监理月报模板.docx

上传人:p** 文档编号:574939 上传时间:2023-11-08 格式:DOCX 页数:8 大小:27.17KB
下载 相关 举报
监理月报模板.docx_第1页
第1页 / 共8页
监理月报模板.docx_第2页
第2页 / 共8页
监理月报模板.docx_第3页
第3页 / 共8页
监理月报模板.docx_第4页
第4页 / 共8页
监理月报模板.docx_第5页
第5页 / 共8页
监理月报模板.docx_第6页
第6页 / 共8页
监理月报模板.docx_第7页
第7页 / 共8页
监理月报模板.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《监理月报模板.docx》由会员分享,可在线阅读,更多相关《监理月报模板.docx(8页珍藏版)》请在第壹文秘上搜索。

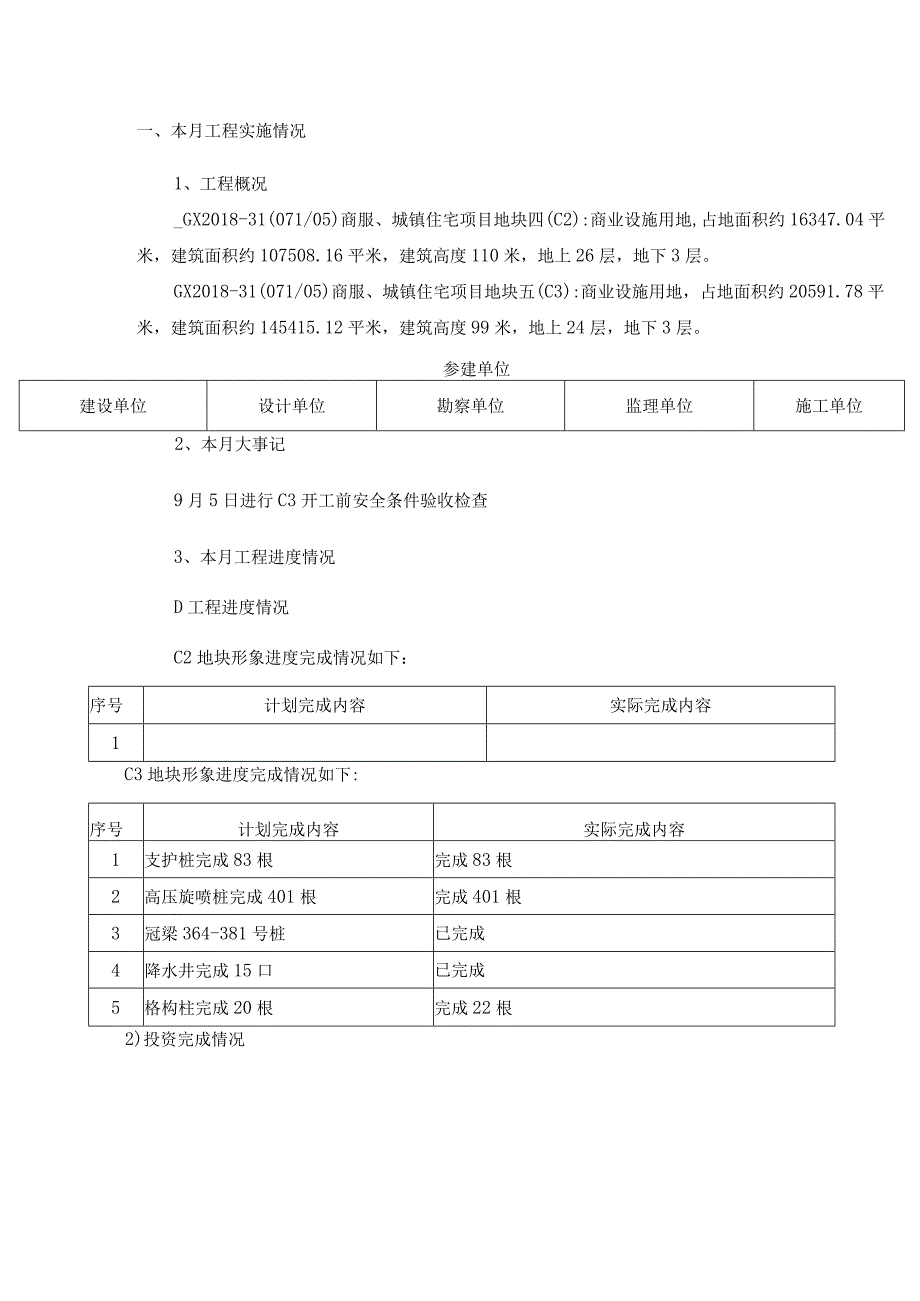

1、监理月报(第2期)主要内容本月工程实施情况本月监理工作情况本月施工中存在的问题及处理情况下月监理工作重点总监理工程师(签字):项目监理机构(印章):2023年8月26日至2023年9月25H四川省住房和城乡建设厅制目录一、本月工程实施情况二、本月监理工作情况三、本月施工中存在的问题及处理情况四、下月监理工作重点一、本月工程实施情况1、工程概况_GX2018-31(071/05)商服、城镇住宅项目地块四(C2):商业设施用地,占地面积约16347.04平米,建筑面积约107508.16平米,建筑高度110米,地上26层,地下3层。GX2018-31(071/05)商服、城镇住宅项目地块五(C3)

2、:商业设施用地,占地面积约20591.78平米,建筑面积约145415.12平米,建筑高度99米,地上24层,地下3层。参建单位建设单位设计单位勘察单位监理单位施工单位2、本月大事记9月5日进行C3开工前安全条件验收检查3、本月工程进度情况D工程进度情况C2地块形象进度完成情况如下:序号计划完成内容实际完成内容1C3地块形象进度完成情况如下:序号计划完成内容实际完成内容1支护桩完成83根完成83根2高压旋喷桩完成401根完成401根3冠梁364-381号桩已完成4降水井完成15口已完成5格构柱完成20根完成22根2)投资完成情况施工单位项目名称本月计划(万元)本月完成(万元)累计完成(万元)累

3、计完成百分比商服、城镇住宅项目地块四(C2)OOOO商服、城镇住宅项目地块五(C3)OOOO3)劳动力配置情况C2地块劳动力配置表工种数量工作区域与上周相比交底是否完善备注C3地块劳动力配置表工种数量工作区域与上周相比交底是否完善备注4)机械设备配置情况C2地块机械设备配置情况设备名称设备型号单位数量能否满足施工要求是否新增备注C3地块机械设备配置情况设备名称设备型号单位数量能否满足施工要求是否新增备注机械配备数量(台/辆)合计5)主要材料进场情况C2地块材料进场情况序号进场日期材料名称规格、型号材料来源、厂家进场数量单位C3地块材料进场情况序号进场日期材料名称规格、型号材料来源、厂家进场数量

4、单位4、试验检测情况:对中国华西本月进场的材料、商品混凝土,我监理部组织了进场验收和开盘鉴定工作,完成的送检工作有:钢筋原材18组,机械连接5组,钢筋对焊5组。对中国五冶本月进场的材料、商品混凝土,我监理部组织了进场验收和开盘鉴定工作,完成的送检工作有:钢筋原材18组,机械连接5组,钢筋对焊5组。二、本月监理工作情况1、例会纪要专题报告下发情况:1)2)、安全例会下发情况:商服、城镇住宅项目地块四第3、4、5、6、7次安全监理例会纪要;商服、城镇住宅项目地块五第3、4、5、6、7次安全监理例会纪要;专题会议:C2、C3地块安全专题会议2、向承包单位发出的通知、指标、指令:1)联系单:2)通知单

5、:3)工程付款签证:4、质量控制情况本月工程质量整体受控。监理部每日对C2地块、C3地块施工质量进行巡视进行日常巡视,相关资料已随工程进度完成并签认;对进场工程材料、设备的检查、检测和复验均按照施工质量验收规范规定的抽样方案和合同约定的方式进行,原材检测合格后方能用于现场施工;施工现场均按照设计文件、施工规范和批准的施工方案施工;施工操作人员的技术水平、操作条件均满足工艺操作要求。对C2地块临建成品排水沟尺寸检查,工地大门及立柱尺寸检查,场地硬化混凝土标号、开盘鉴定等检查。对C3地块桩基工程进行质量检查,对桩基混凝土浇筑进行旁站,对钢筋笼主筋间距、主筋长度、箍筋间距、加筋箍间距、套筒连接质量、

6、焊接质量进行检查,对桩基桩位、成孔质量、成孔深度、钢筋笼安装深度进行检查,对混凝土试块取样见证,严格按照设计施工图纸和规范进行质量控制。总监理工程师和专业监理工程师定期、不定期的进行施工现场巡视,有效的控制了工程实体质量。5、施工安全、环境保护、文明施工管控商服、城镇住宅项目地块四、地块五现场安全文明施工管理处可控状态。监理部每日对C2地块、C3地块现场施工安全进行日常巡视检查,现阶段C2、C3地块处于土方开挖、支护桩冠梁施工、格构柱施工阶段;现场进行降水井施工、支护桩施工、现场作业人员安全技术交底完善、机械设备进场验收手续完善、对现场特种作业人员进行证件审核,交底;现场围挡公益广告完善、喷淋

7、开启正常、裸土覆盖到位;钢筋加工场等临设布置完善。C2地块现场旋挖钻机1台、装载机1台,汽车吊1台,机械设备进场报审手续完善;C3地块现场旋挖钻机2台、装载机2台,汽车吊1台,履带吊1台,机械设备进场报审手续完善。三、本月施工中存在的问题及处理情况1、工程进度控制方面的主要问题分析及处理情况C2地块主要问题分析及处理情况序号计划完成内容实际完成内容滞后情况偏差分析纠偏要求1C3地块主要问题分析及处理情况序号计划完成内容实际完成内容滞后情况偏差分析纠偏要求122、工程质量控制方面的主要问题分析及处理情况1)C2地块原因分析:处理情况:2)C3地块原因分析:处理情况:3、施工单位安全生产管理方面的

8、主要问题分析及处理情况主要问题:C3地块安全整改执行力不足;处理情况:与建设单位业主代表进行沟通,要求项目备案安全负责人到岗履职,同时多次召开项目安全专题会,对存在问题通过照片播放等形式进行通报,要求中国五冶重视项目安全管理,落实整改执行力;4、工程计量与工程款支付方面的主要问题分析及处理情况无5、合同其他事项管理方面的主要问题分析及处理情况无四、下月监理工作重点1、技术管理重点2、现场施工进度、质量管理3、现场安全文明管理1)总包单位严格按成建安专委【2023】6号文,关于开展全市建设施工领域安全隐患“大起底、大排查、大整治”工作的通知、成都市住房和城乡建设局关于进一步加强建筑工地起重机械安

9、全管理工作的通知成住建发(2023)142号要求,认真组织开展节前节假日期间的安全生产检查,切实消除各类安全事故隐患。2)重点对深基坑、起重机械、吊装作业、高处作业、临电、消防安全等危险性较大分部分项工程进行检查,对存在的隐患问题必须落实专人进行跟踪整改,消除隐患;3)中秋国庆期间,要求总包单位上报管理人员值班表,项目经理、安全负责人等主要管理人员必须在岗履责,放假期间每日带队组织现场安全巡视检查,确保安全生产;4)再次要求总包严格落实实名制管理,将施工现场各种工位的施工人员全部纳入实名制打卡考勤,全面推行施工、监理安全日志智慧管理,督促项目管理人员履职尽责。5)总包单位高度重视现场施工临时用电管理,机电管理人员到位,落实现场临电问题整改工作,规范现场临电使用工作;6)加强施工现场动火作业安全管理工作,严格履行动火作业审批管理制度,现场消防器材配置到位,确保消防安全;7)加强对生活区搭建安全管理工作,完善方案编制报审工作,图纸严格按要求找相关设计单位签章、材质满足相关规范要求,生活区现场严格按规范及建设单位管理制度要求实施,未经验收,生活区严禁住人;8)要求施工单位严格按四川省住建厅四川省人社厅,关于贯彻落实建筑工人实名制管理办法(试行)的通知,严格按规定要求进行足额发放,上报相关管理台账及发放记录;做好中秋国庆期间施工现场安全维稳工作,坚决杜绝讨薪、上访等群体性事件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
