房地产公司砌筑围护墙土建工艺标准指引.docx

上传人:p** 文档编号:595223 上传时间:2023-11-25 格式:DOCX 页数:1 大小:15.84KB
下载 相关 举报
房地产公司砌筑围护墙土建工艺标准指引.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《房地产公司砌筑围护墙土建工艺标准指引.docx》由会员分享,可在线阅读,更多相关《房地产公司砌筑围护墙土建工艺标准指引.docx(1页珍藏版)》请在第壹文秘上搜索。

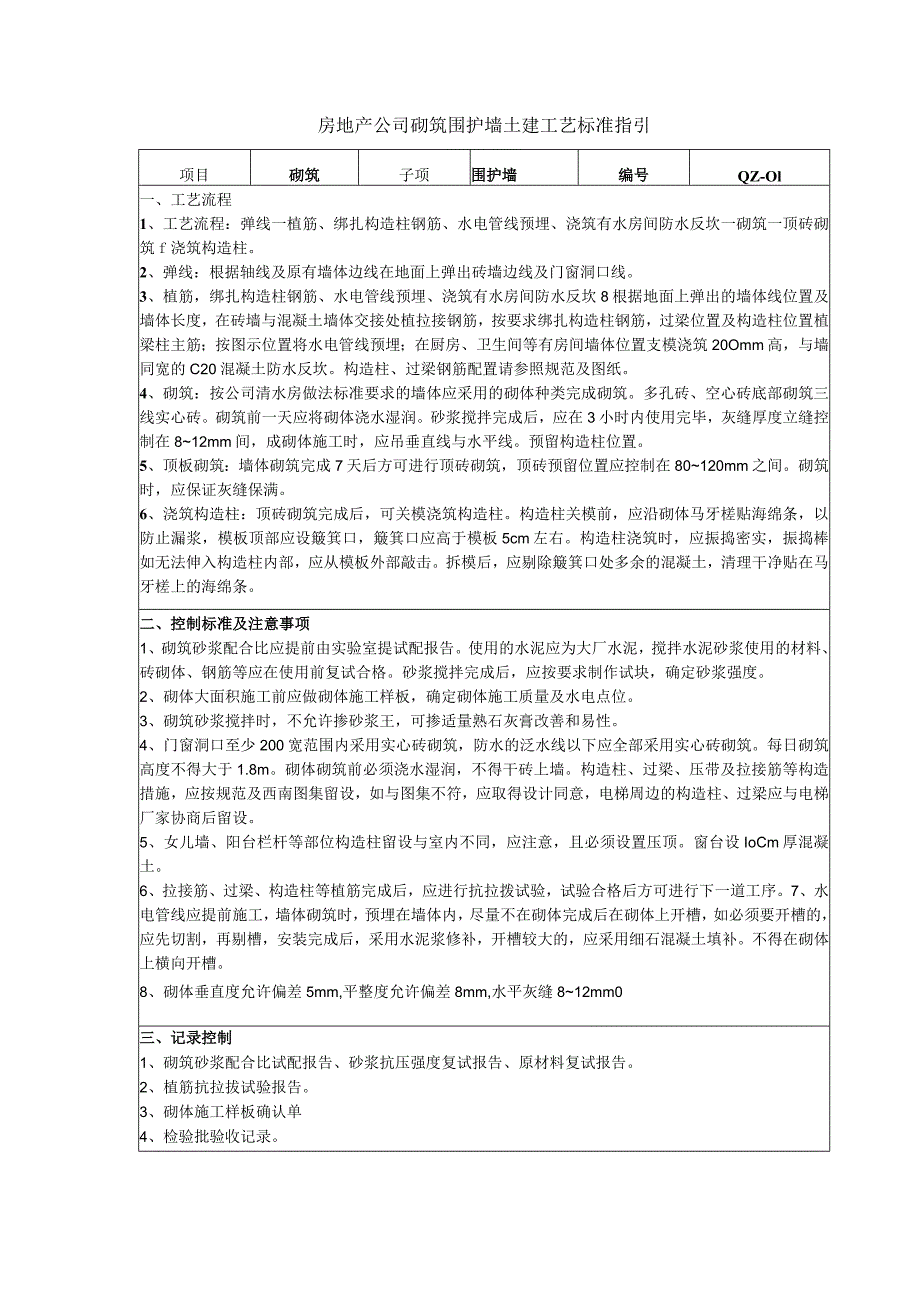

1、房地产公司砌筑围护墙土建工艺标准指引项目砌筑子项围护墙编号QZ-Ol一、工艺流程1、工艺流程:弹线一植筋、绑扎构造柱钢筋、水电管线预埋、浇筑有水房间防水反坎一砌筑一顶砖砌筑f浇筑构造柱。2、弹线:根据轴线及原有墙体边线在地面上弹出砖墙边线及门窗洞口线。3、植筋,绑扎构造柱钢筋、水电管线预埋、浇筑有水房间防水反坎8根据地面上弹出的墙体线位置及墙体长度,在砖墙与混凝土墙体交接处植拉接钢筋,按要求绑扎构造柱钢筋,过梁位置及构造柱位置植梁柱主筋;按图示位置将水电管线预埋;在厨房、卫生间等有房间墙体位置支模浇筑20Omm高,与墙同宽的C20混凝土防水反坎。构造柱、过梁钢筋配置请参照规范及图纸。4、砌筑:

2、按公司清水房做法标准要求的墙体应采用的砌体种类完成砌筑。多孔砖、空心砖底部砌筑三线实心砖。砌筑前一天应将砌体浇水湿润。砂浆搅拌完成后,应在3小时内使用完毕,灰缝厚度立缝控制在812mm间,成砌体施工时,应吊垂直线与水平线。预留构造柱位置。5、顶板砌筑:墙体砌筑完成7天后方可进行顶砖砌筑,顶砖预留位置应控制在80120mm之间。砌筑时,应保证灰缝保满。6、浇筑构造柱:顶砖砌筑完成后,可关模浇筑构造柱。构造柱关模前,应沿砌体马牙槎贴海绵条,以防止漏浆,模板顶部应设簸箕口,簸箕口应高于模板5cm左右。构造柱浇筑时,应振捣密实,振捣棒如无法伸入构造柱内部,应从模板外部敲击。拆模后,应剔除簸箕口处多余的

3、混凝土,清理干净贴在马牙槎上的海绵条。二、控制标准及注意事项1、砌筑砂浆配合比应提前由实验室提试配报告。使用的水泥应为大厂水泥,搅拌水泥砂浆使用的材料、砖砌体、钢筋等应在使用前复试合格。砂浆搅拌完成后,应按要求制作试块,确定砂浆强度。2、砌体大面积施工前应做砌体施工样板,确定砌体施工质量及水电点位。3、砌筑砂浆搅拌时,不允许掺砂浆王,可掺适量熟石灰膏改善和易性。4、门窗洞口至少200宽范围内采用实心砖砌筑,防水的泛水线以下应全部采用实心砖砌筑。每日砌筑高度不得大于1.8m。砌体砌筑前必须浇水湿润,不得干砖上墙。构造柱、过梁、压带及拉接筋等构造措施,应按规范及西南图集留设,如与图集不符,应取得设

4、计同意,电梯周边的构造柱、过梁应与电梯厂家协商后留设。5、女儿墙、阳台栏杆等部位构造柱留设与室内不同,应注意,且必须设置压顶。窗台设IoCm厚混凝土。6、拉接筋、过梁、构造柱等植筋完成后,应进行抗拉拨试验,试验合格后方可进行下一道工序。7、水电管线应提前施工,墙体砌筑时,预埋在墙体内,尽量不在砌体完成后在砌体上开槽,如必须要开槽的,应先切割,再剔槽,安装完成后,采用水泥浆修补,开槽较大的,应采用细石混凝土填补。不得在砌体上横向开槽。8、砌体垂直度允许偏差5mm,平整度允许偏差8mm,水平灰缝812mm0三、记录控制1、砌筑砂浆配合比试配报告、砂浆抗压强度复试报告、原材料复试报告。2、植筋抗拉拔试验报告。3、砌体施工样板确认单4、检验批验收记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
