《一建机电实务 炉窑砌筑工程施工技术 全考点梳理.docx》由会员分享,可在线阅读,更多相关《一建机电实务 炉窑砌筑工程施工技术 全考点梳理.docx(6页珍藏版)》请在第壹文秘上搜索。

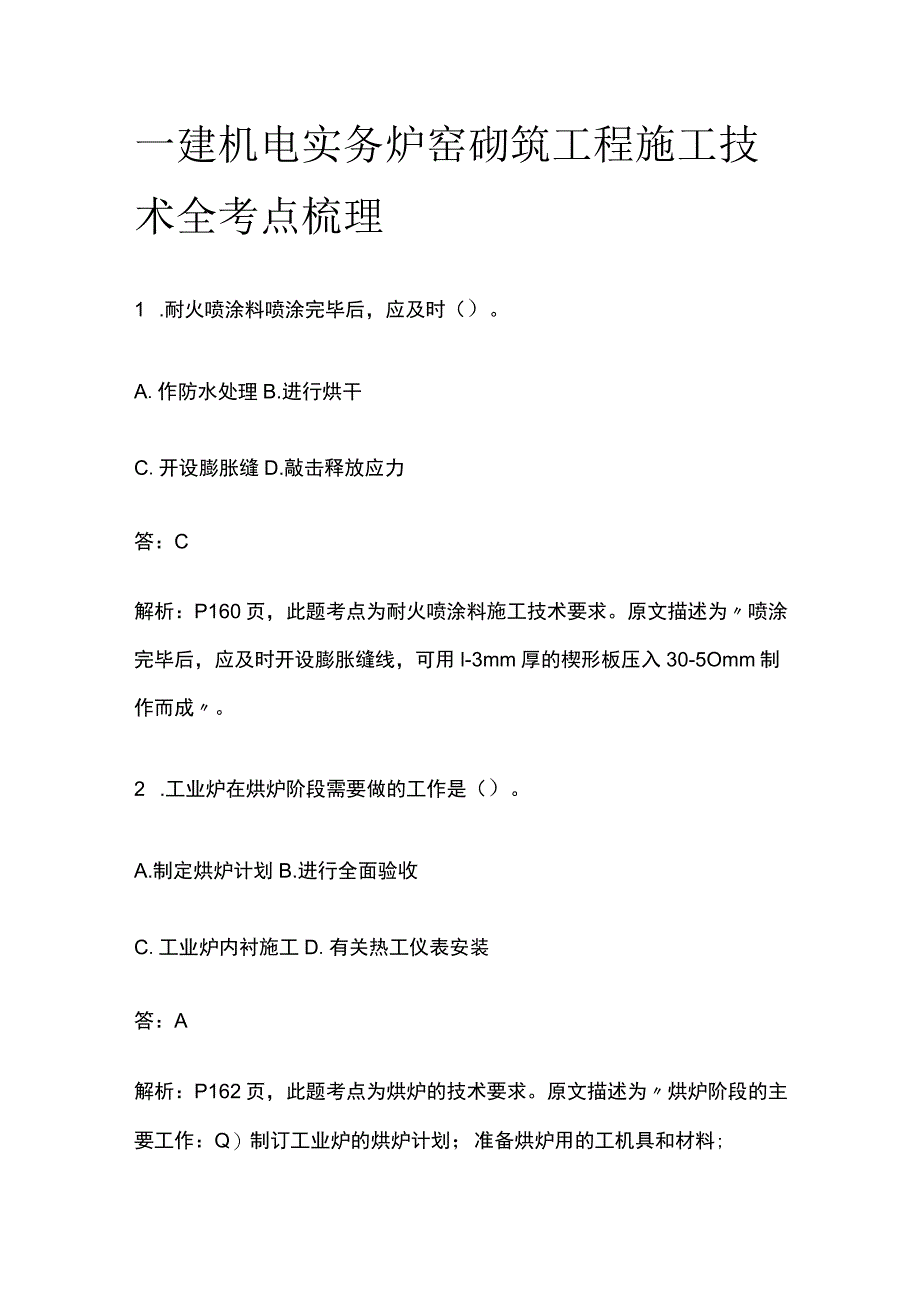

1、一建机电实务炉窑砌筑工程施工技术全考点梳理1 .耐火喷涂料喷涂完毕后,应及时()。A.作防水处理B.进行烘干C.开设膨胀缝D.敲击释放应力答:C解析:P160页,此题考点为耐火喷涂料施工技术要求。原文描述为喷涂完毕后,应及时开设膨胀缝线,可用l-3mm厚的楔形板压入30-5Omm制作而成。2 .工业炉在烘炉阶段需要做的工作是()。A.制定烘炉计划B.进行全面验收C.工业炉内衬施工D.有关热工仪表安装答:A解析:P162页,此题考点为烘炉的技术要求。原文描述为烘炉阶段的主要工作:Q)制订工业炉的烘炉计划;准备烘炉用的工机具和材料;确认烘炉曲线。(2)编制烘炉期间作业计划及应急处理预案;确定和实施

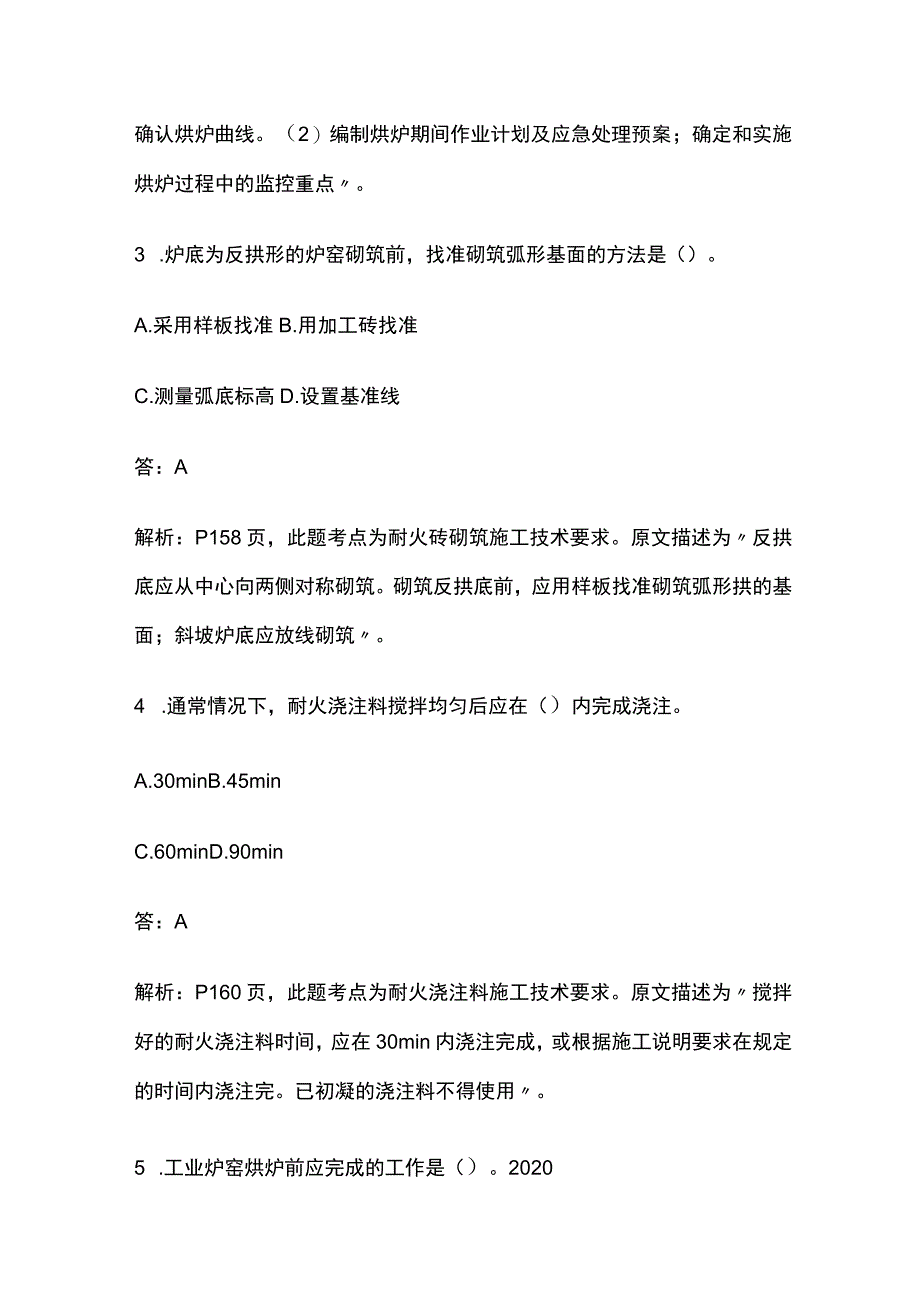

2、烘炉过程中的监控重点。3 .炉底为反拱形的炉窑砌筑前,找准砌筑弧形基面的方法是()。A.采用样板找准B.用加工砖找准C.测量弧底标高D.设置基准线答:A解析:P158页,此题考点为耐火砖砌筑施工技术要求。原文描述为反拱底应从中心向两侧对称砌筑。砌筑反拱底前,应用样板找准砌筑弧形拱的基面;斜坡炉底应放线砌筑。4 .通常情况下,耐火浇注料搅拌均匀后应在()内完成浇注。A.30minB.45minC.60minD.90min答:A解析:P160页,此题考点为耐火浇注料施工技术要求。原文描述为搅拌好的耐火浇注料时间,应在30min内浇注完成,或根据施工说明要求在规定的时间内浇注完。已初凝的浇注料不得使

3、用。5 .工业炉窑烘炉前应完成的工作是()。2020A.对炉体预加热B.烘干烟道和烟囱C.烘干物料通道D.烘干送风管道答:B解析:P162页,此题考点为烘炉的技术要点。原文描述为(1)工业炉在投入生产前必须烘干烘透。烘炉前应先烘烟囱及烟道。(2)耐火浇注料内衬应该按规定养护后,才可进行烘炉。(3)烘炉应在其生产流程有关的机电设备联合试运转及调整合格后进行。(4)烘炉过程中,应根据炉窑的结构和用途、耐火材料的性能、建筑季节等制定烘炉曲线和操作规程。(其主要内容包括:烘炉期限、升温速度、恒温时间、最高温度、更换加热系统的温度、烘炉措施、操作规程及应急预案等。2)烘炉后需降温的炉窑在烘炉曲线中应注明

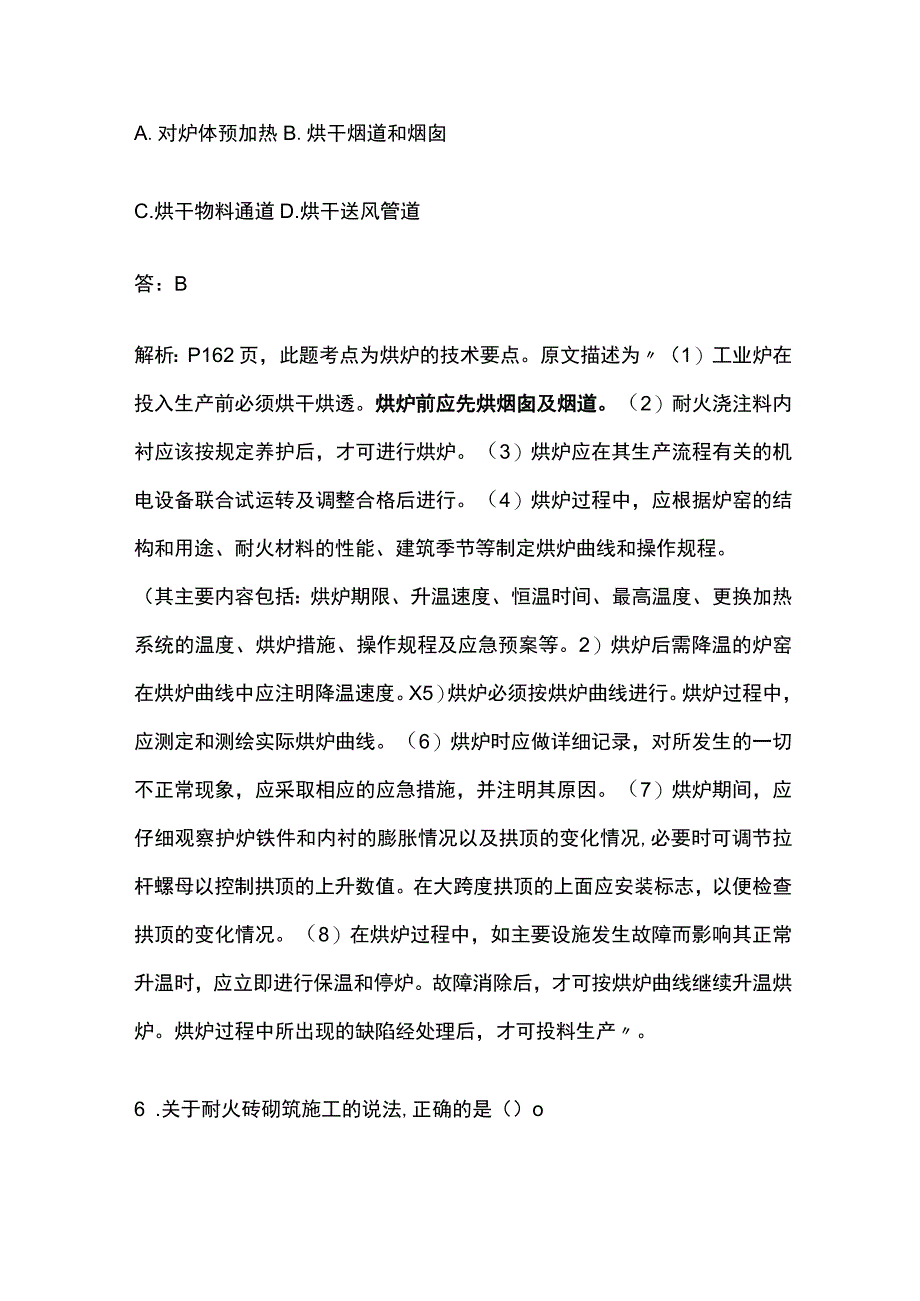

4、降温速度。X5)烘炉必须按烘炉曲线进行。烘炉过程中,应测定和测绘实际烘炉曲线。(6)烘炉时应做详细记录,对所发生的一切不正常现象,应采取相应的应急措施,并注明其原因。(7)烘炉期间,应仔细观察护炉铁件和内衬的膨胀情况以及拱顶的变化情况,必要时可调节拉杆螺母以控制拱顶的上升数值。在大跨度拱顶的上面应安装标志,以便检查拱顶的变化情况。(8)在烘炉过程中,如主要设施发生故障而影响其正常升温时,应立即进行保温和停炉。故障消除后,才可按烘炉曲线继续升温烘炉。烘炉过程中所出现的缺陷经处理后,才可投料生产。6 .关于耐火砖砌筑施工的说法,正确的是()oA.砌砖时应使用铁锤找正B.反拱底应从中心向两侧对称砌筑

5、C.砌砖中断时应做成断面平齐的直槎D.拱的砌筑应从拱脚T则依次砌向另一侧答:B解析:P158-159页,此题考点为耐火砖砌筑施工技术要求。答案A,砌砖时应用木槌或橡胶锤找正,不应使用铁锤。故错误。答案Cz砌砖中断或返工拆砖时,应做成阶梯形的斜搓。故错误。答案D,当拱脚砖后面有砌体时,应在该砌体砌完后,才可砌筑拱或拱顶。故错误。案例一背景资料:动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。问题:4.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?答:1)动态炉窑砌筑遭监理

6、工程师制止的原因是动态炉窑砌筑必须在炉窑单机无负荷试运转合格并验收后方可进行。2)烘炉时遭监理工程师制止的原因是烘炉前应制订工业炉的烘炉计划;准备烘炉用的工机具和材料;确认烘炉曲线。不能凭借烘炉经验进行。解析:1)P156o此题考点为动态炉窑的施工程序。原文描述为动态炉窑砌筑必须在炉窑单机无负荷试运转合格并验收后方可进行。2)P162o此题考点为烘炉的技术要求。补充考点:1.中性耐火材料有哪些?答:1)刚玉砖;2)高铝砖;3)碳砖2 .高级耐火材料的耐火度是多少C?答:1770-2000。C3 .炉窑砌筑前工序交接的证明书应包括的内容有哪些?答:1妒子中心线和控制标高的测量记录及必要的沉降点测

7、量记录2)隐蔽工程的验收合格证明;3)炉体冷却装置,管道和炉壳的试压记录及焊接严密性试验合格证明;4)钢结构和炉内轨道等安装位置的主要尺寸复测记录;5)动态炉窑或炉子的可动部分试运转合格证明;6)炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格证明;7)上道工序成果的保护要求。4 .拱和拱顶砌筑中锁砖的安装要求。答:1)锁砖应按拱和拱顶的中心线对称均匀分布;2)打入锁砖块数,按规定跨度计;3)锁砖砌入拱和拱顶内的深度宜为砖长的2/3-3/4,拱和拱顶内锁砖砌入深度应一致;4)打锁砖时,两侧对称的锁砖应同时均匀地打入;5)锁砖应使用木槌,使用铁锤时,应垫以木块;6)不得使用砍掉厚度1/3以上的或砍凿长侧面使大面成楔形的锁砖,且不得在砌体上砍凿砖。5 .耐火陶瓷纤维内衬按耐火纤维陶瓷制品形状分为哪几种施工方法?答:1)层铺式内衬;2)叠砌式内衬;3)折叠式模块

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
