《二衬逐板拱顶压浆施工工艺.docx》由会员分享,可在线阅读,更多相关《二衬逐板拱顶压浆施工工艺.docx(4页珍藏版)》请在第壹文秘上搜索。

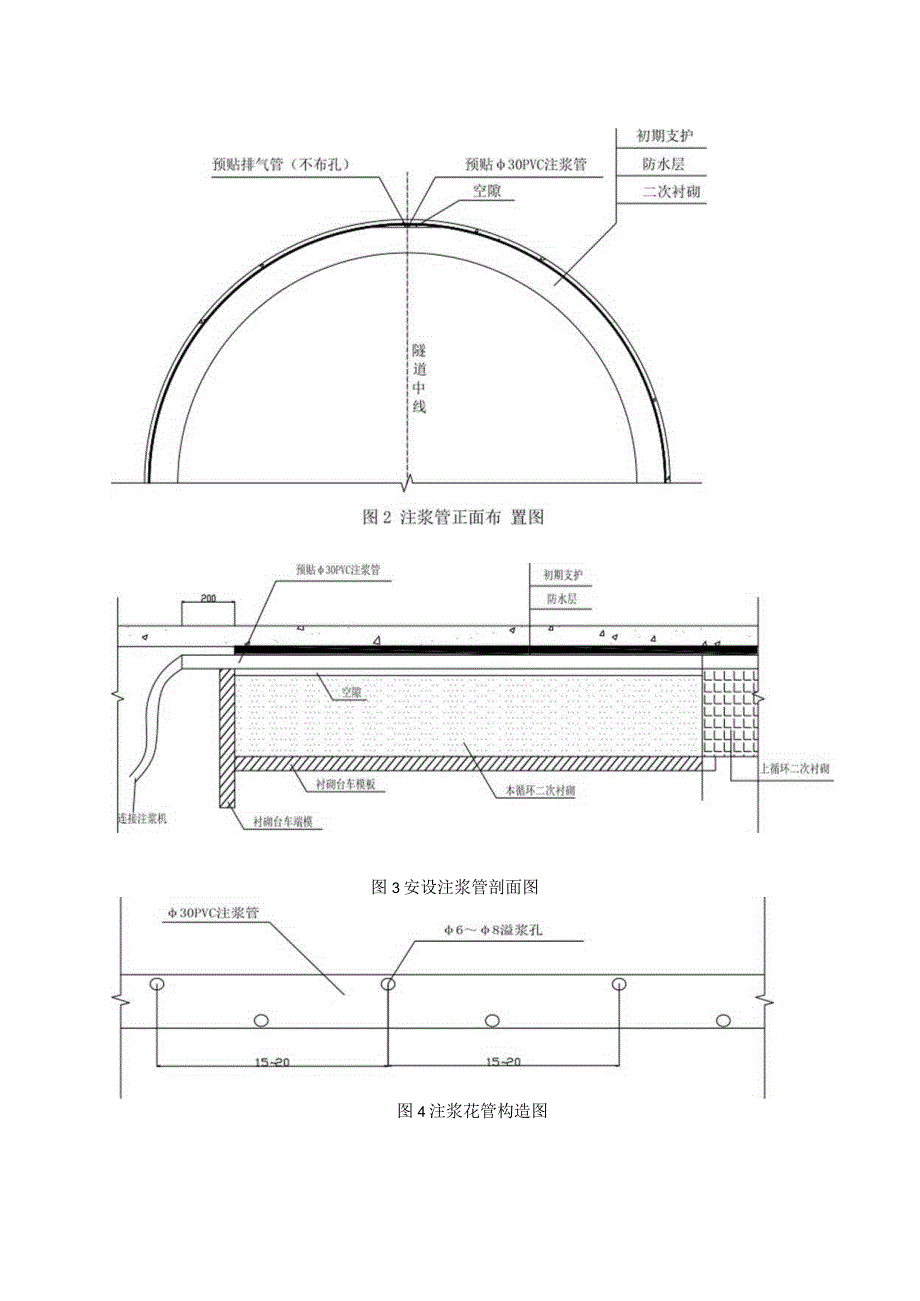

1、二次衬砌逐板拱顶压浆施工工艺1、工艺流程图1衬砌拱顶压浆工艺流程图2、资源配置KBY-50/70注浆机1台,搅拌机1台,注浆工4人。3、施工步骤(1)预埋注浆管采用纵向预留管道法,在浇筑二衬前预埋注浆花管与排气管,注浆花管采用中30mmPVC管,长度等于衬砌长度加20un(外露),PVC管布置溢浆孔,见图2、图3。注浆管孔径68mm,孔间距1520mm,呈板花形布置,见图4,外露端连接注浆机。排气管不布孔,按排气要求安设。注浆管与排气管须紧贴拱部防水板。(2)注浆平台在二衬拆模后,台车退后50cm,利用二衬台车作为注浆平台。(3)清理预埋注浆管通过观察或用钢筋插入预留的注浆管内,检查预留注浆口

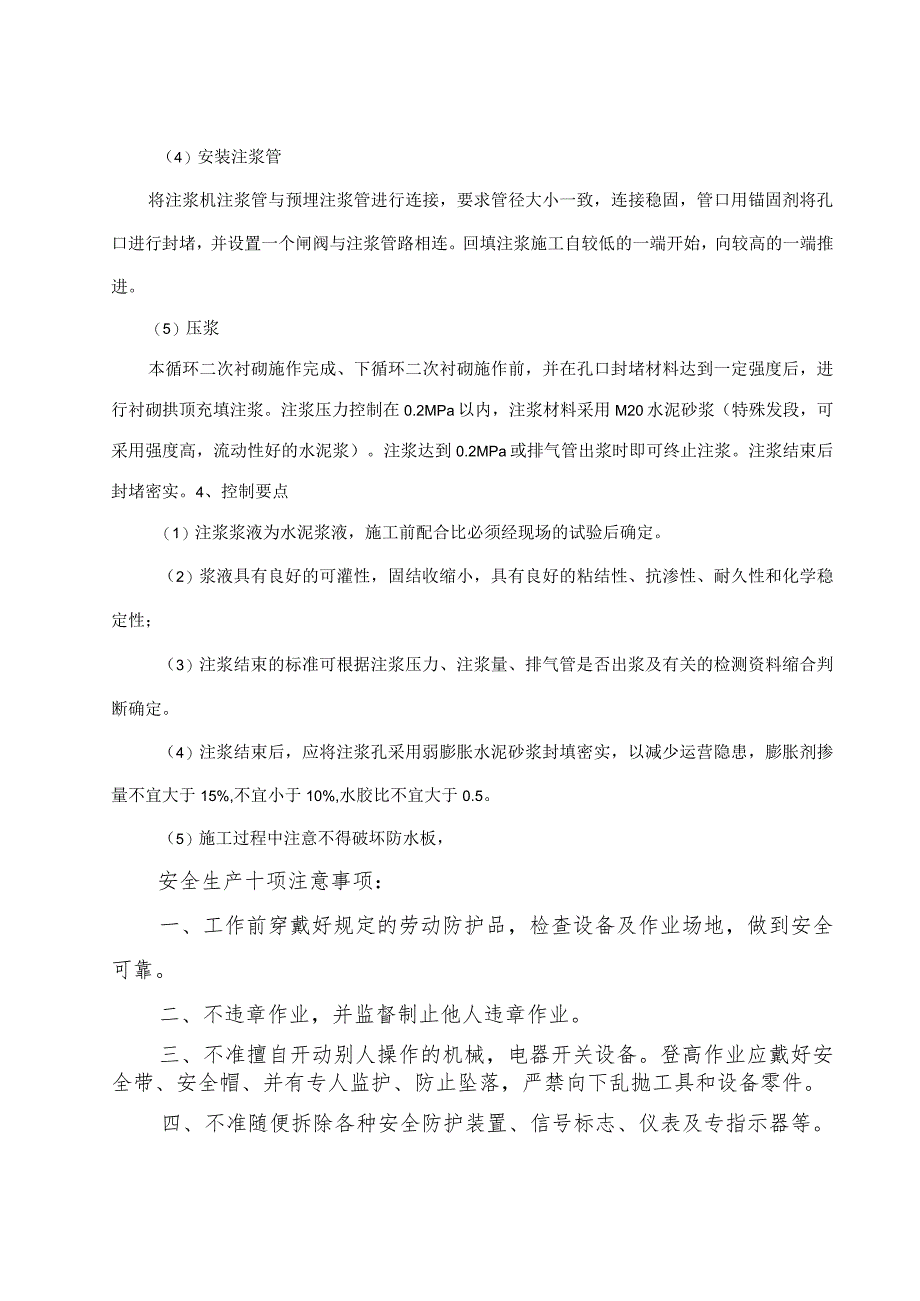

2、是否堵塞,如发现堵塞现象,需用电钻配合人工将堵塞混凝土凿通。图3安设注浆管剖面图图4注浆花管构造图(4)安装注浆管将注浆机注浆管与预埋注浆管进行连接,要求管径大小一致,连接稳固,管口用锚固剂将孔口进行封堵,并设置一个闸阀与注浆管路相连。回填注浆施工自较低的一端开始,向较高的一端推进。(5)压浆本循环二次衬砌施作完成、下循环二次衬砌施作前,并在孔口封堵材料达到一定强度后,进行衬砌拱顶充填注浆。注浆压力控制在0.2MPa以内,注浆材料采用M20水泥砂浆(特殊发段,可采用强度高,流动性好的水泥浆)。注浆达到0.2MPa或排气管出浆时即可终止注浆。注浆结束后封堵密实。4、控制要点(1)注浆浆液为水泥浆
3、液,施工前配合比必须经现场的试验后确定。(2)浆液具有良好的可灌性,固结收缩小,具有良好的粘结性、抗渗性、耐久性和化学稳定性;(3)注浆结束的标准可根据注浆压力、注浆量、排气管是否出浆及有关的检测资料缩合判断确定。(4)注浆结束后,应将注浆孔采用弱膨胀水泥砂浆封填密实,以减少运营隐患,膨胀剂掺量不宜大于15%,不宜小于10%,水胶比不宜大于0.5。(5)施工过程中注意不得破坏防水板,安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人
4、监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
