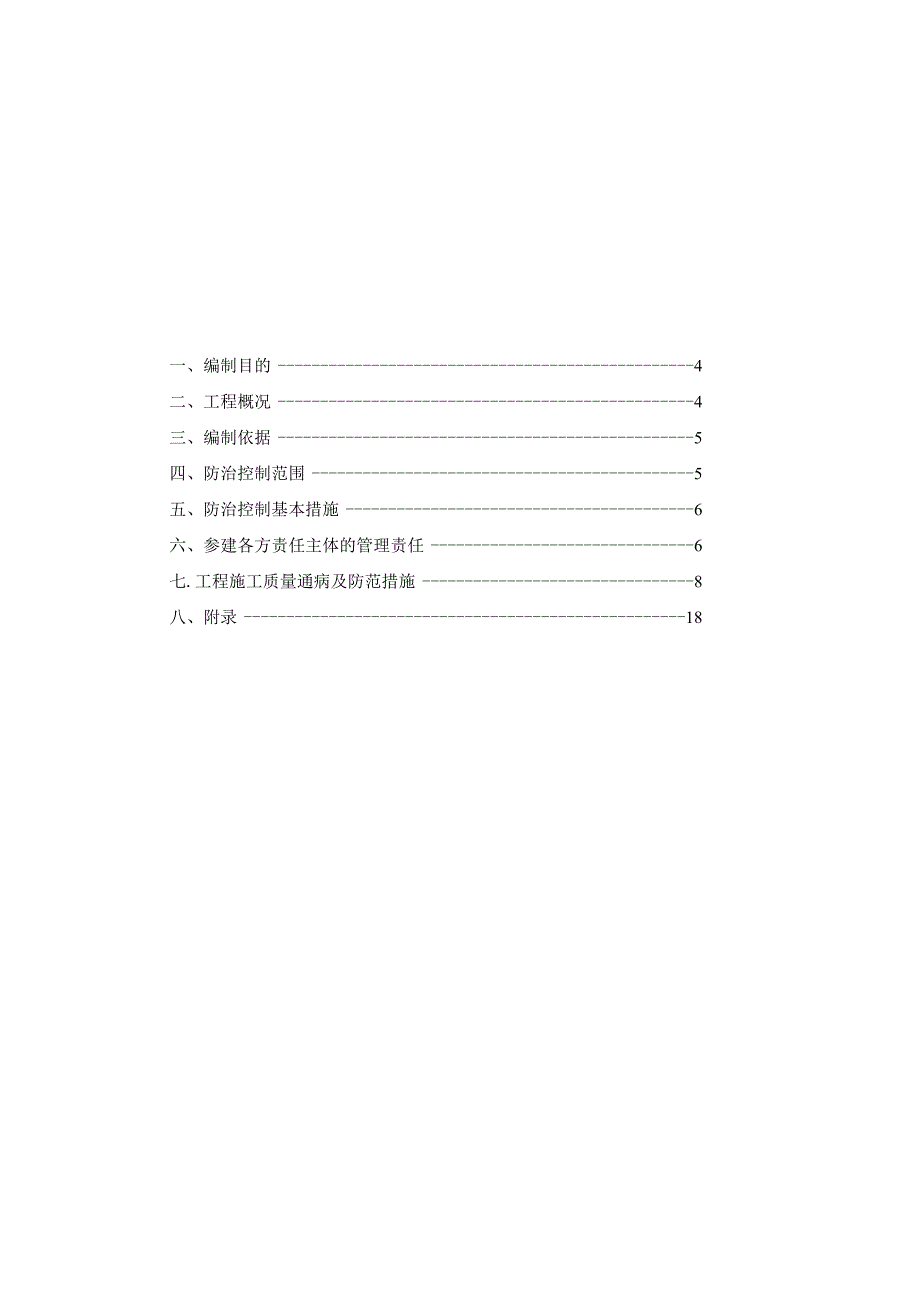

1、-L程质量通病防治控制措施工程总承包公司监理项目部201年月批准:年月日审核:年月日编写:年月日一、编制目的4二、工程概况4三、编制依据5四、防治控制范围5五、防治控制基本措施6六、参建各方责任主体的管理责任6七.工程施工质量通病及防范措施8八、附录18一、编制目的为正确履行监理单位作为建设工程参建责任主体之一的管理责任,确保本工程达标投运、创建优质工程。根据国家电公司输变电工程质量通病防治工作要求及技术措施国公司基建质量202*19号文的要求,特编制祁家沟22OkV变电站工程质量通病防治控制措施。针对土建工程的碎楼板、墙体和粉刷层,楼地面、门窗、屋面防水,架构组立、设备基础、电缆沟及盖板、站
2、区道路、围墙等方面的质量通病;电气安装调试工程的一次设备安装调整、母线施工、屏柜安装、电缆敷设、接线与防火封堵、接地装置安装等方面存在的质量通病,将进行针对性的防治控制措施。进一步做好祁家沟22OkV变电站工程质量通病防治工作,落实质量通病防治技术措施,提高质量通病防治工作效果,进一步提高工程质量。作为操作性文件,指导监理项目部及监理人员积极开展质量通病防治控制工作,最终实现工程建设目标。二、工程概况本工程站址位于某某某某祁家沟。占地面积:2.697公倾;主建筑面积:主控通信室和35kV配电室各一座,共576.64M框架结构建筑;警传室和泵房一座砌体结构;变电站电气,主变:2X180MvA;2
3、2Okv进出线4|口1;IlOkV进出线6回;35kV进出线4回;无功补偿2IOMVar0工程施工计划开工时间:2013年5月20日计划竣工时间:202*年09月30日投资管理:力争各单位工程投资不超批准概算,确保总投资不超批准概算。建设单位:建设管理单位:设计单位:监理单位施工单位:运行单位:工程质量监督检查单位:三、编制依据3.1电力建设房屋工程质量通病防治工作规定(电建质监202*号文)3.2 电气装置安装工程施工及验收规范合编3.3 国家电公司输变电工程施工工艺示范手册3.4OlOkV-500kV架空送电线路施工及验收规范GB50233-202*3.5 输变电工程建设标准强制性条文实施
4、管理规定(Q/GDW248-202*)3.6 UlOkV-100OkV变电(换流站)土建工程施工质量验收与评定规程(QGDW183-202*)国家电科202*321号文3. 7国家电公司输变电工程质量通病防治工作要求及技术措施国公司基建质量202*19号文3.8关于转发国家电公司输变电工程质量通病防治工作要求及技术措施苏电建(202*)410号3. 9施工图纸和工程设计文件等四、防治控制范围1.建工程部分:1.1 钢筋佐现浇楼板质量通病防治1.2 墙体质量通病防治1.3 楼地面质量通病防治1.4 外墙质量通病防治1.1 5门窗质量通病防治1.6 屋面质量通病防治1.7 台阶质量通病防治构支架质
5、量通病防治1.9主变、电容器、断路器等主设备基础、保护帽质量通病防治1.10 电缆沟及盖板质量通病防治1.11 道路及散水质量通病防治1 .12站区围墙质量通病防治2.电气安装调试部分:2. 1电气一次设备安装质量通病防治2. 2母线施工质量通病防治2. 3屏、柜安装质量通病防治2. 4电缆敷设、接线与防火封堵质量通病防治2 .5接地装置质量通病防治五、防治控制基本措施1.质量通病防治由业主项目部负责组织实施,参建各方质量责任主体应按各自职责履行本措施。3 .设计单位应在施工图编制前制定质量通病防治设计措施;施工图审查机构或设计监理单位应将质量通病防治的设计措施列入审查内容。4 .各参建单位应
6、依法接受电力建设工程质量监督机构对质量通病防治工作的监督检查。5 .输变电工程竣工验收除执行现行法规、国家及行业标准、公司规定外,还应提供下列相关资料:5.1 参建各方会签的祁家沟22OkV变电站工程质量通病防治任务书4.2施工项目部提交的祁家沟22OkV变电站工程质量通病防治工作总结4.3监理项目部编写的祁家沟220kV变电站工程质量通病防治工作评估报告六、参建各方责任主体的管理责任业主项目部工程质量通病防治工作责任:1 .在施工图编制前下达祁家沟220kV变电站工程质量通病防治任务书,并将其作为工程建设管理纲要的附件。2 .批准施工单位提交的祁家沟22OkV变电站工程质量通病防治措施。3
7、.协调和解决质量通病防治过程中出现的问题。4 .不得随意压缩工程建设的合理工期。5 .应将质量通病防治列入工程检查验收内容。6 .应明确质量通病防治的奖罚措施。设计单位工程质量通病防治工作责任:1.在变电站工程设计中应落实相应的通病防治设计措施。2.将通病防治的设计措施和技术要求向相关单位进行设计交底,积极配合质量通病防治工作。施工项目部工程质量通病防治工作责任:1.认真编写祁家沟220kV变电站工程质量通病防治措施,经监理项目部审查、业主项目部批准后实施。2 .必须做好原材料、半成品的第三方试验检测工作,未经复试或复试不合格的原材料、半成品等不得用于工程施工。试验检测应执行见证取样制度,必须
8、送达经电力建设工程质量监督机构认证的第三方试验室进行检测或经监理单位审核认可并报质监机构备案的第三方试验室进行检测。采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。3 .记录、收集和整理质量通病防治的施工措施、技术交底和隐蔽验收等相关资料。4 .根据经批准的祁家沟220kV变电站工程质量通病防治措施,对施工人员进行技术交底,并确保措施落实到位。5 .专业分包工程的质量通病防治措施由分包单位编制,施工总承包单位审核,报监理单位审查、建设单位批准后实施。6 .工程完工后,施工项目部应认真填写祁家沟22OkV变电站工程质量通病防治工作总结。监理项目部工程质量通病防治工作责任
9、:成立以总监理工程师为组长,专业监理工程师为组员的质量通病防治控制小组,积极开展质量通病防治控制工作。1 .审查施工项目部提交的祁家沟22OkV变电站工程质量通病防治措施,提出具体要求并编写祁家沟22OkV变电站工程质量通病防治控制措施。2 .认真做好隐蔽工程和工序质量的验收签证,上道工序不合格时,不允许进入下一道工序施工。3 .对输变电工程土建施工、设备安装、调整试验的重要工序和关键部位旁站监理,加强工程质量的平行检验,发现问题及时处理。4 .工程完工后,认真填写祁家沟22OkV变电站工程质量通病防治工作评估报告。设备监造单位工程质量通病防治工作责任:1 .设备监造单位应根据业主项目部下发的
10、祁家沟220kV变电站工程质量通病防治任务书,编制祁家沟22OkV变电站工程设备(材料)制造质量通病防治监控措施。2 .严格控制所监造设备的原材料和半成品检验、过程检验和工艺流程控制、出厂试验。充油、充气设备的渗漏控制应作为监造重点。七、工程施工质量通病及防范措施1、主控制楼质量通病防治措施主控制楼质量通病防治措施序号防治项目主要措施1钢筋混凝土现浇楼板质量通病防治1、当平面有凹口时,凹口周边楼板的配筋要适当加强;2、现浇板强度等级不小于C20,不大于C30;3、采用中粗砂,优化配合比设计,适当减小水灰比;4、现浇板厚度、钢筋保护层厚度、特别是负筋保护层厚度要符合设计要求,严防保护层过厚造成裂
11、缝;5、现浇板浇筑后,在终凝后进行覆盖和浇水养护,养护时间不小于7d;夏季应适当延长养护时间,以提高抗裂性能,冬季要延长保温和脱模时间,使其缓慢降温,防止温差过大引起裂纹;6、钢筋混凝土施工时,注意垫足垫块,保证厚度,固定好,并采用标准垫块;7、於振捣振捣时间约20-30秒。8、绑扎时应牢固;对已不准确骨架个别箍筋松绑应重新绑扎;外伸部分一道临时箍筋,并应缠扣绑扎;浇筑碑时,不能踩筋;9、划出箍筋位置后再绑扎。2墙体质量通病防治1、女儿墙与找平层的转角处应按规定做成圆角,垂直面与层面之间的卷材应分层搭接。2、立面卷材收头的端部应裁齐,压入预留凹槽内,用压条或垫片钉压固定,最大钉距不应大于900
12、,然后用密封材料将凹槽嵌填封严。3、房间防水层施工前,必须认真清理基层,使其保持洁净、干燥,不得有积水。4、墙体根部与地面的转角处找平层应做成钝角。5、填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完间隔15d以后,方可补砌挤紧;补砌时,双侧竖缝用高强度水泥砂浆嵌填密实,且加贴镀锌钢丝片等材料。3楼地面质量通病治理1、地面施工完毕后,应进行24h蓄水试验,蓄水高度为20rnr30mm,不渗、不漏为合格。2、卫生间墙面防水砂浆进行不少于2次的刮糙。3、浴、厕、室外楼梯和其他有防水要求的楼板周边,除门洞外,向上做一道高度不小于20Omm的混凝土翻边,与楼板一同浇筑,地面标高应比室内其他房
13、间地面底20-30mmo4、严格控制地漏标高,地漏应低于排水地表面5mm。地漏处的汇水口应呈喇叭口型,集汇性好。5、地漏安装时,放置地砖中央,四边平行对齐,地砖切割沿对角线进行,不出现缺棱掉角现象,切割缝顺直、美观。6、找平层、隔离层、面层施工前,基层清扫、冲洗干净,并与下一层结合牢固。7、用水房间地面应比室内及其他地面低20-3Omm。4外墙质量通病防治1、墙面清理干净,脚手架眼补设好,碎板梁凹凸部位必须剔凿补平;2、墙面应在前一天润湿,要浇透浇匀;3、严格控制砂浆配合比,和易性和粘结强度;4、严格分层抹灰,室外抹灰要设置分格缝,装饰抹灰底子灰完工后要在底灰上弹出水平和垂直分格缝,要从建筑立
14、面上拉通线弹出,侧面要用水平尺引过去。5、涂料粉刷时粉刷层掺入抗裂纤维。6、抹灰将基层表面的尘土、污垢、油渍等清除干净,并提前Id洒水湿润。抹灰层与基层以及各抹灰层之间粘结牢固,无空骷裂纹7、外粉用菽置分隔缝8、外墙粉刷各层接缝位置错开,接缝留置在楼层混凝土梁或圈梁的中部。9、按规范将房间找方,挂线垂直和贴饼;10、冲筋宽度IOCm左右,其厚度与灰饼相平,阴阳角应随时用方尺检查方正,不方正的及时修正,抹阴角稠度应稍小,要用阴角抹子上下窜平窜直,尽量多压几遍。11、外墙抹灰分层进行,刮糙不少于两遍,每遍厚度控制在6-8mm;面层为7T0mm,不超过IOnlnIo两层间的间隔时间不小于2-7天,室
15、外气温低于5度时,立即停止外墙粉刷作业。5门窗质量通病防治1、安装前应检查框的每一个角的棒眼结合是否牢固;2、框的立顶垂吊好后两个对角线相等时再加钉固定;3、固定好再进行一次检查,看是否有出入并注意将框架的下角用垫木垫牢;4、验扇应检查框的立挺是否垂直,有偏差要重新修整;5、上下和面轴保持在同一垂直线上;6、选用五金配套,螺丝安装要平直;7、严格按设计要求门窗扇,保证开向正确,使用方便。窗户安装过程中,填充物要饱满。密封胶填充密实、顺直。6屋面质量通病防治1、平屋面采用结构找坡不小于5%,材料找破不小于3%,天沟、沿沟纵向找破不小于1%;2、铺设屋面防水卷材的找平层应设分格缝,分格缝纵横间距不大于3m,缝宽为20mm,并嵌填密封材料;3、屋面防水工程施工前必须对其进行详细交底;4、屋面防水层施工前,基层必须清理干净,保持干燥,并做好隐蔽验收记录。保温层、防水层不得在雨、雪天及(5级以上)大风天气施工。7
