高处作业吊篮安全监理实施细则.docx

上传人:p** 文档编号:608939 上传时间:2023-12-01 格式:DOCX 页数:6 大小:26.22KB
下载 相关 举报
高处作业吊篮安全监理实施细则.docx_第1页
第1页 / 共6页
高处作业吊篮安全监理实施细则.docx_第2页
第2页 / 共6页
高处作业吊篮安全监理实施细则.docx_第3页
第3页 / 共6页
高处作业吊篮安全监理实施细则.docx_第4页
第4页 / 共6页
高处作业吊篮安全监理实施细则.docx_第5页
第5页 / 共6页
高处作业吊篮安全监理实施细则.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《高处作业吊篮安全监理实施细则.docx》由会员分享,可在线阅读,更多相关《高处作业吊篮安全监理实施细则.docx(6页珍藏版)》请在第壹文秘上搜索。

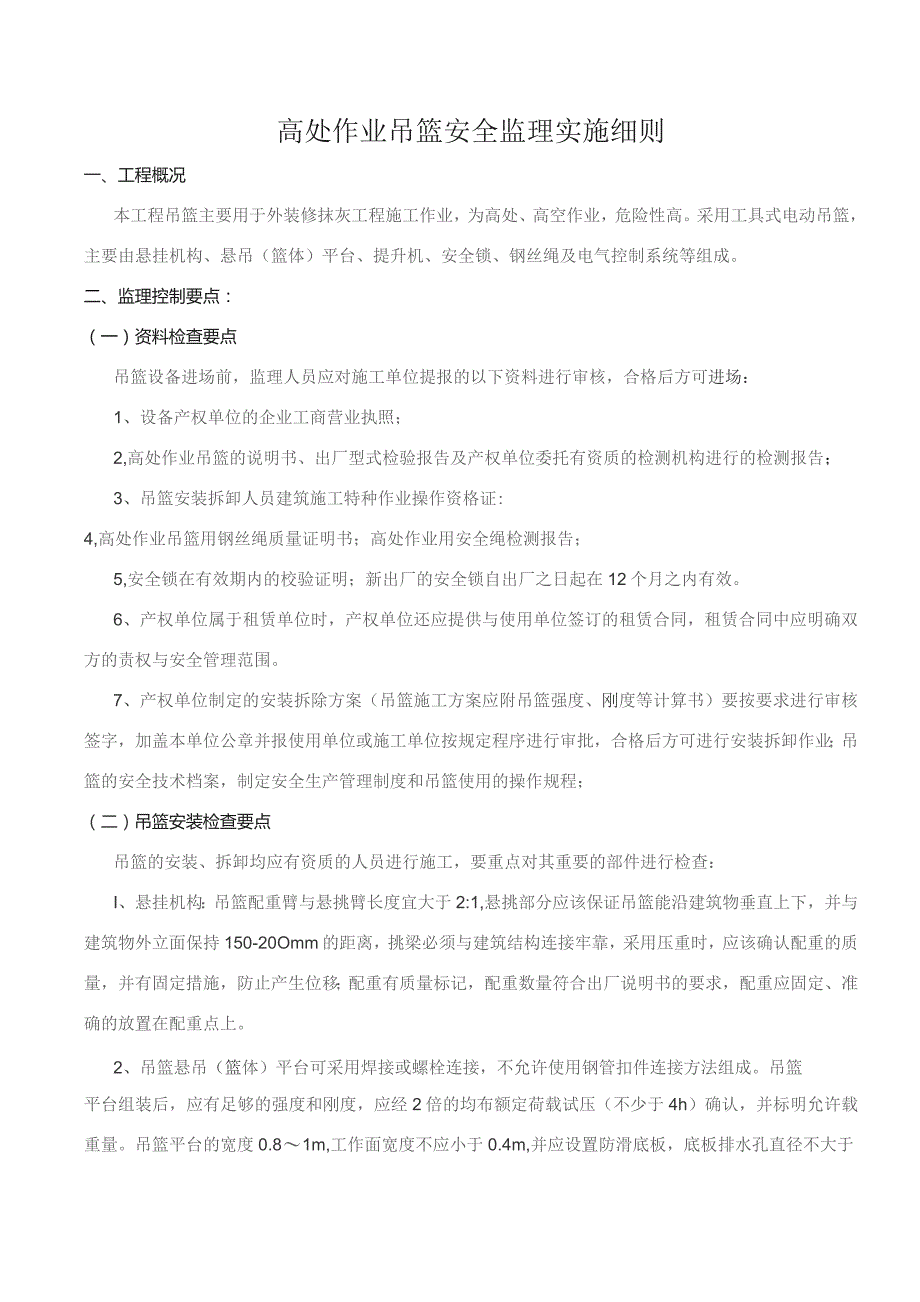

1、高处作业吊篮安全监理实施细则一、工程概况本工程吊篮主要用于外装修抹灰工程施工作业,为高处、高空作业,危险性高。采用工具式电动吊篮,主要由悬挂机构、悬吊(篮体)平台、提升机、安全锁、钢丝绳及电气控制系统等组成。二、监理控制要点:(一)资料检查要点吊篮设备进场前,监理人员应对施工单位提报的以下资料进行审核,合格后方可进场:1、设备产权单位的企业工商营业执照;2,高处作业吊篮的说明书、出厂型式检验报告及产权单位委托有资质的检测机构进行的检测报告;3、吊篮安装拆卸人员建筑施工特种作业操作资格证:4,高处作业吊篮用钢丝绳质量证明书;高处作业用安全绳检测报告;5,安全锁在有效期内的校验证明;新出厂的安全锁

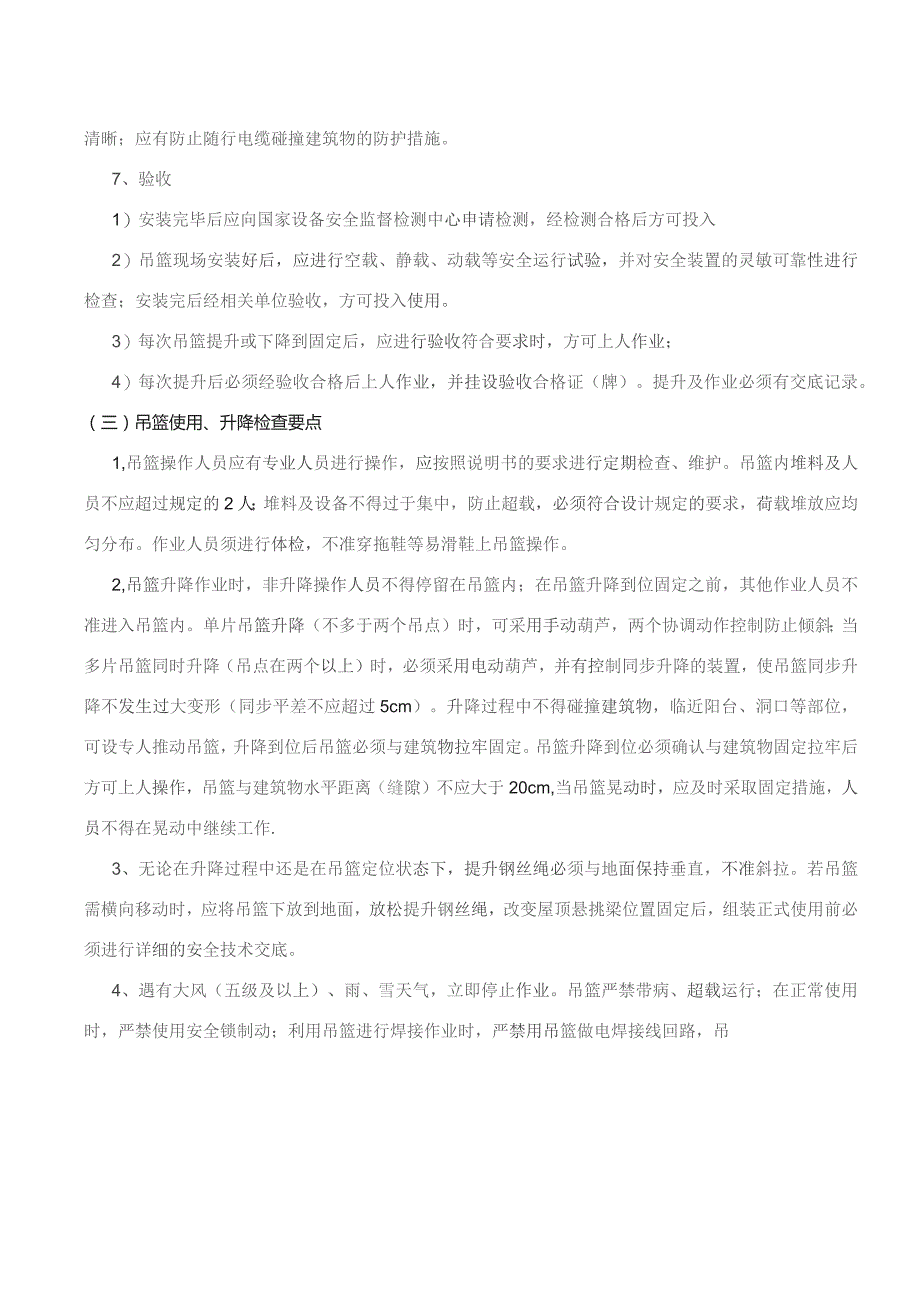

2、自出厂之日起在12个月之内有效。6、产权单位属于租赁单位时,产权单位还应提供与使用单位签订的租赁合同,租赁合同中应明确双方的责权与安全管理范围。7、产权单位制定的安装拆除方案(吊篮施工方案应附吊篮强度、刚度等计算书)要按要求进行审核签字,加盖本单位公章并报使用单位或施工单位按规定程序进行审批,合格后方可进行安装拆卸作业;吊篮的安全技术档案,制定安全生产管理制度和吊篮使用的操作规程;(二)吊篮安装检查要点吊篮的安装、拆卸均应有资质的人员进行施工,要重点对其重要的部件进行检查:I、悬挂机构:吊篮配重臂与悬挑臂长度宜大于2:1,悬挑部分应该保证吊篮能沿建筑物垂直上下,并与建筑物外立面保持150-20

3、Omm的距离,挑梁必须与建筑结构连接牢靠,采用压重时,应该确认配重的质量,并有固定措施,防止产生位移;配重有质量标记,配重数量符合出厂说明书的要求,配重应固定、准确的放置在配重点上。2、吊篮悬吊(篮体)平台可采用焊接或螺栓连接,不允许使用钢管扣件连接方法组成。吊篮平台组装后,应有足够的强度和刚度,应经2倍的均布额定荷载试压(不少于4h)确认,并标明允许载重量。吊篮平台的宽度0.81m,工作面宽度不应小于0.4m,并应设置防滑底板,底板排水孔直径不大于1cm,长度不宜超过6m;平台四周应装有固定式的安全护栏,护栏应设有腹杆,工作面的护栏高度不低于0.8m,其余部位不低于Llm,护栏应能承受IKN

4、的水平集中载荷;平台底部四周应设有高度不小于15Omm的挡脚板,平台在工作中的纵向倾斜角度不应大于8度,平台上应醒目的标明额定载重量及注意事项:平台应设有靠墙轮或缓冲装置。3、吊篮提升机应符合国家相关规定:提升机与悬吊平台连接可靠,其连接强度不应小于2倍允许冲击力:提升机绳轮直径与钢丝绳直径之比值不小于20;应配两套独立的制动器,其制动力矩应大于额定提升力矩的1.5倍,并设置有手动释放装置;提升机应有产品合格证及说明书,在投入使用前应进行动作检验,并做荷载试验。当使用电动提升机时,应在吊篮台上下两个方向装上行程限位器,对其上下运行位置、距离进行限定。电动提升机构-般应配两套独立的制动器,每套均

5、可使带有额定荷载125%的吊篮平台停住。4、安全锁1)吊篮必须装有安全锁,并在各吊篮平台悬挂处增设一根与提升钢丝绳相同型号的保险绳(直径212.5mm),每根保险绳上安装安全锁。2)安全锁应能使吊篮平台在下滑速度大于25mmin时动作,并在下滑距离Ioomm以内停住。5、保险措施1)钢丝绳要选用高强度、镀锌、柔度好的、性能要符合GB/T8918的规定要求。吊篮升降必须使用独立保险绳,承重钢丝绳实际直径不得小于6mm,钢丝绳与悬挑梁连接应有防止钢丝绳受剪措施:安全绳应固定在有足够强度的建筑物结构上,严禁固定在吊篮结构上,并在两个支架中间下垂,每台吊篮配一根安全绳。2)钢丝绳应与吊篮平台连接应使用

6、卡环,当使用吊钩时,应有防止钢丝绳脱出的保险措施;3)在吊篮内作业人员应配安全带,不应将安全带系挂在提升钢丝绳上,防止提升绳断开。6、电气系统应采用三相五线制;吊篮电气系统须可靠接地,电阻不大于4Q控制按纽开关要绝缘好,准确可靠;悬吊平台上须设置紧急状态下切断电源的急停按纽,红色急停标记;.电气控制箱应可靠准确清晰;应有防止随行电缆碰撞建筑物的防护措施。7、验收1)安装完毕后应向国家设备安全监督检测中心申请检测,经检测合格后方可投入2)吊篮现场安装好后,应进行空载、静载、动载等安全运行试验,并对安全装置的灵敏可靠性进行检查;安装完后经相关单位验收,方可投入使用。3)每次吊篮提升或下降到固定后,

7、应进行验收符合要求时,方可上人作业;4)每次提升后必须经验收合格后上人作业,并挂设验收合格证(牌)。提升及作业必须有交底记录。(三)吊篮使用、升降检查要点1,吊篮操作人员应有专业人员进行操作,应按照说明书的要求进行定期检查、维护。吊篮内堆料及人员不应超过规定的2人;堆料及设备不得过于集中,防止超载,必须符合设计规定的要求,荷载堆放应均匀分布。作业人员须进行体检,不准穿拖鞋等易滑鞋上吊篮操作。2,吊篮升降作业时,非升降操作人员不得停留在吊篮内;在吊篮升降到位固定之前,其他作业人员不准进入吊篮内。单片吊篮升降(不多于两个吊点)时,可采用手动葫芦,两个协调动作控制防止倾斜;当多片吊篮同时升降(吊点在

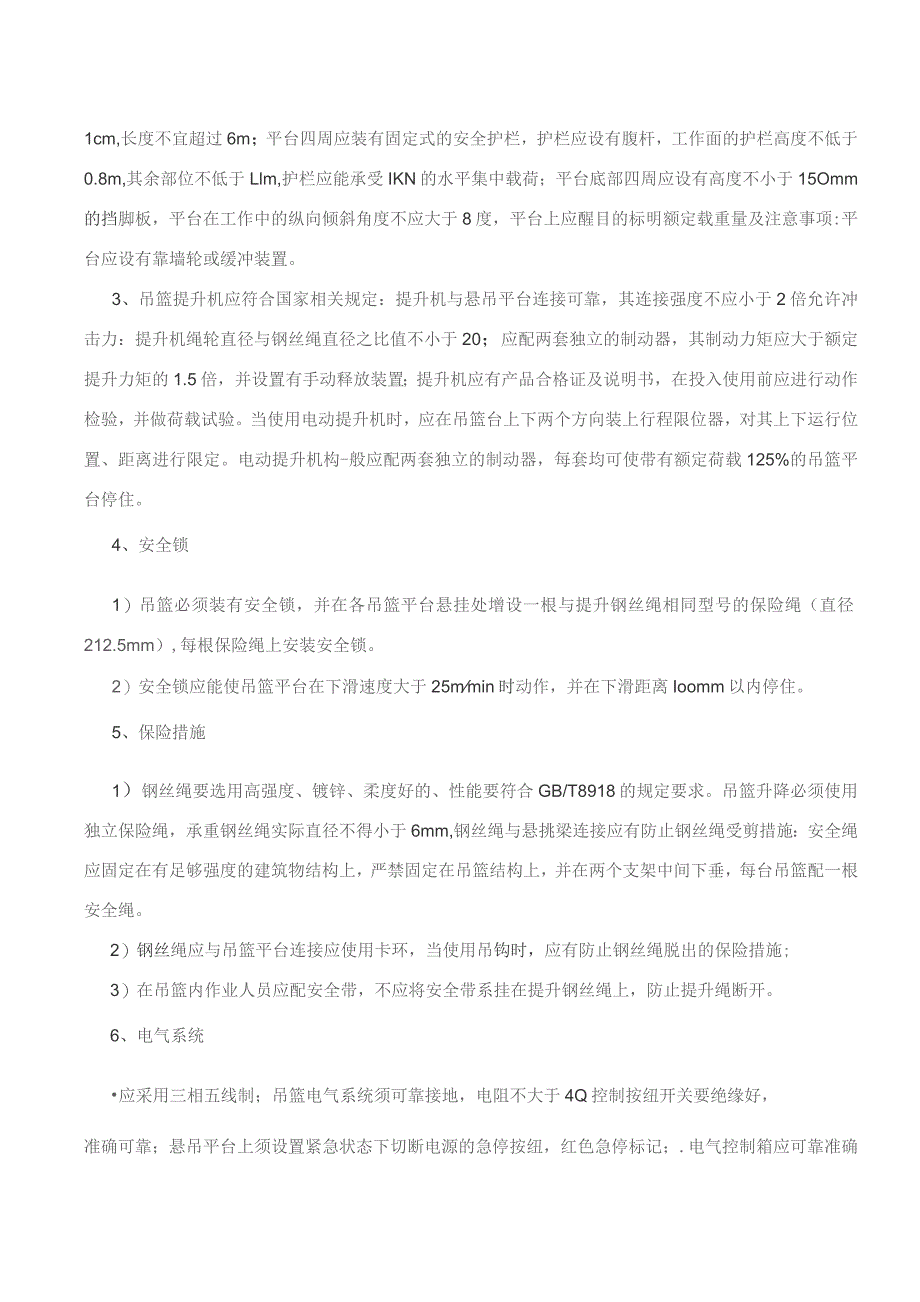

8、两个以上)时,必须采用电动葫芦,并有控制同步升降的装置,使吊篮同步升降不发生过大变形(同步平差不应超过5cm)。升降过程中不得碰撞建筑物,临近阳台、洞口等部位,可设专人推动吊篮,升降到位后吊篮必须与建筑物拉牢固定。吊篮升降到位必须确认与建筑物固定拉牢后方可上人操作,吊篮与建筑物水平距离(缝隙)不应大于20cm,当吊篮晃动时,应及时采取固定措施,人员不得在晃动中继续工作.3、无论在升降过程中还是在吊篮定位状态下,提升钢丝绳必须与地面保持垂直,不准斜拉。若吊篮需横向移动时,应将吊篮下放到地面,放松提升钢丝绳,改变屋顶悬挑梁位置固定后,组装正式使用前必须进行详细的安全技术交底。4、遇有大风(五级及以

9、上)、雨、雪天气,立即停止作业。吊篮严禁带病、超载运行;在正常使用时,严禁使用安全锁制动;利用吊篮进行焊接作业时,严禁用吊篮做电焊接线回路,吊篮内严禁放置氧气瓶、乙烘瓶等易燃易爆品。序号监控项目监控要点目标值1组装安装方案及安全技术措施1组装安装施工方案2安全技术措施方案内容具体,针对性强,指导施工作业性强、编制审批手续齐全、符合规范要求2吊篮部件产品合格证、质量证明等证件、现场清点核对产品合格证、质量检验证明等与实物相符,国家明令禁止使用的自制吊篮不得使用3资质证件安装单位的资质、安全许可证及人员证件单位资质、安全许可证、人员岗位证件齐全,在有效期内4安装楼面建筑物楼面、支承点、锚固预埋件设

10、置结构施工时是否已考虑吊篮安装,预留洞口、预埋件、支承点位置符合规范要求5悬挂构件悬挂构件强度、刚度、建筑结构承载、配重安装、挑梁锚1*1强度、刚度要符合规定要求,预埋件安全系数不得小于3,配重准确牢固6悬吊平台悬吊平台刚度、强度、安全护栏、脚手板、四周档脚板,纵向倾斜角、标牌、按纽开关、缓冲装置。平台强度,刚度要符合规定安全护栏高度不得低于0.8m,集中荷载1000N,满铺脚手板材质符合要求,标牌清晰,开关按纽灵活可靠7提升机绳轮直径与钢丝绳比值、制动器、手动提升机装置,操作要求与平台连接径绳比值不小于10,制动器灵敏可靠,闭锁装置动作准确安全可靠,手柄操作力不大于250N,连接可靠8安全锁

11、安全锁与平台连接,标定使用期限连接可靠牢固,连接强度大于2倍冲击力,有效标定使用期一年9钢丝绳钢丝绳强度、刚度、柔度、固定、工作钢丝绳立径,安全绳悬挂钢丝绳要用高强度、镀锌柔度好,绳端固定符合规范要求,悬挂正确10电气控制采用相铜线,接地接零,控制用按纽开关,漏电短路保护装置,紧急情况下急停控制、标记、随行电缆与建筑物的间距,防护措施三相五线制、接地电阻不大于4Q,保护装置齐全,急停标记清晰,位置鲜目,有控制措施,国家淘汰禁用的电气件不得使用H试运行组装完成,进行了空载试运行,正式运行前,进行安全技术交底专业人员调试,操作系统上限位装置、提升机、滑降装置、安全锁等灵活可靠,试运行符合要求,方准

12、投入正式使用12升降操作升降操作人员技术素质、班前检杳配重,空载运行清况操作人员固定,经培训合格有岗位证件,班前检查,空载运行有记录13安全装置保险卡、保险绳、操作人员安全证、超载、故障处置升降吊篮、葫芦应有保险绳和保险卡、作业人员须独立于平台的系安全带或其他安全装备,按规程操作,不得超载,带故障使用、严禁吊篮作电焊回路14维护保养检查、测试、维修保养、钢丝绳、随行电缆、控制线路电气元件、安全锁按规定要求,定期进行检查维修保养,对损坏擦伤的随行电缆随时更换,钢丝绳示得粘有砂浆等物,发现异常,立即停用三、安全监理工作方法和措施(一)安全工作方法1、安全监理坚持先审查后实施,先验收再作业组装运行的

13、原则,采取认真审查,跟踪监控平行检查、严格要求的监控方法。明确专业监理人员职责,认真贯彻执行高处作业吊篮规范,采取必要措施,对吊篮组装运行实施全面检查监控。2,认真审查:要求施工单位按照规范要求结合现场实际,认真编制吊篮安装作业方案和安全技术措施。对报审批的方案和技术安全措施,要逐条对照规范和有关安全法规进行认真审查。3、跟踪检查监控:在组装和运行过程中依据监理细则确定的项目监控要点,严格检查控制,发现部件和安全装置等质量问题和安全隐患,及时指令施工安装单位采取措施,进行整改。4、巡视和平行检查:在吊篮实施运行过程中,采用巡视和平行检查方法进行巡视检查控制。认真应用监理工程师通知,工程暂停令等

14、指令性文件、对施工单位行为进行控制、巡视检查发现的问题,要求限期纠正。5、严格要求:吊篮施工作业属高处作业:不安全因素多、危险性大。要求施工安装和使用单位、认真执行规范和有关安全法规。在组装、运行、维护过程中,必须严格按近规范要求操作,确保安全。(二)安全监理工作措施1、组织现场项目监理人员,认真学习国家有关规范和安全技术法规,了解和掌握高处作业吊篮组装运行中的技术安全要求,以增强监理人员水平和增强对吊篮监控能力。2、正确行使监理职责,对不符合国家规定要求存在安全隐患的,要及时下发监理工程师通知”和停工指令,要求及时纠正整改,拒不整改的,要报告建设单位和有关部门。3,监理人员要认真做好巡视检查过程的监理记录,对发现和存在的安全问题要详细记载,及时报告项目总监理工程师。4、对报验审批的有关文件资料,要认真逐项审查,对不符合国家有关规定要求和审批签字不齐全的,不预以签字认可。5、总之,在吊篮组装运行安全监理过程中,要认真贯彻国家有关法规和强制性标唯条文,搞好安全监理工作,确保吊篮的安全、正常运行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
