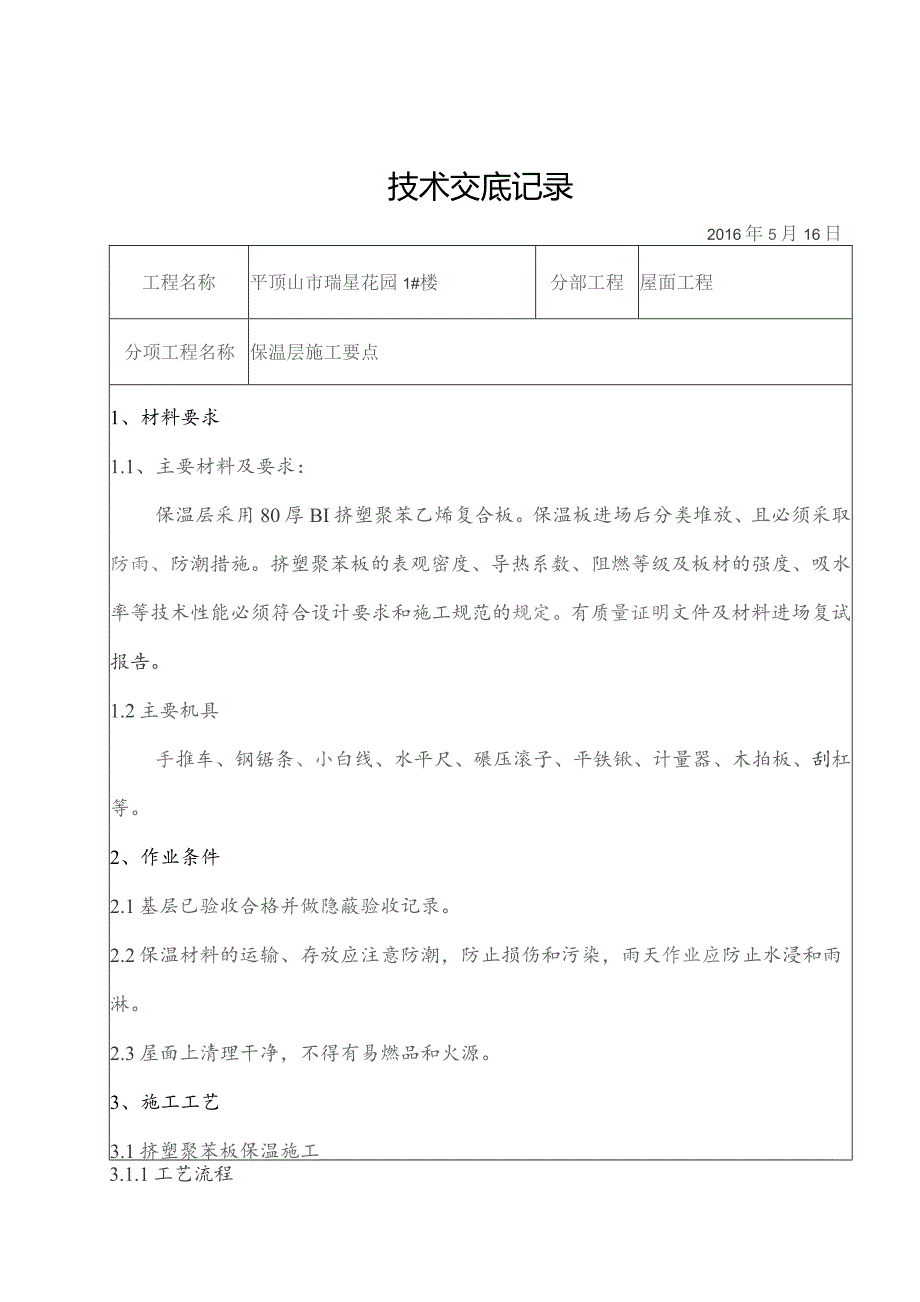

1、技术交底记录2016年5月16日工程名称平顶山市瑞星花园1#楼分部工程屋面工程分项工程名称保温层施工要点1、材料要求1.1、主要材料及要求:保温层采用80厚BI挤塑聚苯乙烯复合板。保温板进场后分类堆放、且必须采取防雨、防潮措施。挤塑聚苯板的表观密度、导热系数、阻燃等级及板材的强度、吸水率等技术性能必须符合设计要求和施工规范的规定。有质量证明文件及材料进场复试报告。1.2主要机具手推车、钢锯条、小白线、水平尺、碾压滚子、平铁锹、计量器、木拍板、刮杠等。2、作业条件2.1基层已验收合格并做隐蔽验收记录。2.2保温材料的运输、存放应注意防潮,防止损伤和污染,雨天作业应防止水浸和雨淋。2.3屋面上清理

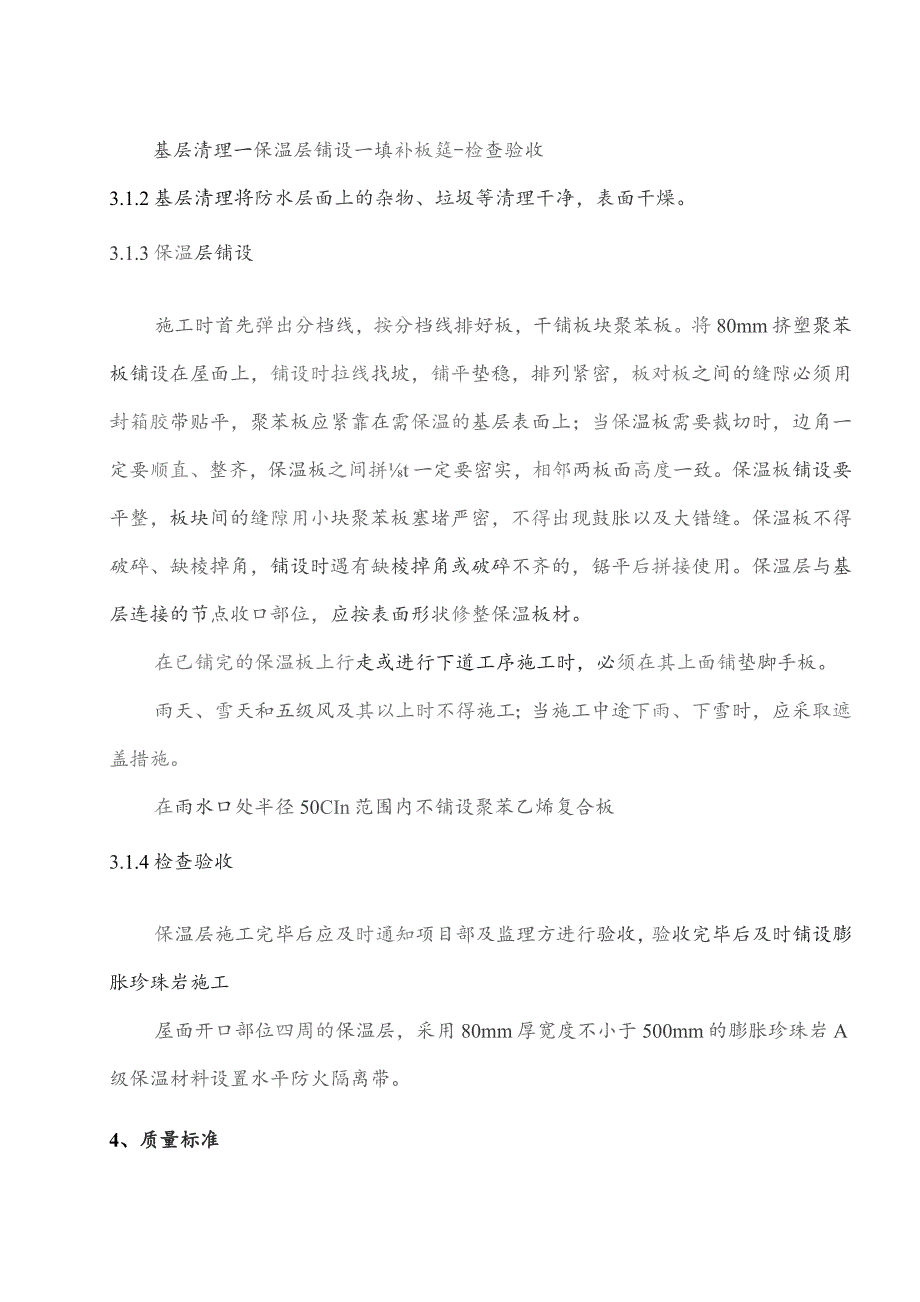

2、干净,不得有易燃品和火源。3、施工工艺3.1挤塑聚苯板保温施工3.1.1工艺流程基层清理一保温层铺设一填补板筵-检查验收3.1.2基层清理将防水层面上的杂物、垃圾等清理干净,表面干燥。3.1.3保温层铺设施工时首先弹出分档线,按分档线排好板,干铺板块聚苯板。将80mm挤塑聚苯板铺设在屋面上,铺设时拉线找坡,铺平垫稳,排列紧密,板对板之间的缝隙必须用封箱胶带贴平,聚苯板应紧靠在需保温的基层表面上;当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼t一定要密实,相邻两板面高度一致。保温板铺设要平整,板块间的缝隙用小块聚苯板塞堵严密,不得出现鼓胀以及大错缝。保温板不得破碎、缺棱掉角,铺设时遇有缺

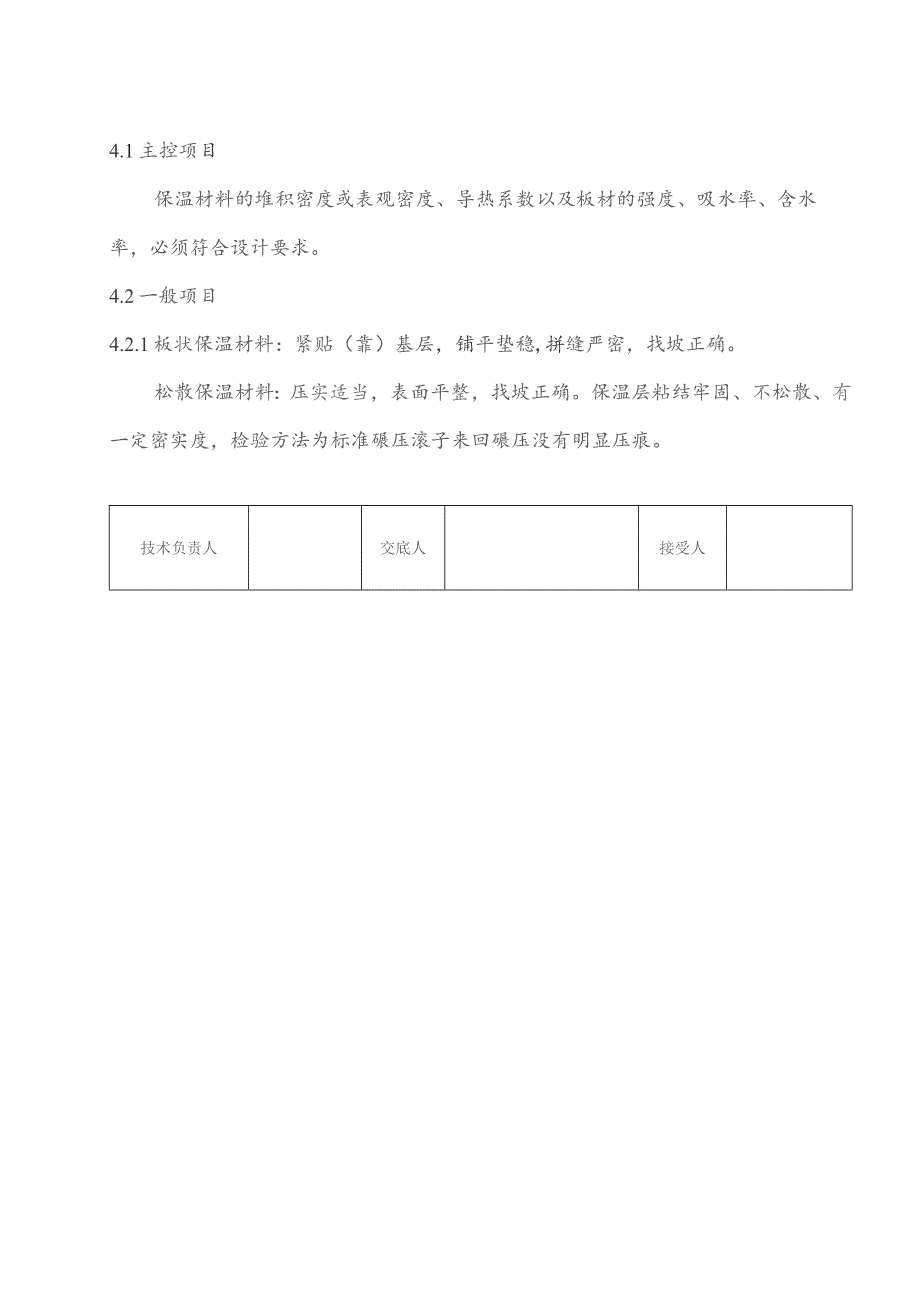

3、棱掉角或破碎不齐的,锯平后拼接使用。保温层与基层连接的节点收口部位,应按表面形状修整保温板材。在已铺完的保温板上行走或进行下道工序施工时,必须在其上面铺垫脚手板。雨天、雪天和五级风及其以上时不得施工;当施工中途下雨、下雪时,应采取遮盖措施。在雨水口处半径50CIn范围内不铺设聚苯乙烯复合板3.1.4检查验收保温层施工完毕后应及时通知项目部及监理方进行验收,验收完毕后及时铺设膨胀珍珠岩施工屋面开口部位四周的保温层,采用80mm厚宽度不小于500mm的膨胀珍珠岩A级保温材料设置水平防火隔离带。4、质量标准4.1主控项目保温材料的堆积密度或表观密度、导热系数以及板材的强度、吸水率、含水率,必须符合设计要求。4.2一般项目4.2.1板状保温材料:紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。松散保温材料:压实适当,表面平整,找坡正确。保温层粘结牢固、不松散、有一定密实度,检验方法为标准碾压滚子来回碾压没有明显压痕。技术负责人交底人接受人
