《k219湿接缝技术交底.docx》由会员分享,可在线阅读,更多相关《k219湿接缝技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

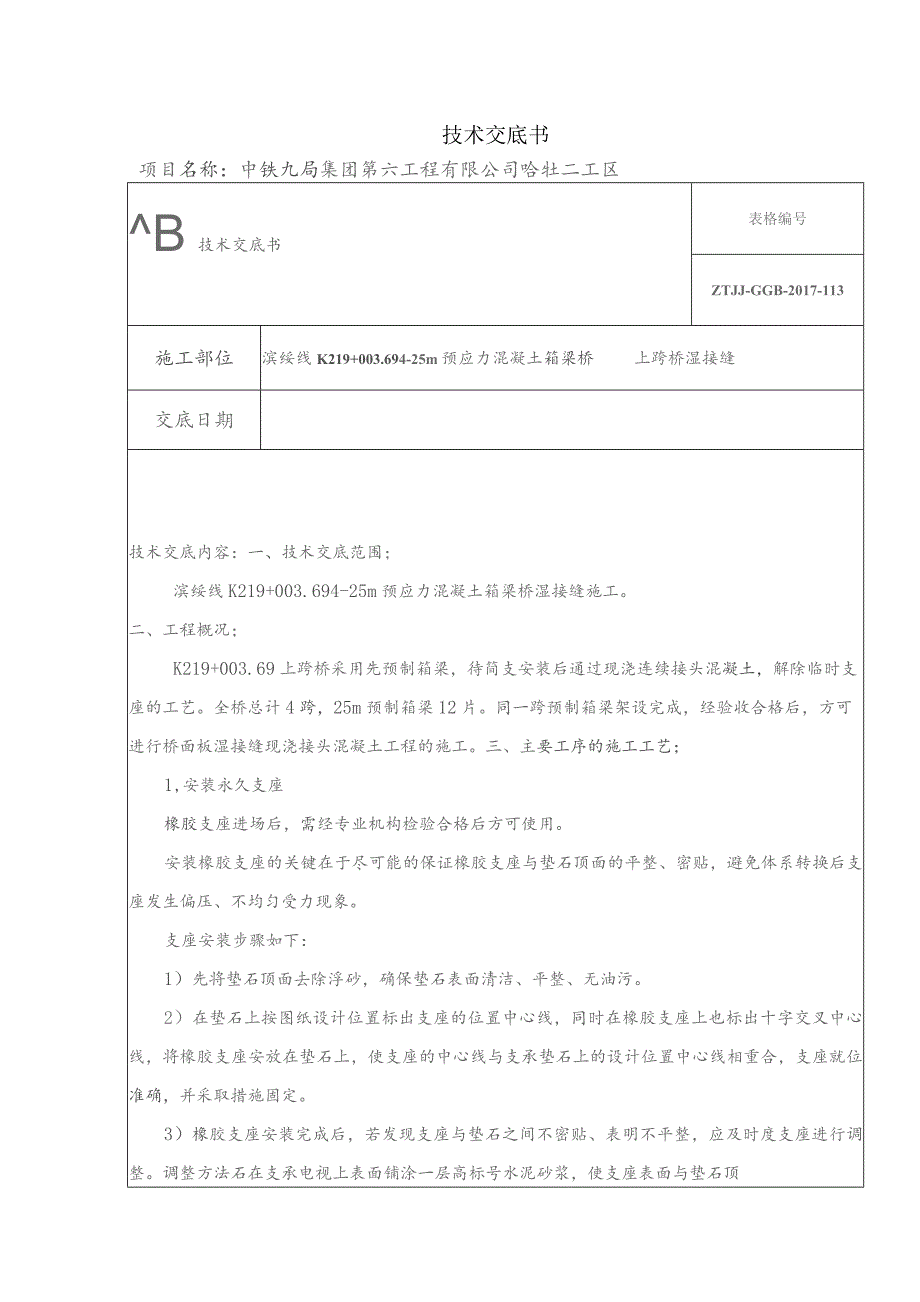

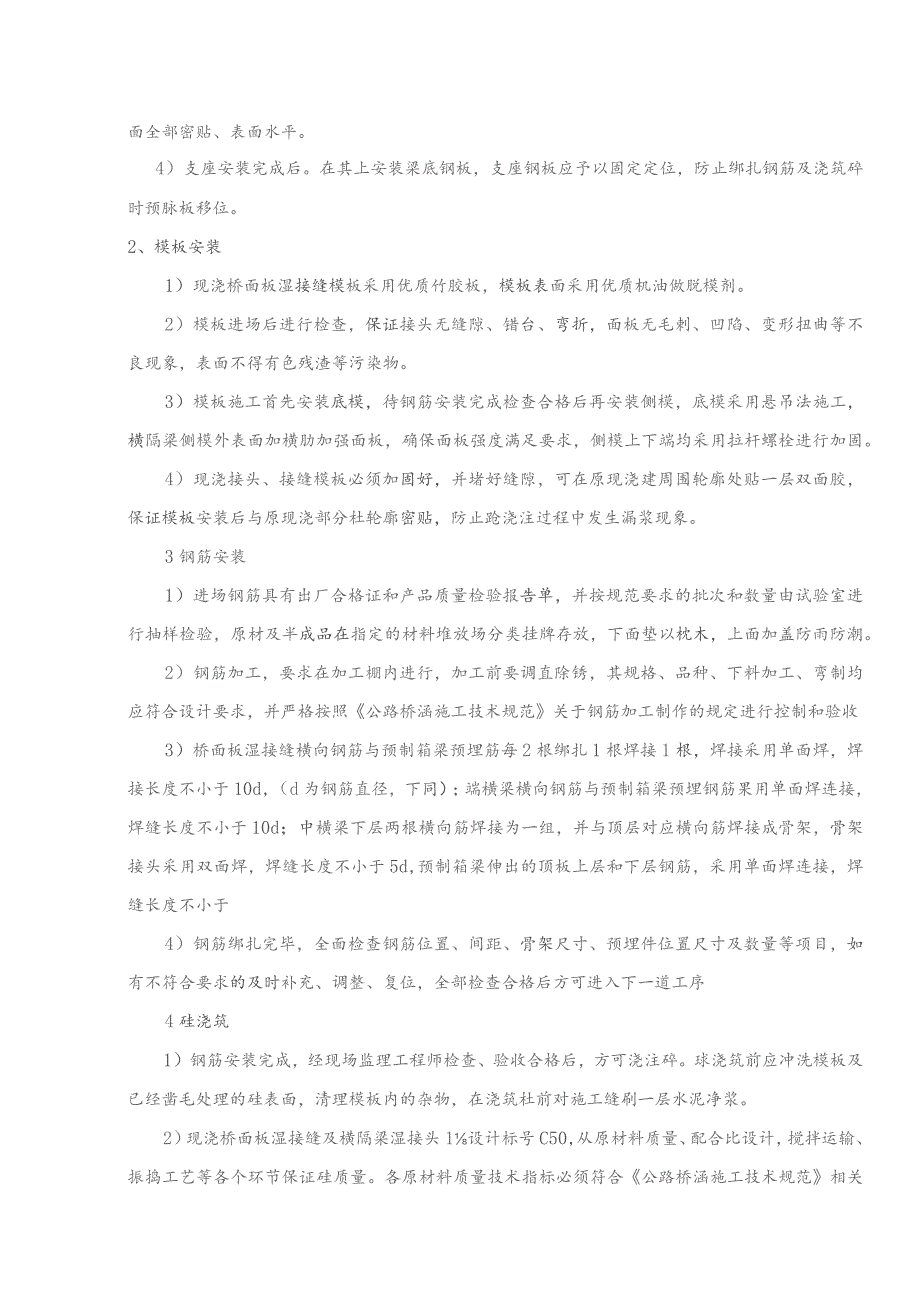

1、技术交底书项目名称:中铁九局集团第六工程有限公司哈牡二工区B技术交底书表格编号ZTJJ-GGB-2017-113施工部位滨绥线K219+003.694-25m预应力混凝土箱梁桥上跨桥湿接缝交底日期技术交底内容:一、技术交底范围;滨绥线K219+003.694-25m预应力混凝土箱梁桥湿接缝施工。二、工程概况;K219+003.69上跨桥采用先预制箱梁,待简支安装后通过现浇连续接头混凝土,解除临时支座的工艺。全桥总计4跨,25m预制箱梁12片。同一跨预制箱梁架设完成,经验收合格后,方可进行桥面板湿接缝现浇接头混凝土工程的施工。三、主要工序的施工工艺;1,安装永久支座橡胶支座进场后,需经专业机构检

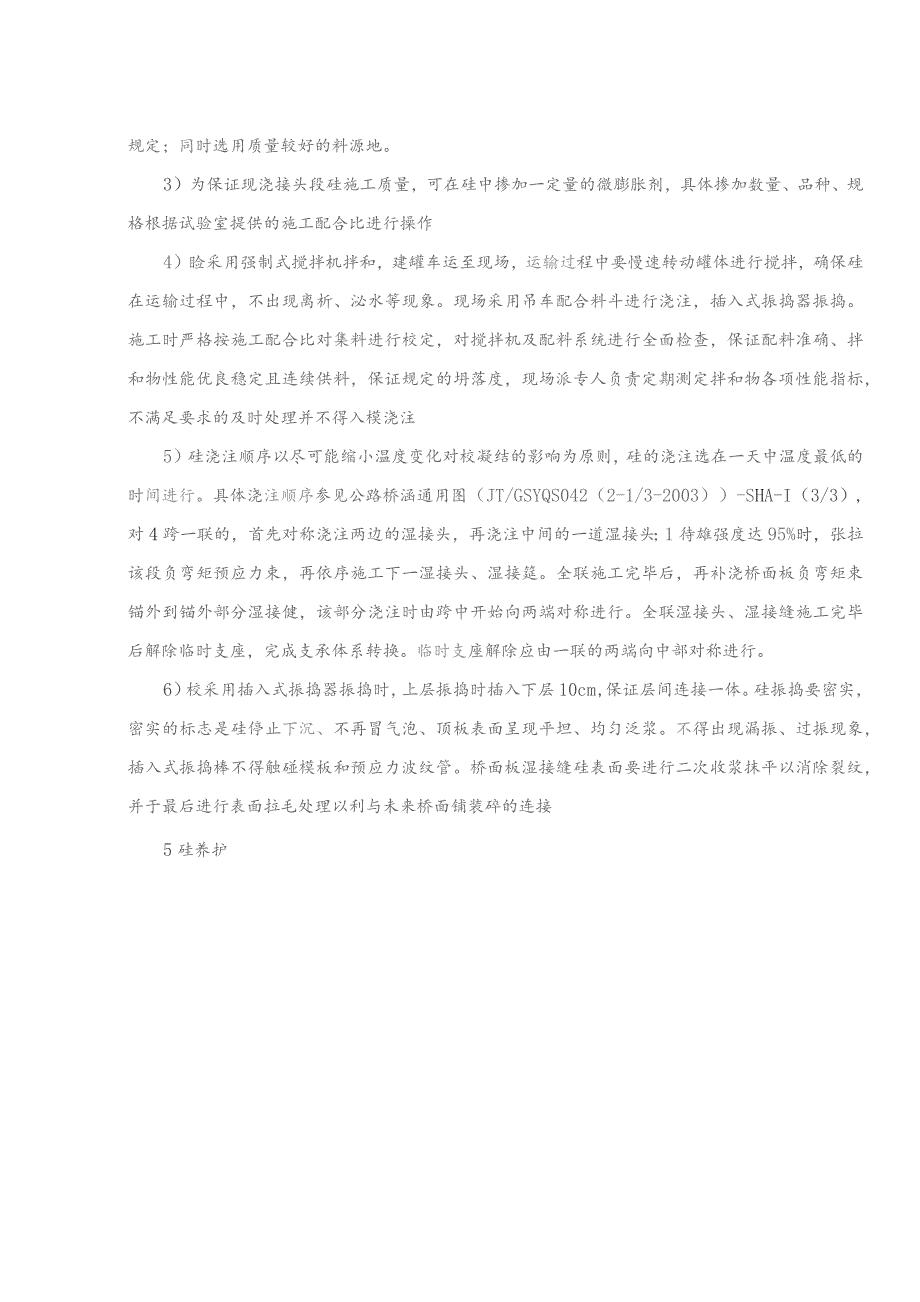

2、验合格后方可使用。安装橡胶支座的关键在于尽可能的保证橡胶支座与垫石顶面的平整、密贴,避免体系转换后支座发生偏压、不均匀受力现象。支座安装步骤如下:1)先将垫石顶面去除浮砂,确保垫石表面清洁、平整、无油污。2)在垫石上按图纸设计位置标出支座的位置中心线,同时在橡胶支座上也标出十字交叉中心线,将橡胶支座安放在垫石上,使支座的中心线与支承垫石上的设计位置中心线相重合,支座就位准确,并采取措施固定。3)橡胶支座安装完成后,若发现支座与垫石之间不密贴、表明不平整,应及时度支座进行调整。调整方法石在支承电视上表面铺涂一层高标号水泥砂浆,使支座表面与垫石顶面全部密贴、表面水平。4)支座安装完成后。在其上安装
3、梁底钢板,支座钢板应予以固定定位,防止绑扎钢筋及浇筑碎时预脉板移位。2、模板安装1)现浇桥面板湿接缝模板采用优质竹胶板,模板表面采用优质机油做脱模剂。2)模板进场后进行检查,保证接头无缝隙、错台、弯折,面板无毛剌、凹陷、变形扭曲等不良现象,表面不得有色残渣等污染物。3)模板施工首先安装底模,待钢筋安装完成检查合格后再安装侧模,底模采用悬吊法施工,横隔梁侧模外表面加横肋加强面板,确保面板强度满足要求,侧模上下端均采用拉杆螺栓进行加固。4)现浇接头、接缝模板必须加固好,并堵好缝隙,可在原现浇建周围轮廓处贴一层双面胶,保证模板安装后与原现浇部分杜轮廓密贴,防止跄浇注过程中发生漏浆现象。3钢筋安装1)
4、进场钢筋具有出厂合格证和产品质量检验报告单,并按规范要求的批次和数量由试验室进行抽样检验,原材及半成品在指定的材料堆放场分类挂牌存放,下面垫以枕木,上面加盖防雨防潮。2)钢筋加工,要求在加工棚内进行,加工前要调直除锈,其规格、品种、下料加工、弯制均应符合设计要求,并严格按照公路桥涵施工技术规范关于钢筋加工制作的规定进行控制和验收3)桥面板湿接缝横向钢筋与预制箱梁预埋筋每2根绑扎1根焊接1根,焊接采用单面焊,焊接长度不小于10d,(d为钢筋直径,下同);端横梁横向钢筋与预制箱梁预埋钢筋果用单面焊连接,焊缝长度不小于10d;中横梁下层两根横向筋焊接为一组,并与顶层对应横向筋焊接成骨架,骨架接头采用
5、双面焊,焊缝长度不小于5d,预制箱梁伸出的顶板上层和下层钢筋,采用单面焊连接,焊缝长度不小于4)钢筋绑扎完毕,全面检查钢筋位置、间距、骨架尺寸、预埋件位置尺寸及数量等项目,如有不符合要求的及时补充、调整、复位,全部检查合格后方可进入下一道工序4硅浇筑1)钢筋安装完成,经现场监理工程师检查、验收合格后,方可浇注碎。球浇筑前应冲洗模板及已经凿毛处理的硅表面,清理模板内的杂物,在浇筑杜前对施工缝刷一层水泥净浆。2)现浇桥面板湿接缝及横隔梁湿接头1设计标号C50,从原材料质量、配合比设计,搅拌运输、振捣工艺等各个环节保证硅质量。各原材料质量技术指标必须符合公路桥涵施工技术规范相关规定;同时选用质量较好
6、的料源地。3)为保证现浇接头段硅施工质量,可在硅中掺加一定量的微膨胀剂,具体掺加数量、品种、规格根据试验室提供的施工配合比进行操作4)睑采用强制式搅拌机拌和,建罐车运至现场,运输过程中要慢速转动罐体进行搅拌,确保硅在运输过程中,不出现离析、泌水等现象。现场采用吊车配合料斗进行浇注,插入式振捣器振捣。施工时严格按施工配合比对集料进行校定,对搅拌机及配料系统进行全面检查,保证配料准确、拌和物性能优良稳定且连续供料,保证规定的坍落度,现场派专人负责定期测定拌和物各项性能指标,不满足要求的及时处理并不得入模浇注5)硅浇注顺序以尽可能缩小温度变化对校凝结的影响为原则,硅的浇注选在一天中温度最低的时间进行
7、。具体浇注顺序参见公路桥涵通用图(JT/GSYQS042(2-1/3-2003)-SHA-I(3/3),对4跨一联的,首先对称浇注两边的湿接头,再浇注中间的一道湿接头;1待雄强度达95%时,张拉该段负弯矩预应力束,再依序施工下一湿接头、湿接筵。全联施工完毕后,再补浇桥面板负弯矩束锚外到锚外部分湿接健,该部分浇注时由跨中开始向两端对称进行。全联湿接头、湿接缝施工完毕后解除临时支座,完成支承体系转换。临时支座解除应由一联的两端向中部对称进行。6)校采用插入式振捣器振捣时,上层振捣时插入下层10cm,保证层间连接一体。硅振捣要密实,密实的标志是硅停止下沉、不再冒气泡、顶板表面呈现平坦、均匀泛浆。不得出现漏振、过振现象,插入式振捣棒不得触碰模板和预应力波纹管。桥面板湿接缝硅表面要进行二次收浆抹平以消除裂纹,并于最后进行表面拉毛处理以利与未来桥面铺装碎的连接5硅养护跄浇筑完成初凝后及时洒水养护,养护派专人进行,并采用土工布覆盖进行养护,使杜表面始终保持湿润,不得出现干湿交替,防止裂纹产生,确保养生质量。6安装图中,N2144x100130x18边跨,非连坟留半跨14920_n-一或中跨半跨申申e30000/2,.tai Ssx一-I!.交底人:复核人:接收人:技术交底签字页序号交底人姓名职务日期接底人姓名职务日期
