《灌注桩冲击钻成孔方案.docx》由会员分享,可在线阅读,更多相关《灌注桩冲击钻成孔方案.docx(3页珍藏版)》请在第壹文秘上搜索。

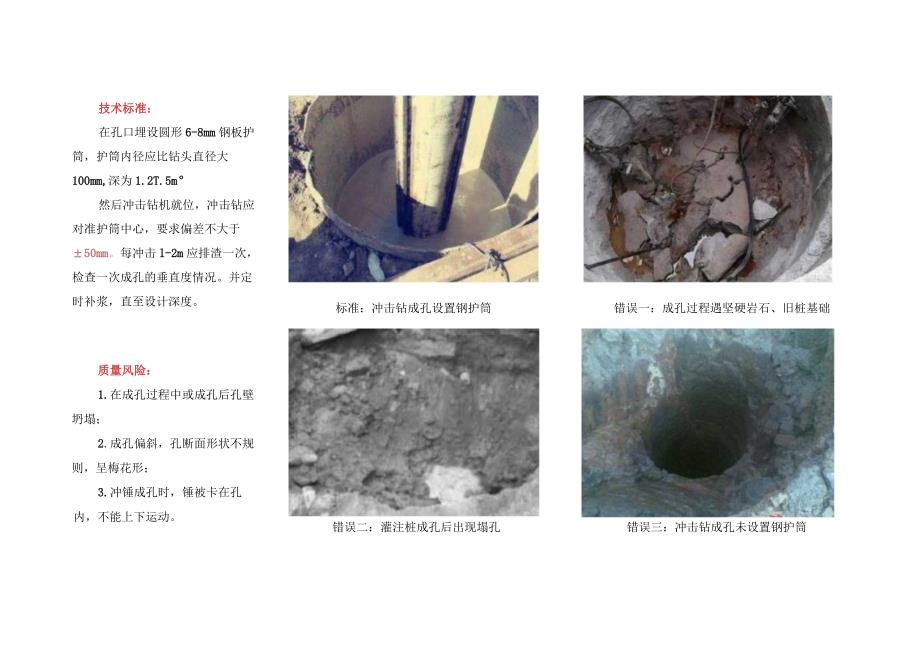

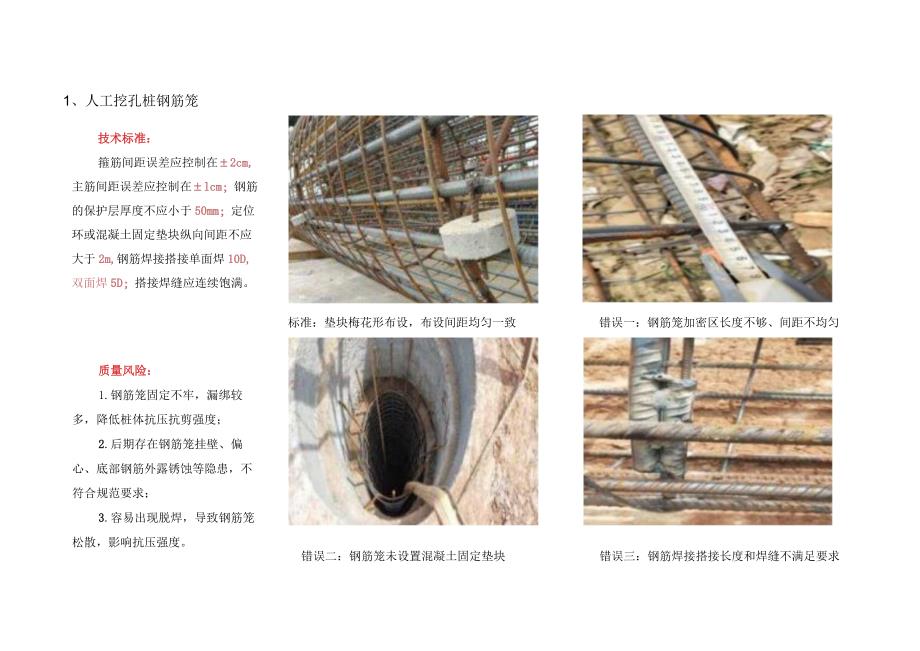

1、人工挖孔桩钢筋笼技术标准:箍筋间距误差应控制在2cm,主筋间距误差应控制在lcm;钢筋的保护层厚度不应小于50mm;定位环或混凝土固定垫块纵向间距不应大于2m,钢筋焊接搭接单面焊10D,双面焊5D;搭接焊缝应连续饱满。标准:垫块梅花形布设,布设间距均匀一致错误一:钢筋笼加密区长度不够、间距不均匀质量风险:1.钢筋笼固定不牢,漏绑较多,降低桩体抗压抗剪强度;2.后期存在钢筋笼挂壁、偏心、底部钢筋外露锈蚀等隐患,不符合规范要求;3.容易出现脱焊,导致钢筋笼松散,影响抗压强度。错误二:钢筋笼未设置混凝土固定垫块错误三:钢筋焊接搭接长度和焊缝不满足要求技术标准:在孔口埋设圆形6-8mm钢板护筒,护筒内径应比钻头直径大100mm,深为1.2T.5m然后冲击钻机就位,冲击钻应对准护筒中心,要求偏差不大于50mm。每冲击l-2m应排渣一次,检查一次成孔的垂直度情况。并定时补浆,直至设计深度。标准:冲击钻成孔设置钢护筒错误一:成孔过程遇坚硬岩石、旧桩基础质量风险:1.在成孔过程中或成孔后孔壁坍塌;2.成孔偏斜,孔断面形状不规则,呈梅花形;3.冲锤成孔时,锤被卡在孔内,不能上下运动。错误二:灌注桩成孔后出现塌孔错误三:冲击钻成孔未设置钢护筒
