电缆工程施工技术方案指导.docx

上传人:p** 文档编号:636679 上传时间:2023-12-15 格式:DOCX 页数:24 大小:366.08KB
下载 相关 举报
电缆工程施工技术方案指导.docx_第1页
第1页 / 共24页
电缆工程施工技术方案指导.docx_第2页
第2页 / 共24页
电缆工程施工技术方案指导.docx_第3页
第3页 / 共24页
电缆工程施工技术方案指导.docx_第4页
第4页 / 共24页
电缆工程施工技术方案指导.docx_第5页
第5页 / 共24页
电缆工程施工技术方案指导.docx_第6页
第6页 / 共24页
电缆工程施工技术方案指导.docx_第7页
第7页 / 共24页
电缆工程施工技术方案指导.docx_第8页
第8页 / 共24页
电缆工程施工技术方案指导.docx_第9页
第9页 / 共24页
电缆工程施工技术方案指导.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电缆工程施工技术方案指导.docx》由会员分享,可在线阅读,更多相关《电缆工程施工技术方案指导.docx(24页珍藏版)》请在第壹文秘上搜索。

1、电缆工程施工技术方案指导沟道内电缝设整齐牢固动力电缆敷设在转弯处的控制1电缆工程的材料运输与保管a.在运输装卸过程中,严禁使电缆及电缆盘受到损伤,严禁将电缆盘直接由车上推下,电缆盘严禁平放运输、平放贮存。b.运输或滚动电缆盘前,要保证电缆盘牢固,电缆绕紧并绑紧。滚动时要顺着电缆盘上的箭头指示或电缆的缠紧方向。c.电缆及其附件到达现场后,供货商要提交产品的合格证及相关技术文件。并按合同规定对产品进行验收。d.电缆及其它材料如不立即安装,按下列要求贮存:1)电缆集中分类存放,并标明型号、电压、规格、长度。电缆盘之间要有通道,地基要坚实,存放电缆处严禁积水。2)电缆附件的绝缘材料的防潮包装密封良好,

2、并根据材料性能和保管要求贮存和保管。3)防火涂料、包带、堵料等防火材料,要根据材料性能和保管要求贮存和保管。4)电缆梯架要分类保管,码放整齐,电缆梯架存放中不得受力变形,防腐涂层或镀层不得破损。5)电缆在保管期间,电缆盘及包装应完好,标志齐全、封端严密,当有缺陷时要及时处理。2电缆管安装电缆管施工流程图:f*x申IE S用作业指导书*料。r制电管把理配合上ftff电雉管L耳祖位置2.看自用3.水T度二次100弯曲半径主要符合所穿电缆弯曲半径的规定用样板检查管内畅通检查主要光滑、无积水、杂物用粗铁丝绑上棉纱、破布通入管内检查敷管路径符合设计、直埋路径短、弯曲少明敷管路水平或垂直偏差管长W2mmm

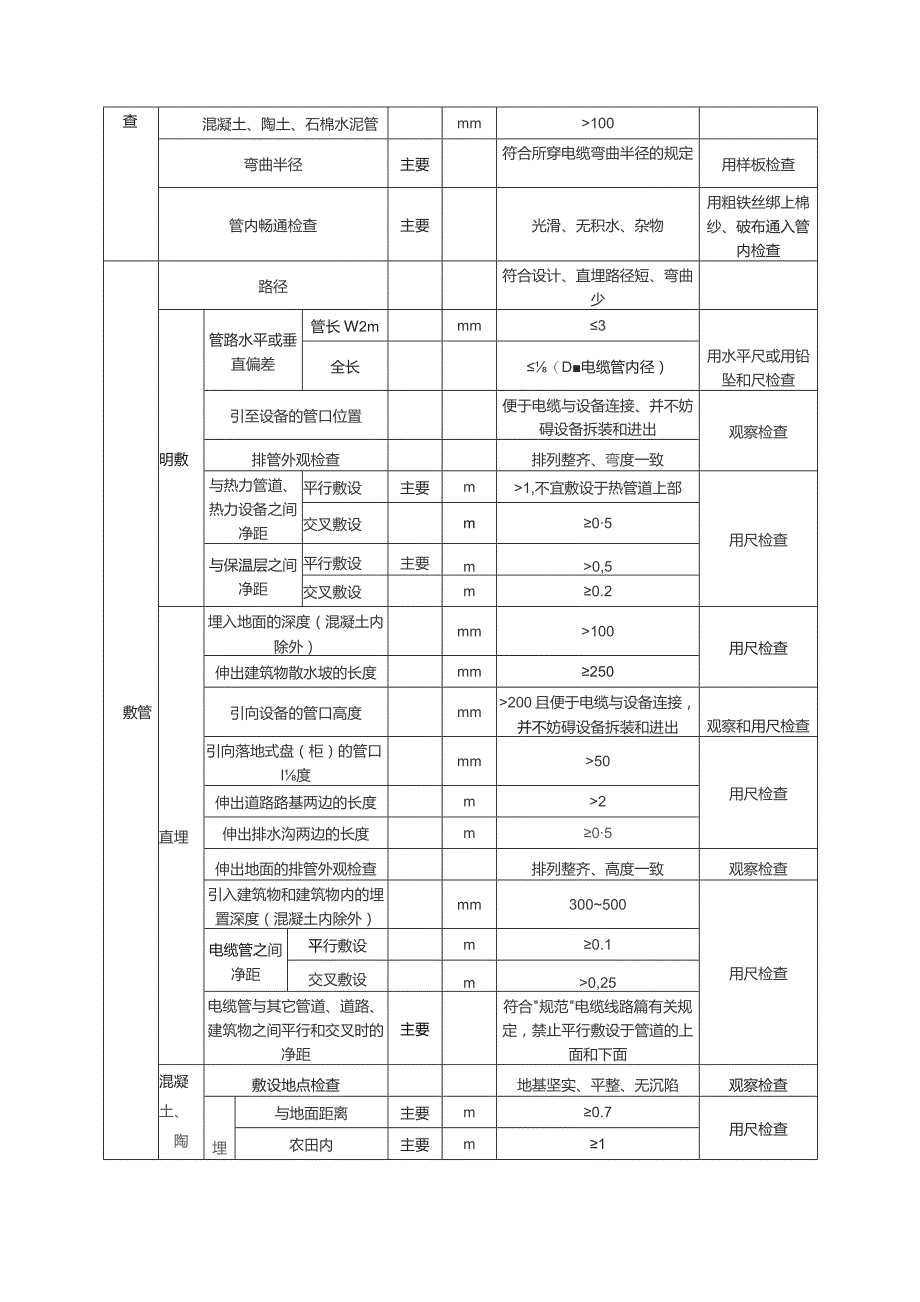

3、3用水平尺或用铅坠和尺检查全长(D电缆管内径)引至设备的管口位置便于电缆与设备连接、并不妨碍设备拆装和进出观察检查排管外观检查排列整齐、弯度一致与热力管道、热力设备之间净距平行敷设主要m1,不宜敷设于热管道上部用尺检查交叉敷设m05与保温层之间净距平行敷设主要m0,5交叉敷设m0.2直埋埋入地面的深度(混凝土内除外)mm100用尺检查伸出建筑物散水坡的长度mm250引向设备的管口高度mm200且便于电缆与设备连接,并不妨碍设备拆装和进出观察和用尺检查引向落地式盘(柜)的管口l度mm50用尺检查伸出道路路基两边的长度m2伸出排水沟两边的长度m05伸出地面的排管外观检查排列整齐、高度一致观察检查引

4、入建筑物和建筑物内的埋置深度(混凝土内除外)mm300500用尺检查电缆管之间净距平行敷设m0.1交叉敷设m0,25电缆管与其它管道、道路、建筑物之间平行和交叉时的净距主要符合规范电缆线路篇有关规定,禁止平行敷设于管道的上面和下面混凝土、陶敷设地点检查地基坚实、平整、无沉陷观察检查埋与地面距离主要m0.7用尺检查农田内主要m1土、石棉水泥管敷设置深度人行道下面主要m0.5引入建筑物、与地下建筑物交叉或绕过地不建筑物处m0.305排水坡度主要%0.1用水平尺检查电缆管连接金属管套管连接套管长度1.5D-3D(D-连接管外径)用尺检查外观检查连接管口对正、套管两端焊接牢固、严密观察检查丝扣连接管端

5、套丝长度|L(L-管接头长度)用尺检查外观检查连接牢固、密封良好观察检查跨接接地线焊接规格符合设计和规范接地装置篇有关规定对照图纸检查焊接与管接头两端电缆管焊接牢固、无虚焊观察检查硬质塑料管套装套管两端封焊牢固、密封良好观察检查插接插接面用胶合剂,粘合牢固、密封良好插入深度1.1D1.8D(D-塑料管内径)用尺检查混凝土、陶土、石棉水泥管管口对准、接缝严密观察检查硬质塑料管补偿装置安装符合设计或规范电缆线路篇有关规定对照图纸检查明敷电缆管固定固定点布置匀称观察检查固定点间距离主要符合设计或规范)电缆线路篇有关规定用尺检查固定强度主要牢固可靠用手扳动检查其它金属电缆管接地电气设备接地线与电缆管连

6、接焊接牢固、物虚焊观察检查接地符合接地装置有关规定油漆(埋入混凝土除外)钢管表面油漆埋入土内部分刷两遍沥青观察检查镀锌管镀锌层完整、镀锌层剥落处油漆完整管口封闭木塞堵塞3电缆桥架安装电缆桥架施工流程图:施工痘I.一 审西 、编网作Il指导曲一 立柱托Itgl不合格一 电蛆桥架11不合格处理a.确定支吊架的安装位置,支吊架的固定方式按设计要求进行螺接或焊接。如采用焊接,焊接处应除去焊渣,并做防腐处理。b.电缆支吊架的层间距离与设计要求一致,各支吊架的同层横档要在同一水平线上,高低差不大于5mm。托架支吊架沿桥架水平左右的偏差不大于IOmm。爬坡的支吊架其角度与设计要求一致。C.组装后的钢结构竖井

7、,其水平、垂直及对角线偏差要符合规范要求。d.安装电缆梯架(托盘),两段梯架连接时螺母要在外侧;调整梯架的高度和各层的水平度,符合要求后加以固定。e.电缆桥架安装完后,在设计要求的位置喷写电缆敷设路径节点号。f.直线段钢制电缆桥架超过30m时,铝合金或玻璃钢制电缆架超过15m时,要有伸缩缝,其连接采用伸缩连接板,电缆桥架跨建筑物伸缩缝处要设置伸缩缝。g.电缆桥架转弯处的转弯半径要大于该桥架上的电缆最小允许弯曲半径。h.沿电缆支架全长敷设接地线,并将桥架沿全长可靠接地。i.电缆架的安装检验评定标准:检验指标性质ITUJ质量标准检验方法及器具合格优良安装前检查电缆架规格符合设计对照图纸检查外观检查

8、无显著扭曲、变形、油漆完整观察检查预埋件布置符合设计对照图纸检查固定强度主要牢固用手扳动检查电缆架安装布置及间距主要符合设计对照图纸检杳间距误差mm30用尺检查最上层横撑至沟顶或楼板距离符合设计对照图纸检查最下层横撑至沟底或地面距离主要符合设计设计无规布置匀称观察检查水平布置间距电力电缆上要m1用尺检查控制电缆主耍m0.8垂直布置间距电力电缆主要m2用尺检查控制电缆主要m1最上层横撑至沟顶或楼板距离隧道及夹层mm300350电缆沟mm150-200吊架mm150-200最卜层横撑至沟底或地面距离隧道及夹层主要mm100-150电缆沟主要mm250100水平布置电缆架高低偏差mm5用拉线和尺检查

9、垂直布置电缆架左右偏差mm用铅坠和尺检查在有坡度的电缆沟内或建筑物上电缆架布置与电缆沟或建筑物同坡度布置观察检查电缆架固定主要固定牢固、横平竖直用手扳动和观察检查电缆托架安装符合设计或制造厂规定以照图纸检查组装后的钢结构竖井检查垂直误差2/1000H(H-竖井高度)用铅坠和尺检查支架横撑水平误差2/1000L(L-竖井宽度)用拉线和水平尺松查对角线误差5/1000L(L-竖井对角线长度)用拉线和尺检查保护罩外观检查无损伤、变形观察检查高度m符合设计或2.2用尺检查垂直误差3.5/1000H(H-保护罩高度)用铅坠和尺检查其它电缆架焊缝及竖井保护罩油漆完整观察检查电缆架与接地扁钢(圆钢)连接焊接

10、牢固、无虚焊和中断点沿电缆架全长明显接地点数个2接地符合接地装置有关规定4电缆敷设电缆敷设施工流程图:鱼41钱他工0我图机械布置丁工叫各电避M用人员安排电ffift设处理a.依据一、二次电气系统接线图,校对电缆清册。把各项数据输入计算机,实现电缆敷设的最佳方案。b.电缆敷设前的要求:1)电缆通道要畅通,排水良好。金属部分的防腐层完整。夹层、沟道等处照明充足,通风良好。电缆沟转向电缆电缆沟转向电缆2)按电缆清册核对电缆的型号、规格、长度。并对电缆进行外观检查和绝缘检查,有问题的电缆做好禁用标识,防止误用。3)依据电缆进货清单,将同型号规格的电缆各轴长度与汇总表中的长度和根数对比,统计出每轴电缆要敷设的根数。对电缆轴进行标识。做好敷设记录,严禁乱放。如果电缆敷设过长要出现接头时,由于每个型号的电缆在订货时都有一定的欲度,因此可考虑电缆的代换,是否可行需经甲方同意及设计院下发设计变更通知单。当无法避免出现电缆接头时,首先应向甲方申请,待甲方同意后方可执行。但电缆接头不要出现在主要系统回路中,接头位置不要放在电缆夹层、电缆通道中。对制作的电缆接头要用托板托置固定及防火,做好电缆接头地点记录。4)电缆放线架要放置稳妥,钢轴的强度及长度要与电缆盘的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 电气技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
