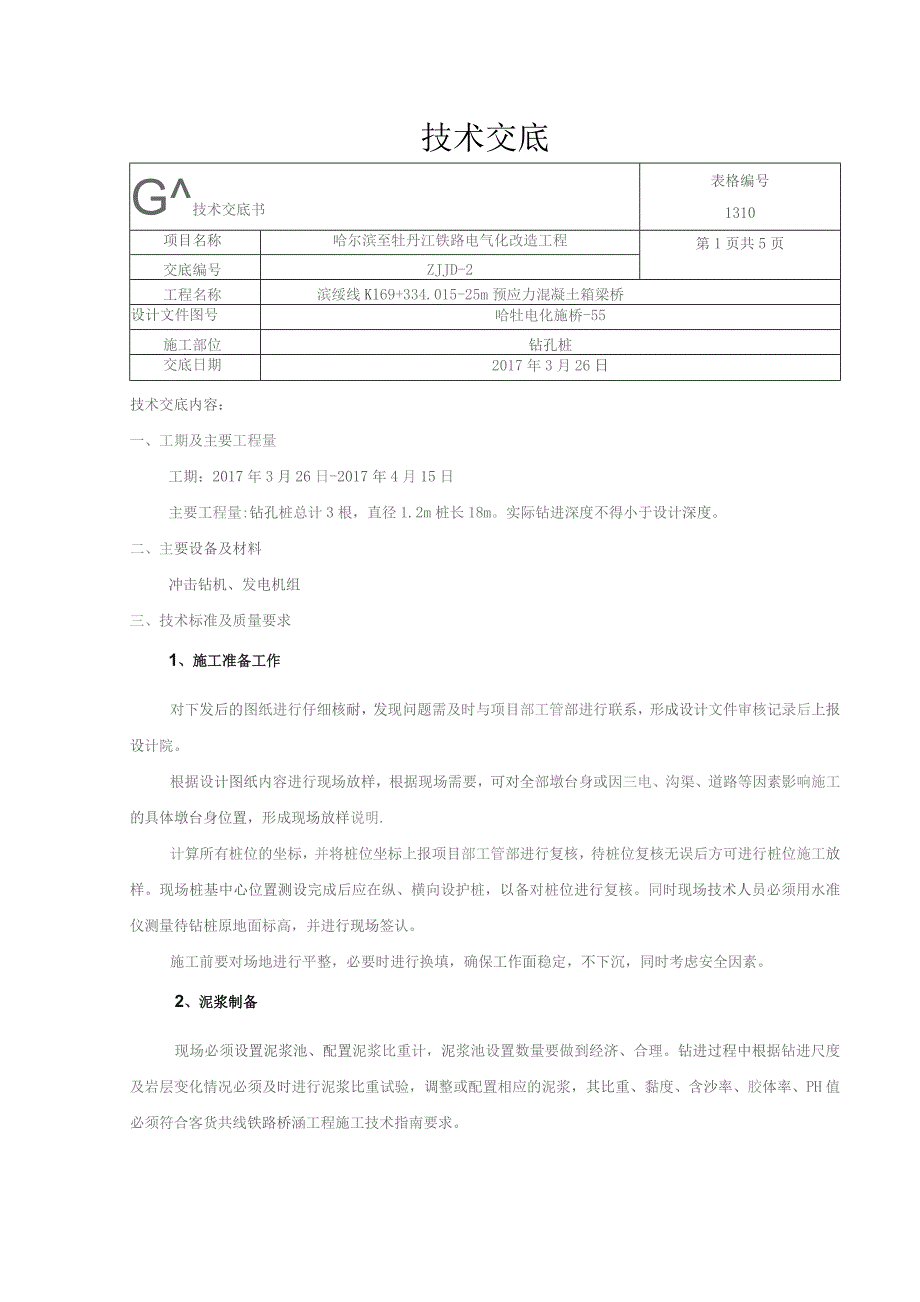

1、技术交底G技术交底书表格编号1310项目名称哈尔滨至牡丹江铁路电气化改造工程第1页共5页交底编号ZJJD-2工程名称滨绥线Kl69+334.015-25m预应力混凝土箱梁桥设计文件图号哈牡电化施桥-55施工部位钻孔桩交底日期2017年3月26日技术交底内容:一、工期及主要工程量工期:2017年3月26日-2017年4月15日主要工程量:钻孔桩总计3根,直径1.2m桩长18m。实际钻进深度不得小于设计深度。二、主要设备及材料冲击钻机、发电机组三、技术标准及质量要求1、施工准备工作对下发后的图纸进行仔细核耐,发现问题需及时与项目部工管部进行联系,形成设计文件审核记录后上报设计院。根据设计图纸内容进

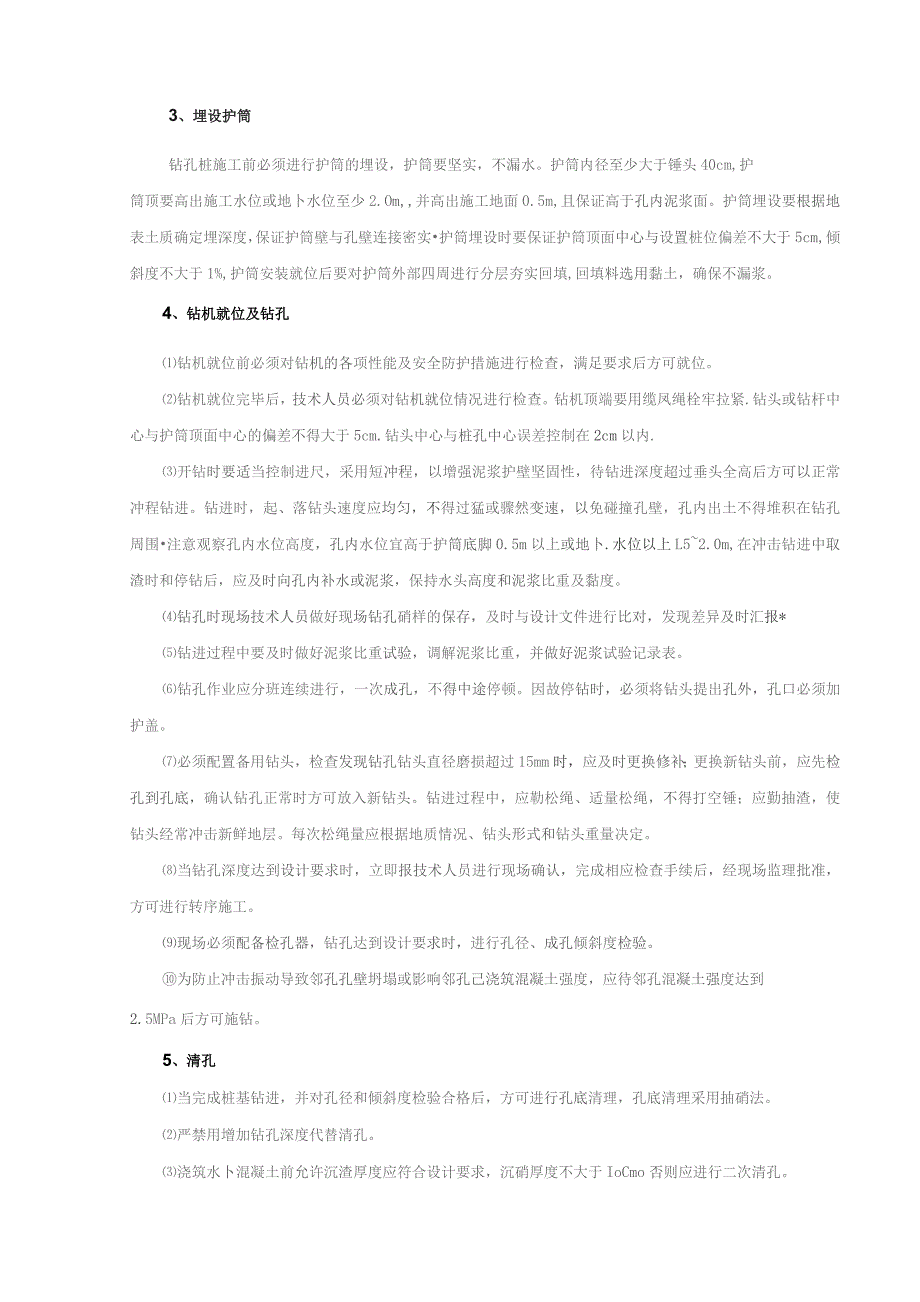

2、行现场放样,根据现场需要,可对全部墩台身或因三电、沟渠、道路等因素影响施工的具体墩台身位置,形成现场放样说明.计算所有桩位的坐标,并将桩位坐标上报项目部工管部进行复核,待桩位复核无误后方可进行桩位施工放样。现场桩基中心位置测设完成后应在纵、横向设护桩,以备对桩位进行复核。同时现场技术人员必须用水准仪测量待钻桩原地面标高,并进行现场签认。施工前要对场地进行平整,必要时进行换填,确保工作面稳定,不下沉,同时考虑安全因素。2、泥浆制备现场必须设置泥浆池、配置泥浆比重计,泥浆池设置数量要做到经济、合理。钻进过程中根据钻进尺度及岩层变化情况必须及时进行泥浆比重试验,调整或配置相应的泥浆,其比重、黏度、含
3、沙率、胶体率、PH值必须符合客货共线铁路桥涵工程施工技术指南要求。3、埋设护筒钻孔桩施工前必须进行护筒的埋设,护筒要坚实,不漏水。护筒内径至少大于锤头40cm,护筒顶要高出施工水位或地卜水位至少2.Om,并高出施工地面0.5m,且保证高于孔内泥浆面。护筒埋设要根据地表土质确定埋深度,保证护筒壁与孔壁连接密实护筒埋设时要保证护筒顶面中心与设置桩位偏差不大于5cm,倾斜度不大于1%,护筒安装就位后要对护筒外部四周进行分层夯实回填,回填料选用黏土,确保不漏浆。4、钻机就位及钻孔钻机就位前必须对钻机的各项性能及安全防护措施进行检查,满足要求后方可就位。钻机就位完毕后,技术人员必须对钻机就位情况进行检查
4、。钻机顶端要用缆凤绳栓牢拉紧.钻头或钻杆中心与护筒顶面中心的偏差不得大于5cm.钻头中心与桩孔中心误差控制在2cm以内.开钻时要适当控制进尺,采用短冲程,以增强泥浆护壁坚固性,待钻进深度超过垂头全高后方可以正常冲程钻进。钻进时,起、落钻头速度应均匀,不得过猛或骤然变速,以免碰撞孔壁,孔内出土不得堆积在钻孔周围注意观察孔内水位高度,孔内水位宜高于护筒底脚0.5m以上或地卜.水位以上L52.0m,在冲击钻进中取渣时和停钻后,应及时向孔内补水或泥浆,保持水头高度和泥浆比重及黏度。钻孔时现场技术人员做好现场钻孔硝样的保存,及时与设计文件进行比对,发现差异及时汇报*钻进过程中要及时做好泥浆比重试验,调解
5、泥浆比重,并做好泥浆试验记录表。钻孔作业应分班连续进行,一次成孔,不得中途停顿。因故停钻时,必须将钻头提出孔外,孔口必须加护盖。必须配置备用钻头,检查发现钻孔钻头直径磨损超过15mm时,应及时更换修补;更换新钻头前,应先检孔到孔底,确认钻孔正常时方可放入新钻头。钻进过程中,应勒松绳、适量松绳,不得打空锤;应勤抽渣,使钻头经常冲击新鲜地层。每次松绳量应根据地质情况、钻头形式和钻头重量决定。当钻孔深度达到设计要求时,立即报技术人员进行现场确认,完成相应检查手续后,经现场监理批准,方可进行转序施工。现场必须配备检孔器,钻孔达到设计要求时,进行孔径、成孔倾斜度检验。为防止冲击振动导致邻孔孔壁坍塌或影响

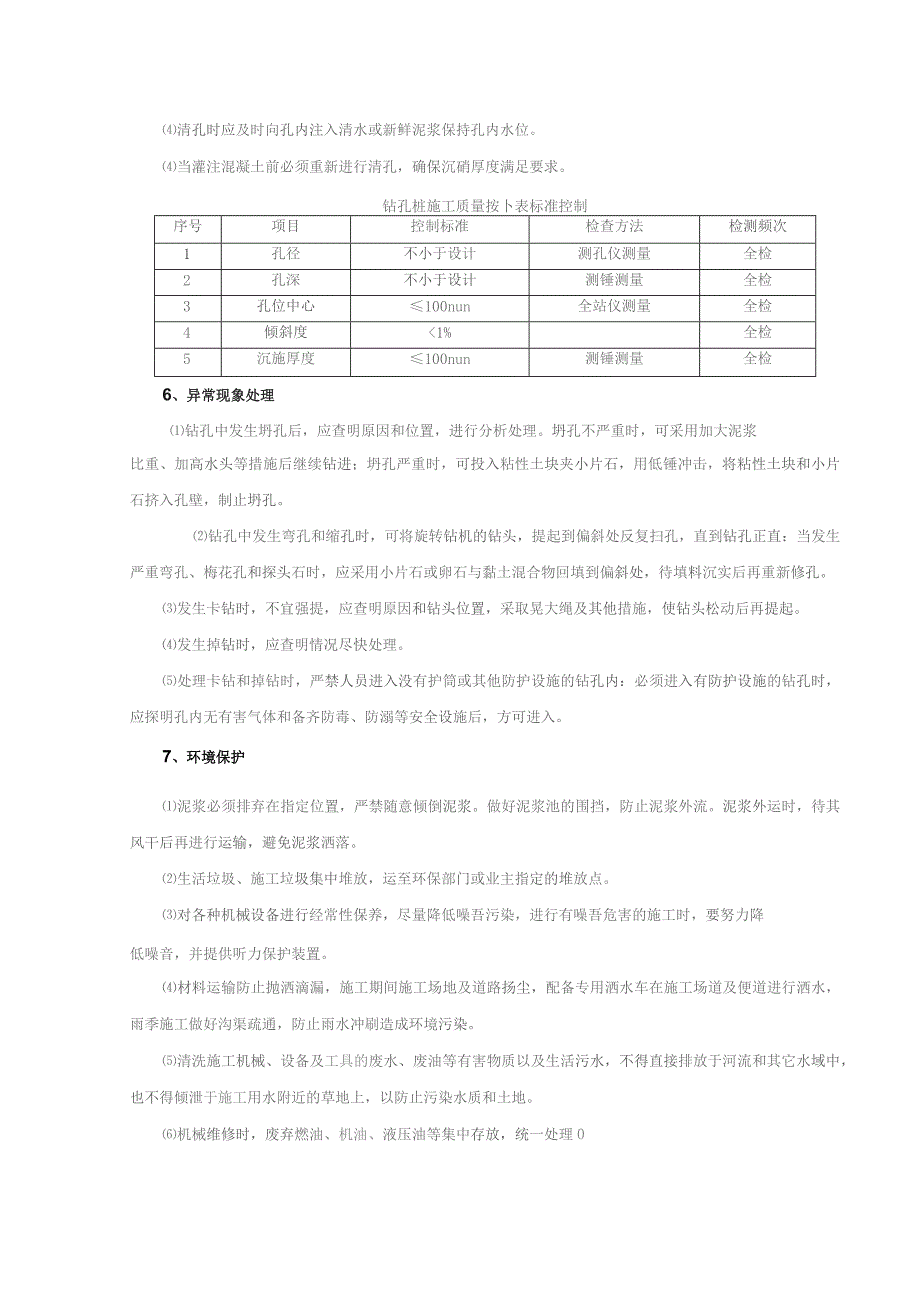

6、邻孔己浇筑混凝土强度,应待邻孔混凝土强度达到2.5MPa后方可施钻。5、清孔当完成桩基钻进,并对孔径和倾斜度检验合格后,方可进行孔底清理,孔底清理采用抽硝法。严禁用增加钻孔深度代替清孔。浇筑水卜混凝土前允许沉渣厚度应符合设计要求,沉硝厚度不大于IoCmo否则应进行二次清孔。清孔时应及时向孔内注入清水或新鲜泥浆保持孔内水位。当灌注混凝土前必须重新进行清孔,确保沉硝厚度满足要求。钻孔桩施工质量按卜表标准控制序号项目控制标准检查方法检测频次1孔径不小于设计测孔仪测量全检2孔深不小于设计测锤测量全检3孔位中心100nun全站仪测量全检4倾斜度1%全检5沉施厚度100nun测锤测量全检6、异常现象处理钻
7、孔中发生坍孔后,应查明原因和位置,进行分析处理。坍孔不严重时,可采用加大泥浆比重、加高水头等措施后继续钻进;坍孔严重时,可投入粘性土块夹小片石,用低锤冲击,将粘性土块和小片石挤入孔壁,制止坍孔。钻孔中发生弯孔和缩孔时,可将旋转钻机的钻头,提起到偏斜处反复扫孔,直到钻孔正直:当发生严重弯孔、梅花孔和探头石时,应采用小片石或卵石与黏土混合物回填到偏斜处,待填料沉实后再重新修孔。发生卡钻时,不宜强提,应查明原因和钻头位置,采取晃大绳及其他措施,使钻头松动后再提起。发生掉钻时,应查明情况尽快处理。处理卡钻和掉钻时,严禁人员进入没有护筒或其他防护设施的钻孔内:必须进入有防护设施的钻孔时,应探明孔内无有害
8、气体和备齐防毒、防溺等安全设施后,方可进入。7、环境保护泥浆必须排弃在指定位置,严禁随意倾倒泥浆。做好泥浆池的围挡,防止泥浆外流。泥浆外运时,待其风干后再进行运输,避免泥浆洒落。生活垃圾、施工垃圾集中堆放,运至环保部门或业主指定的堆放点。对各种机械设备进行经常性保养,尽量降低噪吾污染,进行有噪吾危害的施工时,要努力降低噪音,并提供听力保护装置。材料运输防止抛洒滴漏,施工期间施工场地及道路扬尘,配备专用洒水车在施工场道及便道进行洒水,雨季施工做好沟渠疏通,防止雨水冲刷造成环境污染。清洗施工机械、设备及工具的废水、废油等有害物质以及生活污水,不得直接排放于河流和其它水域中,也不得倾泄于施工用水附近
9、的草地上,以防止污染水质和土地。机械维修时,废弃燃油、机油、液压油等集中存放,统一处理08、安全控制要点(1)钻机在转产行走时,对陡坡等道路进行观察,必耍时制定加固措施,防止钻机碰撞结构物、翻车等事故发生。(2)钻机就位后,对钻机及配套设施进行全面安全检查。钻机安设牢固,钻架加设斜撑及揽风绳。钻机上安装避雷设施。(3)钻机钻进时紧密监视钻进情况,观察孔内有无异常情况、钻架是否倾斜、各连接部位是否松动、是否有塌孔征兆,有情况立即纠正。灌注碎桩时,施工人员分工明确,统一指挥,做到快捷、连续施工,以防事故的发生。(4)泥浆池周边用安全网围挡,高度1.2u(5)桩基施工阶段,应在其桩位醒目位置立标示牌
10、,标明桩位、桩长、桩径、施工状态等内容。(6)灌注碎安全防护措施:灌注碎时,减速漏斗的吊具、漏斗、串角挂钩和吊环均要稳固可靠。(7)开孔未浇筑或浇筑完成的桩位必须用5cm厚的木板或竹夹板覆盖。(8)泥浆池、桩孔周边必须安装警示灯,挂警示带,设安全标志。(9)钢筋工程安全防护措施;钢筋调宜现场,禁止非施工人员入内,钢筋调直前事先检查调宜设备各部件是否安全可靠。进行钢筋除锈和焊接时,施工人员穿戴好防护用品。起吊钢筋骨架时,做到稳起稳落,安装牢靠后脱钩。严格按吊装作业安全技术规程施工。(10)用电要求:必须采用三相五线制,并做到一机、一闸、一箱、一漏电保护二交底人接底人现场负责人:安全负责人士质量负责人:领工员:作业队:交底日期接底日期操作者姓名工种接底日期
