沥青混凝土路面施工方案.docx

上传人:p** 文档编号:645348 上传时间:2024-01-02 格式:DOCX 页数:5 大小:19.44KB
下载 相关 举报
沥青混凝土路面施工方案.docx_第1页
第1页 / 共5页
沥青混凝土路面施工方案.docx_第2页
第2页 / 共5页
沥青混凝土路面施工方案.docx_第3页
第3页 / 共5页
沥青混凝土路面施工方案.docx_第4页
第4页 / 共5页
沥青混凝土路面施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青混凝土路面施工方案.docx》由会员分享,可在线阅读,更多相关《沥青混凝土路面施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

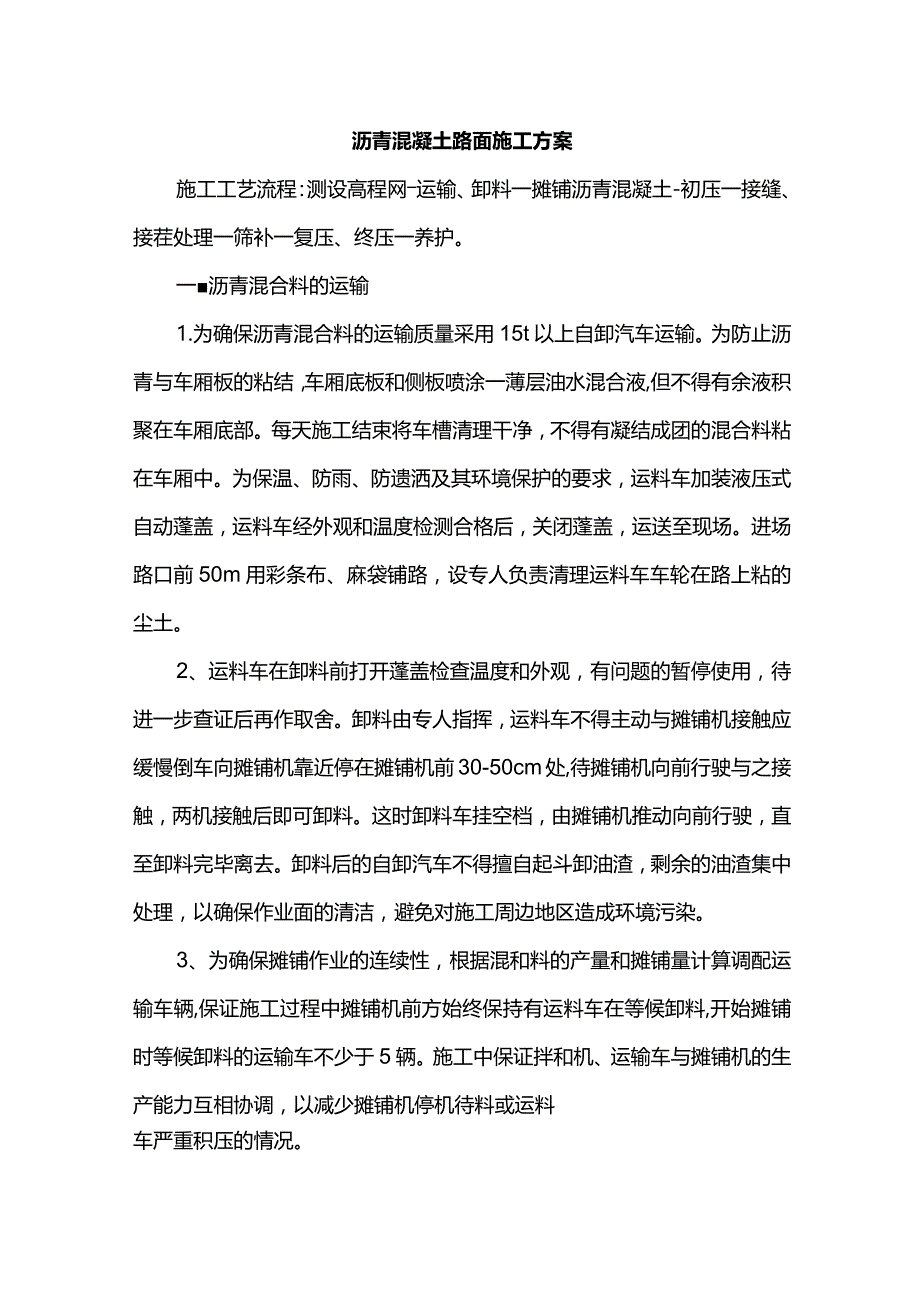

1、沥青混凝土路面施工方案施工工艺流程:测设高程网运输、卸料一摊铺沥青混凝土-初压一接缝、接茬处理一筛补一复压、终压一养护。一沥青混合料的运输1.为确保沥青混合料的运输质量采用15t以上自卸汽车运输。为防止沥青与车厢板的粘结,车厢底板和侧板喷涂一薄层油水混合液,但不得有余液积聚在车厢底部。每天施工结束将车槽清理干净,不得有凝结成团的混合料粘在车厢中。为保温、防雨、防遗洒及其环境保护的要求,运料车加装液压式自动蓬盖,运料车经外观和温度检测合格后,关闭蓬盖,运送至现场。进场路口前50m用彩条布、麻袋铺路,设专人负责清理运料车车轮在路上粘的尘土。2、运料车在卸料前打开蓬盖检查温度和外观,有问题的暂停使用

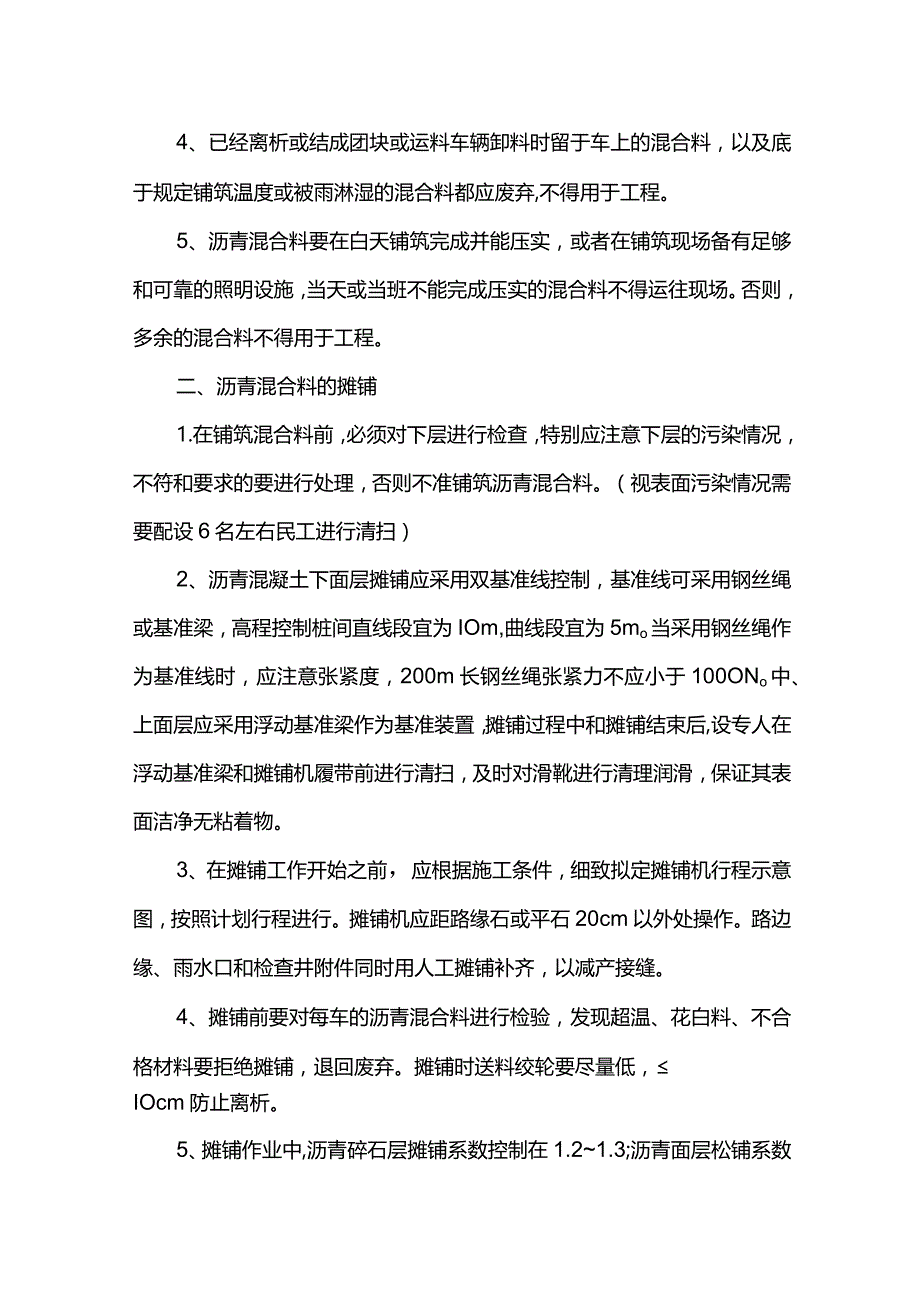

2、,待进一步查证后再作取舍。卸料由专人指挥,运料车不得主动与摊铺机接触应缓慢倒车向摊铺机靠近停在摊铺机前30-50cm处,待摊铺机向前行驶与之接触,两机接触后即可卸料。这时卸料车挂空档,由摊铺机推动向前行驶,直至卸料完毕离去。卸料后的自卸汽车不得擅自起斗卸油渣,剩余的油渣集中处理,以确保作业面的清洁,避免对施工周边地区造成环境污染。3、为确保摊铺作业的连续性,根据混和料的产量和摊铺量计算调配运输车辆,保证施工过程中摊铺机前方始终保持有运料车在等候卸料,开始摊铺时等候卸料的运输车不少于5辆。施工中保证拌和机、运输车与摊铺机的生产能力互相协调,以减少摊铺机停机待料或运料车严重积压的情况。4、已经离析

3、或结成团块或运料车辆卸料时留于车上的混合料,以及底于规定铺筑温度或被雨淋湿的混合料都应废弃,不得用于工程。5、沥青混合料要在白天铺筑完成并能压实,或者在铺筑现场备有足够和可靠的照明设施,当天或当班不能完成压实的混合料不得运往现场。否则,多余的混合料不得用于工程。二、沥青混合料的摊铺1.在铺筑混合料前,必须对下层进行检查,特别应注意下层的污染情况,不符和要求的要进行处理,否则不准铺筑沥青混合料。(视表面污染情况需要配设6名左右民工进行清扫)2、沥青混凝土下面层摊铺应采用双基准线控制,基准线可采用钢丝绳或基准梁,高程控制桩间直线段宜为IOm,曲线段宜为5mo当采用钢丝绳作为基准线时,应注意张紧度,

4、200m长钢丝绳张紧力不应小于100ONo中、上面层应采用浮动基准梁作为基准装置,摊铺过程中和摊铺结束后,设专人在浮动基准梁和摊铺机履带前进行清扫,及时对滑靴进行清理润滑,保证其表面洁净无粘着物。3、在摊铺工作开始之前,应根据施工条件,细致拟定摊铺机行程示意图,按照计划行程进行。摊铺机应距路缘石或平石20cm以外处操作。路边缘、雨水口和检查井附件同时用人工摊铺补齐,以减产接缝。4、摊铺前要对每车的沥青混合料进行检验,发现超温、花白料、不合格材料要拒绝摊铺,退回废弃。摊铺时送料绞轮要尽量低,IOcm防止离析。5、摊铺作业中,沥青碎石层摊铺系数控制在1.21.3;沥青面层松铺系数控制在1.15-1

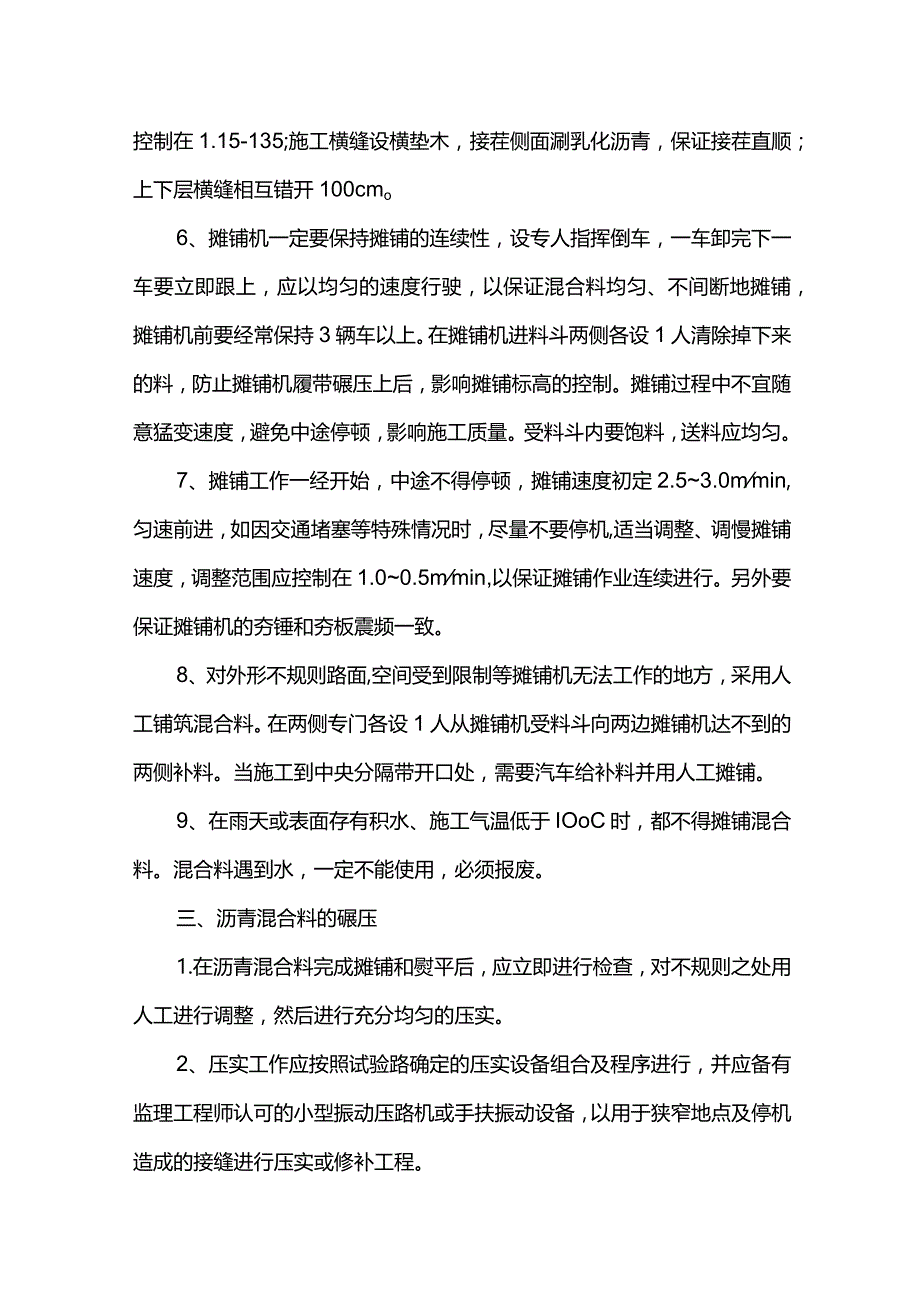

5、35;施工横缝设横垫木,接茬侧面涮乳化沥青,保证接茬直顺;上下层横缝相互错开100cmo6、摊铺机一定要保持摊铺的连续性,设专人指挥倒车,一车卸完下一车要立即跟上,应以均匀的速度行驶,以保证混合料均匀、不间断地摊铺,摊铺机前要经常保持3辆车以上。在摊铺机进料斗两侧各设1人清除掉下来的料,防止摊铺机履带碾压上后,影响摊铺标高的控制。摊铺过程中不宜随意猛变速度,避免中途停顿,影响施工质量。受料斗内要饱料,送料应均匀。7、摊铺工作一经开始,中途不得停顿,摊铺速度初定2.53.0mmin,匀速前进,如因交通堵塞等特殊情况时,尽量不要停机,适当调整、调慢摊铺速度,调整范围应控制在1.00.5mmin,以

6、保证摊铺作业连续进行。另外要保证摊铺机的夯锤和夯板震频一致。8、对外形不规则路面,空间受到限制等摊铺机无法工作的地方,采用人工铺筑混合料。在两侧专门各设1人从摊铺机受料斗向两边摊铺机达不到的两侧补料。当施工到中央分隔带开口处,需要汽车给补料并用人工摊铺。9、在雨天或表面存有积水、施工气温低于IOoC时,都不得摊铺混合料。混合料遇到水,一定不能使用,必须报废。三、沥青混合料的碾压1.在沥青混合料完成摊铺和熨平后,应立即进行检查,对不规则之处用人工进行调整,然后进行充分均匀的压实。2、压实工作应按照试验路确定的压实设备组合及程序进行,并应备有监理工程师认可的小型振动压路机或手扶振动设备,以用于狭窄

7、地点及停机造成的接缝进行压实或修补工程。3、压实分为初压复压终压三个阶段。压路机应以匀速行驶,速度应符合下表规定:压路机类型初压复压终压钢筒式压路机1.5-2.02.5-3.52.5-3.5轮胎压路机3.5-4.5振动压路机1.5-2.0静压4.0-5.0振动2.0-3.0静压初压:摊铺之后立即进行(高温碾压),用静态二轮压路机完成(2遍1初压温度控制在130-140。C之间。初压应采用轻型钢筒式压路机或关闭振动的振动压路机碾压,碾压时应将驱动轮在前面向摊铺机。碾压路线及方向不应突然改变而导致混合料产生推移。初压后检查平整度和路拱,必要时应予以修整。复压:复压紧接在初压之后进行,复压用振动压路

8、机和轮胎压路机完成。一般是先用振动压路机碾压3-4遍,再用轮胎压路机碾压4-6遍,使其达到压实度。终压:终压紧接在复压之后进行,终压应采用双轮刚筒式压路机或关闭振动的振动压路机完成,以消除轮迹(终了温度大于704、初压和振动碾压要低速进行,且振幅不能太大,以免发生混合料推移、面层开裂及碎石破裂。碾压尽量在摊铺后较高温度下进行,初压不得低于13(C,温度越高越容易成型,保证路面平整度和压实度的要求。5、碾压的具体情况依据试验路确定的结果进行。6、碾压过程中,压路机不得中途停留、转向及紧急制动。7、压路机不得停留在温度高于70。C已经压过的混合料上。同时,应该采取有效措施,防止柴油、汽油、润滑油或其他有机杂质,在压路机停放或操作期间洒落在路面上。8、在压实过程中,如果接缝处的沥青混合料温度已经不能满足压实温度要求,应采用加热器提高混合料的温度,使之达到碾压温度,然后压实到无接缝为止。否则,必须垂直切割混合料并从新铺筑、碾压,到无缝为止。9、摊铺和碾压过程中,在压路机压不到的其他地方,应采用手夯或机夯把混合料充分压实。已经完成碾压的路面,不得修补表皮。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
