张浦2012污水管网工程施工组织设计.docx

上传人:p** 文档编号:646438 上传时间:2024-01-02 格式:DOCX 页数:40 大小:64.14KB
下载 相关 举报
张浦2012污水管网工程施工组织设计.docx_第1页
第1页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第2页
第2页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第3页
第3页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第4页
第4页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第5页
第5页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第6页
第6页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第7页
第7页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第8页
第8页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第9页
第9页 / 共40页
张浦2012污水管网工程施工组织设计.docx_第10页
第10页 / 共40页
亲,该文档总共40页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《张浦2012污水管网工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《张浦2012污水管网工程施工组织设计.docx(40页珍藏版)》请在第壹文秘上搜索。

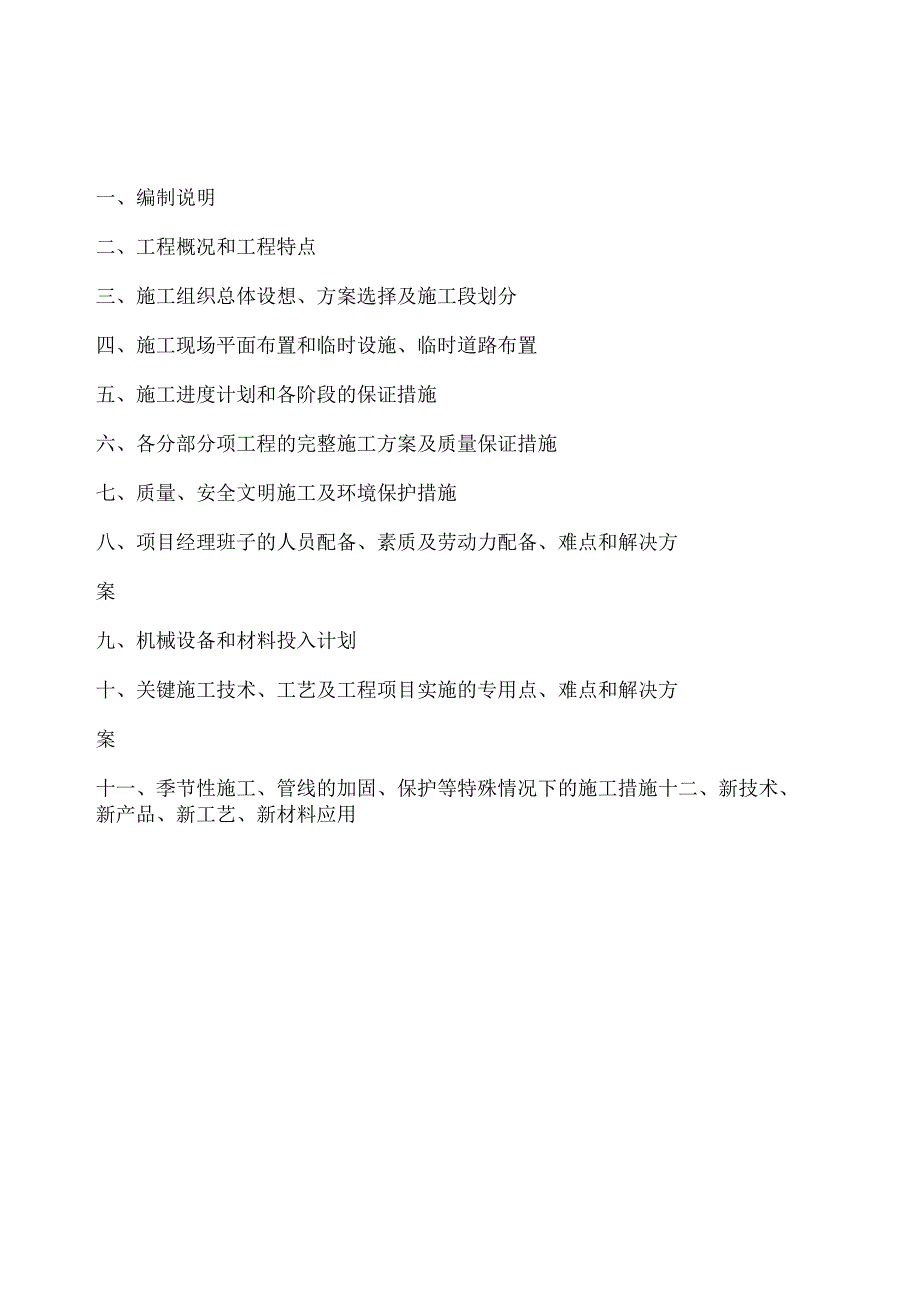

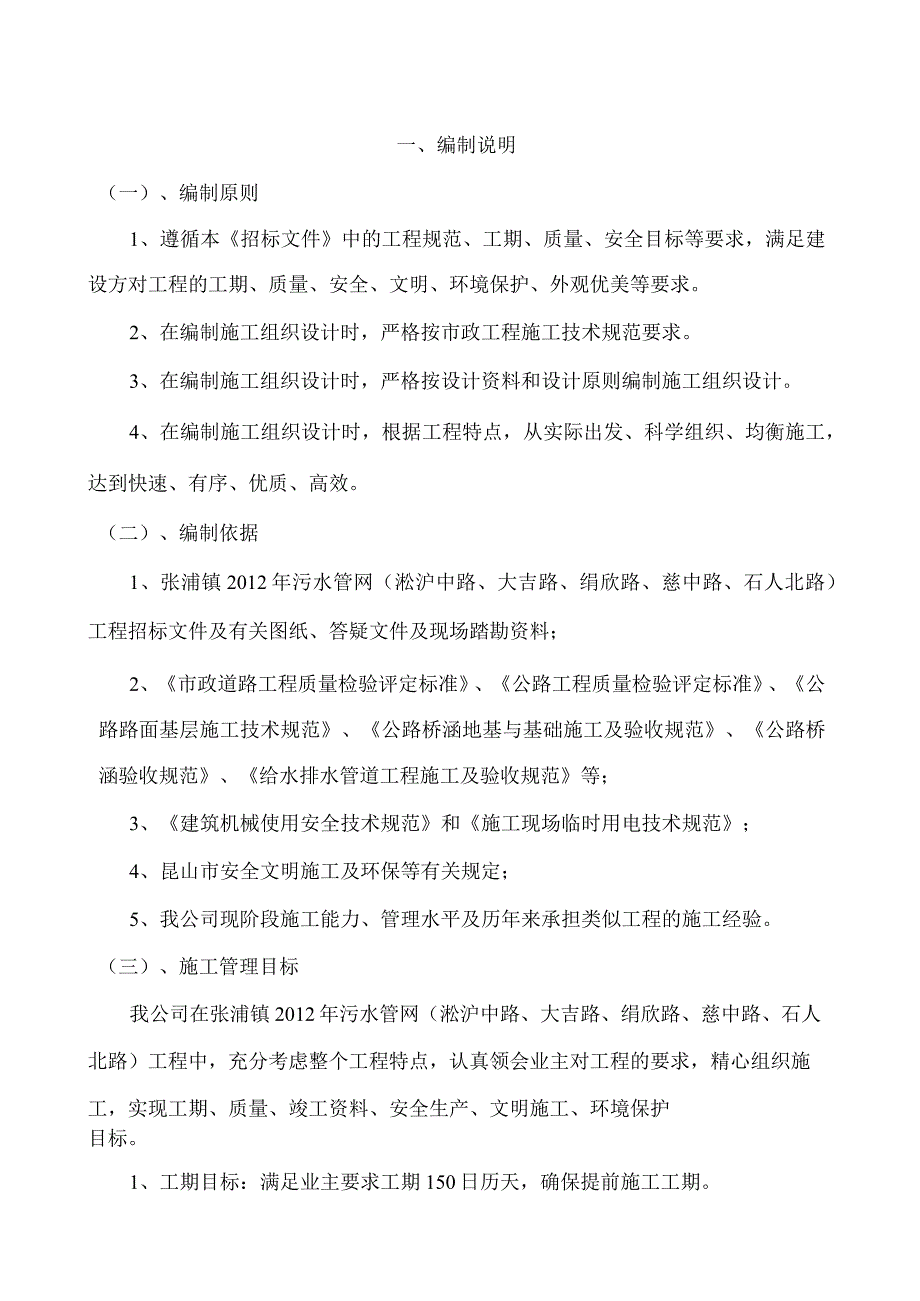

1、一、编制说明二、工程概况和工程特点三、施工组织总体设想、方案选择及施工段划分四、施工现场平面布置和临时设施、临时道路布置五、施工进度计划和各阶段的保证措施六、各分部分项工程的完整施工方案及质量保证措施七、质量、安全文明施工及环境保护措施八、项目经理班子的人员配备、素质及劳动力配备、难点和解决方案九、机械设备和材料投入计划十、关键施工技术、工艺及工程项目实施的专用点、难点和解决方案十一、季节性施工、管线的加固、保护等特殊情况下的施工措施十二、新技术、新产品、新工艺、新材料应用一、编制说明(一)、编制原则1、遵循本招标文件中的工程规范、工期、质量、安全目标等要求,满足建设方对工程的工期、质量、安全

2、、文明、环境保护、外观优美等要求。2、在编制施工组织设计时,严格按市政工程施工技术规范要求。3、在编制施工组织设计时,严格按设计资料和设计原则编制施工组织设计。4、在编制施工组织设计时,根据工程特点,从实际出发、科学组织、均衡施工,达到快速、有序、优质、高效。(二)、编制依据1、张浦镇2012年污水管网(淞沪中路、大吉路、绢欣路、慈中路、石人北路)工程招标文件及有关图纸、答疑文件及现场踏勘资料;2、市政道路工程质量检验评定标准、公路工程质量检验评定标准、公路路面基层施工技术规范、公路桥涵地基与基础施工及验收规范、公路桥涵验收规范、给水排水管道工程施工及验收规范等;3、建筑机械使用安全技术规范和

3、施工现场临时用电技术规范;4、昆山市安全文明施工及环保等有关规定;5、我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。(三)、施工管理目标我公司在张浦镇2012年污水管网(淞沪中路、大吉路、绢欣路、慈中路、石人北路)工程中,充分考虑整个工程特点,认真领会业主对工程的要求,精心组织施工,实现工期、质量、竣工资料、安全生产、文明施工、环境保护目标。1、工期目标:满足业主要求工期150日历天,确保提前施工工期。2、质量管理目标:质量目标为合格,争创昆山市优质工程,符合招标文件规定的质量要求。3、竣工资料目标:确保在工程完工后一个月内即向业主单位、昆山市档案馆等相关单位移交竣工图和其他竣

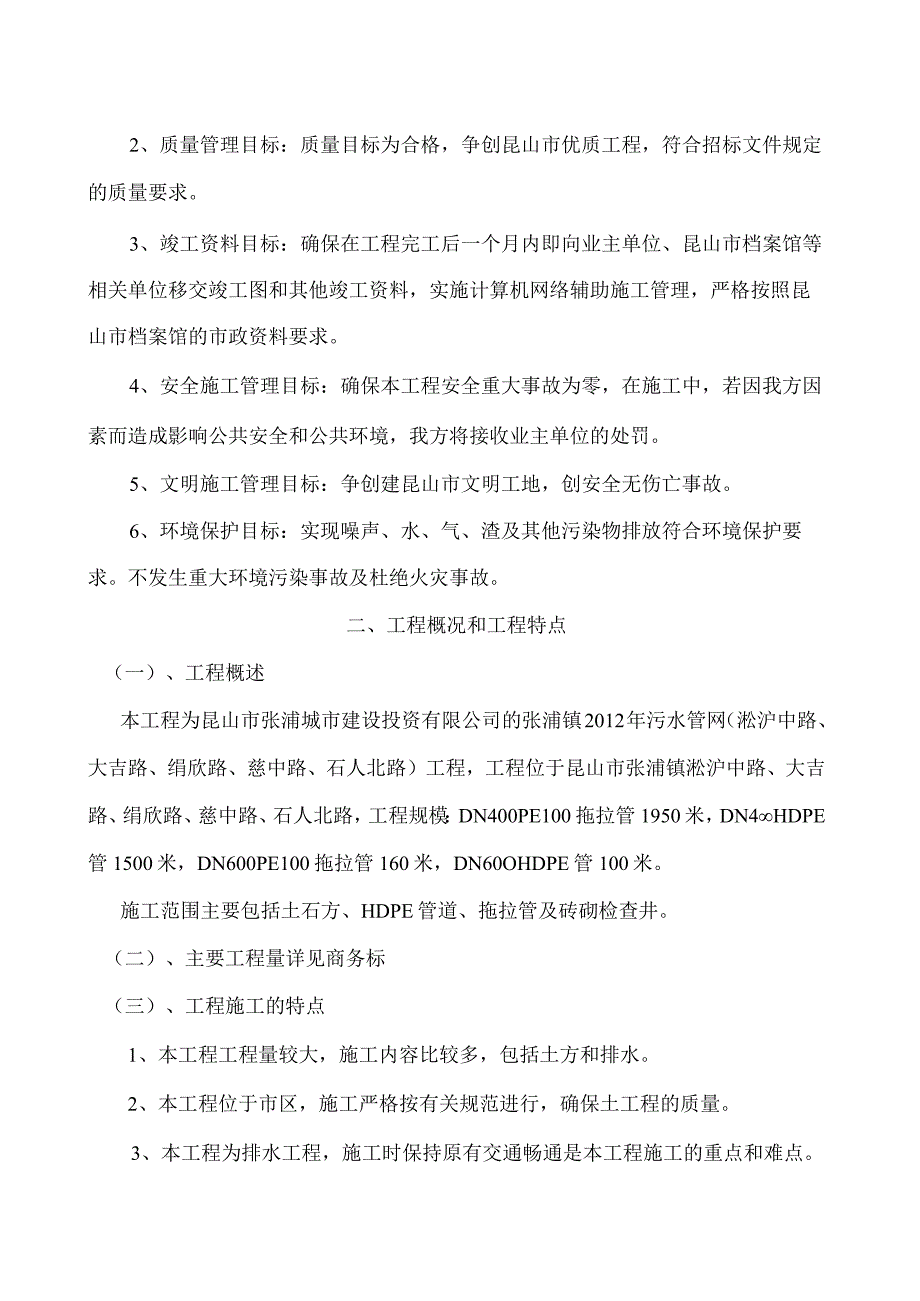

4、工资料,实施计算机网络辅助施工管理,严格按照昆山市档案馆的市政资料要求。4、安全施工管理目标:确保本工程安全重大事故为零,在施工中,若因我方因素而造成影响公共安全和公共环境,我方将接收业主单位的处罚。5、文明施工管理目标:争创建昆山市文明工地,创安全无伤亡事故。6、环境保护目标:实现噪声、水、气、渣及其他污染物排放符合环境保护要求。不发生重大环境污染事故及杜绝火灾事故。二、工程概况和工程特点(一)、工程概述本工程为昆山市张浦城市建设投资有限公司的张浦镇2012年污水管网(淞沪中路、大吉路、绢欣路、慈中路、石人北路)工程,工程位于昆山市张浦镇淞沪中路、大吉路、绢欣路、慈中路、石人北路,工程规模:

5、DN400PE100拖拉管1950米,DN4HDPE管1500米,DN600PE100拖拉管160米,DN60OHDPE管100米。施工范围主要包括土石方、HDPE管道、拖拉管及砖砌检查井。(二)、主要工程量详见商务标(三)、工程施工的特点1、本工程工程量较大,施工内容比较多,包括土方和排水。2、本工程位于市区,施工严格按有关规范进行,确保土工程的质量。3、本工程为排水工程,施工时保持原有交通畅通是本工程施工的重点和难点。4、施工期间处理协调好道路交通,不妨碍市民正常生产和生活。5、本工程施工会给周边的居民、企事业单位,特别是对居民进出带来不便。而我们的工程本身是为广大市民谋福利的,如何使施工

6、过程尽可能减少对市民的影响。一方面确保施工区域内的安全,另一方面创建一个文明施工的良好环境,使这项工程做得让市民满意,让领导满意,这也是本工程的特点之一。三、施工组织总体设想、方案选择及施工段划分(一)、施工原则根据本工程对工期、质量、安全、文明施工要求高等特点。一旦有幸中标后我公司将遵循以下原则进行施工管理:1、配备严密的管理组织机构,施工现场组织一套有充满活力,刻苦钻研,并能吃苦耐劳的项目管理班子,对整个施工全过程进行科学管理。2、在施工全过程中,从施工准备、技术方案选定、平面布置等直到竣工,进行全面、综合考虑,并且从工程项目管理和施工现场标准化入手。3、本工程为排水工程,涉及的技术含量较

7、高,施工难度也较大,每一个施工环节都须仔细考虑,并对整个施工过程中各项技术措施的实施等关键部位(如土方开挖、管道铺设、道路修复等)编制详细的指导施工方案。4、根据本工程施工特点和要求,以及公司施工管理、资源配备的情况,合理安排施工顺序,抓关键线路,有效的从平面、空间等特点上进行平行流水及交叉作业,减少关键线路的施工时间,确保工程按时完成。5、在施工中执行IS09001-2000体系标准,确保整个工程质量优质。(二)、施工总体设想1、施工作业面划分根据本工程中施工工艺的不同进行施工作业区的划分,我们设想总体成立一个项目管理部,统一指挥、调度,同时根据施工工艺的不同,把工作量划分成三个施工区,开挖

8、管道设一个施工队(一个施工小组),土方设一个施工队(二个小组),一个土方施工队及一个机械队,拖拉管设一个施工队,每个施工队相应地承担工作量,同时各个施工队又组织专业施工队进行专业流水作业。2、施工总体安排设想考虑到工期和施工工序的衔接,在施工时可采用同时平行施工,每一个工序都能给予充足的施工时间,从而提高整体施工质量。同时在分项工程中,工序与工序之间采用流水作业。(三)、总体施工方案1、道路施工(1)、土方开挖:因本工程为排水工程,严格控制开挖深度只挖除原老路面层及基层。施工采用挖掘机挖装,人工辅助,自卸车运弃。2、管道工程施工方案:沟槽开挖采用机械挖土,人工辅助施工,沟槽挖深小于3m则采用放

9、坡开挖,超过3m考虑采用钢板桩支撑,碎管安装采用吊机吊装,HDPE管道安装采用手动葫芦人工调直。四、施工现场平面布置和临时设施、临时道路布置(一)、施工现场平面布置的原则1、在满足施工要求的前提下,尽量节约施工用地,减少临建设施的布置。2、在保证场内交通运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。3、施工总平面布置应符合卫生环保及安全技术要求,并满足施工防火要求。4、污水处理采用污水处理池,通过排水沟流入池中。对池中污水采用沉淀及无害的化学试剂进行净化处理。净化后的污水经水质检测达标后排放。5、具体布置分区明确,分生产区及生活区,便于文明施工布置。

10、(二)、临时设施布置1、办公用房及生活设施的搭建(1)、搭建位置:根据本工程的规模及具体情况,我们的人员宿舍搭建采用双层彩钢板活动房,办公室搭建为双层式;澡堂、宿舍、食堂、厕所采用砖砌。在宿舍和办公室四周用彩钢板围墙,把施工区与非施工区进行隔离,并标牌示意。(2)、搭设规模、设施配备:根据现场实际情况,我们尽量少用地,具体搭设规模详见施工现场总平面布置图。对于底层房屋,浇筑水泥硬化。因为施工期间正处于昆山地区的高温季节,为保证施工环境,在监理、管理人员宿舍、会议室、办公室配备空调,民工宿舍内配备电扇。生活办公用地约为150Om2。为保持现场的文明卫生,整个场地用彩钢板围住。在进出门前竖立施工铭

11、牌。临时生活办公设施一览表设施名称结构形式备注业主代表办公室彩钢板活动房塑料地毯,内墙PVC保温板,空调监理办公室彩钢板活动房塑料地毯,内墙PVC保温板,空调项目管理部彩钢板活动房塑料地毯,内墙PvC保温板,空调施工现场办公室彩钢板活动房内墙PVC保温板,空调会议室彩钢板活动房塑料地毯,内墙PVC保温板,空调宿舍更衣休息室双层活动房简单箱柜、电扇食堂砖砌冰柜、伙房,熟食间为瓷砖面操作台浴室砖砌地砖,瓷砖墙面,木质更衣箱厕所砖砌地砖,瓷砖墙面,瓷洗脸盆,槽内瓷砖(3)、项目办公室布置:在办公室内除了布置必要的办公用具外,在墙上我们安置上项目经理、安全员、施工员、资料员等主要施工人员的责任制表;项

12、目施工总平面图;施工总进度图;晴雨表;安全、文明保证体系表;质量保证体系表;同时要放置一黑板,用来在上面写明当天和明天的施工内容和材料用量计划。另外应准备医疗包,可以对一些紧急情况进行简单的处理。2、施工区布置根据业主要求及现场文明施工管理标准,在施工沿线交叉口处需设置临时围墙,将施工区域和非施工区域明显地分割开来,围墙采高度在2.3m,围墙下部结构砌筑50Cm高砖墙,并用水泥砂浆抹光,上部采用夹心彩钢板高度为2.Omo在施工区域出入口或指定位置设置施工标志牌,在整个施工期间保持完好。(1)、机械停放场地:在项目部设置一处机械停场地,将暂时用不到的机械集中堆放于一处,这样有利于看护。(2)、材

13、料堆放用地:工地上主要材料应分堆布置,黄砂、碎石、石灰可以露天堆放,在遇到雨天的时候可以采用彩条布遮盖。水泥、钢筋应单间仓库。(3)、加工棚搭建:本工程中计划搭建木工棚一间,钢筋加工棚一间,搭建采用石棉瓦作为屋面结构,用木材进行支撑,用石棉瓦将四周围护。(4)、碎、砂浆拌合场:本工程混凝土用量较大,局部采用自拌碎,采用现场拌和方式,砂浆也采用现场拌和,拌和场设置在现场附近,拌和场地用碎浇筑平整,拌和设备应搭建封闭设施以做好减尘、降噪的予防和防护工作。拌合场边还需搭设水泥间、机修间等。(三)、三通一平1、临时用电安排本工程用电需求量较大,由业主协商解决,施工单位按表计量。根据附近的电源,设专用配

14、电箱,采用集中管理,用电从配电室分为三路接出:一路作为办公、生活用电;一路作为拌合场的机械用电,另一路作为水泵、钢筋加工等部位的施工用电。现场施工用电线路采用三相五线制;临时用电的电缆采用架空与地面埋设相结合的方法,并做好相应的警示标志,电缆分配箱将根据工程的施工流向分别逐一设置,凡途经路口时,采用套管上回填黄砂,浇捣地加工处理,整个施工现场的夜间照明,采用648钢管搭设灯架,设置投光灯。同时还自备两台75kw的发电机,以备停电时用。2、临时用水本工程临时用水根据附近的水源,分三路接出,一路接向拌和场地等为施工用水,采用附近河道内水源,根据现场踏勘,该处河道水质较好;一路接向临时办公室、宿舍、

15、食堂等,可以就近由业主出面接通自来水使用。一路为消防用水,可以直接采用附近的河水。所有施工现场均在各需要部位留出水笼头,3、临时排水项目部生产、生活区采用临时明沟排水,生活、生产污水经沉淀简单处理后排入河道。路基排水采用碎石盲沟排水,人工开挖纵向盲沟和横向盲沟,纵向按一定距离设置一个集水井,采用水泵抽水。4、临时道路布置本工程利用原有道路运输,在达不到的地方修建一条宽4.5m的道渣便道,以便于工程车辆的通行。(四)、消防、通讯布置1、消防及时清除易燃物,木工间设禁烟牌,生活及生产设施按照规定配置灭火器材。生活区每50M配备一只灭火机,施工现场张贴防火标志、宣传标语以及防火管理制度、三级防火责任制。2、通讯工程中管理人员配备手机(应信号不好,不提倡用小灵通),施工中配备一套对讲机。项目部应编制施工中管理人员、现场管理人员、监理、业主代表、材料供应商、自来水、煤气、电力等相关联系人的通讯录。(五)、施工现场内排水布置1、施工现场厕所请当地环卫部门进行建造,并设置临时化粪池,定期抽走。2、成立现场排水系统日常维修班组,专人负责定期检查和消除排水沟以及沉淀池中积存物,确保排水沟畅通。3、逢雨季、汛期增加潜水泵,提高排水流量,流

展开阅读全文
