资源描述

《墙体砌筑施工方案.docx》由会员分享,可在线阅读,更多相关《墙体砌筑施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

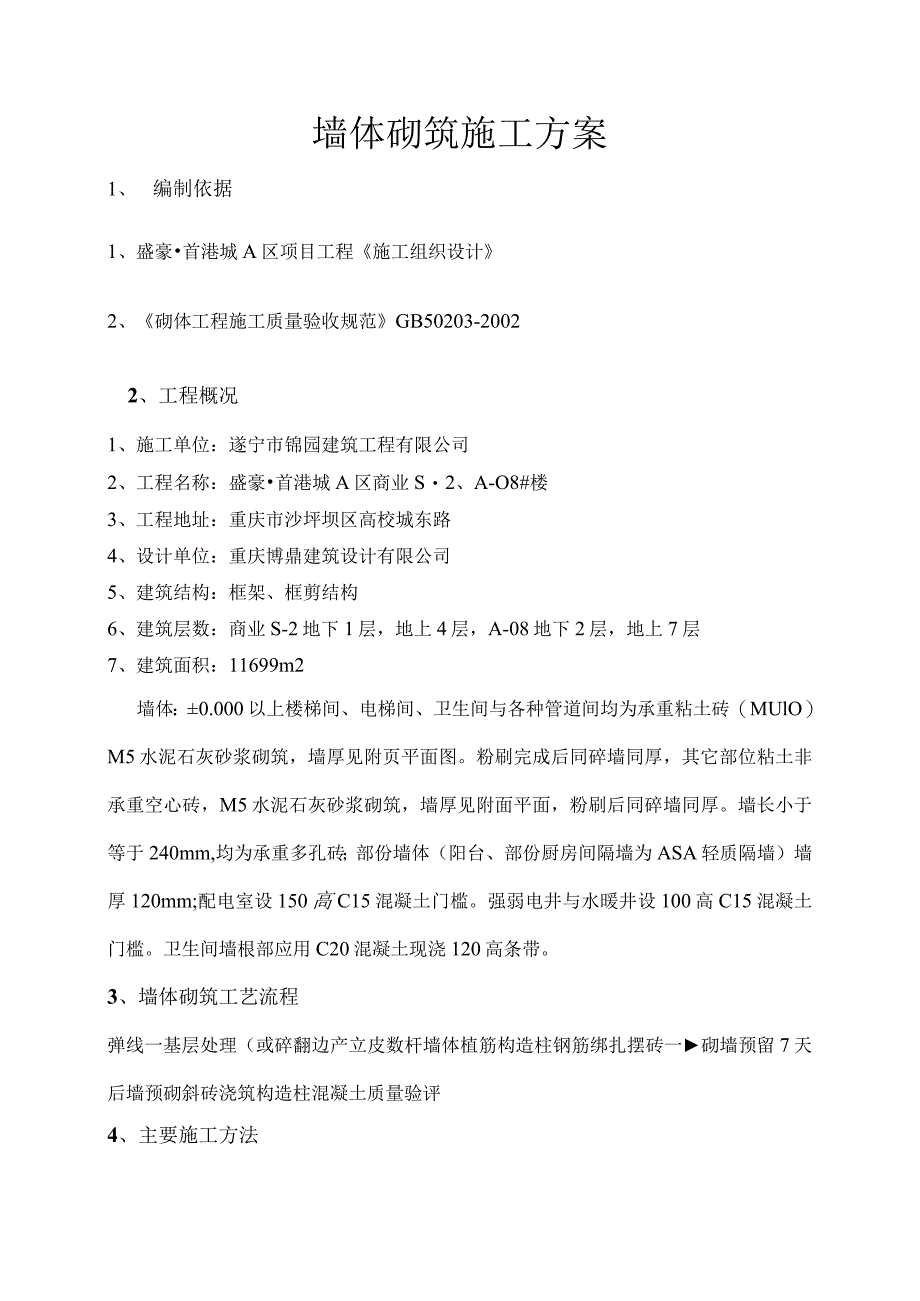

1、墙体砌筑施工方案1、编制依据1、盛豪首港城A区项目工程施工组织设计2、砌体工程施工质量验收规范GB50203-20022、工程概况1、施工单位:遂宁市锦园建筑工程有限公司2、工程名称:盛豪首港城A区商业S2、A-O8#楼3、工程地址:重庆市沙坪坝区高校城东路4、设计单位:重庆博鼎建筑设计有限公司5、建筑结构:框架、框剪结构6、建筑层数:商业S-2地下1层,地上4层,A-08地下2层,地上7层7、建筑面积:11699m2墙体:0.000以上楼梯间、电梯间、卫生间与各种管道间均为承重粘土砖(MUlO)M5水泥石灰砂浆砌筑,墙厚见附页平面图。粉刷完成后同碎墙同厚,其它部位粘土非承重空心砖,M5水泥石

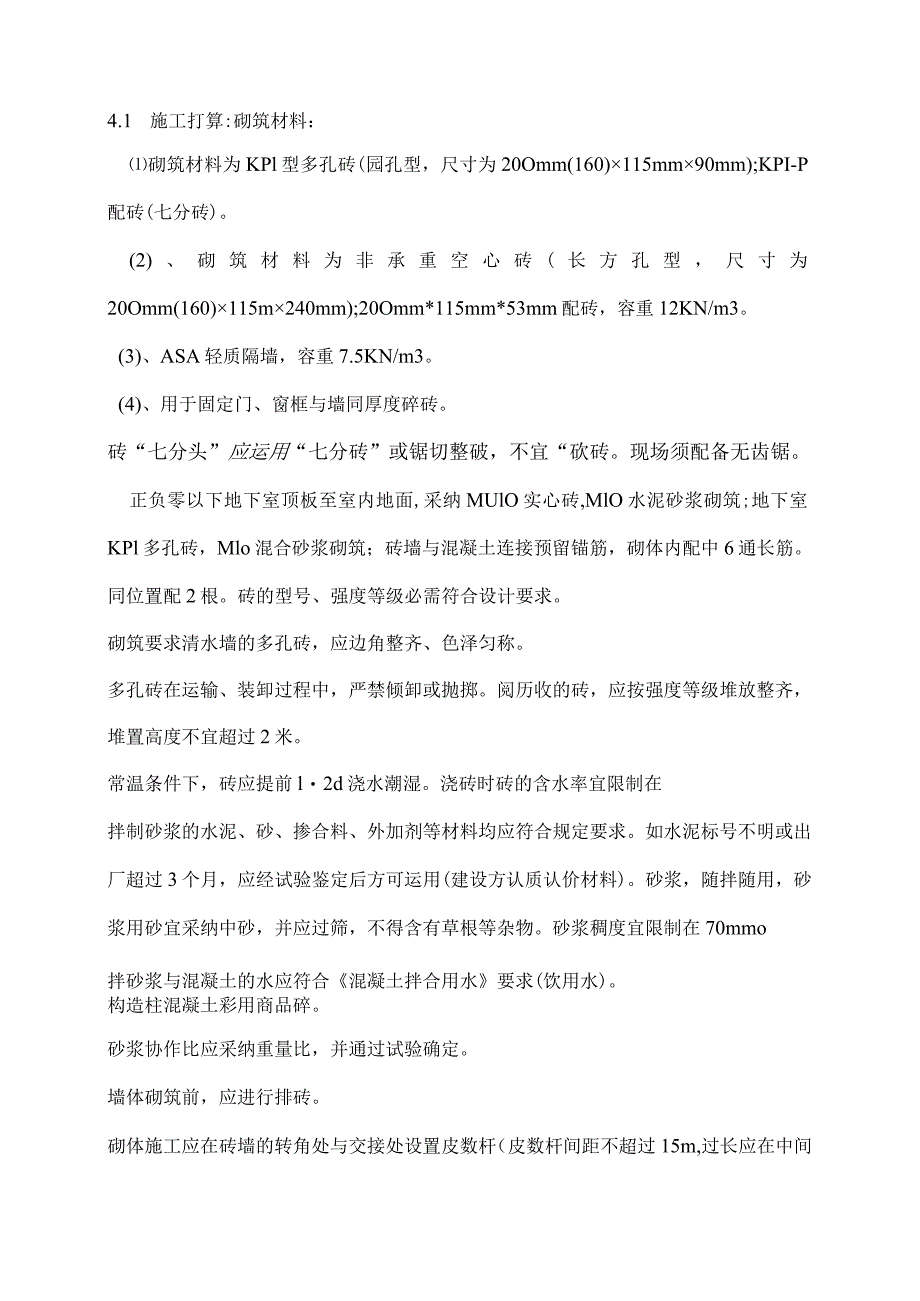

2、灰砂浆砌筑,墙厚见附面平面,粉刷后同碎墙同厚。墙长小于等于240mm,均为承重多孔砖;部份墙体(阳台、部份厨房间隔墙为ASA轻质隔墙)墙厚120mm;配电室设150高C15混凝土门槛。强弱电井与水暖井设100高C15混凝土门槛。卫生间墙根部应用C20混凝土现浇120高条带。3、墙体砌筑工艺流程弹线一基层处理(或碎翻边产立皮数杆墙体植筋构造柱钢筋绑扎摆砖一砌墙预留7天后墙预砌斜砖浇筑构造柱混凝土质量验评4、主要施工方法4.1 施工打算:砌筑材料:砌筑材料为KPl型多孔砖(园孔型,尺寸为20Omm(160)115mm90mm);KPI-P配砖(七分砖)。(2)、砌筑材料为非承重空心砖(长方孔型,尺

3、寸为20Omm(160)115m240mm);20Omm*115mm*53mm配砖,容重12KN/m3。(3)、ASA轻质隔墙,容重7.5KN/m3。(4)、用于固定门、窗框与墙同厚度碎砖。砖“七分头”应运用“七分砖”或锯切整破,不宜“砍砖。现场须配备无齿锯。正负零以下地下室顶板至室内地面,采纳MUlO实心砖,MlO水泥砂浆砌筑;地下室KPl多孔砖,Mlo混合砂浆砌筑;砖墙与混凝土连接预留锚筋,砌体内配中6通长筋。同位置配2根。砖的型号、强度等级必需符合设计要求。砌筑要求清水墙的多孔砖,应边角整齐、色泽匀称。多孔砖在运输、装卸过程中,严禁倾卸或抛掷。阅历收的砖,应按强度等级堆放整齐,堆置高度不

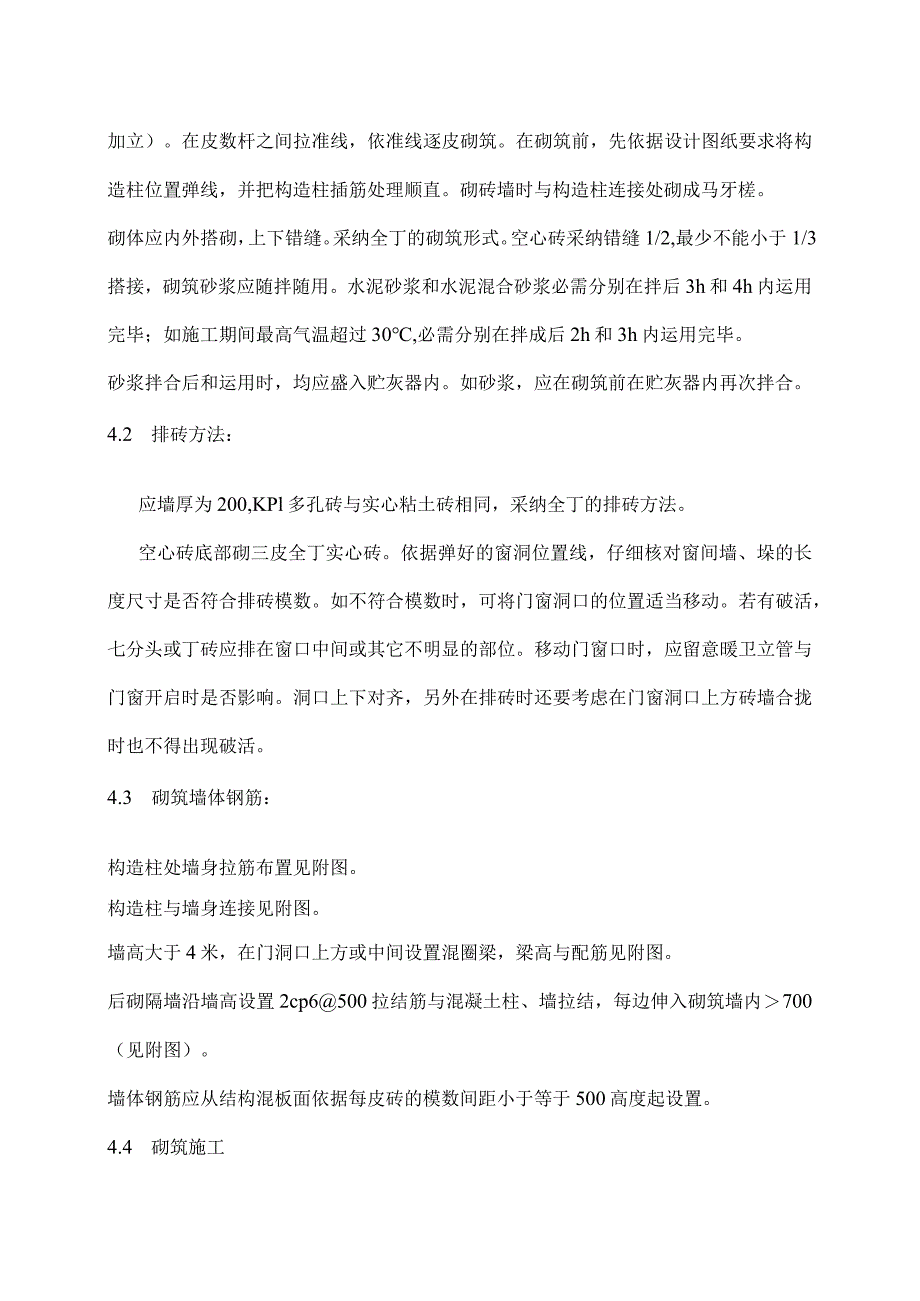

4、宜超过2米。常温条件下,砖应提前l2d浇水潮湿。浇砖时砖的含水率宜限制在拌制砂浆的水泥、砂、掺合料、外加剂等材料均应符合规定要求。如水泥标号不明或出厂超过3个月,应经试验鉴定后方可运用(建设方认质认价材料)。砂浆,随拌随用,砂浆用砂宜采纳中砂,并应过筛,不得含有草根等杂物。砂浆稠度宜限制在70mmo拌砂浆与混凝土的水应符合混凝土拌合用水要求(饮用水)。构造柱混凝土彩用商品碎。砂浆协作比应采纳重量比,并通过试验确定。墙体砌筑前,应进行排砖。砌体施工应在砖墙的转角处与交接处设置皮数杆(皮数杆间距不超过15m,过长应在中间加立)。在皮数杆之间拉准线,依准线逐皮砌筑。在砌筑前,先依据设计图纸要求将构造

5、柱位置弹线,并把构造柱插筋处理顺直。砌砖墙时与构造柱连接处砌成马牙槎。砌体应内外搭砌,上下错缝。采纳全丁的砌筑形式。空心砖采纳错缝1/2,最少不能小于1/3搭接,砌筑砂浆应随拌随用。水泥砂浆和水泥混合砂浆必需分别在拌后3h和4h内运用完毕;如施工期间最高气温超过30,必需分别在拌成后2h和3h内运用完毕。砂浆拌合后和运用时,均应盛入贮灰器内。如砂浆,应在砌筑前在贮灰器内再次拌合。4.2 排砖方法:应墙厚为200,KPl多孔砖与实心粘土砖相同,采纳全丁的排砖方法。空心砖底部砌三皮全丁实心砖。依据弹好的窗洞位置线,仔细核对窗间墙、垛的长度尺寸是否符合排砖模数。如不符合模数时,可将门窗洞口的位置适当

6、移动。若有破活,七分头或丁砖应排在窗口中间或其它不明显的部位。移动门窗口时,应留意暖卫立管与门窗开启时是否影响。洞口上下对齐,另外在排砖时还要考虑在门窗洞口上方砖墙合拢时也不得出现破活。4.3 砌筑墙体钢筋:构造柱处墙身拉筋布置见附图。构造柱与墙身连接见附图。墙高大于4米,在门洞口上方或中间设置混圈梁,梁高与配筋见附图。后砌隔墙沿墙高设置2cp6500拉结筋与混凝土柱、墙拉结,每边伸入砌筑墙内700(见附图)。墙体钢筋应从结构混板面依据每皮砖的模数间距小于等于500高度起设置。4.4 砌筑施工墙体砌筑时,应首先盘墙角,每次盘角高度不应超过三皮砖,随盘随靠平、吊直。墙体砌筑正反面灰缝顺直光滑、平

7、整。砌筑采纳“三一”砌砖法,即一铲灰、一块砖、一揉压,头缝宽度大于等于2公分,以保证灰缝的砂浆饱满度不应小于80%。严禁用水冲浆灌缝,不得出现明缝。砌体外侧应保持平直整齐。砌筑砌体时,多孔砖的孔洞应垂直于受力面,砌筑前应试摆。除设置构造柱的部位外,砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必需留置的临时间断处(临时间断处的高度差,不得超过L2米高度)应砌成斜槎。砌体接槎时,必需将接槎处的表面清理干净,浇水潮湿,并应填实砂浆,保持灰缝平直。槎子长度不应小于高度的2/3,槎子必需平直、通顺。砖墙的丁字交接处,横墙的端头隔皮加砌七分头砖,七分头砖丁面方向依次砌丁砖;纵墙隔皮砌通。砖墙的十字交

8、接处,应隔皮纵横墙砌通,交接处内角的竖缝应上下相互错开1/4砖长。在混凝土构造柱根部砌砖墙时,从每层构造柱脚起先,砌马牙槎先退后进,以保证构造柱脚为搭断面。马牙槎内的灰缝必需密实饱满,其水平灰缝砂浆饱满度不得低于80%o每层承重墙的最上一皮砖,应是整砖丁砌斜砌。在挑檐、腰线、窗间墙等处,应选用整砖砌筑,半砖和破损的砖应分散运用在受力较小的砖墙,小于1/4砖块体积的碎砖不能运用。混凝土砖预埋时,应预埋在洞口上下18Omm处,中间匀称分布但不能大于600mmo木砖要提前做好防腐处理。设计要求的洞口、管道、沟槽、埋件等均应在砌筑时精确预留或预埋,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应符

9、合设计要求,不得错放漏放。砌体工作段的分段设置,宜选在构造缝或门窗洞口处。施工须要在墙中设置的临时施工洞口,其侧边距交接处的墙面不应小于500mm,顶部应设过梁。多孔砖必需运用无齿锯对整砖进行分割,不能用砍刀。设置构造柱的墙体应先砌墙后浇灌混凝土。构造柱应有外露面,以便检查混凝土浇灌质量。浇灌构造柱混凝土前,必需将砖砌体和模板浇水潮湿,并将模板内的落地灰、砖渣等清除干净。4.4.14构造柱混凝土分段浇灌时,在新老混凝土接槎处,须先用水冲洗、润湿,再铺10-2Omm厚的水泥砂浆(用原混凝土协作比去掉石子),方可接着浇灌混凝土。浇捣构造柱混凝土时,宜采纳插入式振捣棒。振捣时,振捣棒应避开干脆触碰砖

10、墙,严禁通过砖墙传振。雨天施工时应防止雨水冲刷砂浆,砂浆的稠度应适当减小,每日砌筑高度不宜超过L2m0收工时应用防雨材料覆盖新砌砌体。冬季施工应依据有关冬施规定与冬施方案执行。本工程砌筑不在冬施期间。4.5 抗震构造措施:构造柱满意抗震构造的措施:构造柱在与圈梁相交的接点处宜适当加密,箍筋间距不宜大于100mm,上下各设3只加密。本工程为设防抗震裂度8度,砌体配筋埋入混凝土内彩用化学植筋,要求每500个植筋不少于1组拉拔试验。圈梁应闭合,遇有洞口应上下连接。(3)8度时,楼梯间与门厅内墙阳角处的大梁支设长度不应小于500mm,并应与圈梁连接。顶层楼梯间横墙和外墙宜沿墙高每隔500mm设26通长

11、钢筋。5、质量检验与质量通病防治5.1 质量检验砂浆强度等级应以标准养护、龄期为28天的试块抗压的试块抗压试验结果为准。砂浆试块强度必需符合以下规定:同品种、同强度等级的砂浆各组试块的平均强度不得小于设计要求的强度等级。随意一组试块的强度不得小于设计要求的强度等级的90%。当单位工程中仅有一组试块时,其强度不应低于设计强度等级。在砌筑过程中,每步架至少抽查3处(每处3块砖)砌体的水平灰缝砂浆饱满度,其平均值不得低于80%。混凝土试块强度的检验和评定,应按混凝土强度检验评定标准执行。构造柱混凝土应振捣密实,不应露筋或有较多的蜂窝、麻面。砌筑完每一楼层后,应校正砌体的轴线和标高,其偏差应限制在限值

12、的允许范围内,并在圈梁顶面上校正。砌体的尺寸和位置的允许偏差。见表。5.2 质量通病防治排砖不合理:防治方法:合理排砖,砌筑前进行试排。游丁走缝:防治方法:起砖角时用线坠吊直上下皮头缝,限制垂直缝。大角不平:防治方法:拉直线,分段甩槎,加强操作检查,每两行用水平尺检查一次,并应派娴熟工人把角。裂缝:防治方法:提高砂浆强度,提高砌筑水平,保证砌体的水平灰缝砂浆饱满度。6、多孔砖的季节施工措施雨天施工时应防止雨水冲刷砂浆,砂浆的稠度应适当减小,每日砌筑高度不宜超过1.2m。收工时应用防雨材料覆盖新砌砌体。冬季施工要有防冬措施,对砌好的墙体保温。7、平安措施7.1 外墙砌筑时,应做好四周临边防护,检

13、查脚手架、防护栏杆、平安网架设是否坚固;砌筑人员应系好平安带、穿防滑鞋。7.2 运上楼面的砌筑材料,应平均分散堆放,随用随运,不得堆放在架子上,以防滑落伤人。也不得由上向下仍掷。当为梁时同过梁钳第当为圈梁时倒圈等钢筋圈梁(bXh)或过梨1500阴于7.8度能防)I(XIO(用子9度被防)后面碌顶部与梁.楼板的拉结一图IoA通长的1娜于8-9度版嬲三三川/5堵长151.700ll700丁素1章小Ejj-ArK.*156060H.H图IIA通长的钢翩于89度抗殿防钢斛昆凝.2秒68500漕物向下转/z=z1120500I1/?布“算/K卜占700卜J5700JF=X稔I206500通名的副角用于829於次设防1-1通长的例筋用于89度抗要费防房土柱与后砌彼墙的拉结图IlB10001000240l100OTZlWTOO9C.206500(全高配)60500但我的另T邪架柱或财墙懒时8.9度设防时拉绐筋为通长设置?)马牙健作法应符的多层祷房钢筋潮髓土构造柱抗震节点详图M3G363的觇定蹶士强度等於C2020mm.犍柱与后砌健的拉券图IIC地坪上后砌隔墙基础后砌砖墙顶部与梁,楼板的拉结四图1OD

展开阅读全文
