土方开挖施工方案_secret.docx

上传人:p** 文档编号:670905 上传时间:2024-01-07 格式:DOCX 页数:3 大小:17.47KB
下载 相关 举报
土方开挖施工方案_secret.docx_第1页
第1页 / 共3页
土方开挖施工方案_secret.docx_第2页
第2页 / 共3页
土方开挖施工方案_secret.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方开挖施工方案_secret.docx》由会员分享,可在线阅读,更多相关《土方开挖施工方案_secret.docx(3页珍藏版)》请在第壹文秘上搜索。

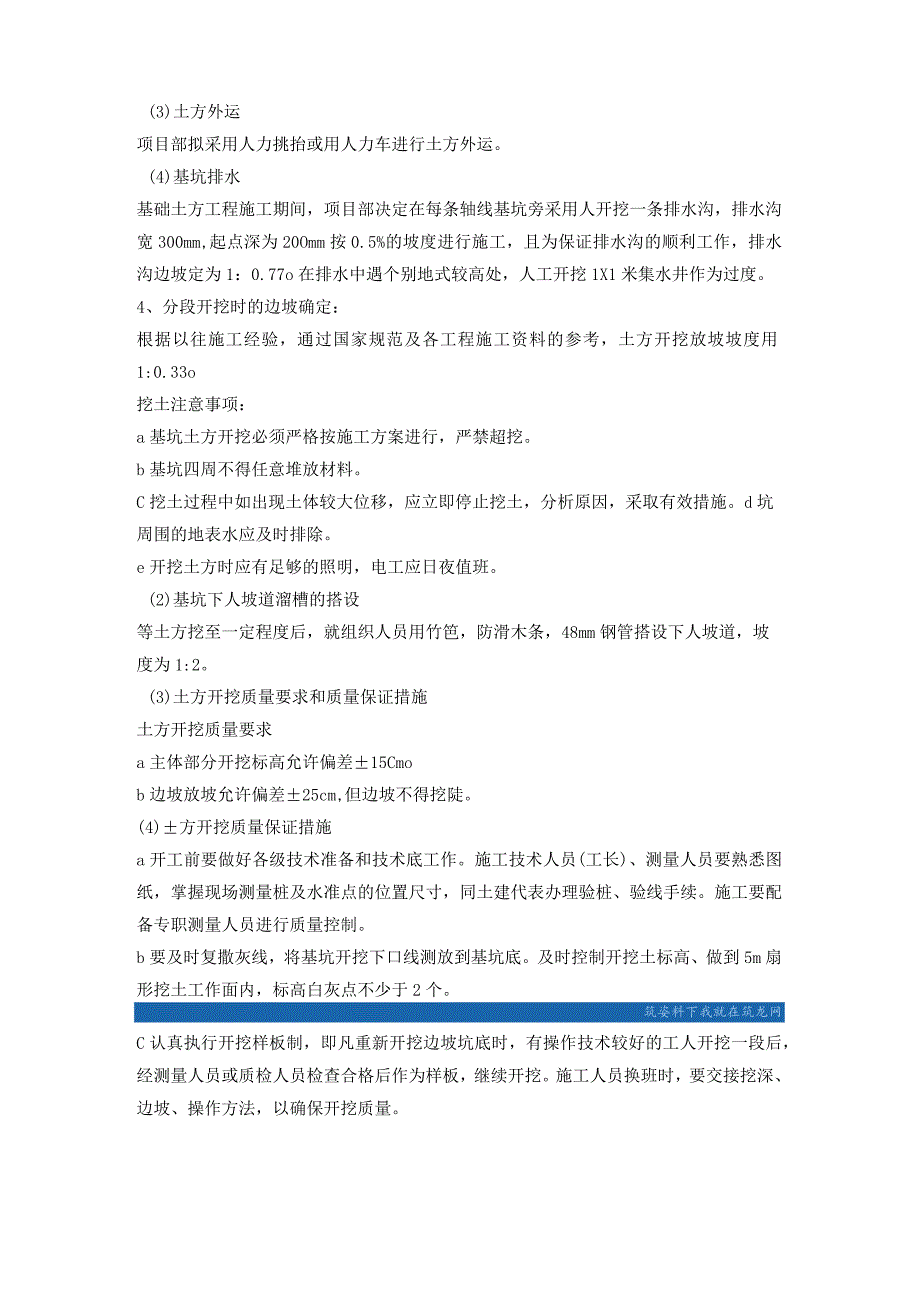

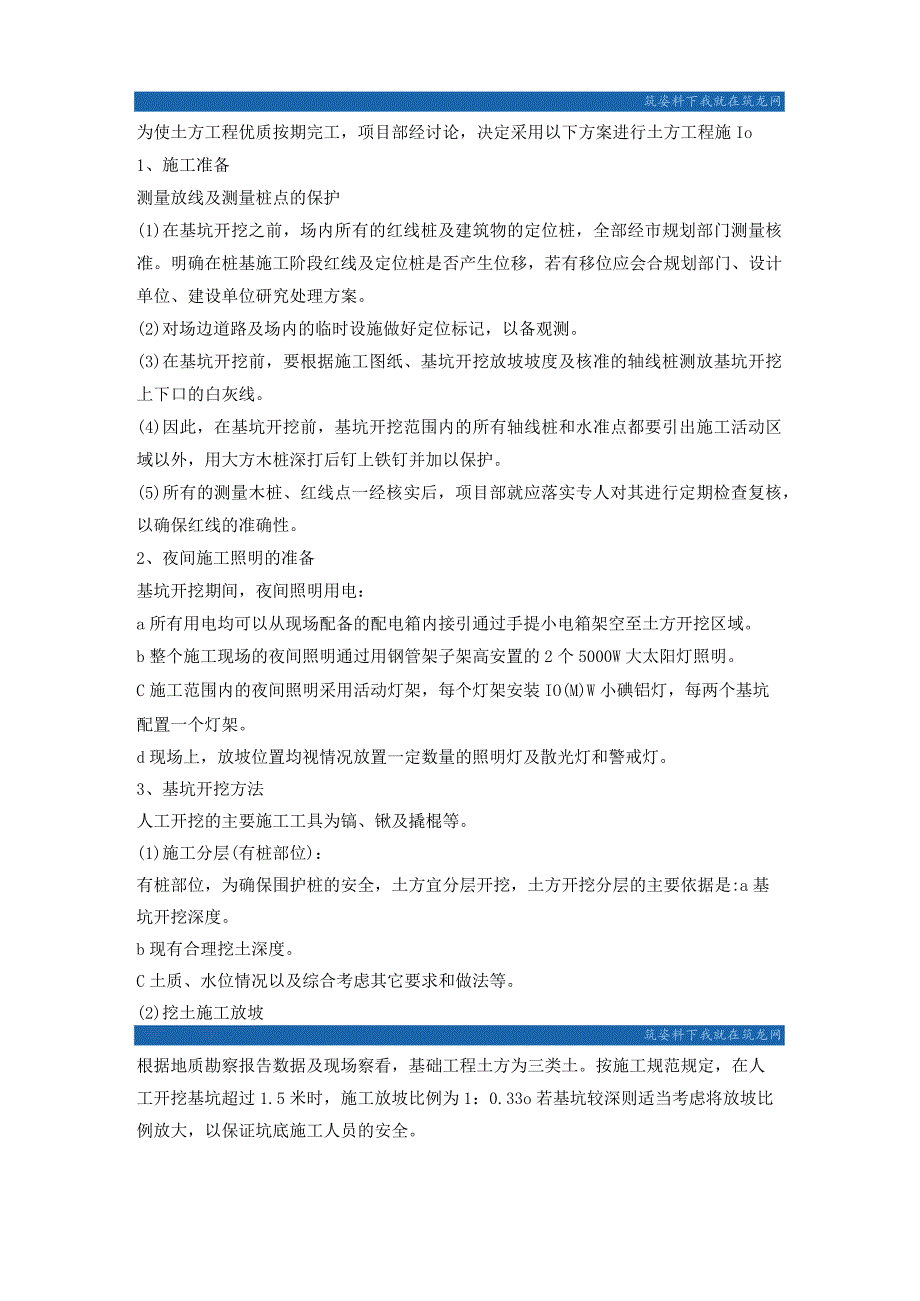

1、筑姿料下我就在筑龙网为使土方工程优质按期完工,项目部经讨论,决定采用以下方案进行土方工程施Io1、施工准备测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准。明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案。(2)对场边道路及场内的临时设施做好定位标记,以备观测。(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。(4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护。(5)所有的测量

2、木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性。2、夜间施工照明的准备基坑开挖期间,夜间照明用电:a所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土方开挖区域。b整个施工现场的夜间照明通过用钢管架子架高安置的2个5000W大太阳灯照明。C施工范围内的夜间照明采用活动灯架,每个灯架安装IO(M)W小碘铝灯,每两个基坑配置一个灯架。d现场上,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。3、基坑开挖方法人工开挖的主要施工工具为镐、锹及撬棍等。(1)施工分层(有桩部位):有桩部位,为确保围护桩的安全,土方宜分层开挖,土方开挖分层的主要依据是:a

3、基坑开挖深度。b现有合理挖土深度。C土质、水位情况以及综合考虑其它要求和做法等。(2)挖土施工放坡筑姿料下我就在筑龙网根据地质勘察报告数据及现场察看,基础工程土方为三类土。按施工规范规定,在人工开挖基坑超过1.5米时,施工放坡比例为1:0.33o若基坑较深则适当考虑将放坡比例放大,以保证坑底施工人员的安全。(3)土方外运项目部拟采用人力挑抬或用人力车进行土方外运。(4)基坑排水基础土方工程施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300mm,起点深为20Omm按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0.77o在排水中遇个别地式较高处,人工开

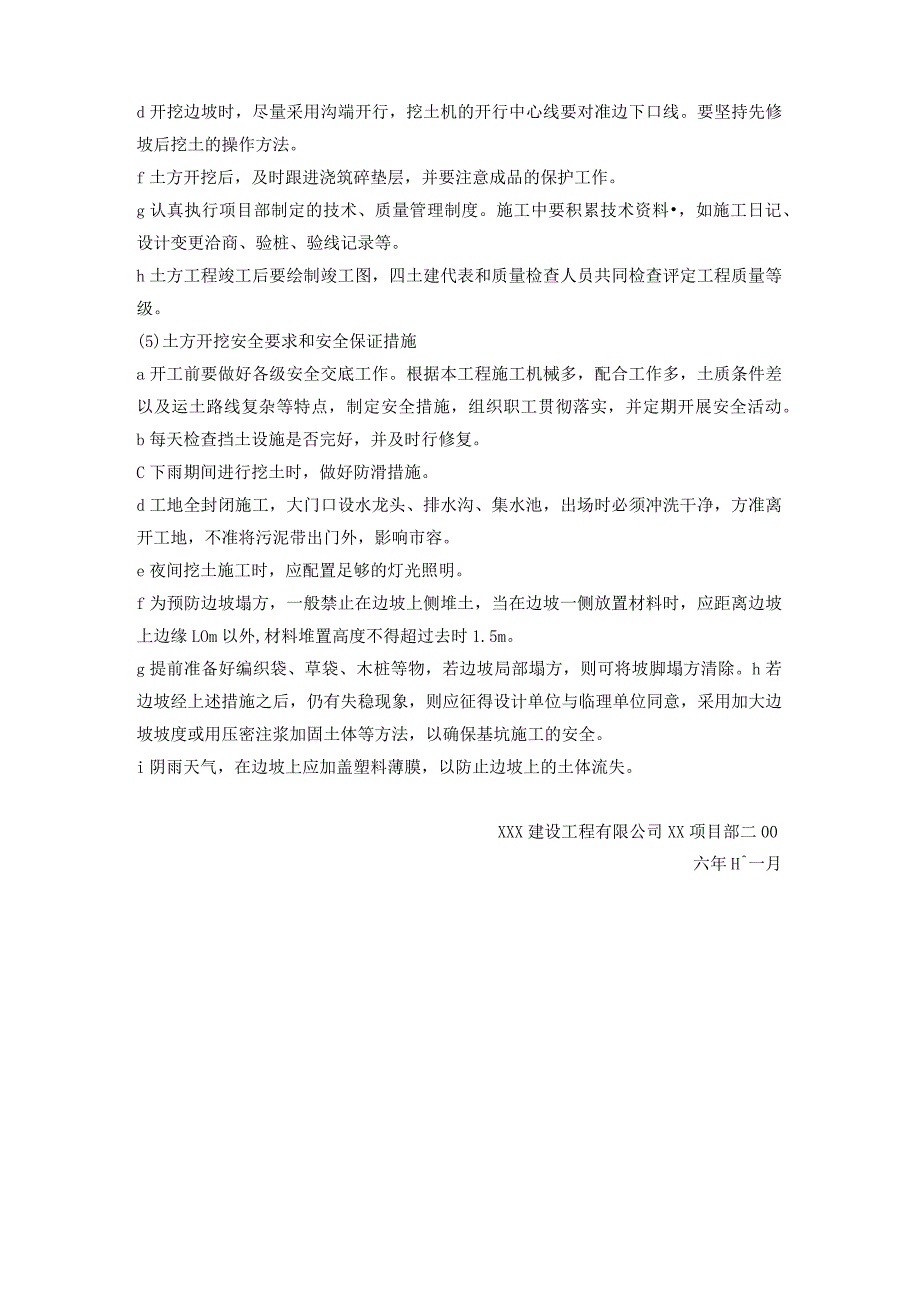

4、挖1X1米集水井作为过度。4、分段开挖时的边坡确定:根据以往施工经验,通过国家规范及各工程施工资料的参考,土方开挖放坡坡度用1:0.33o挖土注意事项:a基坑土方开挖必须严格按施工方案进行,严禁超挖。b基坑四周不得任意堆放材料。C挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。d坑周围的地表水应及时排除。e开挖土方时应有足够的照明,电工应日夜值班。(2)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,48mm钢管搭设下人坡道,坡度为1:2。(3)土方开挖质量要求和质量保证措施土方开挖质量要求a主体部分开挖标高允许偏差15Cmob边坡放坡允许偏差25

5、cm,但边坡不得挖陡。(4)方开挖质量保证措施a开工前要做好各级技术准备和技术底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。施工要配备专职测量人员进行质量控制。b要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。筑姿料下我就在筑龙网C认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。d开挖边坡时,尽量采用沟端开行,挖土机的开行中心

6、线要对准边下口线。要坚持先修坡后挖土的操作方法。f土方开挖后,及时跟进浇筑碎垫层,并要注意成品的保护工作。g认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。h土方工程竣工后要绘制竣工图,四土建代表和质量检查人员共同检查评定工程质量等级。(5)土方开挖安全要求和安全保证措施a开工前要做好各级安全交底工作。根据本工程施工机械多,配合工作多,土质条件差以及运土路线复杂等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。b每天检查挡土设施是否完好,并及时行修复。C下雨期间进行挖土时,做好防滑措施。d工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。e夜间挖土施工时,应配置足够的灯光照明。f为预防边坡塌方,一般禁止在边坡上侧堆土,当在边坡一侧放置材料时,应距离边坡上边缘LOm以外,材料堆置高度不得超过去时1.5m。g提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。h若边坡经上述措施之后,仍有失稳现象,则应征得设计单位与临理单位同意,采用加大边坡坡度或用压密注浆加固土体等方法,以确保基坑施工的安全。i阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。XXX建设工程有限公司XX项目部二00六年H一月

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
