德安隧道施工一些做法介绍.docx

上传人:p** 文档编号:673961 上传时间:2024-01-08 格式:DOCX 页数:7 大小:395.19KB
下载 相关 举报
德安隧道施工一些做法介绍.docx_第1页
第1页 / 共7页
德安隧道施工一些做法介绍.docx_第2页
第2页 / 共7页
德安隧道施工一些做法介绍.docx_第3页
第3页 / 共7页
德安隧道施工一些做法介绍.docx_第4页
第4页 / 共7页
德安隧道施工一些做法介绍.docx_第5页
第5页 / 共7页
德安隧道施工一些做法介绍.docx_第6页
第6页 / 共7页
德安隧道施工一些做法介绍.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《德安隧道施工一些做法介绍.docx》由会员分享,可在线阅读,更多相关《德安隧道施工一些做法介绍.docx(7页珍藏版)》请在第壹文秘上搜索。

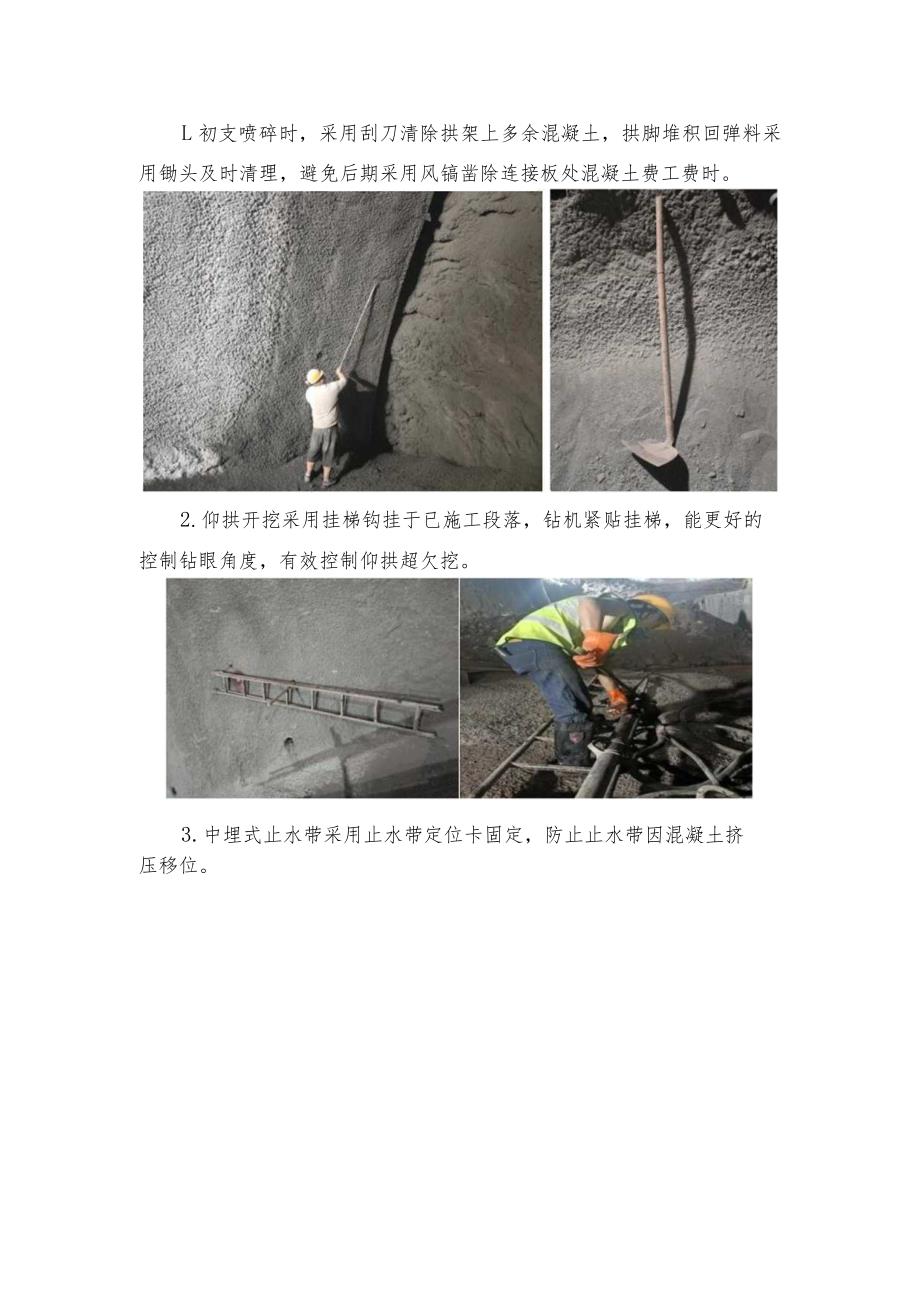

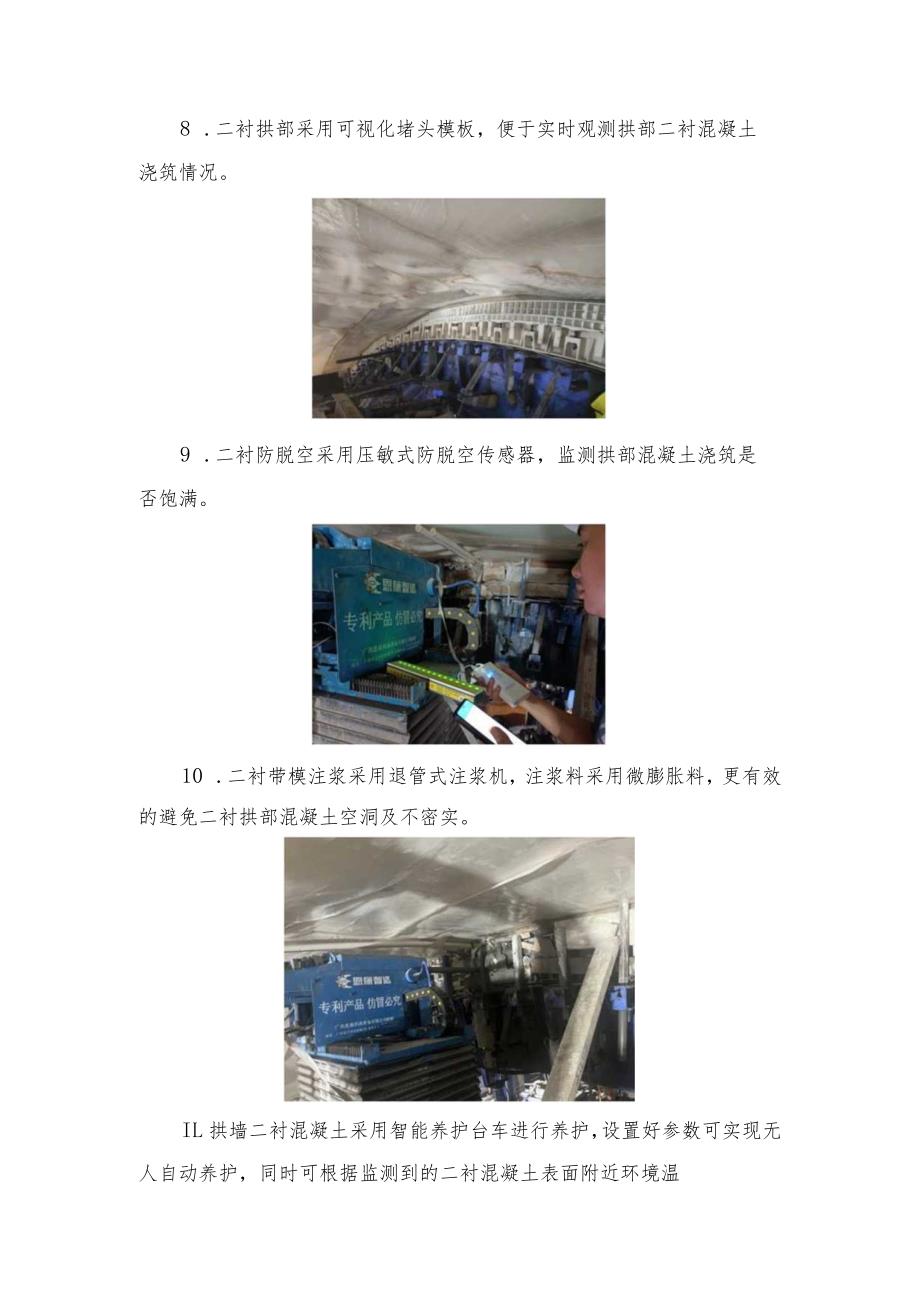

1、L初支喷碎时,采用刮刀清除拱架上多余混凝土,拱脚堆积回弹料采用锄头及时清理,避免后期采用风镐凿除连接板处混凝土费工费时。2.仰拱开挖采用挂梯钩挂于已施工段落,钻机紧贴挂梯,能更好的控制钻眼角度,有效控制仰拱超欠挖。3.中埋式止水带采用止水带定位卡固定,防止止水带因混凝土挤压移位。4 .边基外露钢筋采用钢筋定位卡固定,保证外露钢筋间距。5 .控制边基混凝土高度、环纵向盲管位置及边基外露钢筋高度,实施“五线”上墙,将标识牌通过支架挂在墙上,标识牌重复使用。6.填充及矮边墙采用土工布覆盖,并洒水养护,保证填充和矮边墙混凝土养护到位。7 .在钢筋和防水板间设置防水板保护板,拱墙钢筋安装时保护防水板不被

2、刺破。8 .二衬拱部采用可视化堵头模板,便于实时观测拱部二衬混凝土浇筑情况。9 .二衬防脱空采用压敏式防脱空传感器,监测拱部混凝土浇筑是否饱满。10 .二衬带模注浆采用退管式注浆机,注浆料采用微膨胀料,更有效的避免二衬拱部混凝土空洞及不密实。IL拱墙二衬混凝土采用智能养护台车进行养护,设置好参数可实现无人自动养护,同时可根据监测到的二衬混凝土表面附近环境温度,调节养护用水温度,减少养护用水与混凝土表面温差过高产生裂纹。12.环向盲管两侧加密垫片,适当控制环向盲管部位防水板松弛度,能有效避免环向盲管部位混凝土脱空。13 .边基采用凿毛机凿毛,减少人工投入,提高凿毛效率和凿毛质量。14 .采用防水

3、板自动铺挂台车铺挂二衬防水板及土工布,减少人员投入,提高防排水铺挂效率和质量。15 .一是在仰拱栈桥端头设置安全警示灯箱,提示司机安全驾驶;二是在栈桥大梁两侧设置反光标志,保证行车安全。16 .仰拱栈桥上配备可移动作业平台,在平台上铺挂土工布和防水板,提高施工效率,更能保证施工安全。17 .仰拱和填充混凝土浇筑,采用自动布料小车布料,提高施工效率。18 .钢筋作业台架上设置消防高压消防水管,发生火灾时能及时灭火。19 .行走设备均采用高分子材料阻车器,轻便且有效保证行走设备使用安全,并用铁链固定,防止使用过程中丢失。20 .明洞段防水板、止水带采用木板进行保护,外露钢采用PVC管进行防锈保护。21 .应急物资库房采用可视化,应急物资一目了然。22 .践行“随工消缺”的理念,避免缺陷遗留至交工和运营阶段,提前配置缺陷修复台架。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
