边坡失稳、基槽支护位移应急措施.docx

上传人:p** 文档编号:684051 上传时间:2024-01-10 格式:DOCX 页数:1 大小:13.62KB
下载 相关 举报
边坡失稳、基槽支护位移应急措施.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《边坡失稳、基槽支护位移应急措施.docx》由会员分享,可在线阅读,更多相关《边坡失稳、基槽支护位移应急措施.docx(1页珍藏版)》请在第壹文秘上搜索。

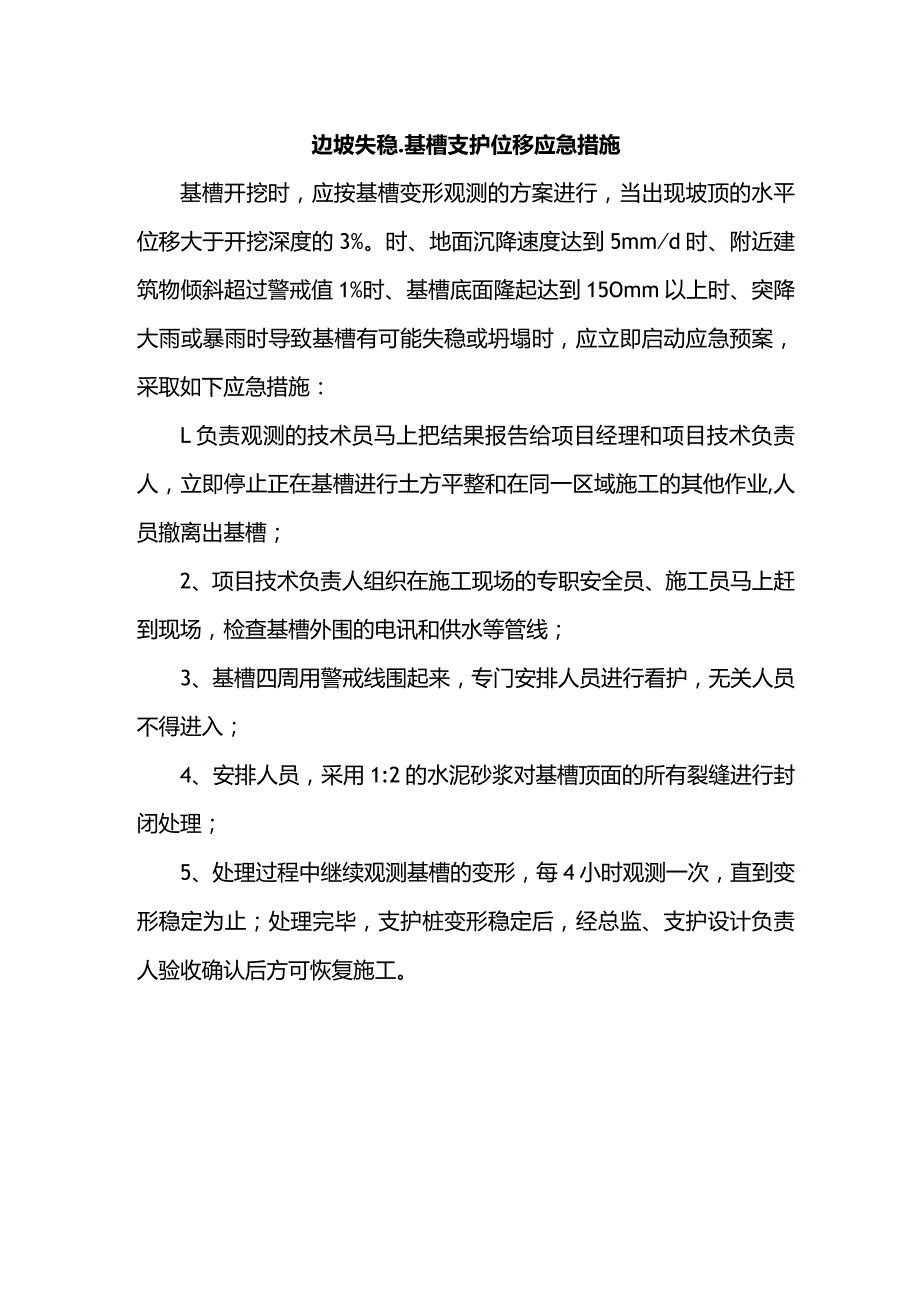

边坡失稳.基槽支护位移应急措施基槽开挖时,应按基槽变形观测的方案进行,当出现坡顶的水平位移大于开挖深度的3%。时、地面沉降速度达到5mmd时、附近建筑物倾斜超过警戒值1%时、基槽底面隆起达到15Omm以上时、突降大雨或暴雨时导致基槽有可能失稳或坍塌时,应立即启动应急预案,采取如下应急措施:L负责观测的技术员马上把结果报告给项目经理和项目技术负责人,立即停止正在基槽进行土方平整和在同一区域施工的其他作业,人员撤离出基槽;2、项目技术负责人组织在施工现场的专职安全员、施工员马上赶到现场,检查基槽外围的电讯和供水等管线;3、基槽四周用警戒线围起来,专门安排人员进行看护,无关人员不得进入;4、安排人员,采用1:2的水泥砂浆对基槽顶面的所有裂缝进行封闭处理;5、处理过程中继续观测基槽的变形,每4小时观测一次,直到变形稳定为止;处理完毕,支护桩变形稳定后,经总监、支护设计负责人验收确认后方可恢复施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
