2015年停产检修安全环保治安保卫规定.docx

上传人:p** 文档编号:716709 上传时间:2024-01-23 格式:DOCX 页数:17 大小:27.57KB
下载 相关 举报
2015年停产检修安全环保治安保卫规定.docx_第1页
第1页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第2页
第2页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第3页
第3页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第4页
第4页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第5页
第5页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第6页
第6页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第7页
第7页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第8页
第8页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第9页
第9页 / 共17页
2015年停产检修安全环保治安保卫规定.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2015年停产检修安全环保治安保卫规定.docx》由会员分享,可在线阅读,更多相关《2015年停产检修安全环保治安保卫规定.docx(17页珍藏版)》请在第壹文秘上搜索。

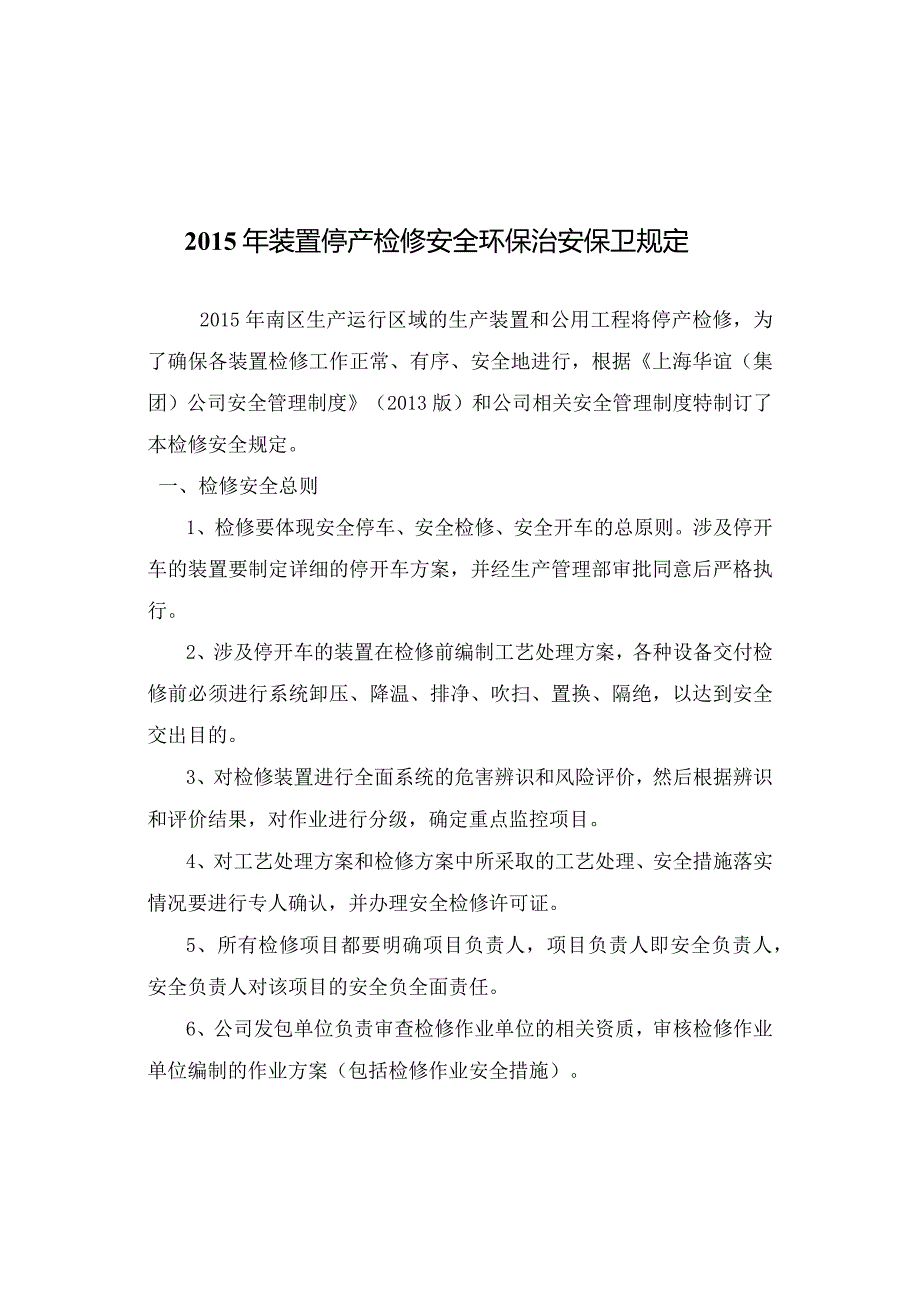

1、2015年装置停产检修安全环保治安保卫规定2015年南区生产运行区域的生产装置和公用工程将停产检修,为了确保各装置检修工作正常、有序、安全地进行,根据上海华谊(集团)公司安全管理制度(2013版)和公司相关安全管理制度特制订了本检修安全规定。一、检修安全总则1、检修要体现安全停车、安全检修、安全开车的总原则。涉及停开车的装置要制定详细的停开车方案,并经生产管理部审批同意后严格执行。2、涉及停开车的装置在检修前编制工艺处理方案,各种设备交付检修前必须进行系统卸压、降温、排净、吹扫、置换、隔绝,以达到安全交出目的。3、对检修装置进行全面系统的危害辨识和风险评价,然后根据辨识和评价结果,对作业进行分

2、级,确定重点监控项目。4、对工艺处理方案和检修方案中所采取的工艺处理、安全措施落实情况要进行专人确认,并办理安全检修许可证。5、所有检修项目都要明确项目负责人,项目负责人即安全负责人,安全负责人对该项目的安全负全面责任。6、公司发包单位负责审查检修作业单位的相关资质,审核检修作业单位编制的作业方案(包括检修作业安全措施)。二、承包商的管理1、所有承接大修任务的外来承包商必须根据工程合同,经过质量环安部审核后,签定相应的承包工程安全管理协议书。发包单位必须根据外来承包商的资质和安全管理协议书的内容来安排其检修任务。2、参加检修的施工单位应建立健全HSE组织机构和责任制体系,有完善的HSE管理制度

3、,健全施工现场的安全管理网络,每家承包商都应明确现场HSE安全管理人员(在易燃易爆区域内施工必须配备一个),并穿戴能化规定的反光背心。3、质量环安部和运行中心对参加检修的外来承包商人员应进行安全教育,告知装置易燃易爆等危险场所存在的危险因素及相应的安全防范措施,使其熟悉应遵守的安全管理制度和施工安全的基本要求,并严格考核,做好培训记录。管理人员不低于90分,作业人员不低于80分,未通过考核的不得进入检修现场。4、进入参与检维修、运保作业的承包商,按规定一律穿着统一颜色并印有承包商公司名称的工作服。承包商必须经过质量环安部统一培训、教育合格后,由质量环安部统一发放门禁出入证,出认证包括姓名、工种

4、、单位名称、编号等凭门禁出入证进入作业。5、装置大检修的承包商,在每天作业前由各施工单位组织当天参加施工作业的所有人员开展班前5分钟安全提示活动,施工现场班前5分钟安全提示手册必须随身携带。6、检修作业前,施工单位应当向项目所在的装置申请办理检修安全许可证,检修作业单位和本公司项目负责人双方确认合格后,办理检修设备移交手续。未办理检修安全许可证不得进行检修作业。7、每项检修作业前承包商必须根据检修安全许可证要求,填写作业前安全分析(JSA),分析符合要求后方可开工。三、检修前安全教育的要求1、参加检修的人员(包括外来检修人员)必须接受检修前的安全教育,其内容包括:需检修的作业区的工艺生产特点,

5、检修的安全事项以及安全措施、日常检修中常见的低老坏现象、检修规程及上海华谊(集团)公司安全生产八大条禁令等。2、检修作业过程中个体防护器具的正确佩带和使用。3、严禁乱动作业区不需检修的生产设备、管道、阀门、电气仪器开关等。4、严禁检修人员启动、操作任何生产设备和电器。5、特种作业人员必须持证上岗。6、夜间检修须两人以上才能进行,至少有一人负责安全监护。7、进入检修现场须穿戴好各种劳防用品。8、提倡文明检修、保证检修环境整洁,清理出来的垃圾、管道、阀门等应专人及时处理。9、大修期间实行统一进场。承包商单位每天早上在指定区域进行班前5分钟安全教育,作业区领导参加。四、检修前的安全交接检修前的安全交

6、接,装置区为交方,承包商为接方。装置区在系统停车检修前,必须对以下各项要求逐项完成,方可交给检修系统。1、制订详细停车方案并组织学习和落实。得到停车指令后,按停车方案进行停车。2、对系统进行卸压,由高压至低压进行。3、对系统按降温速率进行降温处理,并要有降温方案。4、排净生产系统(设备、管道)内贮存的气、液和固体物料。因特殊原因不能排净的系统,须采取有效安全措施,并向检修方交待清楚。5、在检修范围内所有设备管线中的可燃气体和有毒有害气体都必须用蒸汽或氮气置换,直至分析合格。动火分析要求:当可燃气体爆炸下限24%时,分析检测数据WO.5%为合格(体积百分数);可燃气体爆炸下限4%时,分析检测数据

7、0.2%为合格(体积百分数)。使用便携式测爆仪以LELWl0%为合格。在生产、使用、储存氧气的设备上进行动火作业,氧含量不得超过2现。6、装置(车间)应预先绘制盲板位置图,对盲板进行统一编号和挂牌,并设专人负责。盲板应按管道内介质的性质、压力、温度选用适合的材料。高压盲板应按设计规范设计、制造并经超声波探伤合格。在抽堵易燃气体、易燃液体管道盲板时,必须使用防爆工具。对于抽堵管道内压力偏高的盲板时,脚手架必须搭设斜梯,并准备必要的防爆风机。7、切断所有需要检修设备的水、电、汽、气,并挂检修牌。管道安全隔绝可采用插入盲板或拆除一段管道进行隔绝,不能用水封或阀门等代替盲板或拆除管道。电源有效切断可采

8、用取下电源保险丝或将电源开关拉下后上锁等措施,并加挂警示牌。8、对检修区域内不进行检修的设备仍储存物料或氮气保压的管道须向检修方交待清楚,并挂警示标志。9、脚手架的搭建应按照焦化公司的要求搭建钢脚手架,严格控制竹脚手,如因特殊需要搭建竹脚手架应填写申请单,并报所在装置区批准,并报质量环安部备案。五、检修前现场的安全要求1、影响检修安全的坑、井、洼、沟、陡坡等均应填平或铺设与地面平齐的盖板,或设置围栏和警示标志,夜间应设警示信号灯。2、检修现场应保持道路的畅通,检修需要占用道路,须办理封道手续,应保证消防通道的畅通,车辆禁入区域须有明显标志。3、凡在生产运行的装置区域内施工作业,要实施区域隔离措

9、施。对于无法实施区域隔离的,各装置区必须设立明显的警示标志,并告知外来承包商。施工单位应在检修现场设置安全警示标志及警戒线(施工安全隔离)等。六、检修机具的安全要求1、气焊使用的各类气瓶应配有防震圈,瓶帽,并按规定摆放、存放。2、各种起重机械在检修前必须进行详细检查,确保完好,电(手)动葫芦、钢丝绳、千斤顶等应无损伤、腐蚀。3、安全带(五点式大钩双钩)、梯子、脚手架等在使用前必须进行严格检查,不合格的不准使用。4、准备好必要的防爆工具,以便在具有易燃易爆气体和液体环境场所使用。5、大修开始前各类手持电动工具、电焊机、配电箱等进行电气安全检查(委托工程公司进行),检验合格后进行编号并贴合格标签。

10、6、大修期间每天由承包商对手持电动工具、电焊机、配电箱等进行检查,检验合格后贴合格标签。六、电气作业的安全要求1、检修现场用电须提出申请,办理临时用电作业许可证,由各部门审核同意,并指定电源接点,由检修所在部门的电工进行接线。检修用的临时配电箱应坚固、严密、有防水、防雨功能,并且必须配有漏电保护装置。2、检修区域内的设备(除检修用电照明外),必须挂“停车检修、严禁合闸”标志。3、临时电源线的绝缘必须良好,架设时必须有可靠的安全防护措施,使用完毕后应立即拆除。4、电焊机等电动机具的金属外壳必须可靠接地,漏电保护器完好,各类工具在使用前都要认真检查确认。5、电气检修必须严格执行电气检修第一、第二两

11、种工作票制度。一般情况下不准带电作业,如必须带电检修,一定要办理带电作业证,经专业部门同意,并落实可靠的安全措施后,在有监护的情况下方可进行。七、拆除作业的安全要求1、在脚手架、跳板、平台上进行拆除作业时,不得多人聚集,以防塌落,并佩戴双钩安全带,安全带要高挂低用。2、在高处拆除的物体,不得向下乱抛、乱扔。3、拆除下来的材料,不得堆积在平台、楼板、脚手架和跳板上,应及时运走。4、在高处作业时,拆除工具应妥善保管,严防掉落。高处作业一般不应交叉进行,因工序原因必须在同一垂直线下方工作时,必须采取可靠的隔离防范措施,否则不准作业。5、检修结束后,脚手架的拆除严格按脚手架拆除规程进行作业。八、动火作

12、业的安全要求1、动火作业必须按规定办理动火许可证,严格履行审批手续。严禁随意扩大动火范围、延长动火时间、无证动火、上下同时动火、超期动火等。2、看火人要详细核对各项内容,如发现不具备动火条件,有权制止动火。3、电焊钳手把和线路绝缘必须良好,电焊时须有最小回路。4、气焊使用氧气瓶时必须装有氧减压阀,使用氧气专用的橡胶软管,必须与乙快瓶相距5m以上。两瓶与明火的安全距离要在IOm以上。乙块瓶严禁卧放,防止被碰倒。乙快软管、氧软管颜色应有明显区别。5、用蒸汽和氮气置换合格的管道和设备区域动火,动火级别经质量环安部批准可降级,如德士古系统,变换系统等,但须进行动火分析合格后方可动火,取样与动火作业间隔

13、不得超过30分钟。其它区域须降一级的动火须经质量环安部同意,方可进行。6、在动火前应清除现场一切可燃物,并准好消防器材。动火期间,距动火点30m内严禁排放各类可燃气体,15m内严禁排放各类可燃液体。在同一动火区域不应同时进行可燃溶剂清洗和喷漆等施工。7、动火审批人应亲临现场检查,落实防火措施后,方可签发“动火作业许可证”,一张动火证只限一处动火,实行一处(一个动火地点)、一证(动火作业许可证)、一人(动火监护人),不得用一张“动火作业许可证”进行多处动火。8、特级、一级“动火作业许可证”有效时间不超过8小时;二级动火有效期不超过3天,隔天动火重新测爆分析。9、不允许使用现场配置的消防灭火器材,

14、动火作业过程中承包商应自备灭火器。九、进入受限空间作业的安全要求1、进入受限空间作业(包括在槽、罐、塔、釜、炉膛、沟道等有缺氧危险的作业,下同)必须按规定办理进入进入受限空间作业许可证。2、“进入受限空间作业许可证”应一点一证,当日有效。检修期间“许可证”有效期不超过三天(期间不得跨越节假日)。3、进入受限空间作业前必须进行危险危害因素识别,对系统安全隔绝,清洗并置换干净。在进入前30分钟必须取样分析许可证上所要求的项目,合格后方可进入作业,作业期间应定时监测,每隔2小时取样监测一次,如发现超标,立即停止作业,迅速撤出人员。如无法达标的设备,须经质量环安部同意,落实可靠安全措施后才可进入。4、

15、进入受限空间作业应采取通风、安全电压照明等必要的安全措施,作业人员应具备“受限空间作业资格证”持证上岗,须穿戴好各种必要的防护用品。5、带有搅拌器等转动部件的设备,应在停机后切断电源,摘除保险或挂接地线,并在开关上挂“有人工作,严禁合闸”警示牌,必要时派专人监护。6、进入受限空间作业必须有专人监护,监护人要坚守岗位,要时刻与设备内作业人员保持有效联系。进入设备内的作业人员每次工作时间不宜过长,应安排轮换作业或休息。7、施工单位应制定应急预案,内容包括作业人员紧急状况时的逃生路线和救护方法,落实配备救生设施和消防器材等;现场人员应熟知应急预案的内容。设备的出入口内外不得有障碍物,保证其畅通无阻,

16、便于人员出入和抢救疏散。十、起重吊装作业1、吊装质量大于IOt(含IOt)的重物应办理“吊装作业许可证”。作业前,针对作业内容,应进行危险危害因素识别,制定相应的作业程序及安全措施。2、吊装质量大于等于40t的重物和土建工程主体结构,应编制吊装作业方案。吊装物体虽不足40t,但形状复杂、刚度小、长径比大、精密贵重,以及在作业条件特殊的情况下,也应编制吊装作业方案、施工安全措施和应急救援预案。3、大、中型设备吊装前,应进行试吊,试吊高度一般为0.2m左右,然后再进行一次安全可靠性检查(包括安全系数的计算与选择),严禁超负荷吊装。4、禁止任何人站在起重臂下,起重机械起吊半径范围为危险区域,无关人员不可进入。5、起吊现场施工单位应设专人监

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
