1、“砌体技术交底”1、缤纷南郡7#楼砌体工程技术交底本工程1层砌体79.3m,2-17层每层砌体56m,1833层每层砌体41.8m。分户隔墙同剪力墙厚加气混凝土砌块;内墙:卫生间、厨房、外墙非承重空心砖,风井电井隔墙均为标砖。大头脚按设计图纸施工,未注明的非承重空心砖砖墙处大头脚均为130,加气混凝土砌块处均为100。水暖管井及电井在开门处均设同墙厚300高砖砌挡水台。一、材料要求:1.卫生间、厨房为同剪力墙厚或12Omm厚非承重空心砖;2.外墙、分户墙及核心筒隔墙:19Omm厚或同剪力墙厚加气混凝土砌块,地下室填充墙除核心筒外均为19Omm厚非承重空心砖;3.摆底、封顶、收边采纳实心砖;4.

2、水泥采纳42、25号秦岭牌一般硅酸盐水泥;5.中砂、含泥量小于5%;6.其他材料、石灰膏磨细生石灰、砂浆王等其他材料。以上材料的规格、质量、强度等均应符合设计和规范规定,并经过原材复试检验合格。二、主要机具设备L机械设备:砂浆搅拌机、扶墙电梯等。2.主要工具:瓦刀、线坠、靠尺、铁锹、灰斗、手推车等。三、作业条件L楼层已经主体队伍清扫洁净,具备接收条件。2,楼层500掌握标高线已引测完毕。3熟识图纸,按图纸设计尺寸各门窗洞口,墙体砌筑线已测放完毕,卫生间300高碎防水圈已浇筑成型。4.砌体墙拉筋,植筋已全部完成。5.各类施工机具和材料预备齐全。四、施工操作工艺1,施工工艺程序:找平放线立皮数杆排

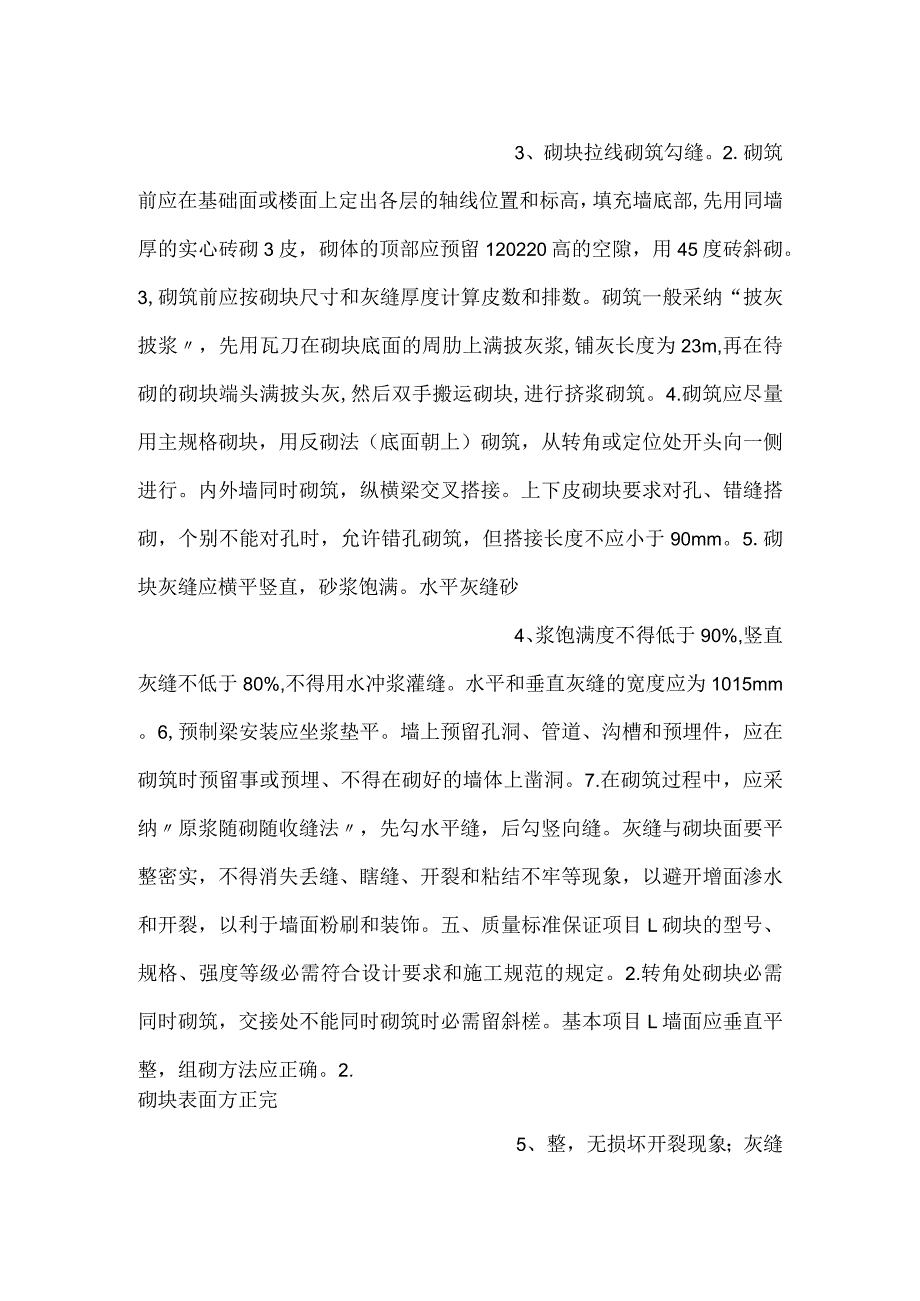

3、列3、砌块拉线砌筑勾缝。2.砌筑前应在基础面或楼面上定出各层的轴线位置和标高,填充墙底部,先用同墙厚的实心砖砌3皮,砌体的顶部应预留120220高的空隙,用45度砖斜砌。3,砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。砌筑一般采纳“披灰披浆,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度为23m,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。4.砌筑应尽量用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开头向一侧进行。内外墙同时砌筑,纵横梁交叉搭接。上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。5.砌块灰缝应横平竖直,砂浆饱满。水平灰

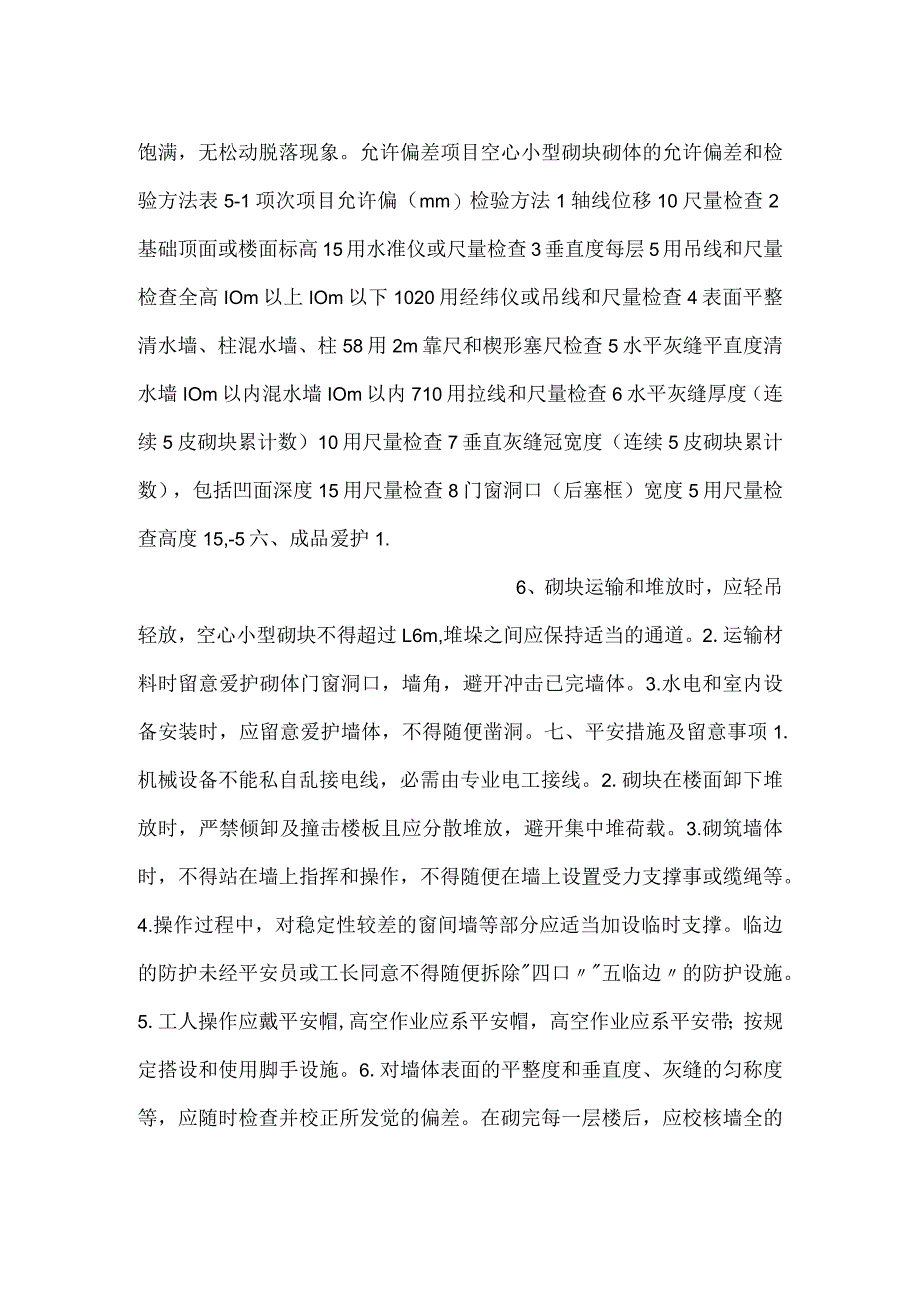

4、缝砂4、浆饱满度不得低于90%,竖直灰缝不低于80%,不得用水冲浆灌缝。水平和垂直灰缝的宽度应为1015mm。6,预制梁安装应坐浆垫平。墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留事或预埋、不得在砌好的墙体上凿洞。7.在砌筑过程中,应采纳原浆随砌随收缝法,先勾水平缝,后勾竖向缝。灰缝与砌块面要平整密实,不得消失丢缝、瞎缝、开裂和粘结不牢等现象,以避开增面渗水和开裂,以利于墙面粉刷和装饰。五、质量标准保证项目L砌块的型号、规格、强度等级必需符合设计要求和施工规范的规定。2.转角处砌块必需同时砌筑,交接处不能同时砌筑时必需留斜槎。基本项目L墙面应垂直平整,组砌方法应正确。2.砌块表面方正完5、

5、整,无损坏开裂现象;灰缝饱满,无松动脱落现象。允许偏差项目空心小型砌块砌体的允许偏差和检验方法表5-1项次项目允许偏(mm)检验方法1轴线位移10尺量检查2基础顶面或楼面标高15用水准仪或尺量检查3垂直度每层5用吊线和尺量检查全高IOm以上IOm以下1020用经纬仪或吊线和尺量检查4表面平整清水墙、柱混水墙、柱58用2m靠尺和楔形塞尺检查5水平灰缝平直度清水墙IOm以内混水墙IOm以内710用拉线和尺量检查6水平灰缝厚度(连续5皮砌块累计数)10用尺量检查7垂直灰缝冠宽度(连续5皮砌块累计数),包括凹面深度15用尺量检查8门窗洞口(后塞框)宽度5用尺量检查高度15,-5六、成品爱护1.6、砌块

6、运输和堆放时,应轻吊轻放,空心小型砌块不得超过L6m,堆垛之间应保持适当的通道。2.运输材料时留意爱护砌体门窗洞口,墙角,避开冲击已完墙体。3.水电和室内设备安装时,应留意爱护墙体,不得随便凿洞。七、平安措施及留意事项1.机械设备不能私自乱接电线,必需由专业电工接线。2.砌块在楼面卸下堆放时,严禁倾卸及撞击楼板且应分散堆放,避开集中堆荷载。3.砌筑墙体时,不得站在墙上指挥和操作,不得随便在墙上设置受力支撑事或缆绳等。4.操作过程中,对稳定性较差的窗间墙等部分应适当加设临时支撑。临边的防护未经平安员或工长同意不得随便拆除四口五临边的防护设施。5.工人操作应戴平安帽,高空作业应系平安帽,高空作业应系平安带;按规定搭设和使用脚手设施。6.对墙体表面的平整度和垂直度、灰缝的匀称度等,应随时检查并校正所发觉的偏差。在砌完每一层楼后,应校核墙全的轴线尺寸和标高,发觉问题准时处理。4-

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
