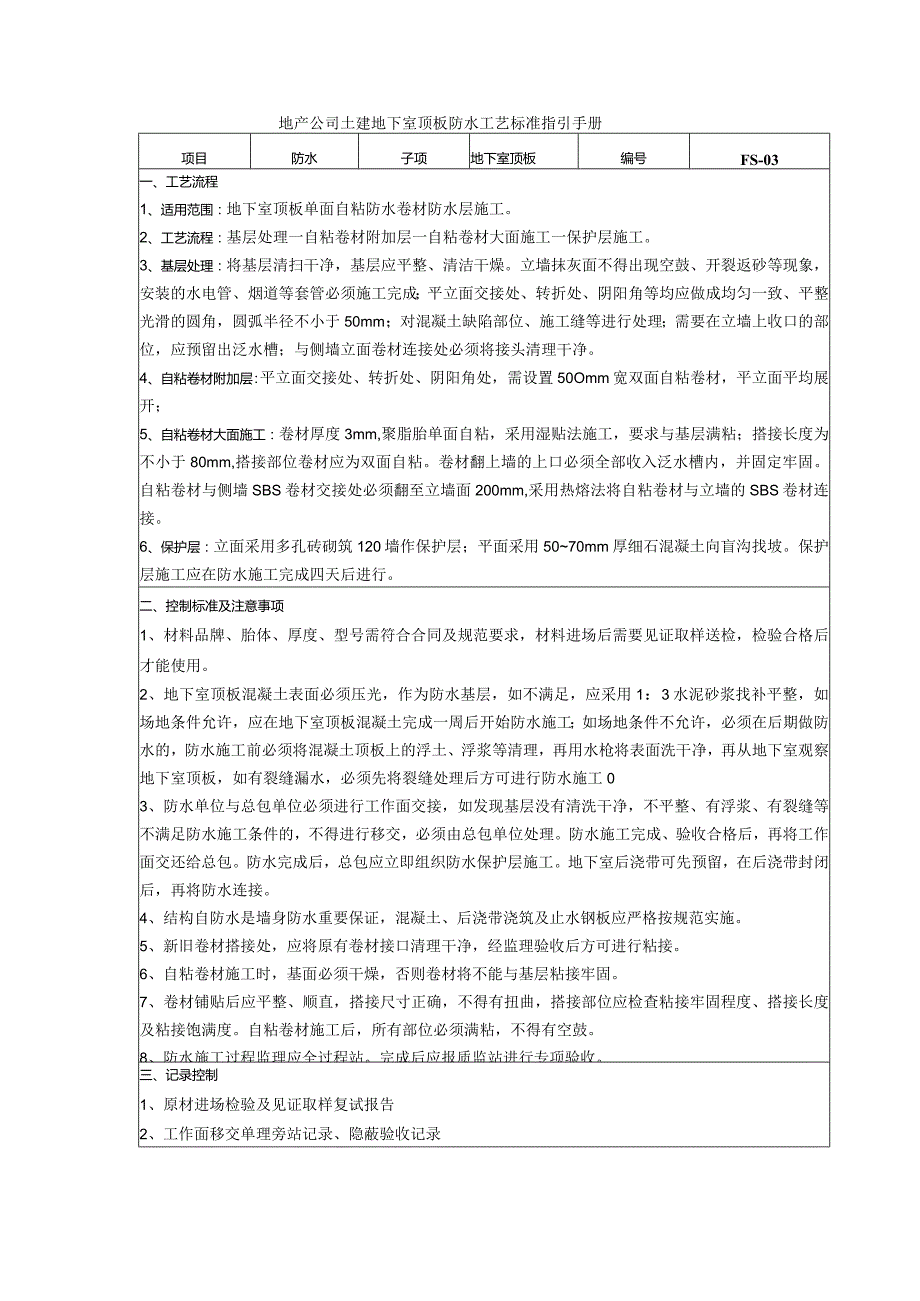

1、地产公司土建地下室顶板防水工艺标准指引手册项目防水子项地下室顶板编号FS-03一、工艺流程1、适用范围:地下室顶板单面自粘防水卷材防水层施工。2、工艺流程:基层处理一自粘卷材附加层一自粘卷材大面施工一保护层施工。3、基层处理:将基层清扫干净,基层应平整、清洁干燥。立墙抹灰面不得出现空鼓、开裂返砂等现象,安装的水电管、烟道等套管必须施工完成;平立面交接处、转折处、阴阳角等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;对混凝土缺陷部位、施工缝等进行处理;需要在立墙上收口的部位,应预留出泛水槽;与侧墙立面卷材连接处必须将接头清理干净。4、自粘卷材附加层:平立面交接处、转折处、阴阳角处,需
2、设置50Omm宽双面自粘卷材,平立面平均展开;5、自粘卷材大面施工:卷材厚度3mm,聚脂胎单面自粘,采用湿贴法施工,要求与基层满粘;搭接长度为不小于80mm,搭接部位卷材应为双面自粘。卷材翻上墙的上口必须全部收入泛水槽内,并固定牢固。自粘卷材与侧墙SBS卷材交接处必须翻至立墙面200mm,采用热熔法将自粘卷材与立墙的SBS卷材连接。6、保护层:立面采用多孔砖砌筑120墙作保护层;平面采用5070mm厚细石混凝土向盲沟找坡。保护层施工应在防水施工完成四天后进行。二、控制标准及注意事项1、材料品牌、胎体、厚度、型号需符合合同及规范要求,材料进场后需要见证取样送检,检验合格后才能使用。2、地下室顶板
3、混凝土表面必须压光,作为防水基层,如不满足,应采用1:3水泥砂浆找补平整,如场地条件允许,应在地下室顶板混凝土完成一周后开始防水施工;如场地条件不允许,必须在后期做防水的,防水施工前必须将混凝土顶板上的浮土、浮浆等清理,再用水枪将表面洗干净,再从地下室观察地下室顶板,如有裂缝漏水,必须先将裂缝处理后方可进行防水施工03、防水单位与总包单位必须进行工作面交接,如发现基层没有清洗干净,不平整、有浮浆、有裂缝等不满足防水施工条件的,不得进行移交,必须由总包单位处理。防水施工完成、验收合格后,再将工作面交还给总包。防水完成后,总包应立即组织防水保护层施工。地下室后浇带可先预留,在后浇带封闭后,再将防水连接。4、结构自防水是墙身防水重要保证,混凝土、后浇带浇筑及止水钢板应严格按规范实施。5、新旧卷材搭接处,应将原有卷材接口清理干净,经监理验收后方可进行粘接。6、自粘卷材施工时,基面必须干燥,否则卷材将不能与基层粘接牢固。7、卷材铺贴后应平整、顺直,搭接尺寸正确,不得有扭曲,搭接部位应检查粘接牢固程度、搭接长度及粘接饱满度。自粘卷材施工后,所有部位必须满粘,不得有空鼓。8、防水施工过程监理应全过程站。完成后应报质监站进行专项验收。三、记录控制1、原材进场检验及见证取样复试报告2、工作面移交单理旁站记录、隐蔽验收记录
