《6KV供电线路工程技术总结.docx》由会员分享,可在线阅读,更多相关《6KV供电线路工程技术总结.docx(5页珍藏版)》请在第壹文秘上搜索。

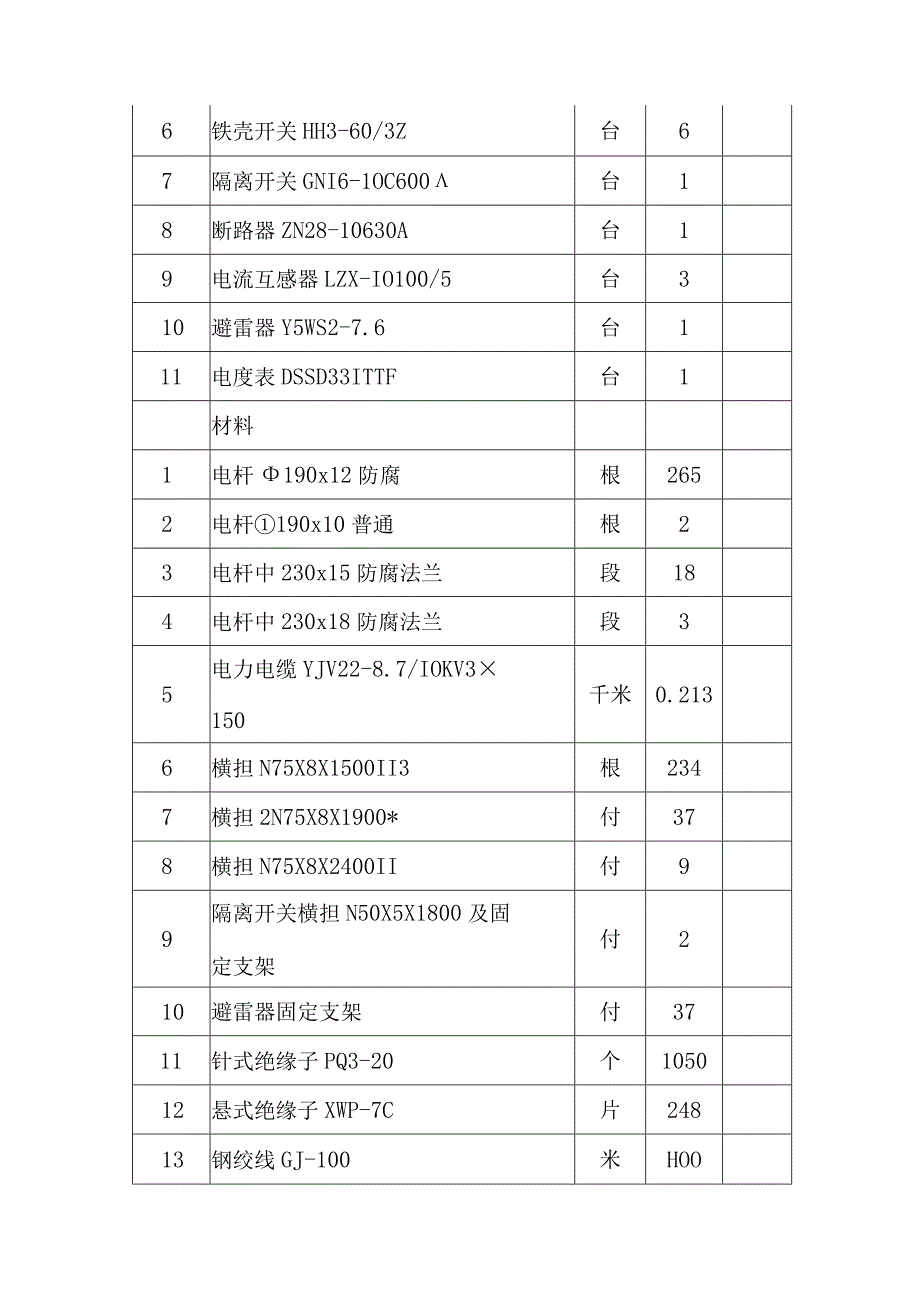

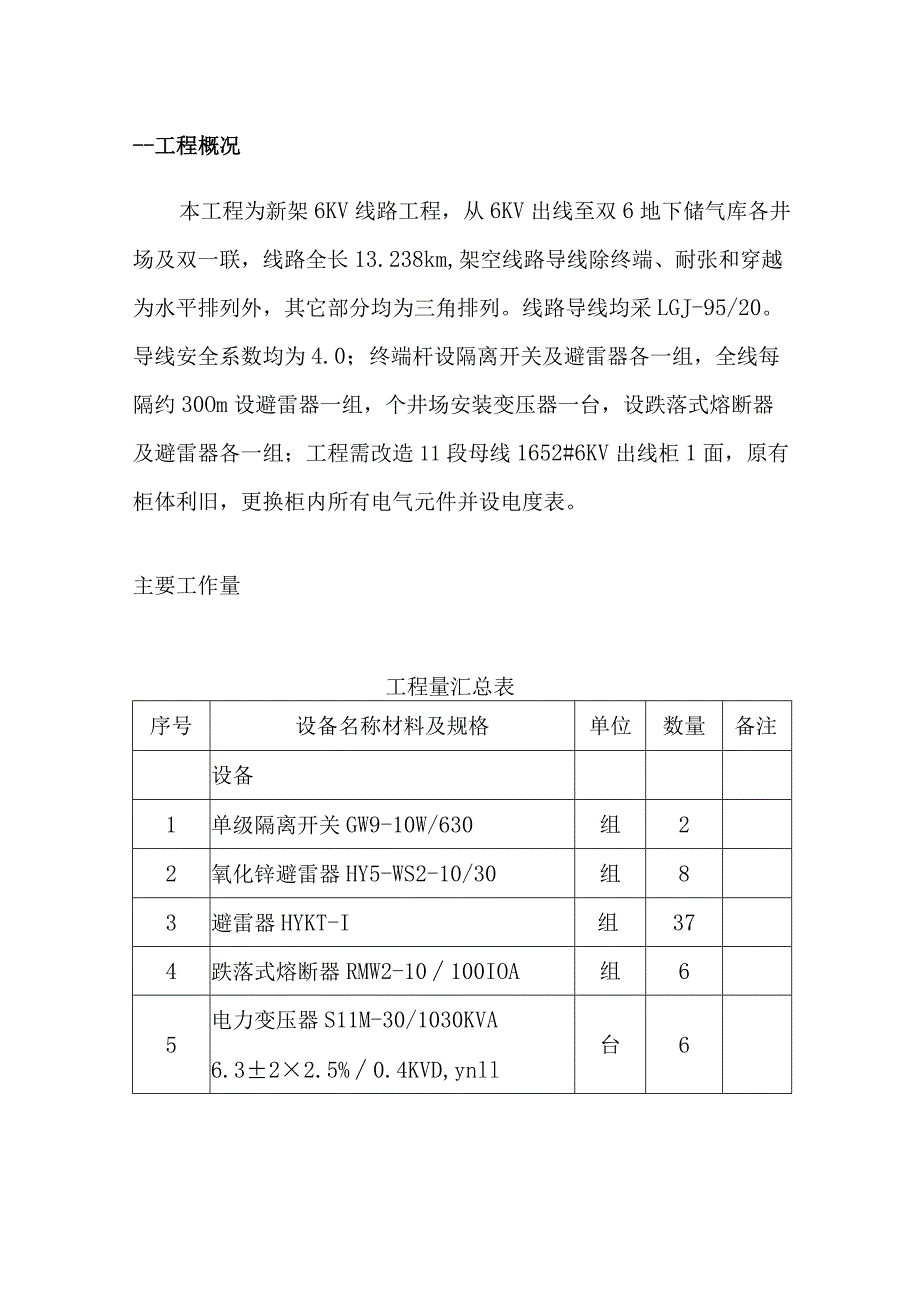

1、-工程概况本工程为新架6KV线路工程,从6KV出线至双6地下储气库各井场及双一联,线路全长13.238km,架空线路导线除终端、耐张和穿越为水平排列外,其它部分均为三角排列。线路导线均采LGJ-95/20。导线安全系数均为4.0;终端杆设隔离开关及避雷器各一组,全线每隔约30Om设避雷器一组,个井场安装变压器一台,设跌落式熔断器及避雷器各一组;工程需改造11段母线1652#6KV出线柜1面,原有柜体利旧,更换柜内所有电气元件并设电度表。主要工作量工程量汇总表序号设备名称材料及规格单位数量备注设备1单级隔离开关GW9-10W/630组22氧化锌避雷器HY5-WS2-10/30组83避雷器HYKT
2、-I组374跌落式熔断器RMW2-10100IOA组65电力变压器S11M-30/1030KVA6.322.5%0.4KVD,ynll台66铁壳开关HH3-60/3Z台67隔离开关GNI6-1OC600台18断路器ZN28-10630A台19电流互感器LZX-IO100/5台310避雷器Y5WS2-7.6台111电度表DSSD33ITTF台1材料1电杆190x12防腐根2652电杆190x10普通根23电杆中230x15防腐法兰段184电杆中230x18防腐法兰段35电力电缆YJV22-8.7/IOKV3150千米0.2136横担N75X8X1500II3根2347横担2N75X8X1900*

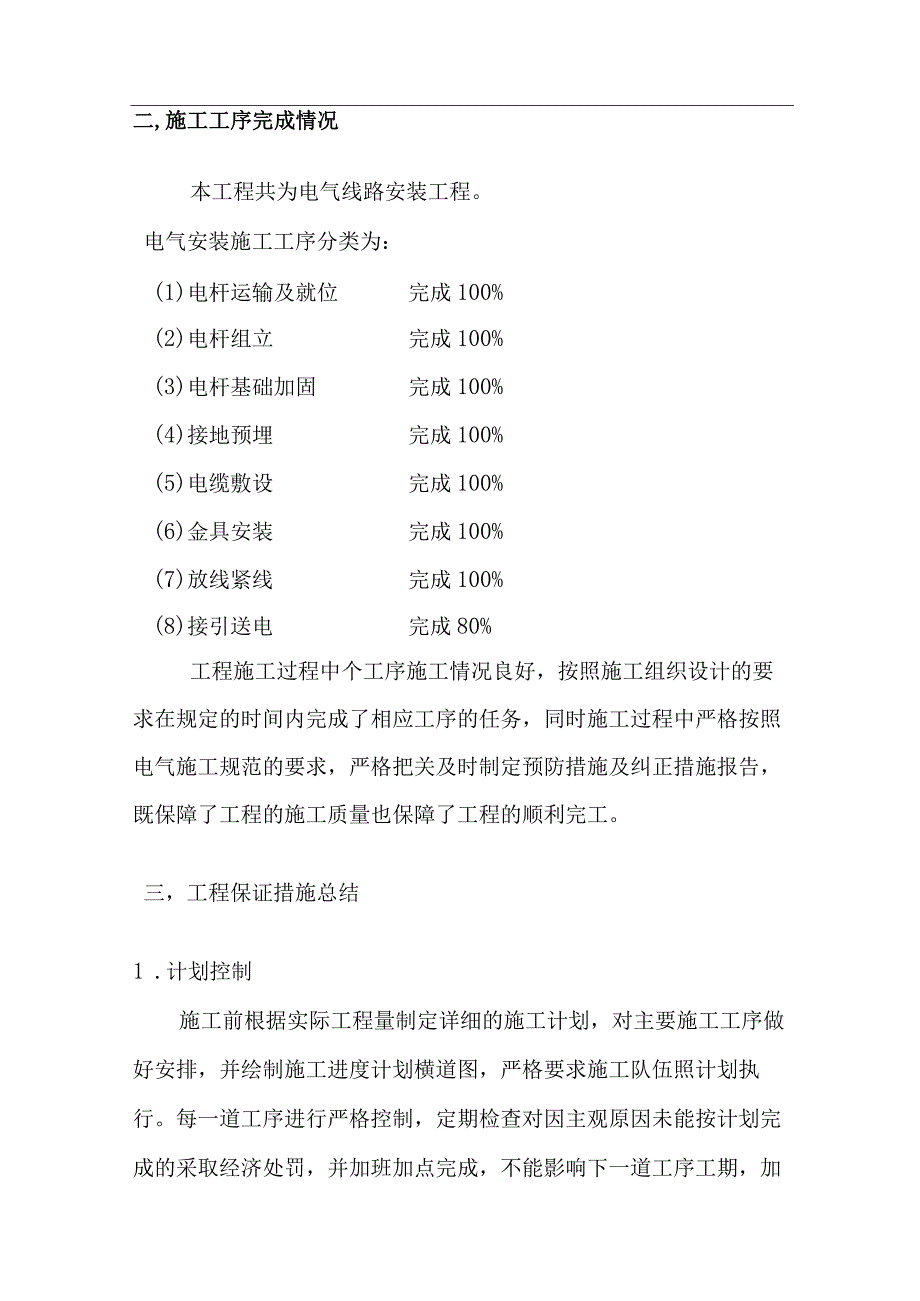

3、付378横担N75X8X2400II付99隔离开关横担N50X5X1800及固定支架付210避雷器固定支架付3711针式绝缘子PQ3-20个105012悬式绝缘子XWP-7C片24813钢绞线GJ-100米HOO二,施工工序完成情况本工程共为电气线路安装工程。电气安装施工工序分类为:(1)电杆运输及就位完成100%(2)电杆组立完成100%(3)电杆基础加固完成100%(4)接地预埋完成100%(5)电缆敷设完成100%(6)金具安装完成100%(7)放线紧线完成100%(8)接引送电完成80%工程施工过程中个工序施工情况良好,按照施工组织设计的要求在规定的时间内完成了相应工序的任务,同时施工
4、过程中严格按照电气施工规范的要求,严格把关及时制定预防措施及纠正措施报告,既保障了工程的施工质量也保障了工程的顺利完工。三,工程保证措施总结1 .计划控制施工前根据实际工程量制定详细的施工计划,对主要施工工序做好安排,并绘制施工进度计划横道图,严格要求施工队伍照计划执行。每一道工序进行严格控制,定期检查对因主观原因未能按计划完成的采取经济处罚,并加班加点完成,不能影响下一道工序工期,加强职工的工期意识。2 .合同控制严格保证合同的施工工期,根据甲方合同工期要求与施工队制定相应的工期要求,并签定相应合同,对于未能按要求完成的施工队进行经济处罚。3 .现场控制3.1 认真作好施工前的准备工作,在得
5、到施工图纸后,组织有关技术人员,施工人员认真对图纸进行审核和学习,发现问题及时与设计联系,熟悉图纸,正确领会设计意图。3.2施工中合理安排工作先后顺序,配置齐全施工人员及工器具,施工人员做好技术培训工作。3.3工程施工严格按照作业指导书进行,认真抓好质量保证和质量监督工作保证工作质量,消除质量事故,杜绝质量通病。对隐蔽工程要经四方验收才能完工,保证每完成一项就保证合格一项。3.4施工过程中按程序文件和有关部门要求作好施工记录。3.5加强安全管理、杜绝人身事故和重大设备事故的发生保证施工顺利进行。3. 6积极采用合理化建议和新技术以提高工效3.7本工程中的各单住工程、分部工程、分项工程,全部采用
6、网络管理,各施工工序采用小流水施工的管理办法,科学地合理地组织施工。各分部、分项工程施工任务由项目经理统筹委安排,必须对分部分项工程及每一道施工工序有序布置、有落实、有检查,必须清楚关键工作什么时候必须开始,什么时候必须结束,非关键工作的最早开始时间,最早结束时间,最迟开始时间,最迟结束时间。4.施工组织协调控制4.1与项目采办部密切配合,提前准备工程所需的设备材料,保证开工后设备材料及时到位。4.2根据施工进度情况,协调好电气与土建有联系的工作,避免增加不必要的工作量。4.3主要设备供应部门应按时供货,到达现场设备要与设计图符合,设备到现场后施工队要认真核对设备型号,作好记录;若有厂家人员到现场指导工作要求联系方及时与厂家联系,保证工程按计划进行。4. 4每一项隐蔽工序和关键工序完工后都要及时与监理单位取得联系,协同现场电气监理进行检查,决不允许出现返工现象出现。4. 5每一施工阶段完成都要协调甲方代表到现场进行阶段验收。第工程从开工组织到现场施工项目部人员一直工作在工作前线,及时解决施工过程中存在的问题;同时竣工资料记录准确标准,能如实反应现场施工情况。辽河油田双6区块气驱采油工程6KV供电线路工程项目在全体项目部及施工人员的努力下如期完成任务,并取得良好的成绩。
