围挡施工技术交底.docx

上传人:p** 文档编号:765432 上传时间:2024-02-26 格式:DOCX 页数:3 大小:22.87KB
下载 相关 举报
围挡施工技术交底.docx_第1页
第1页 / 共3页
围挡施工技术交底.docx_第2页
第2页 / 共3页
围挡施工技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《围挡施工技术交底.docx》由会员分享,可在线阅读,更多相关《围挡施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

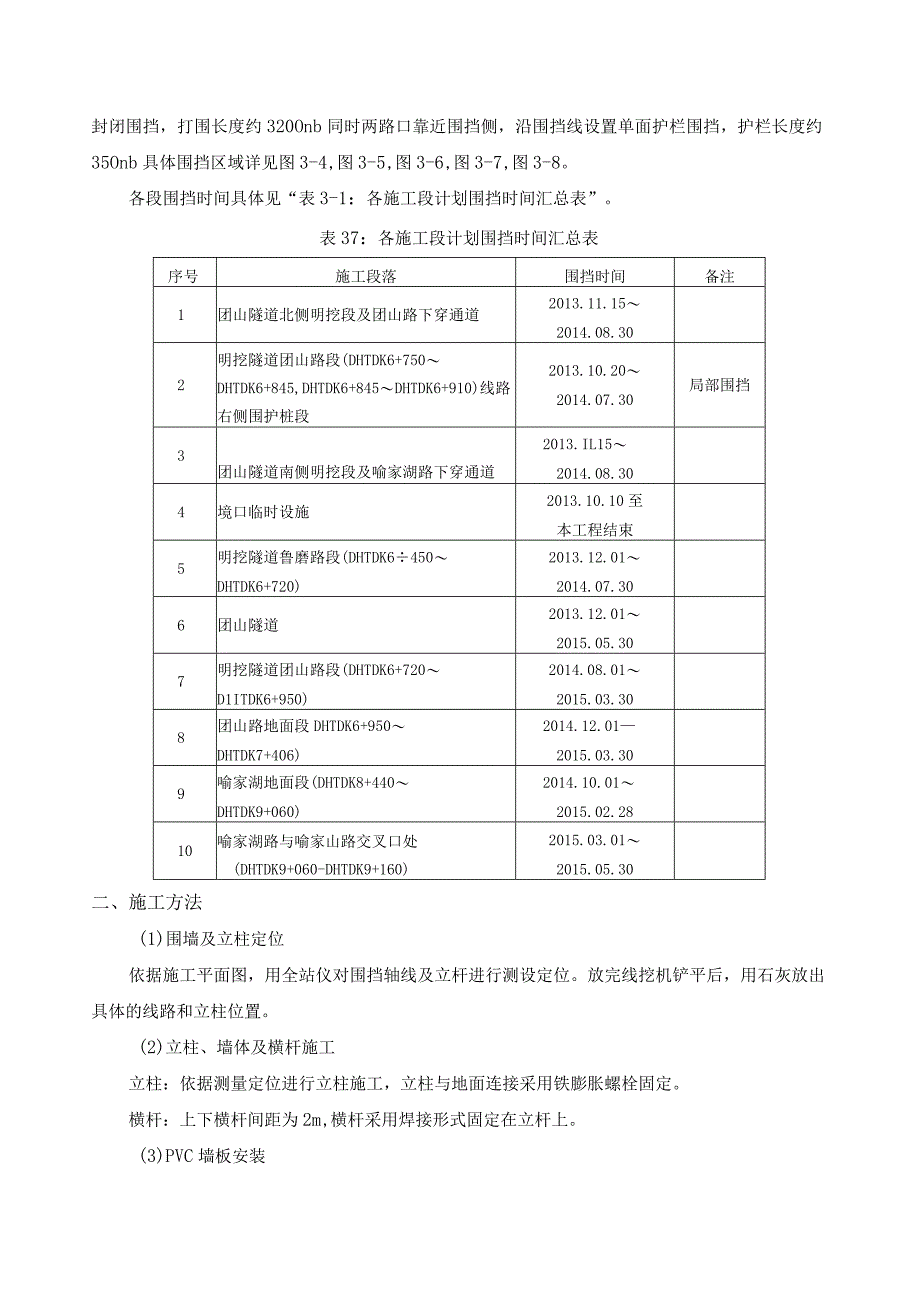

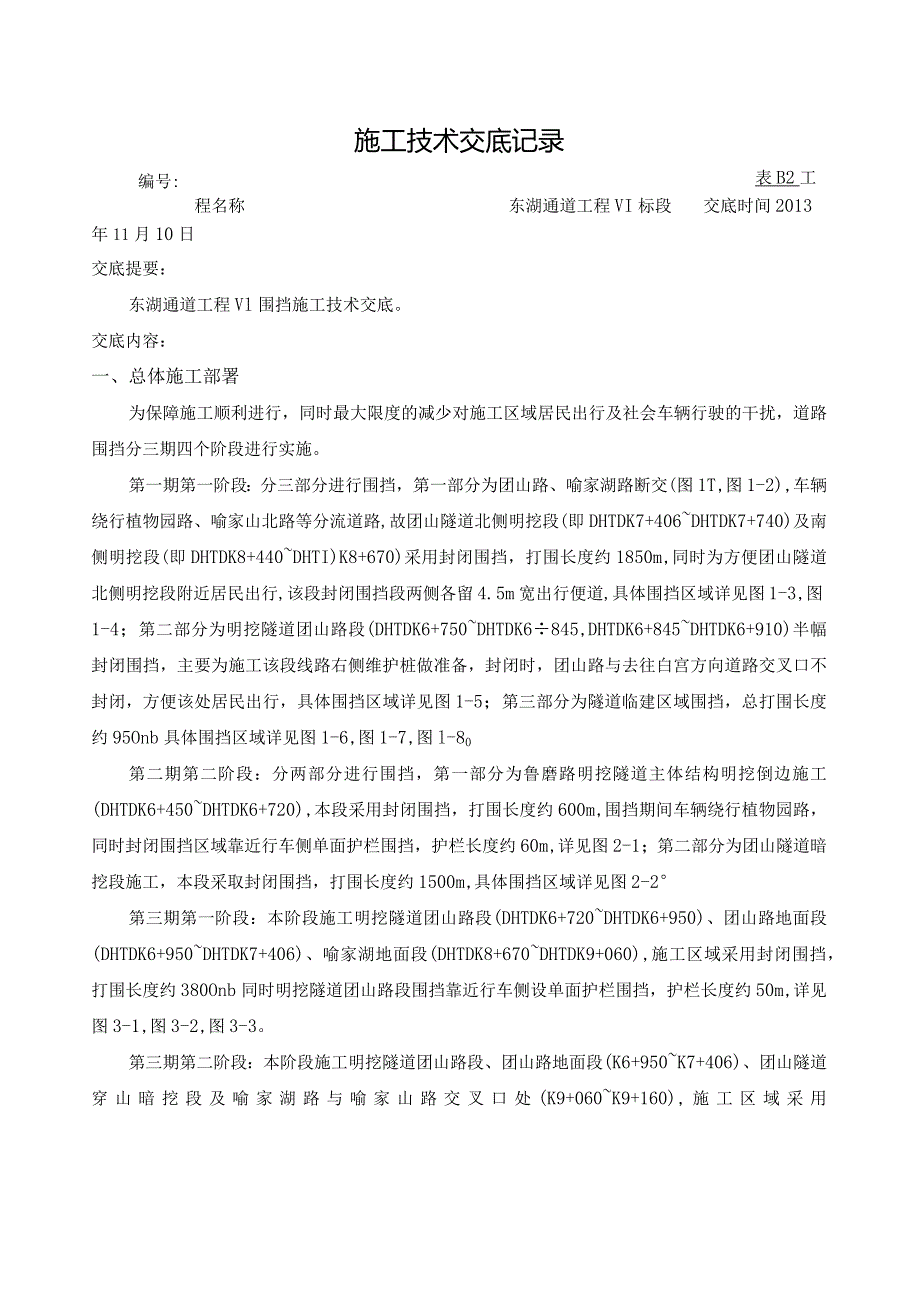

1、施工技术交底记录编号:表B2工程名称东湖通道工程VI标段交底时间2013年11月10日交底提要:东湖通道工程Vl围挡施工技术交底。交底内容:一、总体施工部署为保障施工顺利进行,同时最大限度的减少对施工区域居民出行及社会车辆行驶的干扰,道路围挡分三期四个阶段进行实施。第一期第一阶段:分三部分进行围挡,第一部分为团山路、喻家湖路断交(图1T,图1-2),车辆绕行植物园路、喻家山北路等分流道路,故团山隧道北侧明挖段(即DHTDK7+406DHTDK7+740)及南侧明挖段(即DHTDK8+440DHTI)K8+670)采用封闭围挡,打围长度约1850m,同时为方便团山隧道北侧明挖段附近居民出行,该段

2、封闭围挡段两侧各留4.5m宽出行便道,具体围挡区域详见图1-3,图1-4;第二部分为明挖隧道团山路段(DHTDK6+750DHTDK6845,DHTDK6+845DHTDK6+910)半幅封闭围挡,主要为施工该段线路右侧维护桩做准备,封闭时,团山路与去往白宫方向道路交叉口不封闭,方便该处居民出行,具体围挡区域详见图1-5;第三部分为隧道临建区域围挡,总打围长度约95Onb具体围挡区域详见图1-6,图1-7,图l-80第二期第二阶段:分两部分进行围挡,第一部分为鲁磨路明挖隧道主体结构明挖倒边施工(DHTDK6+450DHTDK6+720),本段采用封闭围挡,打围长度约600m,围挡期间车辆绕行植

3、物园路,同时封闭围挡区域靠近行车侧单面护栏围挡,护栏长度约60m,详见图2-1;第二部分为团山隧道暗挖段施工,本段采取封闭围挡,打围长度约1500m,具体围挡区域详见图2-2第三期第一阶段:本阶段施工明挖隧道团山路段(DHTDK6+720DHTDK6+950)、团山路地面段(DHTDK6+950DHTDK7+406)、喻家湖地面段(DHTDK8+670DHTDK9+060),施工区域采用封闭围挡,打围长度约380Onb同时明挖隧道团山路段围挡靠近行车侧设单面护栏围挡,护栏长度约50m,详见图3-1,图3-2,图3-3。第三期第二阶段:本阶段施工明挖隧道团山路段、团山路地面段(K6+950K7+

4、406)、团山隧道穿山暗挖段及喻家湖路与喻家山路交叉口处(K9+060K9+160),施工区域采用封闭围挡,打围长度约320Onb同时两路口靠近围挡侧,沿围挡线设置单面护栏围挡,护栏长度约35Onb具体围挡区域详见图3-4,图3-5,图3-6,图3-7,图3-8。各段围挡时间具体见“表3-1:各施工段计划围挡时间汇总表”。表37:各施工段计划围挡时间汇总表序号施工段落围挡时间备注1团山隧道北侧明挖段及团山路下穿通道2013.11.152014.08.302明挖隧道团山路段(DHTDK6+750DHTDK6+845,DHTDK6+845DHTDK6+910)线路右侧围护桩段2013.10.202

5、014.07.30局部围挡3团山隧道南侧明挖段及喻家湖路下穿通道2013.IL152014.08.304境口临时设施2013.10.10至本工程结束5明挖隧道鲁磨路段(DHTDK6450DHTDK6+720)2013.12.012014.07.306团山隧道2013.12.012015.05.307明挖隧道团山路段(DHTDK6+720D1ITDK6+950)2014.08.012015.03.308团山路地面段DHTDK6+950DHTDK7+406)2014.12.012015.03.309喻家湖地面段(DHTDK8+440DHTDK9+060)2014.10.012015.02.2810

6、喻家湖路与喻家山路交叉口处(DHTDK9+060-DHTDK9+160)2015.03.012015.05.30二、施工方法(1)围墙及立柱定位依据施工平面图,用全站仪对围挡轴线及立杆进行测设定位。放完线挖机铲平后,用石灰放出具体的线路和立柱位置。(2)立柱、墙体及横杆施工立柱:依据测量定位进行立柱施工,立柱与地面连接采用铁膨胀螺栓固定。横杆:上下横杆间距为2m,横杆采用焊接形式固定在立杆上。(3)PVC墙板安装PVC墙板为插板,插板(SBl)规格为150X22m11b两立杆之间依次安装30块插板。(4)墙体墙体高50Cnb宽24Cm墙体采用梅花丁形式砖砌,M5砂浆砌筑,1:3水泥砂浆双面抹灰,抹灰厚度20mm,严格控制平整度,外贴条形灰色瓷砖。三、质量标准围挡垂直度和场地平整允许偏差项次项目允许偏差(mm)检验方法1围挡富度+0,-50用水准仪检查2垂直度+0,-50用经纬仪、吊锥或靠尺检查技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存一份。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
