《建设工程项目进度日报.docx》由会员分享,可在线阅读,更多相关《建设工程项目进度日报.docx(3页珍藏版)》请在第壹文秘上搜索。

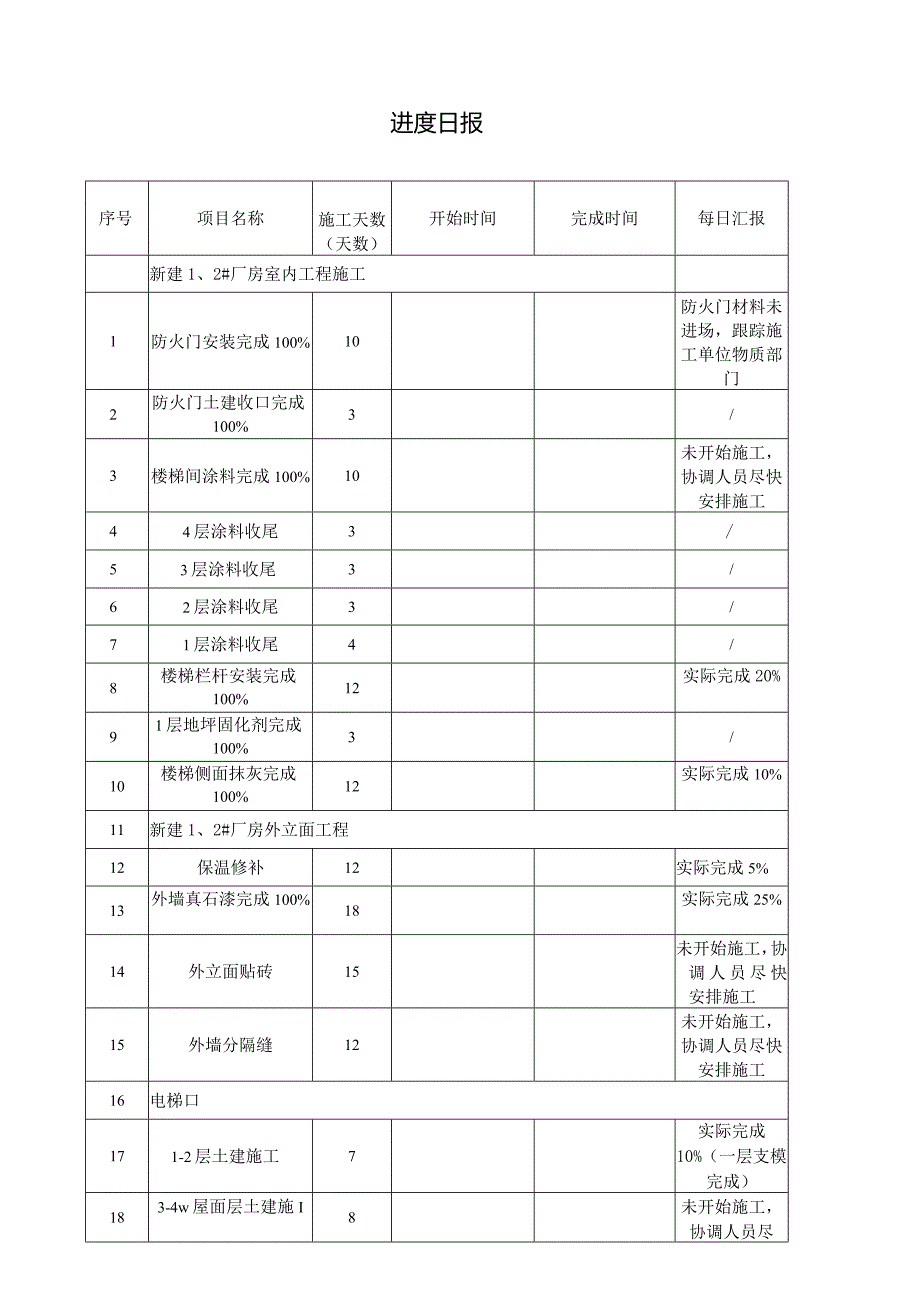

1、进度日报序号项目名称施工天数(天数)开始时间完成时间每日汇报新建1、2#厂房室内工程施工1防火门安装完成100%10防火门材料未进场,跟踪施工单位物质部门2防火门土建收口完成100%3/3楼梯间涂料完成100%10未开始施工,协调人员尽快安排施工44层涂料收尾3/53层涂料收尾3/62层涂料收尾3/71层涂料收尾4/8楼梯栏杆安装完成100%12实际完成20%91层地坪固化剂完成100%3/10楼梯侧面抹灰完成100%12实际完成10%11新建1、2#厂房外立面工程12保温修补12实际完成5%13外墙真石漆完成100%18实际完成25%14外立面贴砖15未开始施工,协调人员尽快安排施工15外墙
2、分隔缝12未开始施工,协调人员尽快安排施工16电梯口171-2层土建施工7实际完成10%(一层支模完成)183-4w屋面层土建施I8未开始施工,协调人员尽快安排施工19粉刷3/1新建3#4#楼钢结构施工16材料进场2新建3#厂房屋面工程施工3屋面层(保温、刚性层)施工5泵车及塔吊进行土浇筑,完成50%4新建3#厂房室内工程施工5新建3#厂房涂料面漆完成100%162个班组每个班组3天一层,完成9%6新建3#厂房地坪固化剂完成100%6完成30%7楼梯、电梯间贴砖194个班组共8人,完成3%8楼梯扶手安装222个班组共6人,完成0%910新建3#厂房外墙真石漆完成40%15/1112屋面层(保温、刚性层)施工13完成10%1314新建4#厂房涂料面漆完成100%162个班组每个班组3天一层,完成30%15新建4#厂房地坪固化剂完成100%16完成20%16楼、电梯间贴砖19完成3%17楼梯扶手安装22完成0%1819新建3#厂房外墙真石漆完成40%15/20新建5#垃圾房21原配电房拆除6正在破除,破除完成80%22基础施工7/23基础回填1/24垫层浇筑1/25首层柱钢筋绑扎60%2/26模架搭设40%2/27地下室工程28地下室地坪完成100%20金刚砂进场29防火门安装11/30地下室顶板防水及保护层完成60%20钢结构施工区域暂时无法施工
