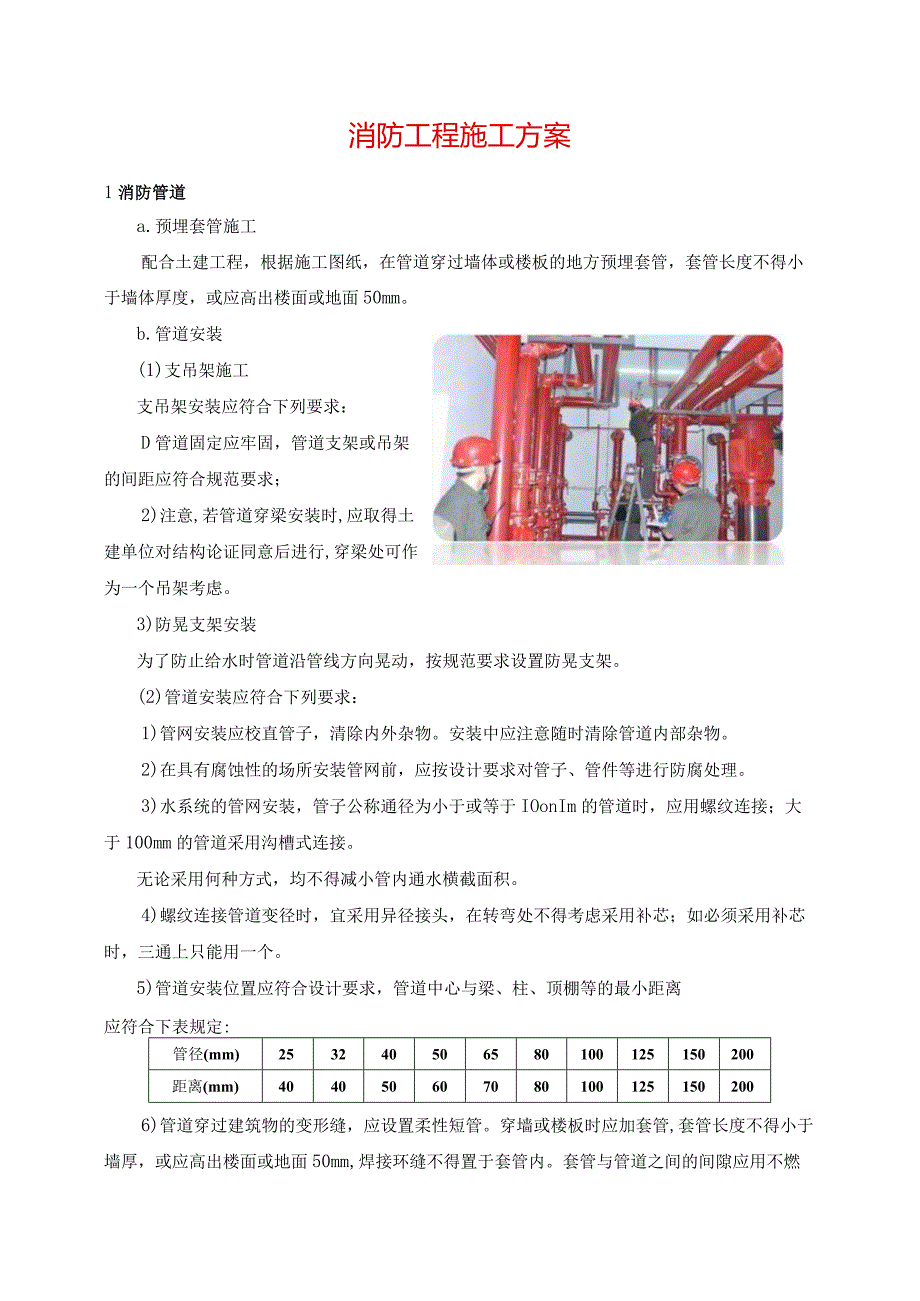

1、消防工程施工方案1消防管道a.预埋套管施工配合土建工程,根据施工图纸,在管道穿过墙体或楼板的地方预埋套管,套管长度不得小于墙体厚度,或应高出楼面或地面50mm。b.管道安装(1)支吊架施工支吊架安装应符合下列要求:D管道固定应牢固,管道支架或吊架的间距应符合规范要求;2)注意,若管道穿梁安装时,应取得土建单位对结构论证同意后进行,穿梁处可作为一个吊架考虑。3)防晃支架安装为了防止给水时管道沿管线方向晃动,按规范要求设置防晃支架。(2)管道安装应符合下列要求:1)管网安装应校直管子,清除内外杂物。安装中应注意随时清除管道内部杂物。2)在具有腐蚀性的场所安装管网前,应按设计要求对管子、管件等进行防
2、腐处理。3)水系统的管网安装,管子公称通径为小于或等于IOonIm的管道时,应用螺纹连接;大于100mm的管道采用沟槽式连接。无论采用何种方式,均不得减小管内通水横截面积。4)螺纹连接管道变径时,宜采用异径接头,在转弯处不得考虑采用补芯;如必须采用补芯时,三通上只能用一个。5)管道安装位置应符合设计要求,管道中心与梁、柱、顶棚等的最小距离应符合下表规定:管径(mm)253240506580100125150200距离(mm)4040506070801001251502006)管道穿过建筑物的变形缝,应设置柔性短管。穿墙或楼板时应加套管,套管长度不得小于墙厚,或应高出楼面或地面50mm,焊接环缝

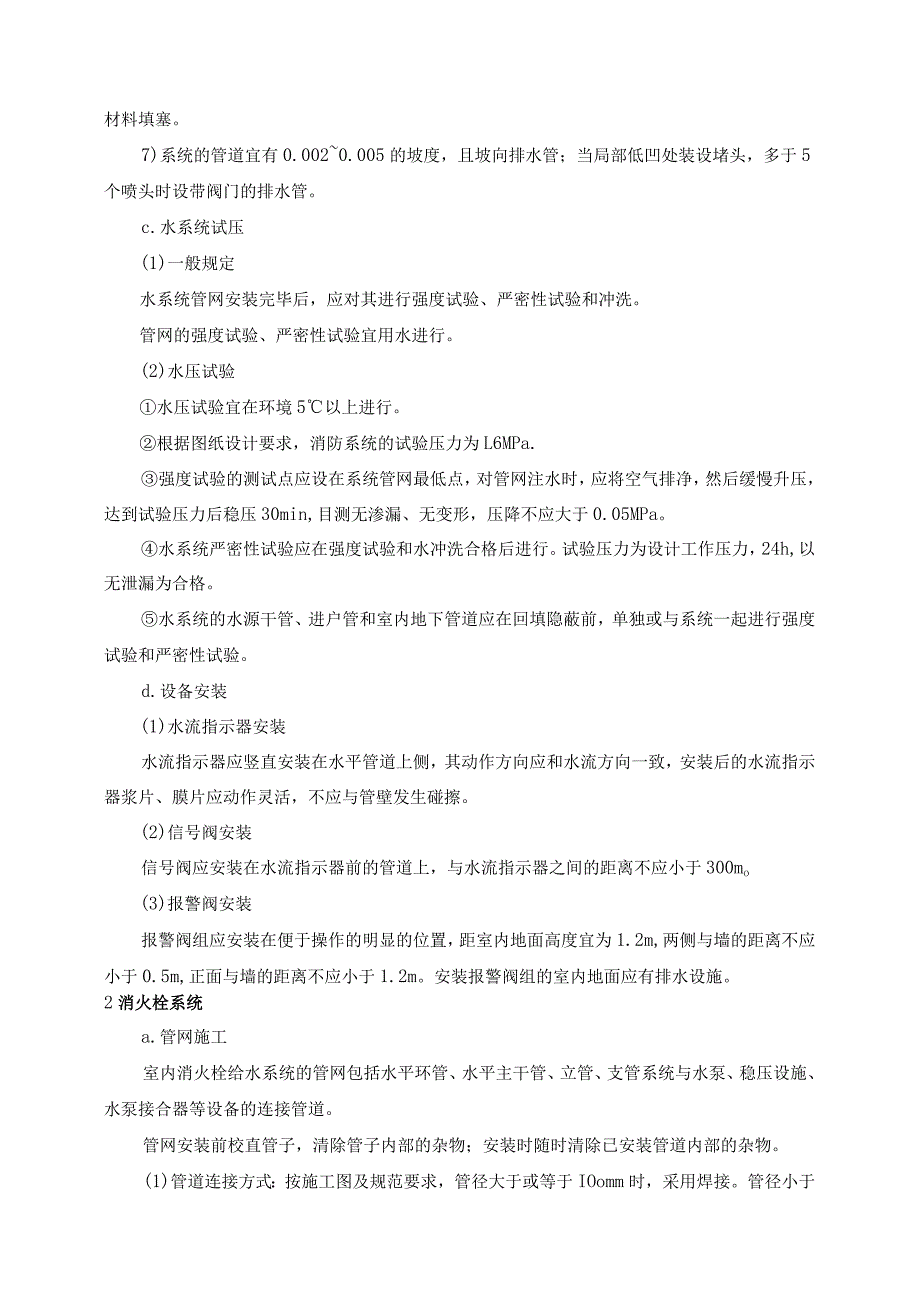

3、不得置于套管内。套管与管道之间的间隙应用不燃材料填塞。7)系统的管道宜有0.0020.005的坡度,且坡向排水管;当局部低凹处装设堵头,多于5个喷头时设带阀门的排水管。c.水系统试压(1)一般规定水系统管网安装完毕后,应对其进行强度试验、严密性试验和冲洗。管网的强度试验、严密性试验宜用水进行。(2)水压试验水压试验宜在环境5以上进行。根据图纸设计要求,消防系统的试验压力为L6MPa.强度试验的测试点应设在系统管网最低点,对管网注水时,应将空气排净,然后缓慢升压,达到试验压力后稳压30min,目测无渗漏、无变形,压降不应大于0.05MPa。水系统严密性试验应在强度试验和水冲洗合格后进行。试验压力
4、为设计工作压力,24h,以无泄漏为合格。水系统的水源干管、进户管和室内地下管道应在回填隐蔽前,单独或与系统一起进行强度试验和严密性试验。d.设备安装(1)水流指示器安装水流指示器应竖直安装在水平管道上侧,其动作方向应和水流方向一致,安装后的水流指示器浆片、膜片应动作灵活,不应与管壁发生碰擦。(2)信号阀安装信号阀应安装在水流指示器前的管道上,与水流指示器之间的距离不应小于300mo(3)报警阀安装报警阀组应安装在便于操作的明显的位置,距室内地面高度宜为1.2m,两侧与墙的距离不应小于0.5m,正面与墙的距离不应小于1.2m。安装报警阀组的室内地面应有排水设施。2消火栓系统a.管网施工室内消火栓
5、给水系统的管网包括水平环管、水平主干管、立管、支管系统与水泵、稳压设施、水泵接合器等设备的连接管道。管网安装前校直管子,清除管子内部的杂物;安装时随时清除已安装管道内部的杂物。(1)管道连接方式:按施工图及规范要求,管径大于或等于IOomm时,采用焊接。管径小于100mm时,采用螺纹连接。连接后,不得减小管道的通水横断面面积。(2)检查土建施工单位的预留、预埋及预埋套管安装:(3)竖管的安装:D竖管的安装应铅垂,每米允许偏差不得超过2mm。2)竖管的固定支架应设置在距地面1.5L8m高处,层高在4m以下时,每层只设置一个固定支架。层高超过4m时,每层需设两个固定支架。(4)阀门安装:b.室内消
6、火栓箱安装:(1)室内消火栓一般由消防箱、消火栓、快速接头、消防水带、水枪、卷盘、控制按钮、指示灯、减压孔板等组成。(2)本工程同时设有明装和暗装两种消防箱,安装时:D必须取下箱内的水枪、消防水带等部件,不允许用钢钎撬,锤子敲的方法将箱硬塞入预留孔内,而应将消防箱平稳地放入定好位后,四周缝隙用填料填补饱满。2)消火栓栓口应朝外,栓口中心距地面为LInb允许偏差20mm。3)栓口中心距箱侧面为140mm,距箱后表面为100mm允许偏差均是5mm。4)消防水带与连接头绑扎好后,应根据箱内构造将消防水带挂在挠钉上或盘绕在带盘上。c.气压给水装置安装(1)气压水罐的容积、气压、水位、工作压力及数量应符
7、合设计要求,所配水泵与其相匹配。(2)罐上应安装安全阀、压力表、泄水管、水位指示器等。其安装须符合产品使用说明书的要求。(3)罐的进、出水管、出水管方向、充气管上应有单向阀和闸阀,充气管上还应有安全阀和气压表。它位的安装位置、标高、进出管方向等均为严格按图施工。d.水泵接合器安装(1)水泵接合器的组成部分、组合顺序、安装尺寸、位置与标高必须符合设计要求。其组合顺序按:接口、本体、联结管、止回阀、安全阀、放空管、控制阀进行。(2)止回阀的安装方向须使消防用水能从消防水泵结合器进入系统。(3)单向阀的流向应朝向室内管网。组装好的水泵接合器组应平衡地设置在坚实可靠的混凝土基础上,以避免各法兰连接处承
8、受非轴向外力。(4)地下式水泵接合器应安装在专用井内。其铸铁井盖上应铸有“消防水泵结合器”标志。并在附近设置指示其位置的固定标志。(5)地上消防水泵结合器设置与消火栓区别的固定标志。(6)墙壁消防水泵结合器的安装须符合设计要求。设计无要求时,其安装高度为Llnb与墙面上的门、窗、孔、洞的净距离不小于2.Om且不安装在玻璃幕墙下方。(7)地下消防水泵结合器的安装,使进水口与与井盖底面有一定距离,但不得大于0.4m,且不小于井盖的半径。e.消防水泵、稳压泵安装(1)所安装的消防水泵、稳压泵的规格、型号与设计相符,且具有产品合格和安装使用说明书。(2)安装应符合现行国家标准机械设备安装工程施工及验收
9、规范。(3)工作宜由具备一定技能和经验的钳工承担。事前应认真落实以下条件:1)设备基础尺寸、位置、标高和地脚螺栓位置、尺寸应符合设计和有关规范要求;混凝土标号符合有关规定;整个基础已与土建单位办理了交接验收手续。2)设备完整、无损、无锈蚀,泵轴转动灵活且无擦壳现象。3)地脚螺栓、垫铁、减振垫等附件齐备。(4)消防水泵、稳压泵的找平找正,应以其水平中开面、轴的外伸部分、底座的水平加工面等为基础,纵、横向的水平度不应超过0.1%。1)在将泵吊装上位前,应在基础上面划出纵横十字线,按要求放置好垫铁,然后将泵组吊起并穿上地脚螺栓,慢慢地将其放于基础上,再使泵座与基础面纵横中心线基本对正,并加以调整。2
10、)消防水泵,稳压泵的完成精平后,即可开展配管工作。配管后,不得使泵承受额外的外力作用,且吸水管的水平管不应有倒坡和泄漏现象。(5)吸水管及其附件的安装须符合如下要求:D吸水管上的控制阀在消防水泵固定于基础上后安装,其直径不小于消防水泵吸水口直径,且不采用蝶阀;2)当消防水泵和消防水池位于独立的两个基础上且相互为刚性连接时,吸水管上加设柔性连接管;3)吸水管水平管段上不应有气囊和漏气现象。f.消火栓给水系统的试压和冲洗系统安装完后,应按设计要求对管网进行强度、严密性试验和冲洗,以验证其工程质量。强度试验、严密性试验采用水压进行。水压试验过程以及试压结果,必须由建设单位、监理公司、市质检总站专业工
11、程师现场验收,确认并签字。(1)水压试验D系统试压前所具备的条件:埋地管道的位置及管道基础、支墩等经复查符合设计要求; 试压用的压力表不少于2只;精度不低于1.5级,量程为试验压力值的L52倍; 试压冲洗方案已经批准;对不能参加试压的设备、仪表、阀门及附件已加以隔离或拆除;加设的临时盲板具有突出于法兰的边耳,且做明显标志,并记录临时盲板的数量。2)系统水压试验用生活用水进行,不得用海水或有腐蚀性化学物质的溶液,在环境温度低于5时,采取防冻措施。3)当系统设计工作压力等于或小于1.OMpa时,水压强度试验压力应为设计工作压力的1.5倍,并不低于1.4Mpa;当系统设计工作压力大于LoMPa时,水
12、压强度试验压力应为该工作压力加0.4Mpa04)水压强度测压点设在管道系统最低部位。对管网注水时,应将空气排净,然后缓慢升压,达到试验压力后稳压30min,目测无泄漏、无变形、压降不大于0.05Mpa为合格。5)水压严密性试验在强度试验和管网冲排放畅通、安全。排水管道的截面面积不得小于被冲洗管道截面面积的60%o6)管网冲洗的水流速度不宜小于3m/s;其流量不宜小于下表的规定。冲洗水流量表管道公称直径(mm)30025020015012510080655040流量(Ls)22015498583825151064室内系统的试压与冲洗和以上基本相同。但当室内的立管数量多、管网较复杂时,系统的试压工
13、作应先分段、分楼层进行,然后再按系统进行冲洗工作完成后,同样也应及时填写相应的记录,记录用表格形式与前面的相同。g.管道刷油防腐(1)明装管道:刷防锈漆一道,待交工前刷大红面漆两道。(2)暗装管道:刷防锈漆一道,待交工前刷大红面漆两道。(3)埋地管道:采用石油沥青防腐层。h.消火栓给水系统的调试与验收(1)系统调试包括水源测试、消防水泵、稳压泵性能试验、室内、外消火栓功能试验和系统联动试验等内容。系统联动试验还应包括:通过擞按消火栓箱上的消防按钮后观查,能否在5min内启动消防水泵,并使该系统的任何一个消火栓达到设计要求的灭火功能;消防水箱是否有保证火灾初期IOmin供水能力等。(2)系统验收
14、协助甲方、监理公司向消防主管部门提出消防验收申请,然后再进行验收。验收目的在检查消火栓给水系统工程质量和相关条件,确保整个系统能正常工作,以便交付使用。验收工作除消防监督部门、甲方、监理公司、设计院参加外,还应邀请制造、设备材料供应商等单位参加,消防安装公司应提供必需的、能反映安装质量的检验报告和测试数据。验收工作主要依据消防监督部门批准的设计(图纸及技术文件)和国家有关的技术标准进行。检查主要包括以下几个方面:1)外观检查 检查各系统的设置、走向、安装尺寸、标高是否与设计相符,安装是否牢固。 检查各系统的设施、部件的型号、规格、数量及管道的口径、用材是否与设计相符。 检查设备、部件和管道表面
15、质量是否良好。检查各系统、设备、设施的操作条件是否满足设计和实际使用要求。检查应有的标志是否完备和正确。2)性能检查检查系统上各设备部件的产品合格证和检验报告。检查各系统的调试报告和调试结果。检查各系统的强度试验、严密性试验和冲洗记录。检查各系统联动试验记录或试验结果。3火灾自动报警系统a.施工方法及技术要求(1)管路敷设:火灾报警及联动系统管路对整个工程至关重要,要求管道、桥架安装符合图纸、规范的要求。其管道、桥架的敷设技术要求与强电的钢管及桥架敷设相同。(2)电缆和导线敷设:电缆和导线敷设前,认真清理管路,将管内残留物、杂物清理干净,根据图纸要求,确定缆线的敷设路径、设备位置,先敷设主干线电缆,然后分层进行施工,敷设完毕后,认真校对图纸、设备、线径等,校对完毕后,进行绝缘检查,检查完毕后,进行设备接线工作,对盘箱接线,要排列有序,连接牢固并挂上设备端子号,按有关要求留有足够的接线长度余量。电缆和导线敷设时,我们还将按规范要求做到
