《镀锌钢管安装工艺.docx》由会员分享,可在线阅读,更多相关《镀锌钢管安装工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

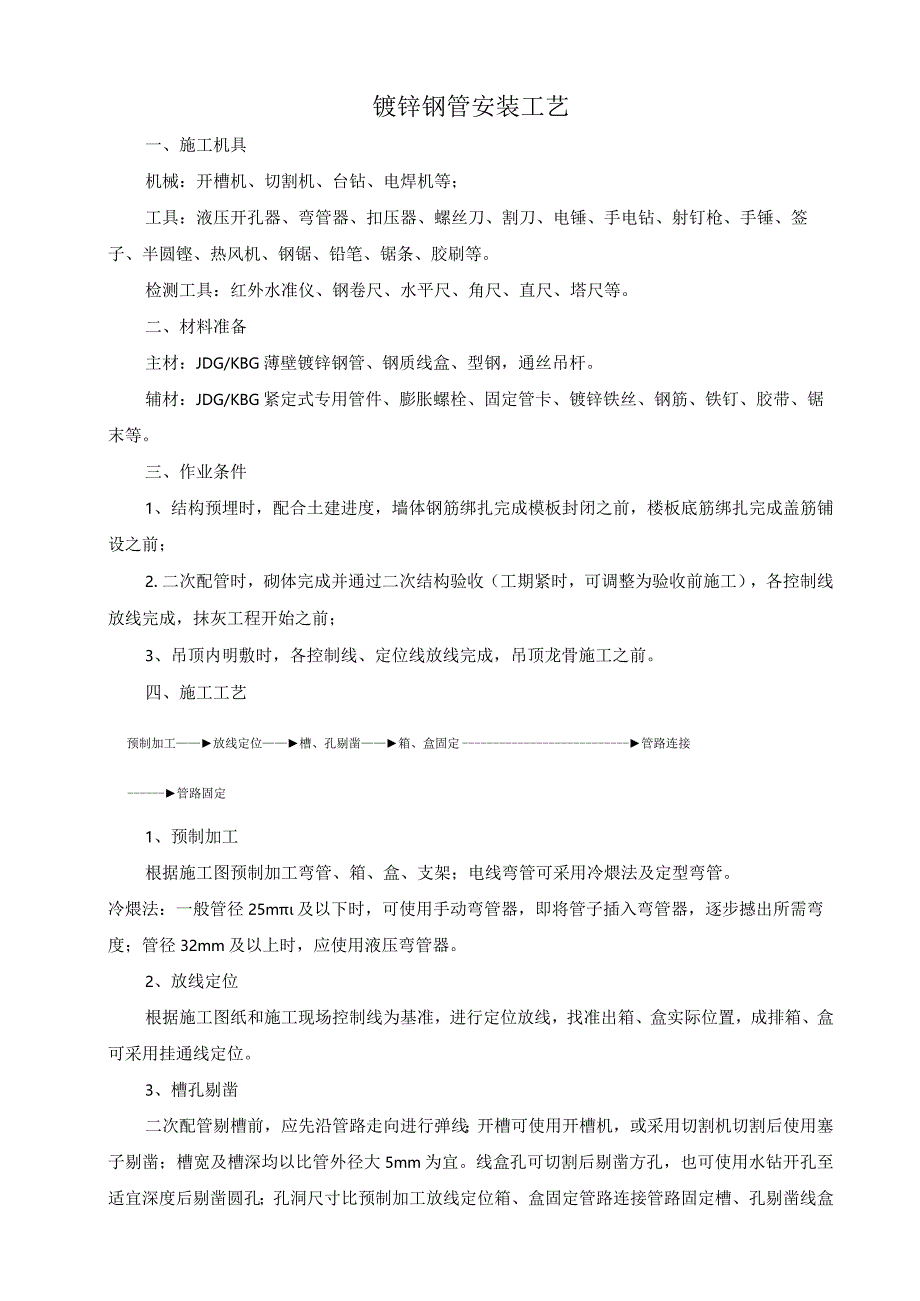

1、镀锌钢管安装工艺一、施工机具机械:开槽机、切割机、台钻、电焊机等;工具:液压开孔器、弯管器、扣压器、螺丝刀、割刀、电锤、手电钻、射钉枪、手锤、签子、半圆铿、热风机、钢锯、铅笔、锯条、胶刷等。检测工具:红外水准仪、钢卷尺、水平尺、角尺、直尺、塔尺等。二、材料准备主材:JDG/KBG薄壁镀锌钢管、钢质线盒、型钢,通丝吊杆。辅材:JDG/KBG紧定式专用管件、膨胀螺栓、固定管卡、镀锌铁丝、钢筋、铁钉、胶带、锯末等。三、作业条件1、结构预埋时,配合土建进度,墙体钢筋绑扎完成模板封闭之前,楼板底筋绑扎完成盖筋铺设之前;2.二次配管时,砌体完成并通过二次结构验收(工期紧时,可调整为验收前施工),各控制线放

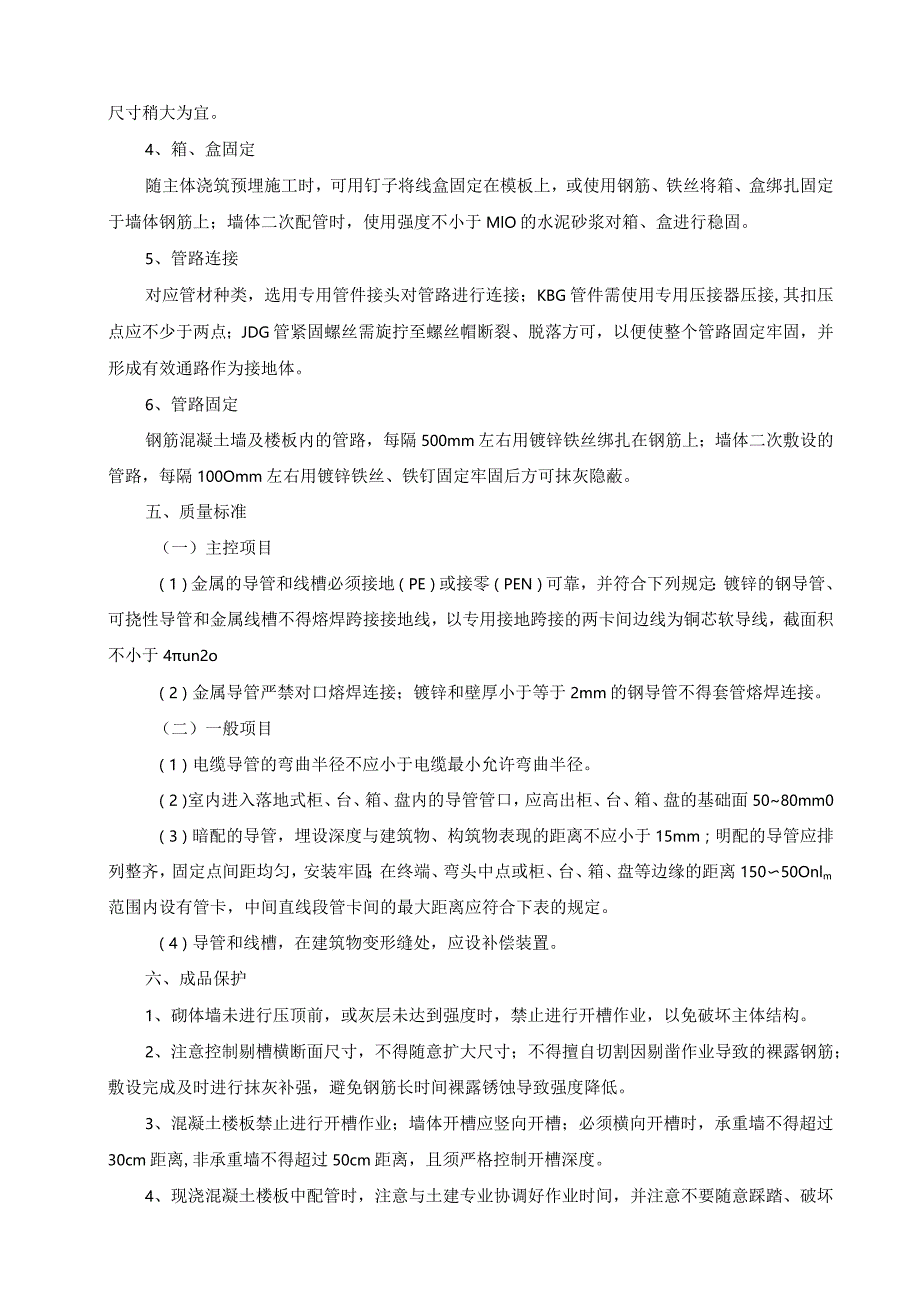

2、线完成,抹灰工程开始之前;3、吊顶内明敷时,各控制线、定位线放线完成,吊顶龙骨施工之前。四、施工工艺预制加工放线定位槽、孔剔凿箱、盒固定管路连接管路固定1、预制加工根据施工图预制加工弯管、箱、盒、支架;电线弯管可采用冷煨法及定型弯管。冷煨法:一般管径25m及以下时,可使用手动弯管器,即将管子插入弯管器,逐步撼出所需弯度;管径32mm及以上时,应使用液压弯管器。2、放线定位根据施工图纸和施工现场控制线为基准,进行定位放线,找准出箱、盒实际位置,成排箱、盒可采用挂通线定位。3、槽孔剔凿二次配管剔槽前,应先沿管路走向进行弹线;开槽可使用开槽机,或采用切割机切割后使用塞子剔凿;槽宽及槽深均以比管外径大

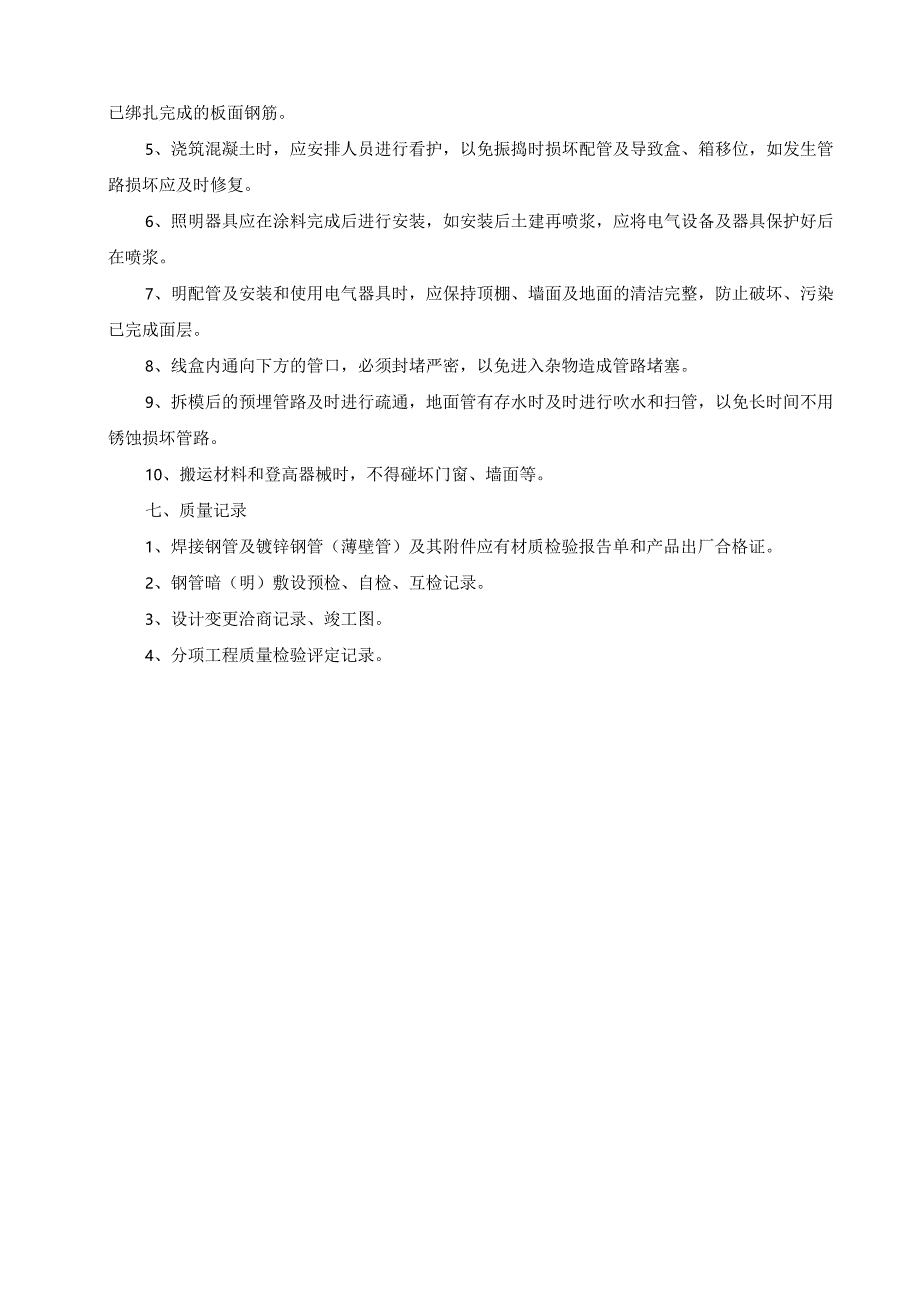

3、5mm为宜。线盒孔可切割后剔凿方孔,也可使用水钻开孔至适宜深度后剔凿圆孔;孔洞尺寸比预制加工放线定位箱、盒固定管路连接管路固定槽、孔剔凿线盒尺寸稍大为宜。4、箱、盒固定随主体浇筑预埋施工时,可用钉子将线盒固定在模板上,或使用钢筋、铁丝将箱、盒绑扎固定于墙体钢筋上;墙体二次配管时,使用强度不小于MlO的水泥砂浆对箱、盒进行稳固。5、管路连接对应管材种类,选用专用管件接头对管路进行连接;KBG管件需使用专用压接器压接,其扣压点应不少于两点;JDG管紧固螺丝需旋拧至螺丝帽断裂、脱落方可,以便使整个管路固定牢固,并形成有效通路作为接地体。6、管路固定钢筋混凝土墙及楼板内的管路,每隔500mm左右用镀锌
4、铁丝绑扎在钢筋上;墙体二次敷设的管路,每隔100Omm左右用镀锌铁丝、铁钉固定牢固后方可抹灰隐蔽。五、质量标准(一)主控项目(1)金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地跨接的两卡间边线为铜芯软导线,截面积不小于4un2o(2)金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。(二)一般项目(1)电缆导管的弯曲半径不应小于电缆最小允许弯曲半径。(2)室内进入落地式柜、台、箱、盘内的导管管口,应高出柜、台、箱、盘的基础面5080mm0(3)暗配的导管,埋设深度与建筑物、构筑物表
5、现的距离不应小于15mm;明配的导管应排列整齐,固定点间距均匀,安装牢固;在终端、弯头中点或柜、台、箱、盘等边缘的距离15050Onlm范围内设有管卡,中间直线段管卡间的最大距离应符合下表的规定。(4)导管和线槽,在建筑物变形缝处,应设补偿装置。六、成品保护1、砌体墙未进行压顶前,或灰层未达到强度时,禁止进行开槽作业,以免破坏主体结构。2、注意控制剔槽横断面尺寸,不得随意扩大尺寸;不得擅自切割因剔凿作业导致的裸露钢筋;敷设完成及时进行抹灰补强,避免钢筋长时间裸露锈蚀导致强度降低。3、混凝土楼板禁止进行开槽作业;墙体开槽应竖向开槽;必须横向开槽时,承重墙不得超过30cm距离,非承重墙不得超过50
6、cm距离,且须严格控制开槽深度。4、现浇混凝土楼板中配管时,注意与土建专业协调好作业时间,并注意不要随意踩踏、破坏已绑扎完成的板面钢筋。5、浇筑混凝土时,应安排人员进行看护,以免振捣时损坏配管及导致盒、箱移位,如发生管路损坏应及时修复。6、照明器具应在涂料完成后进行安装,如安装后土建再喷浆,应将电气设备及器具保护好后在喷浆。7、明配管及安装和使用电气器具时,应保持顶棚、墙面及地面的清洁完整,防止破坏、污染已完成面层。8、线盒内通向下方的管口,必须封堵严密,以免进入杂物造成管路堵塞。9、拆模后的预埋管路及时进行疏通,地面管有存水时及时进行吹水和扫管,以免长时间不用锈蚀损坏管路。10、搬运材料和登高器械时,不得碰坏门窗、墙面等。七、质量记录1、焊接钢管及镀锌钢管(薄壁管)及其附件应有材质检验报告单和产品出厂合格证。2、钢管暗(明)敷设预检、自检、互检记录。3、设计变更洽商记录、竣工图。4、分项工程质量检验评定记录。
