1、项目石材外墙招标工程技术要求工期要求1.总工期不超过180个日历日,要求完成所有合同范围内的工作并达到竣工验收要求。暂定为2022年10月1日开工,实际进场及开工时间以业主指令为准。一. 中标单位项目人员组织架构,项目经理业绩说明。二. 图纸及施工方案1 .投标单位按照发包方提供的图纸带方案投标,要求有细化图纸的节点施工方案、施工组织设计方案、图纸优化方案,其中图纸优化方案发包方将重点考察。2 .图纸深化由中标单位完成,并配合甲方进行审图沟通,确保图纸审图通过。审图图纸套甲方指定设计单位图签出图。3 .深化图纸中,应包含外立面所有单位细部节点图纸,如外保温、门窗、遮阳卷帘、遮阳百叶、栏杆、铁艺

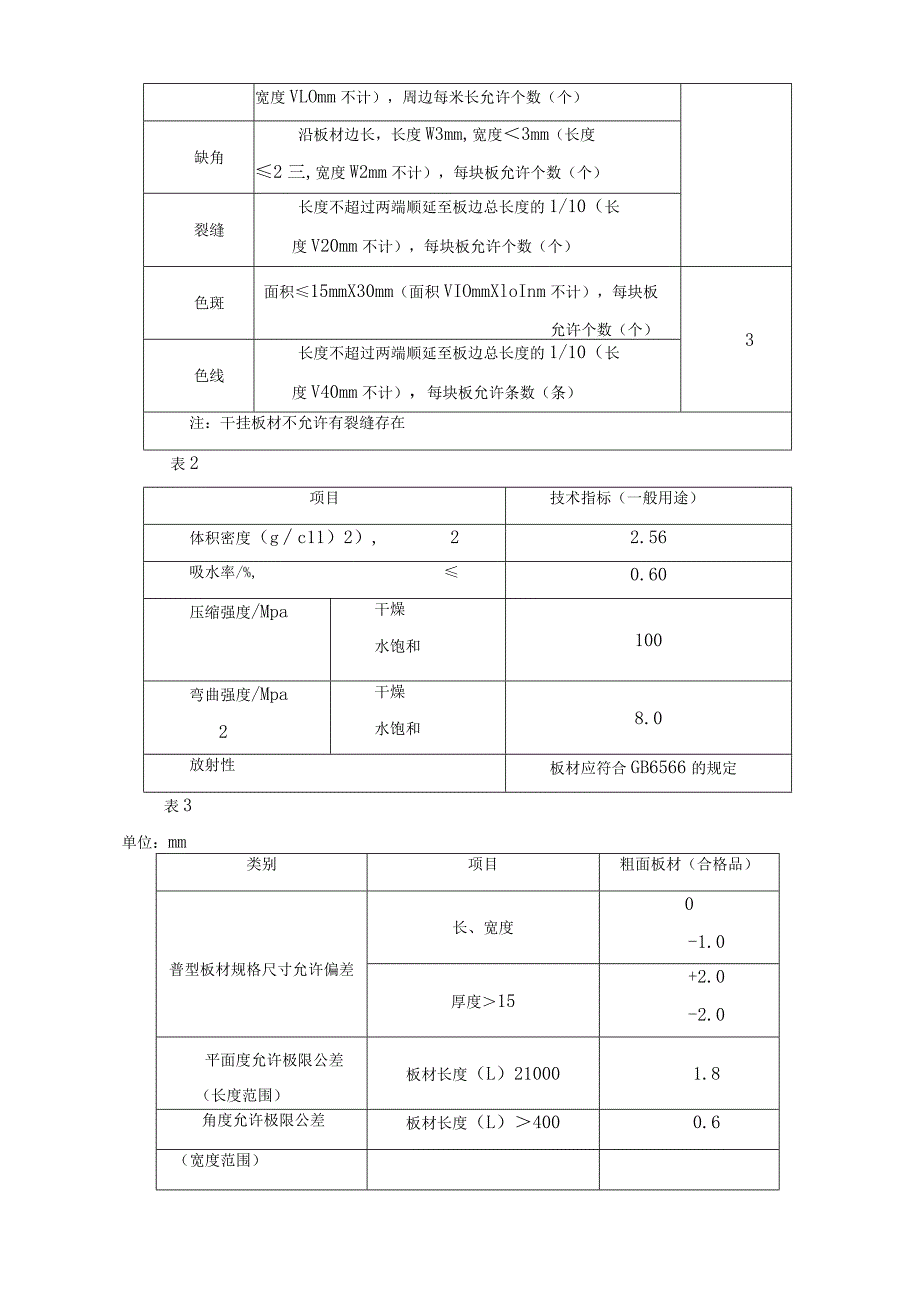

2、等,并协调其他单位做好细部节点施工。4 .中标单位进场后所有设计变更以业主方项目部的书面工程指令为准,承包人在收到设计变更工程指令后如设计工程造价增加,应在当月申报签证,业主、监理方在变更内容施工完成之后对签证予以确认。三. 材料1 .石材按照招标清单要求的型号规格进场并符合各项技术指标表1缺陷名称规定内容技术指标(合格品)缺棱长度Wl.2mm,宽度1.2mm(长度VLOmm,2宽度VLOmm不计),周边每米长允许个数(个)缺角沿板材边长,长度W3mm,宽度3mm(长度2三,宽度W2mm不计),每块板允许个数(个)裂缝长度不超过两端顺延至板边总长度的1/10(长度V20mm不计),每块板允许个

3、数(个)色斑面积15mmX30mm(面积VIOmmXloInm不计),每块板允许个数(个)3色线长度不超过两端顺延至板边总长度的1/10(长度V40mm不计),每块板允许条数(条)注:干挂板材不允许有裂缝存在表2项目技术指标(一般用途)体积密度(gc11)2),22.56吸水率/%,0.60压缩强度/Mpa干燥水饱和100弯曲强度/Mpa2干燥水饱和8.0放射性板材应符合GB6566的规定表3单位:mm类别项目粗面板材(合格品)普型板材规格尺寸允许偏差长、宽度0-1.0厚度15+2.0-2.0平面度允许极限公差(长度范围)板材长度(L)210001.8角度允许极限公差板材长度(L)4000.6

4、(宽度范围)2 .石材颜色:以封样样品为准,大面积施工时先做样板段,挑选石材无色差后方可上墙施工,如有色差投标方无条件拆除更换石材,发包方不承担任何因此产生的费用。3 .硅胶:品牌为道康宁或同档次品牌,一定为中性硅酮耐候密封胶或陶氏康宁密封胶,无论采用那一种嵌缝胶都必须在使用前进行粘结力和相容性试验。4 .化学锚栓品牌为:国内知名品牌5 .合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良好的耐老化性能。6 .罩面涂料:用于石材六面防风化、防污染。7 .膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合国家现行有关

5、标准的规定。四. 施工质量记录1 .产品合格证书、性能检测报告及环保检测报告。2 .进场验收记录和复验报告。3 .隐蔽工程验收记录。4 .施工方案,施工方案在投标时放入投标文件。5 .技术交底记录。6 .后置埋件的拉拔试验记录7 .检验批质量验收记录。8 .分项工程质量验收记录。五. 工作面移交、交接1 .承包人进场后,由监理和业主主持进行场地工作面的检查验收移交工作,承包人签字接收后相应的管理责任移交给承包人。2承包人参加场地验收移交工作,并对一切与承包人相关的质量、施工条件等问题进行详细检验,质量验收标准参照国家相应规范,验收合格签字接收。局部的质量问题,不影响大面施工时,由责任单位整改,

6、承包人不得据此为由拒绝接受。3 .承包人要为验收过程负责,一旦经过验收合格签字确认,日后施工期间及完成后发现因土建结构等质量问题需要返工维修,则对应的损坏费用,由承包人自负,并且工期不予延长。4 .包含打胶收口、施工完毕后对幕墙清洗等工作,七. 协调照管配合1 .承包人必须与总包和其他相关分包单位(如铝合金门窗单位、栏杆单位、精装修单位、石材单位)在工地上密切地协调、配合、联络和并做好交接工作,以达到准时及满意地完成整项工程。八. 垃圾清运及清洁1 .在施工期间,承包人须每天清扫工作区域内垃圾,并袋装运输至总包单位指定的垃圾收集点堆放。垃圾运输应通过正常方式进行,不得直接从楼上抛洒。2 .易燃

7、、易爆、强腐蚀性等特殊垃圾(包括油漆桶)须由承包人妥善包装好后自行运离现场,不得在总包垃圾收集点堆放。3 .清洁时应采用合适的方法、清洁剂,不得使用强酸、碱或其他有强烈腐蚀刺激等的化学用品,以免对清洁面造成损伤。如果因清洁方法、清洁用品、清洁剂等不当,造成设备设施的损坏变色(包括发生的缓慢变色),所有的责任由清洁行为实施单位负责。4 .九. 成品保护1 .成品保护:承包人应负责从开始施工起至交付小业主及维修期间的成品保护工作。承包人应该做足成品保护措施,包括:铝合金门窗、栏杆、进户门、石材等应使用塑料薄膜包裹或覆盖。2 .承包人为成品保护所粘贴、包裹、铺贴的一切纸板、塑料薄膜应在施工完成或维修完成前拆除,清运至总包垃圾堆放点,并清洁所有灰尘、污渍。3 .本着“谁施工谁保护,谁损坏谁赔偿”的原则,当一方施工单位施工完成的分部、分项工程全部移交给另一施工单位后,其成品保护便由另一施工单位负责。承包人与总承包单位及其他各分包单位间由于施工等因素影响导致相互间的成品损坏及返工,对于责任的鉴定由监理牵头组织、业主和各相关施工单位参与进行判别。只要现场证据确凿,不论损坏方是否对其行为进行书面认可,相关责任和费用由责任单位负责且无条件立即执行。项目部有权从损坏方工程款扣除其所造成的损失费用。2022-7-31

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
