粗格栅与进水泵房.docx

上传人:p** 文档编号:873214 上传时间:2024-03-24 格式:DOCX 页数:7 大小:25.62KB
下载 相关 举报
粗格栅与进水泵房.docx_第1页
第1页 / 共7页
粗格栅与进水泵房.docx_第2页
第2页 / 共7页
粗格栅与进水泵房.docx_第3页
第3页 / 共7页
粗格栅与进水泵房.docx_第4页
第4页 / 共7页
粗格栅与进水泵房.docx_第5页
第5页 / 共7页
粗格栅与进水泵房.docx_第6页
第6页 / 共7页
粗格栅与进水泵房.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《粗格栅与进水泵房.docx》由会员分享,可在线阅读,更多相关《粗格栅与进水泵房.docx(7页珍藏版)》请在第壹文秘上搜索。

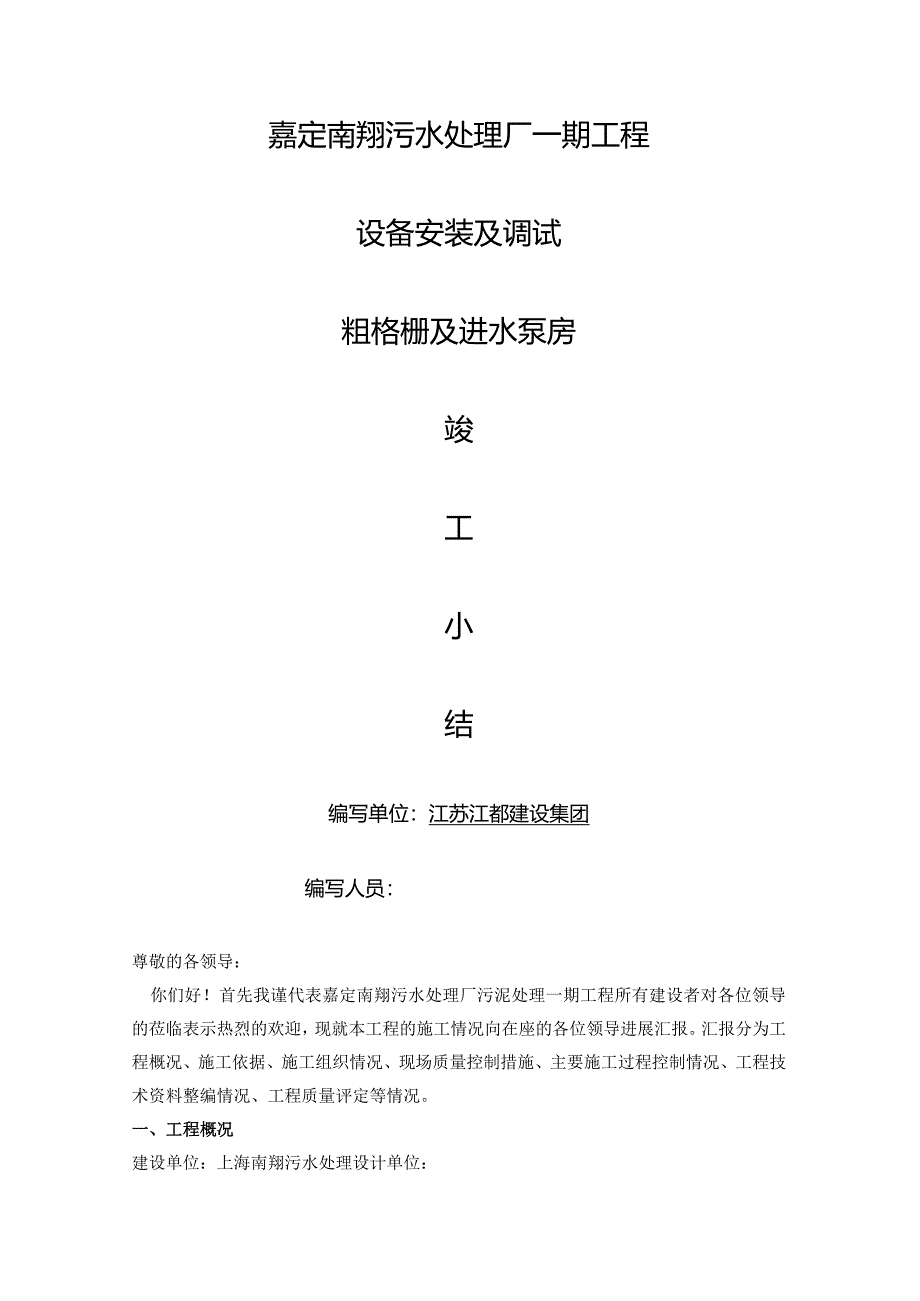

1、嘉定南翔污水处理厂一期工程设备安装及调试粗格栅及进水泵房竣工小结编写单位:江苏江都建设集团编写人员:尊敬的各领导:你们好!首先我谨代表嘉定南翔污水处理厂污泥处理一期工程所有建设者对各位领导的莅临表示热烈的欢迎,现就本工程的施工情况向在座的各位领导进展汇报。汇报分为工程概况、施工依据、施工组织情况、现场质量控制措施、主要施工过程控制情况、工程技术资料整编情况、工程质量评定等情况。一、工程概况建设单位:上海南翔污水处理设计单位:监理单位:上海宏波工程咨询管理总包单位:中国中铁四局集团施工单位:江苏江都建设集团设计单位:上海市政工程设计研究总院1集团)1、机械设备与工艺管道施工:粗格栅及进水泵房、机

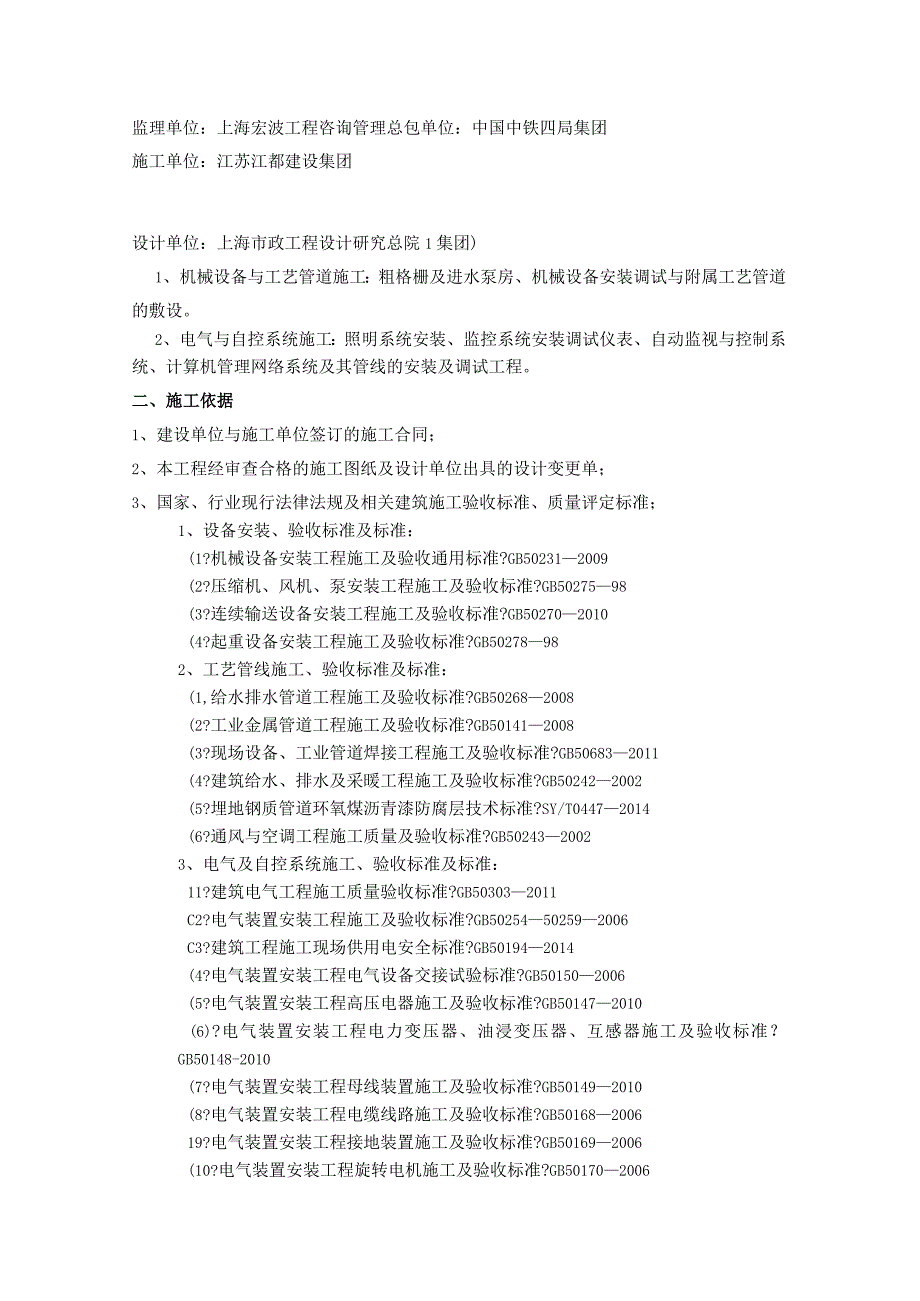

2、械设备安装调试与附属工艺管道的敷设。2、电气与自控系统施工:照明系统安装、监控系统安装调试仪表、自动监视与控制系统、计算机管理网络系统及其管线的安装及调试工程。二、施工依据1、建设单位与施工单位签订的施工合同;2、本工程经审查合格的施工图纸及设计单位出具的设计变更单;3、国家、行业现行法律法规及相关建筑施工验收标准、质量评定标准;1、设备安装、验收标准及标准:(1?机械设备安装工程施工及验收通用标准?GB502312009(2?压缩机、风机、泵安装工程施工及验收标准?GB5027598(3?连续输送设备安装工程施工及验收标准?GB502702010(4?起重设备安装工程施工及验收标准?GB50

3、278982、工艺管线施工、验收标准及标准:(1,给水排水管道工程施工及验收标准?GB502682008(2?工业金属管道工程施工及验收标准?GB501412008(3?现场设备、工业管道焊接工程施工及验收标准?GB506832011(4?建筑给水、排水及采暖工程施工及验收标准?GB502422002(5?埋地钢质管道环氧煤沥青漆防腐层技术标准?SY/T04472014(6?通风与空调工程施工质量及验收标准?GB5024320023、电气及自控系统施工、验收标准及标准:11?建筑电气工程施工质量验收标准?GB503032011C2?电气装置安装工程施工及验收标准?GB5025450259200

4、6C3?建筑工程施工现场供用电安全标准?GB501942014(4?电气装置安装工程电气设备交接试验标准?GB501502006(5?电气装置安装工程高压电器施工及验收标准?GB501472010(6)?电气装置安装工程电力变压器、油浸变压器、互感器施工及验收标准?GB50148-2010(7?电气装置安装工程母线装置施工及验收标准?GB501492010(8?电气装置安装工程电缆线路施工及验收标准?GB50168200619?电气装置安装工程接地装置施工及验收标准?GB501692006(10?电气装置安装工程旋转电机施工及验收标准?GB501702006ClP电气装置安装工程盘、柜及二次回

5、路结线施工及验收标准?GB501712012(12?工业自动化仪表工程施工及质量验收标准?GB500932013(13?火灾自动报警系统施工及验收标准?GB50166924、工程竣工验收标准:工程竣工验收程序按上海市的规定进展,工程质量检验评定标准按以下国家标准执行。(1?建筑电气安装工程质量检验评定标准?GBJ303-88(2?工业金属管道工程质量检验评定标准?GB501849313?工业安装工程质量检验评定统一标准?GB502522010C4,城市污水处理厂工程质量验收标准?GB503342002(5?建设单位文件归档整理标准?GB/T50328-20014、国家现行公布的强制性标准;5、

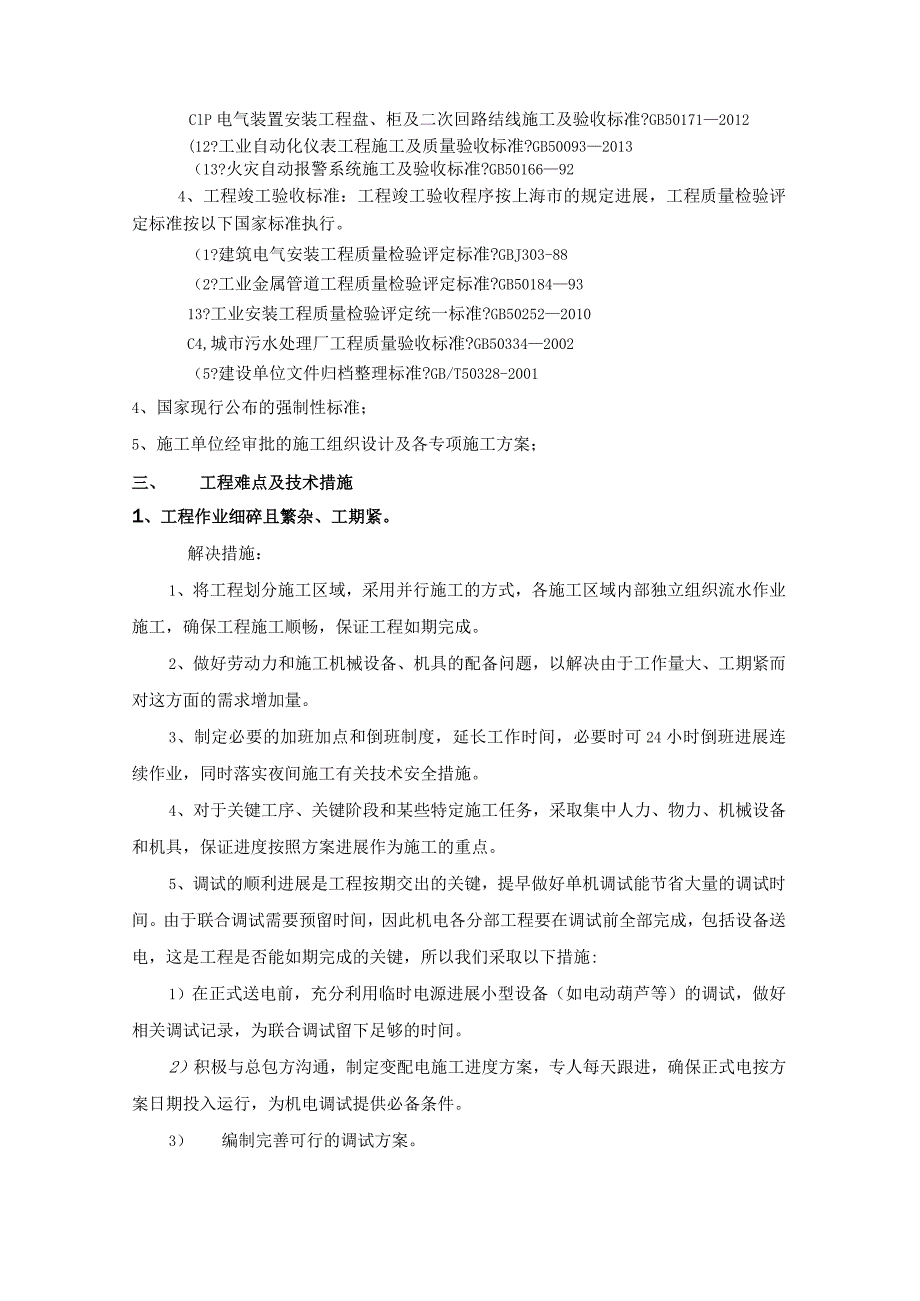

6、施工单位经审批的施工组织设计及各专项施工方案;三、工程难点及技术措施1、工程作业细碎且繁杂、工期紧。解决措施:1、将工程划分施工区域,采用并行施工的方式,各施工区域内部独立组织流水作业施工,确保工程施工顺畅,保证工程如期完成。2、做好劳动力和施工机械设备、机具的配备问题,以解决由于工作量大、工期紧而对这方面的需求增加量。3、制定必要的加班加点和倒班制度,延长工作时间,必要时可24小时倒班进展连续作业,同时落实夜间施工有关技术安全措施。4、对于关键工序、关键阶段和某些特定施工任务,采取集中人力、物力、机械设备和机具,保证进度按照方案进展作为施工的重点。5、调试的顺利进展是工程按期交出的关键,提早

7、做好单机调试能节省大量的调试时间。由于联合调试需要预留时间,因此机电各分部工程要在调试前全部完成,包括设备送电,这是工程是否能如期完成的关键,所以我们采取以下措施:1)在正式送电前,充分利用临时电源进展小型设备(如电动葫芦等)的调试,做好相关调试记录,为联合调试留下足够的时间。2)积极与总包方沟通,制定变配电施工进度方案,专人每天跟进,确保正式电按方案日期投入运行,为机电调试提供必备条件。3)编制完善可行的调试方案。2、预留孔洞多、高空作业多、临边施工安全不安全因素大。主要安全隐患有:临边施工、高空作业、起重吊装、防电击、防火、防毒、防尘、防爆、设备材料每层横向运输机具的固定以及索具的结实性和

8、耐久性等。解决措施:1、严格贯彻执行?建设工程施工现场管理规定?,按?建筑施工安全检查标准?(JGJ59-2011)的规定,实行安全施工现场达标。2、建设施工管理组织机构,健全安全施工管理制度,明确责任人。3、各专业设置专职安全员。4、制定专项施工安全措施以及应急预案。5、工人进入工程前进展安全意识、安全知识、安全制度教育,安全考核,考核合格后上岗。6、针对施工过程中的各种隐患,制定详细的安全施工措施,并严格执行。3、设备二次搬运、吊装、就位难度大解决措施:1、局部设备、材料拆分就位,尤其是管道需结合实际尺寸分段定制,防止现场无法直接进入造成窝工以及现场切割分段影响质量。2、叉车可以通行的部位

9、使用叉车搬运,叉车不能通行的部位使用滚筒、手拉液压大力车搬运。3、由于本工程的特殊性,建筑物层高有限,需自制龙门架、三脚架配套手拉葫芦吊装设备。4、管廊管道、局部特殊部位管道在箱体内部隔墙未砌筑之前到位或提前就近搁置。4、机电设备安装技术要求高解决措施:1、熟悉本工程所有设备材料安装特点并制定科学合理的安装方案。1.1 在关键设备的安装施工前须做好充分的准备,科学、合理制定安装方案,对安装施工的技术性要求做到心中有数,详尽了解关键设备的性能、技术特点、技术要求,施工本卷须知等方面的具体要求,认真对照安装技术要求,熟悉机电设备的重要技术零件的安装说明书等资料,对安装过程中可能出现的零部件组装技术

10、问题及安装质量方面可能出现的问题制定应急方案。1.2 详细核查数量、技术参数、产品质量、零部件的构成、主机及相关系统的情况等数据,并进展动态监控,确保所有设备、材料及时到位。2、对施工现场的地质水文条件进展充分的了解和分析。本工程为地下污水处理厂,施工前须对施工现场的地质水文条件进展充分的了解和分析,制定相应的措施,并提前做好准备。3、结合土建工程的进度提供详尽的施工图设计,向土建施工队伍提供具体的、可操作的施工图,预埋件的位置、预留孔的方位、高度等数据准确,确保设备的安装精度符合技术要求,做好机电设备安装与土建工程的无缝衔接工作。4、选派高素质的施工人员。本工程为地下污水处理厂机电安装调试施

11、工工程,其施工无论是在技术层面还是安装精度层面的要求是非常高的。施工人员不仅要具有较高的技术水准,而且具备相关的专业知识和较强的实际操作能力。5、为保证机电设备、工艺管道以及仪器仪表的安装质量,在施工过程中采用水准仪、经纬仪和自动准值仪等比较先进的检测定位仪器对机电设备、工艺管道、仪器仪表安装的全过程进展监测以保证设备、管道、仪器仪表等定位的准确,满足安装要求。6、积极主动与土建施工单位配合,随时跟进检测、检查预埋件的尺寸、高程。7、本工程的接地根基就是接地电阻和接地网,因此在接地网的敷设过程中的各个工序都要进展严格的质量控制。如接地主钢筋的纵横贯穿要确保接地电阻值符合设计标准,防腐、电气通路

12、等符合设计要求等。8、对于大型机电设备的安装,在施工前做好必要的施工措施,编制好专项施工方案。在大型机电设备安装前,主动与土建等施工单位竭力配合,提前完成电动葫芦、电动单梁悬挂起重机安装、调试、验收,为大型设备及大口径管道的运输、就位、安装提供机械施工动力。如有必要,对大型设备、大口径管道的就位吊装编制专门的吊装方案。9、对工艺管道的敷设强度及密闭性实时行监测:本工程管线较多,如给水管、污水管、投药管、污泥管、回用水管、空气管等,这些管线的质量对污水处理厂的影响是巨大的。因此,要严把进货质量关,确保管线及接头的强度和密闭性符合设计要求。10、对于大口径管道的安装及试压,在施工前做好必要的施工措

13、施,编制好专项施工方案,确保管道的运输、就位、对口、焊接,以及外防腐层不受损伤。11、做好污泥处理系统、除臭系统、水处理系统、再生水系统等专业设备的质量检验,这些系统的质量控制直接决定着污水机械设备安装工作的成败,对这些设备,要严格检查产品合格证、质量认证标志、安全认证标志等是否符合技术要求,特殊设备要符合防爆防护等级。12、为了使本工程的单机试车工作做到有组织、有方案,按程序操作,成立调试领导小组,统筹指挥整个调试工作的进展。13、针对本工程,编制详细的安装方案以及水质达标排放调试方案。5、立体穿插多、施工管理协调难、安全文明施工难度大解决方案:进展有效的管理和协调,整体考虑,合理安排施工流

14、程,对各专业的施工质量、安全、文明施工等各方面进展严格管理,确保整个工程施工的有序运转。因此工艺安装管理是保证本工程顺利施工建设的重点之一。我们通过编制“工艺管理手册,作为工程工艺安装工作的指导性文件。从整个工程施工的角度合理安排施工流程,及时提供后续工程的施工作业面,保证各专业正常的进展施工。同时对各专业的施工质量、安全、文明施工等方面进展严格管理,确保整个工程正常的施工。强化对深化设计审核和施工质量的控制,以满足设计功能需求。对现场车辆通道进展统一管理,安排专业协调管理。大型设备多用电设备多顶峰期用电量大,严格制定安全用电管理规定并严格执行。本工程现场施工面狭窄,加强现场平面布置和交通动态

15、规划及管理保证顺利施工和文明施工。四、工程变更汇总情况及较大、主要的设计变更情况编号工程名称1关于预处理应急沉淀池增加集水槽支撑梁制作及安装的事宜2关于增加-3#变电所电缆沟盖板/水泵压力盖板(13套)3关于设备预埋件材料材质变更的事宜4关于箱体增加污水盆及管网的事宜5关于鼓风机房增加电气转线箱的事宜6关于增加出水仪表间板房的事宜7关于再生水出水管箱体管线变更事宜9关于增加鼓风机房曝气管道保温的事宜10关于增加消防阀门井/中控室位置改变光纤检查井事宜11关于公厕1#、2#增加外围给水管网、污水管网的事宜12关于增加公厕及管理用房电源进线电缆及施工的事宜13关于增加生反池安全通道过桥2处事宜14关于增加箱体照明桥架事宜16关于箱体外加药口移至综合楼停车场边侧的事宜五、原材料、半成品、成品质保控制情况及汇总(出厂证明、复试)六、工程质量关键工序、部位验收情况及结果汇总设备安装分部1、粗格栅及进水泵房:5批七、工程验收及总结本工程上海嘉定南翔污水处理厂污泥处理一期工程设备与调试工程己完成设计与施工合同约定的各项内容,工程质量符合施工承包合同及有关法律、法规和强制性标准的有

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
