《郑州龙湖金融中心项目亮点成果总结.docx》由会员分享,可在线阅读,更多相关《郑州龙湖金融中心项目亮点成果总结.docx(2页珍藏版)》请在第壹文秘上搜索。

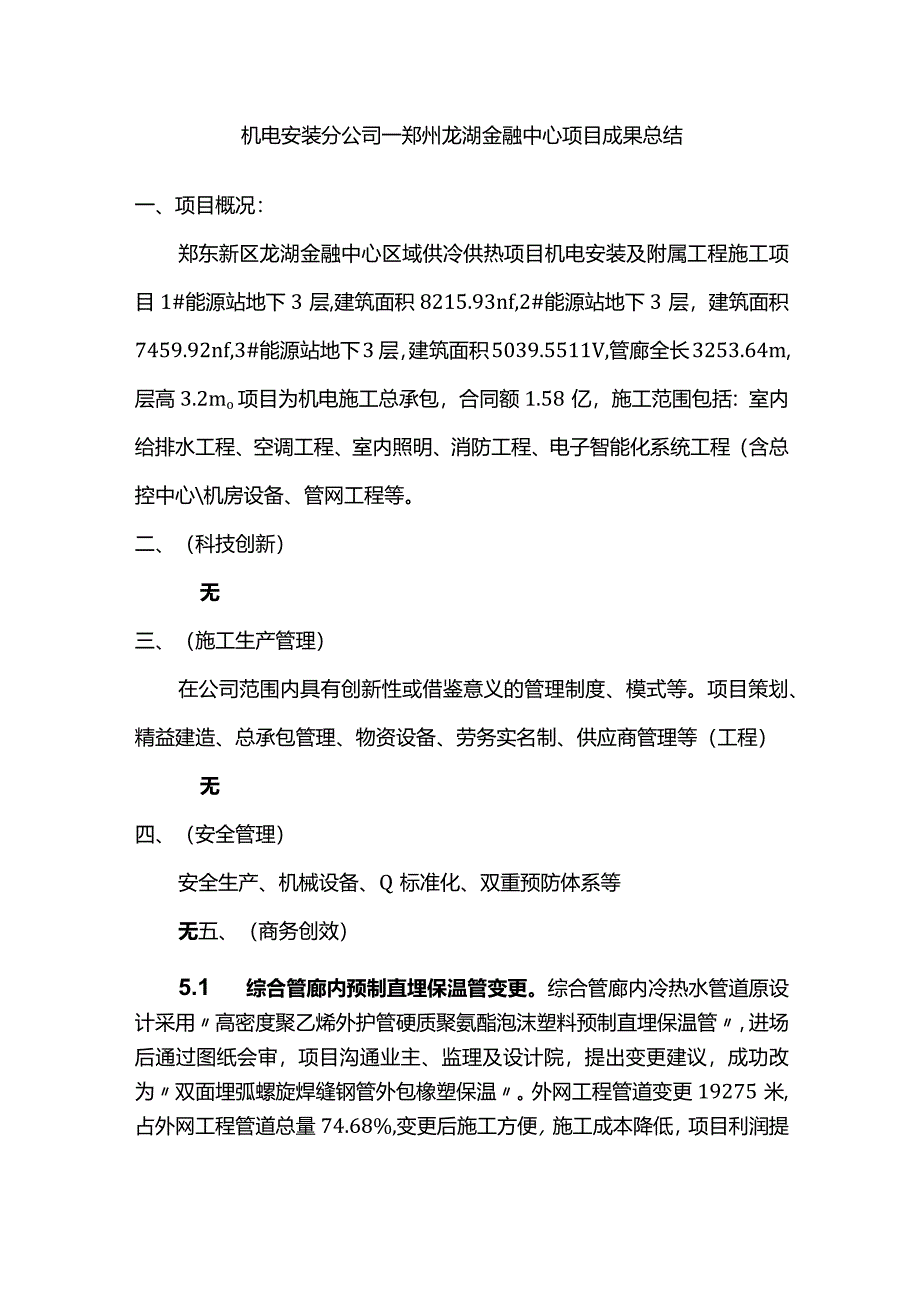

1、机电安装分公司一郑州龙湖金融中心项目成果总结一、项目概况:郑东新区龙湖金融中心区域供冷供热项目机电安装及附属工程施工项目1#能源站地下3层,建筑面积8215.93nf,2#能源站地下3层,建筑面积7459.92nf,3#能源站地下3层,建筑面积5039.5511V,管廊全长3253.64m,层高3.2mo项目为机电施工总承包,合同额1.58亿,施工范围包括:室内给排水工程、空调工程、室内照明、消防工程、电子智能化系统工程(含总控中心机房设备、管网工程等。二、(科技创新)无三、(施工生产管理)在公司范围内具有创新性或借鉴意义的管理制度、模式等。项目策划、精益建造、总承包管理、物资设备、劳务实名制

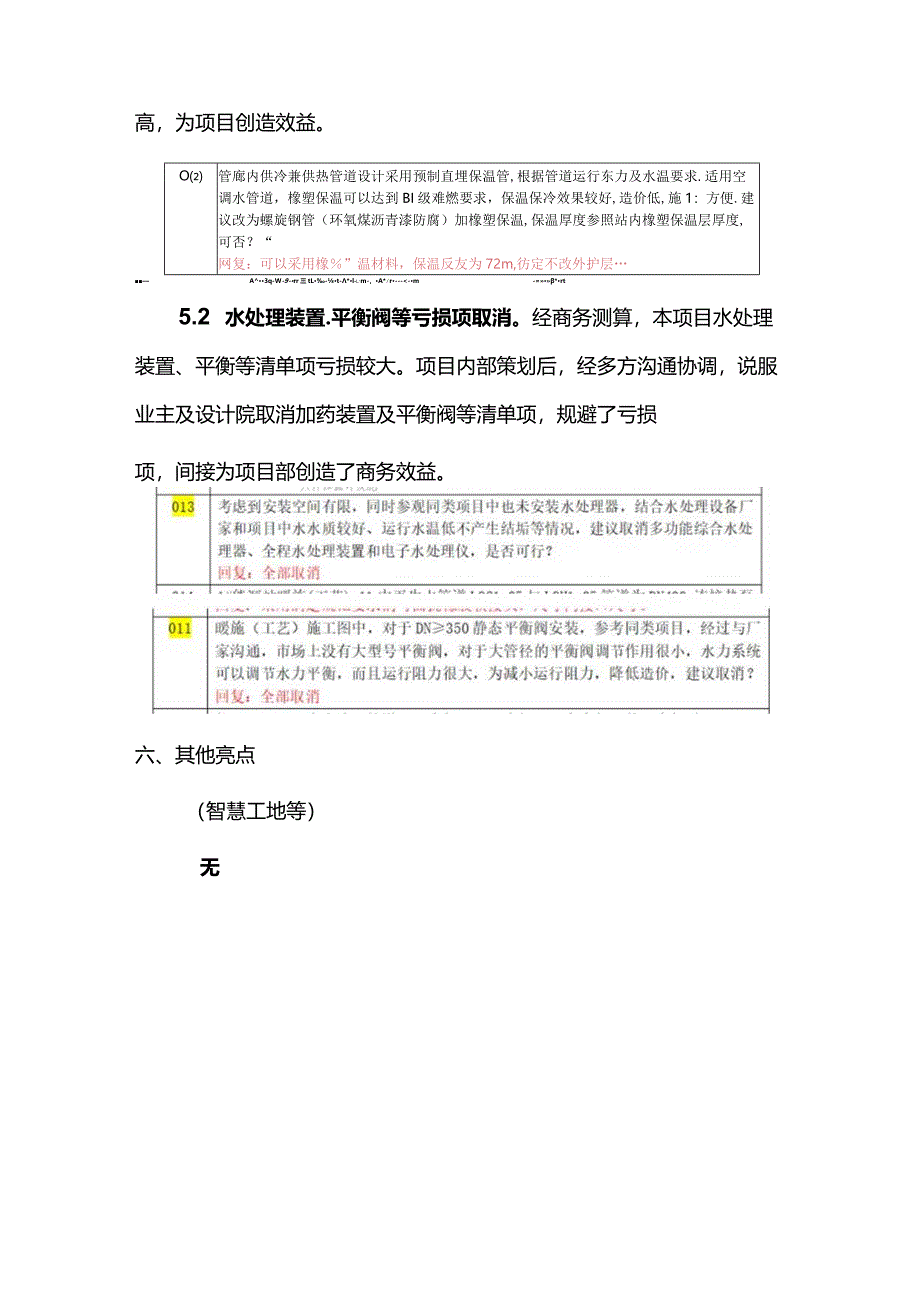

2、、供应商管理等(工程)无四、(安全管理)安全生产、机械设备、Q标准化、双重预防体系等无五、(商务创效)5.1 综合管廊内预制直埋保温管变更。综合管廊内冷热水管道原设计采用高密度聚乙烯外护管硬质聚氨酯泡沫塑料预制直埋保温管,进场后通过图纸会审,项目沟通业主、监理及设计院,提出变更建议,成功改为双面埋弧螺旋焊缝钢管外包橡塑保温。外网工程管道变更19275米,占外网工程管道总量74.68%,变更后施工方便,施工成本降低,项目利润提高,为项目创造效益。O管廊内供冷兼供热管道设计采用预制直埋保温管,根据管道运行东力及水温要求.适用空调水管道,橡塑保温可以达到BI级难燃要求,保温保冷效果较好,造价低,施1:方便.建议改为螺旋钢管(环氧煤沥青漆防腐)加橡塑保温,保温厚度参照站内橡塑保温层厚度,可否?“网复:可以采用橡”温材料,保温反友为72m,彷定不改外护层A3q-W-9-rr三tL-t-*l-lm-,A*r-m-=*rt5.2 水处理装置.平衡阀等亏损项取消。经商务测算,本项目水处理装置、平衡等清单项亏损较大。项目内部策划后,经多方沟通协调,说服业主及设计院取消加药装置及平衡阀等清单项,规避了亏损项,间接为项目部创造了商务效益。六、其他亮点(智慧工地等)无
