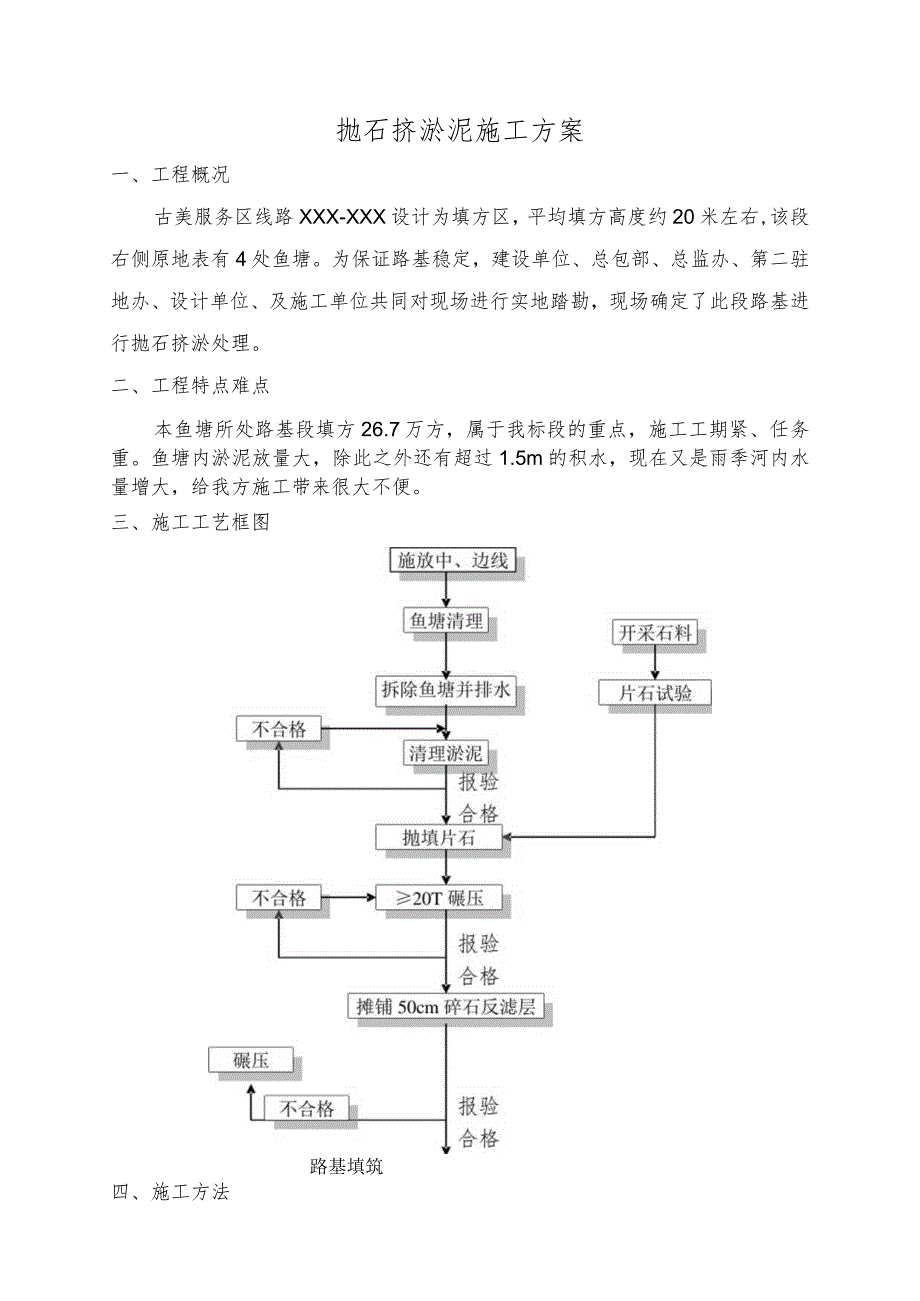

1、抛石挤淤泥施工方案一、工程概况古美服务区线路XXX-XXX设计为填方区,平均填方高度约20米左右,该段右侧原地表有4处鱼塘。为保证路基稳定,建设单位、总包部、总监办、第二驻地办、设计单位、及施工单位共同对现场进行实地踏勘,现场确定了此段路基进行抛石挤淤处理。二、工程特点难点本鱼塘所处路基段填方26.7万方,属于我标段的重点,施工工期紧、任务重。鱼塘内淤泥放量大,除此之外还有超过1.5m的积水,现在又是雨季河内水量增大,给我方施工带来很大不便。三、施工工艺框图路基填筑四、施工方法(一)、主要材料的选定抛石用料为当地所产的块石。为使挤淤效果明显,抛石后土质均匀,我们将石料粒径控制在40OnInl范

2、围,且将石料的石屑清除,最短边尺寸不小于30cm,抗压强度大于20Mpao在抛石施工前,先开采片石进行强度试验,达到规范及设计要求方可使用。(二)、测量放样按淤泥实际范围要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线。淤泥处理前,测量放样,结合现场情况处理的现状,包括平面几何尺寸和相应高程点,绘制出淤泥处理范围的地形平面图,报监理工程师核查、签认后作为工程量计算的依据。(四)、排水为了清淤更为彻底,抛石前将鱼塘拆除并排水。(五)、鱼塘的清理抛石之前,抛填范围内的房屋、有机土、建筑垃圾、草根等表层土要用挖掘机清除,并用人工配合清理。应尽可能清除全部土层,并经监理工程师认可才能进行

3、下一步施工。(六)、片石运输及挤淤1、施工中应安排好石料运行路线,专人指挥。摊铺平整工作采用大型机械进行,个别不平处应配合人工用细块石和石屑找平。2、抛石采用挖掘机进行,方法为进占法。首先由挖掘机在作业半径内均匀抛第一层毛石,完成后,挖掘机来回走动进行碾压,待块石沉入与基底齐平后,可进行第二层抛石。完成后用同样方法进行碾压,若块石无明显沉降,可向前延伸进行下一段施工,若块石沉降量仍较大,则需再抛一层块石进行碾压,直至块石沉降量较小为止。(七)、摊铺砂夹卵石抛石挤淤完成后,确认挤淤段无沉降,经监理工程师同意后,方可安摊铺50cm碎石反滤层。五、安全管理(1)、安全领导组织机构项目经理一一安全生产

4、第一法定责任人y副经理安全生产第一责任人项目生产副经理一一分管安全事务专职安全工程师一负责日常安全管理工区兼职安全员一一负责现场安全检查、监督(2)、安全保障组织机构项目经理(3)、安全保证体系本工程安全保证体系见下图。思想保证(项目经理)各分部每月一次安全教育卜班组每周安全活动T组织保证总部部安全第一责任制卜部门安全责任制安全保证体系安全法规、安全制度、操作规程安全技术措施计划制度保证(项目经理)与经济收入挂钩的考核制度、安全否决制度进度考核制度:考核与工资奖金挂钩技术保证(项目总工)岗位安全责任制资源保证(专职安全工程师).(4)、安全保证检查程序(5)、安全施工措施A、安全施工措施、安全

5、生产责任制建立健全各级各部门的安全生产责任制,责任到人。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。项目部与各部门及工区之间必须签定安全生产协议书。、职工安全教育所有工人必须培训,掌握本工种操作技能,熟悉本工种安全技术操作规程。建立“职工劳动保护记录卡”及时做好记录。工人变换工种,必须进行新工种的安全技术教育。、施工组织设计施工组织设计应有针对性的安全技术措施,需经技术负责人审查批准。、分部分项工程安全技术交底、特种作业安全技术交底工程开工前,进行全面的针对性的安全技术交底,接受交底者履行签字手续。特种作业人员必须经过培训考试合格持证上岗,操作证必须按期复查,不得超期使用,名册齐

6、全。、安全检查、班组“三上岗、一讲评”活动必须建立定期安全检查制度。有时间、有要求,明确重点部位、危险岗位,安全检查有记录。对查出的隐患应及时整改,做到定人、定时间、定措施。班组在班前进行上岗检查、上岗交底、上岗记录的“三上岗”和每周一次的安全活动。对班组的安全活动,要有考核措施。、遵章守级,佩戴标牌严禁违章指挥、违章作业。各类人员佩戴不同的标识牌。、安全档案管理工伤事故要建立事故档案,按调查分析规则、规定进行处理,认真做好“三不放过”工作。、施工机械严格执行机械操作规程B、安全保护措施、按照国家的安全法规和相应的操作规程,对施工现场的施工环境、人员和设备应提供相应的安全装置与保护器材及采取其

7、他有效措施,以保护现场施工人员的生命、健康及安全。、设立安全与环境保护监督部在工程施工期间,成立安全与环境保护监督部,选派具有安全员上岗证且熟悉现场施工的人员做专职安全监督员,负责制定健康保护与事故预防措施和安全检查,查看所有安全规则与条例的实施情况。要求现场安全员的佩证为红色以示醒目,其他施工人员,根据施工内容不同和安全警示级别的不同,佩带不同颜色的帽子和身着不同的服装。、安全标志a.根据本工程的特点,应在本工程现场周围配备、架立并维修必要的标志牌和信号标志,为其雇员和公众提供安全和方便。b.标志牌:a) .警告与危险标志;b) .安全与控制标志;c) .指路标志及导航或通航标志。c.所有标

8、志的尺寸、颜色、文字与架设地点,应与当地主管部门同意,由专门部门制作与安设,并经监理工程师认可。六、文明施工与环境保护(1)、文明施工措施A、加强文明施工完全力度,对全体施工人员进行文明施工,遵纪守法教育,创造团结、进取友爱的共事环境。B、施工区域设立醒目的施工标志牌。标明建设单位、监理单位、施工单位名称,施工单位项目经理、主要技术负责人名单,工程规模、开竣工日期以及监督电话等。C、重点施工区段、混凝土构件预制场、驻地等设置醒目的施工宣传标语及树立施工企业形象的宣传标志,设宣传栏,结合工程进度进展情况及好人、好事进行宣传报导。D、搞好施工现场的管理工作,做到清洁东西堆放整齐,一目了然。E、工地

9、作用人员,按工种、岗位发放劳动保护用品,并做到上岗前检查。F、班组长以上人员及安全监督员、质检员均应配戴岗位证,实行挂牌上班。G、防止施工队伍与当地民众的纠葛,有事必须通过单位解决,避免个人的不适当行为和言论扩大事态,搞好与当地群众的团结和友好关系。H、外地流动人员到本工程务工,需向当地劳动力管理部门办理有关手续,经批准后录用。I、对赌博、迷信、打架、偷盗等不法行为进行防范和管理。若发生此类事件,通过当地治安管理机构处理。(2)、环境保护措施A、建立项目经理为组长的施工现场环境保护小组,建立相应规章制度,加强检查和监督各施工环节保护措施得到落实。B、遵守中华人民共和国环境噪声污染防治法并依据工

10、业企业噪声卫生标准合理安排工作人员轮流操作筑路机械,减少施工人员接触高噪声的时间,或穿插安排高噪声设备的工作。对距噪声源较近的施工人员,除取得防护耳塞或头盔等有效措施外,还应缩短工作时间。同时,加强对机械的日常保养,尽量使其噪声降低到最低水平。对居民区15Onl以内的施工现场,应控制施工时间,高噪声机械在晚上应尽量减少或不作业。C、主动与当地有关部门联系,共同协作,共同做好粉尘、噪音、废气、污水的监测及处理工作。D、对施工过程中产生废弃物分类处理,达到国家标准后才可放回自然环境,否则应集中到有关部门指定地方处理。E、弃土弃料在指定位置堆放,并堆放整齐,必要时进行植被保护和采取措施,以防水土流失造成环境和农田污染。F、土区开挖后场地进行清整,边坡修整,并进行植被保护。G、坡顶及填坡脚外的弃土弃料立即清除处理。H、施工中采取措施避免和减少水土流失,当水土流失对农田和环境造成污染时应及时处理。I、临时工程用地在工程完工后,恢复到原来的状态。J、严格组织施工和管理,保护周围环境、河流、鱼塘确保排灌系流及河边不间断和堵塞。施工中损坏的水利渠道、道路,排水沟渠要及时恢复或加以接引。K、土方、路面用混合料运输时,避免撒落。
