市政雨水管道清淤检测方案.docx

上传人:p** 文档编号:917311 上传时间:2024-04-05 格式:DOCX 页数:13 大小:60.75KB
下载 相关 举报
市政雨水管道清淤检测方案.docx_第1页
第1页 / 共13页
市政雨水管道清淤检测方案.docx_第2页
第2页 / 共13页
市政雨水管道清淤检测方案.docx_第3页
第3页 / 共13页
市政雨水管道清淤检测方案.docx_第4页
第4页 / 共13页
市政雨水管道清淤检测方案.docx_第5页
第5页 / 共13页
市政雨水管道清淤检测方案.docx_第6页
第6页 / 共13页
市政雨水管道清淤检测方案.docx_第7页
第7页 / 共13页
市政雨水管道清淤检测方案.docx_第8页
第8页 / 共13页
市政雨水管道清淤检测方案.docx_第9页
第9页 / 共13页
市政雨水管道清淤检测方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政雨水管道清淤检测方案.docx》由会员分享,可在线阅读,更多相关《市政雨水管道清淤检测方案.docx(13页珍藏版)》请在第壹文秘上搜索。

1、管道检测施工方案XXX股份有限公司2018年X月一、编制依据1二、工程概况I三、施工准备2四、安全目标3五、人员及机械进场计划3六、施工工艺4七、工程质量保证措施7八、安全保证措施IO九、应急保证措施Il一、编制依据I、工程管理有限空间作业安全操作规程。2、依据国家有关施工验收规范、标准及施工管理制度,相关的法律法规和技术性文件;3、给排水管道工程施工及验收规范(CH5。26器97);4、给排水构筑物施工及验收技术规范(GIBJl4190);5、工程测量规范(GH5。2693);6、给水与排水工程施工安全技术规程。7、本工程的现场条件、施工特点及类似工程的施工经验。二、工程概况I、简要说明:位

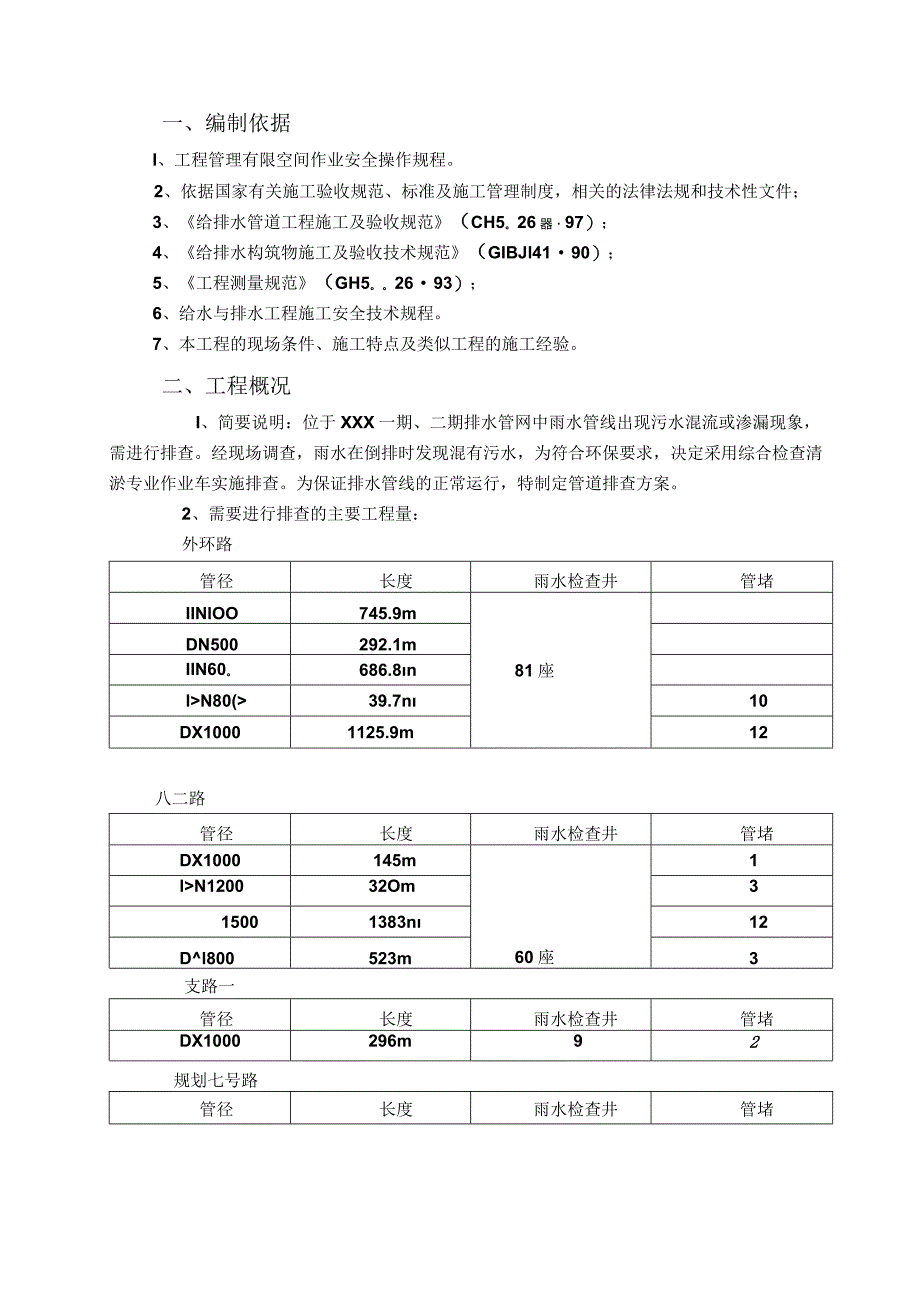

2、于XXX一期、二期排水管网中雨水管线出现污水混流或渗漏现象,需进行排查。经现场调查,雨水在倒排时发现混有污水,为符合环保要求,决定采用综合检查清淤专业作业车实施排查。为保证排水管线的正常运行,特制定管道排查方案。2、需要进行排查的主要工程量:外环路管径长度雨水检查井管堵IINlOO745.9m81座DN500292.1mIIN60。686.8nlN80(39.7n10DX10001125.9m12八二路管径长度雨水检查井管堵DX1000145m60座1lN120032Om315001383n12Dl800523m3支路一管径长度雨水检查井管堵DX1000296m92规划七号路管径长度雨水检查井

3、管堵UNlOO80m12座1250。83mDN60079.5m1DN800200m1DX100O56.5nIDXl200217m2规划一号路管径长度雨水检查井管堵DNlOO39lm28座3UN50086mDN600I2nIDN80。147mDX1350237m2规划八号路管径长度雨水检查井管堵lN1200204m1011500214m1胜利路管径长度雨水检查井管堵lN50080m11座DN600IOm1DN800120m100053.5nDXl200162mI规划二号路管径长度雨水检查井管堵DN500120n9座1DNGOOIOm1DN800ao1DX100093m洪泥河东路管径长度雨水检查井

4、管堵DN600701m225津港辅路管径长度雨水检查井管堵DN600652m225lIV80()56mDX100018m泰昌路管径长度雨水检查井管堵DNlOOIOm11座DN60025mlIV80()262n2DX100088m1泰丰路管径长度雨水检查井管堵DNlOO58m13座IDN60087m1lN8(M63m1DNI500182In1泰盛路管径长度雨水检查井管堵DN80。112m13座IDX1000199m1DN120044m1泰和路管径长度雨水检查井管堵!N120。178n14座1DX1800340n2胜利路管径长度雨水检查井管堵IIN60。25。In19座2DN800145m2lN1

5、000162mIUN120。15m1DNI650103mlN180082m1八二路管径长度雨水检查井管堵DNlOO275m2DN600137m23座1lIV80()31mDX1000322In3lN1500264m3金台花园管径长度雨水检查井管堵DN600720m154阁谢璐管径长度雨水检查井管堵lN1000800m406lX12005OOn.4外环东路管径长度雨水检查井管堵UN1000737m133建设路管径长度雨水检查井管堵297m403DXl500360m33、工程难点:(1)、管道积水且可能雨污水混流,排查困难。(2)、部分清理管道位于现状道路上,需做好交通疏导工作且会影响工作效率,施

6、工周围需要进行围挡作业。(3)、由于施工时可能需要有限空间作业,施工中需充分考虑安全防护措施,施工前及施工中必须做好安全通风处理,施工人员需佩戴安全防护面具,检测仪等。三、施工准备I、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的

7、保养工作,确保施工设备的正常使用。4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。7、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。8、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用

8、品。四、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。五、人员及机械进场计划I、拟投入施工人员安排组长2人,施工人数20人,因现在无法确定管道积水及堵塞情况,无法确定工程量,暂定专业水下作业人员4人,如确定有管道积水、淤泥、垃圾、杂物及堵塞情况发生额外工程量,后以实际疏通情况以签证形式上报业主。2、拟投入机械设备及材料序号名称单位数量备注1无油高压空气压缩机台22围挡(2X1.5)处2-13警示牌块按需配置4警示桩个52轮小推车辆26强力吸污车台台(2备2用,按需调配)7GO吨泥罐车台84寸泥浆泵9送水带(4寸)米按需使用102(kw发电机台111三芯电缆(I0n2)米按需使用12潜水

9、吸管米13竹梯(7)个Il彩旗米15轴流通风机22kw台16中风压机22kw台17呼吸器个18尼龙绳米19装载机(2n3)台20皮裤、头灯身按需使用21手电筒个2275kw发电机台23防毒面具套24氧气袋个25超高压管道清洗车台126XM3有害气体探测仪台按需使用27潜水面罩个六、施工工艺1、施工工序流程图2、工序流程:2.1 管道封堵、降水从每条道路上游起点开始对管道进行封堵、降水作业。2.1.1 封堵封堵作业前,应对施工管段运行情况和水流信息进行调查掌握,根据实际管道情况和管道内水流强度,封堵的距离根据实际状况进行,从每条道路上游起点开始对管道进行封堵、降水,避免因封堵时间过长后造成上游积

10、水产生的水压对下游施工人员造成一定威胁,砖混防水封堵,封堵之前应对所要施工的路段范围内的井盖打开并放置围护栏或醒目的标记,用气体检测仪器对井内的气体进行检测,确保无有毒气体后方可进行下井封堵。由于管线较长且直线管较多,因此在潜水封堵段内(在施工的管段)按照1。米一道管堵(约3/1个井位)对管道采用砖混防水封堵进行分段封堵,便于施工顺利开展,也有利于部分井位的高程差而造成排水不完全,影响疏通和检测正常进行。封堵后的上游水位派专人进行监控。避免因上游水压力过大而发生险情。2.1.2 降水降水作业主要实现施工管段内降水作业和上游管网减压降水两个目的。I、施工管段内降水作业当封堵作业完成后,应及时对施

11、工管段内水位进行排降,使用潜水污泥泵,将施工管段内的水排到封堵隔离的下游管道中。2、上游管网减压降水作业因管道处于使用中,封堵施工隔断了污水管网的上下游联系,使上游的污水无法排到下游,长时间的隔断将使上游水量囤积,为保证施工过程中减水对管网使用的影响,须对上游管网进行减压降水作业。使用大功率污泥泵,跨过施工管段,将上下游联接起来,将上游排水排到下游管网中。2.2 、收水井、检查井及管道疏通2.2.1 清淤施工降水作业完成后,如若发现收水井、检查井内淤泥杂物沉积,管道内有淤泥杂物影响管道检测或雨水无法正常排出,为保证排水顺利通畅,应先报建设单位确认后,根据建设单位给与意见,我单位采用人工清理雨水

12、收水井、雨污水检查井,机械疏通管道的方法,对排污管道进行疏通、清理及疏通。I、首先人工清理雨水收水井,将收水井内的泥土、垃圾等杂物清掏出来,对损坏的收水井盖进行更换。2、清理雨水检查井及雨水管道内的淤泥、垃圾等杂物,使用高压射水车高压射水技术进行管道清淤疏通是国内先进的技术方法代表,可有效的清除管道内的沉积与杂物,高压射水清洗技术,是将普通自来水通过加压数百乃至数千个大气压,然后通过特殊的喷嘴(孔径只有0.52.5毫米),以极高的速度(30060。米/秒)喷出的一股或多股能量高度集中的水流,该水射流以很强的冲击动能,连续作用在被清洗表面,从而使垢物剥离,并通过水流的推力,将管道内的垢物托出管道,达到清洗目的。之后采用疏通工具将管道内的杂物拖到检查井内,再由检查井内提升至地面。2.2.2 管道疏通的标准根据日常管道排水要求及城镇排水管渠和泵站维护技术规程中对污水管道养护的标准要求,本项目排水管网疏通的标准为:管道疏通后,内部淤泥深度不大于管径的2.3 管网检测1、检测施工管道经过先期疏通后无泥浆淌出,管道内水位不高于10厘米(最佳状态是无水)时就可以进行人工检测。下井工作人员必须佩戴便携式气体探测仪器,安全保护带,防毒面具等方可下井作业。检测管道内部的情况并通过成像设备显示高清晰图像,管道缺陷定位实时记录,为维修提供精确位置

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
