资源描述

《旧门窗拆除施工组织方案.docx》由会员分享,可在线阅读,更多相关《旧门窗拆除施工组织方案.docx(9页珍藏版)》请在第壹文秘上搜索。

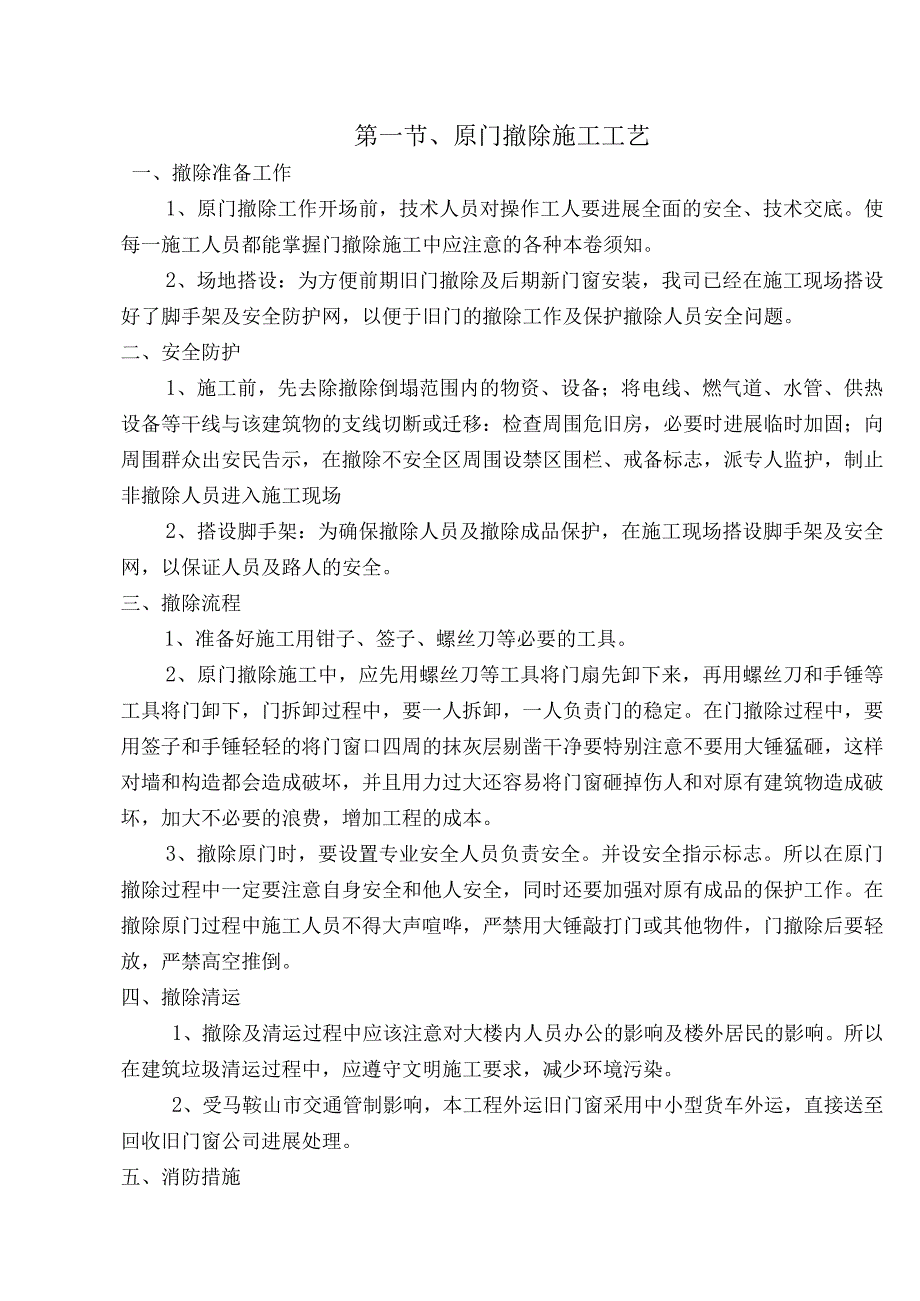

1、第一节、原门撤除施工工艺一、撤除准备工作1、原门撤除工作开场前,技术人员对操作工人要进展全面的安全、技术交底。使每一施工人员都能掌握门撤除施工中应注意的各种本卷须知。2、场地搭设:为方便前期旧门撤除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门的撤除工作及保护撤除人员安全问题。二、安全防护1、施工前,先去除撤除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进展临时加固;向周围群众出安民告示,在撤除不安全区周围设禁区围栏、戒备标志,派专人监护,制止非撤除人员进入施工现场2、搭设脚手架:为确保撤除人员及撤除

2、成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。三、撤除流程1、准备好施工用钳子、签子、螺丝刀等必要的工具。2、原门撤除施工中,应先用螺丝刀等工具将门扇先卸下来,再用螺丝刀和手锤等工具将门卸下,门拆卸过程中,要一人拆卸,一人负责门的稳定。在门撤除过程中,要用签子和手锤轻轻的将门窗口四周的抹灰层剔凿干净要特别注意不要用大锤猛砸,这样对墙和构造都会造成破坏,并且用力过大还容易将门窗砸掉伤人和对原有建筑物造成破坏,加大不必要的浪费,增加工程的成本。3、撤除原门时,要设置专业安全人员负责安全。并设安全指示标志。所以在原门撤除过程中一定要注意自身安全和他人安全,同时还要加强对原有成品的保

3、护工作。在撤除原门过程中施工人员不得大声喧哗,严禁用大锤敲打门或其他物件,门撤除后要轻放,严禁高空推倒。四、撤除清运1、撤除及清运过程中应该注意对大楼内人员办公的影响及楼外居民的影响。所以在建筑垃圾清运过程中,应遵守文明施工要求,减少环境污染。2、受马鞍山市交通管制影响,本工程外运旧门窗采用中小型货车外运,直接送至回收旧门窗公司进展处理。五、消防措施1、消防工作要制订防火方案和预案,建设健全消防岗位责任制及消防保障体系,完善消防组织,指定专人负责,配备义务消防员。2、在施工现场平面布置时,要充分考虑防火要求,按要求设置消防器材,并设专人负责管理,做到消防器材不得它用。3、施工现场要留消防通道,

4、设立标志牌。废旧材料及时组织备运,做到现场道路畅通。六、环境保护措施1、认真执行建筑工程现场有关管理规定,施工现场做到场地平整,道路畅通,照明充足,无长流水,长明灯。垃圾做到日集日清,容器存放,专人管理,统一清运;2、认真贯彻执行国家环保法规,合理安排作业时间,撤除中为降低粉尘土污染,应随时浇洒消防水以降尘;3、为保证现场境清静应选用噪音小的机械设备,确保施工现场周围人员正常的工作与休息环境。防止施工污染,尽量减少夜间施工,并要尽可能低噪音运转。合理安排工序,控制施工时间,早6点以前晚22点以后尽量不安排大型机械施工作业,不影响居民休息;4、施工中确保现场干净整洁,指派专人负责现场环境卫生。同

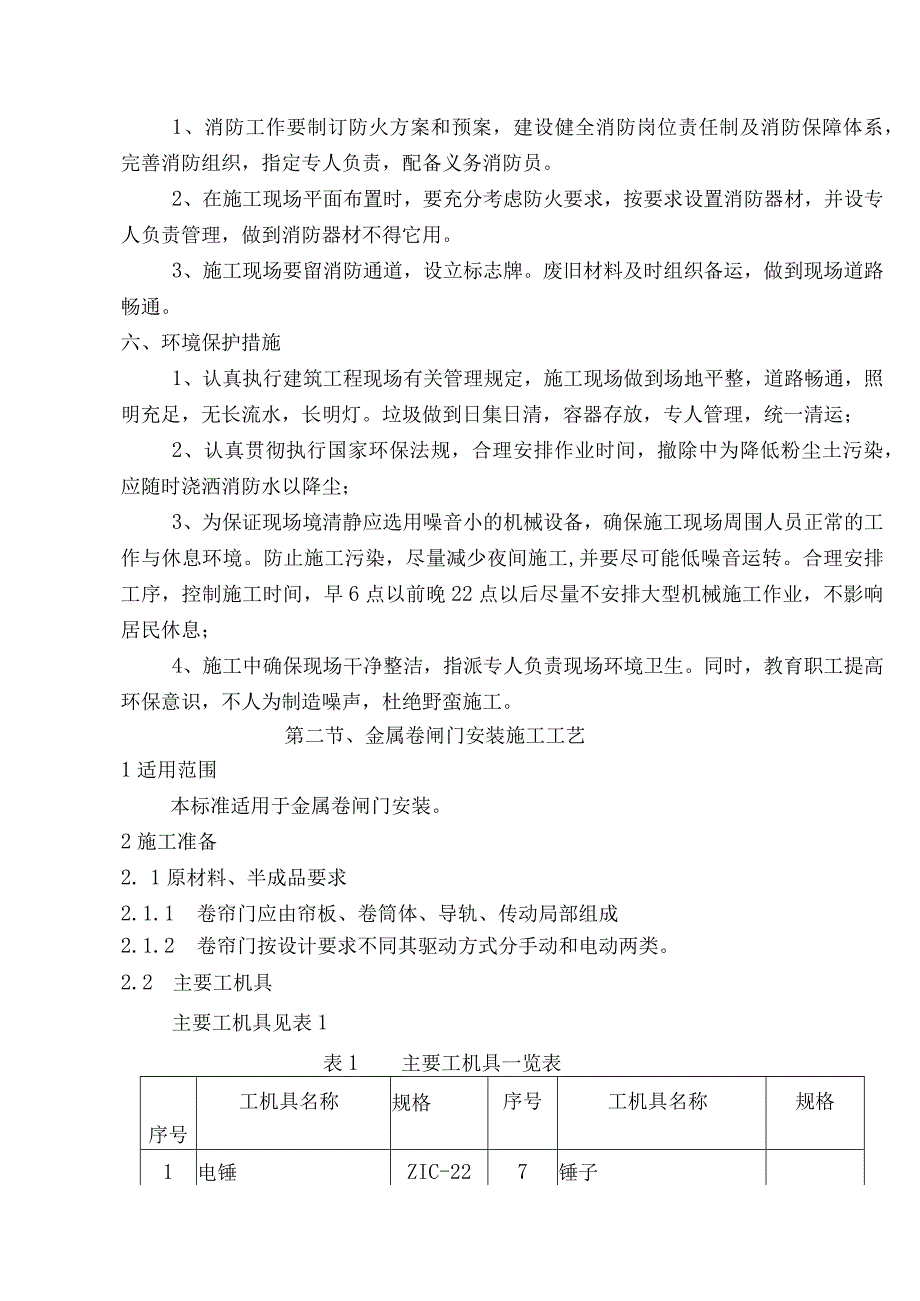

5、时,教育职工提高环保意识,不人为制造噪声,杜绝野蛮施工。第二节、金属卷闸门安装施工工艺1适用范围本标准适用于金属卷闸门安装。2施工准备2. 1原材料、半成品要求2.1.1 卷帘门应由帘板、卷筒体、导轨、传动局部组成2.1.2 卷帘门按设计要求不同其驱动方式分手动和电动两类。2.2 主要工机具主要工机具见表1表1主要工机具一览表序号工机具名称规格序号工机具名称规格1电锤ZIC-227锤子2电钻8墨线盒3电焊机BX-2009螺丝刀4砂轮切割机10铝合金检测尺2m5水平尺Im11直尺6线坠12钢卷尺5m2.3 作业条件2.3.1构造工程施工完毕,粗装修之后、细装修之前,最好墙面底子灰已完成,面层灰尚

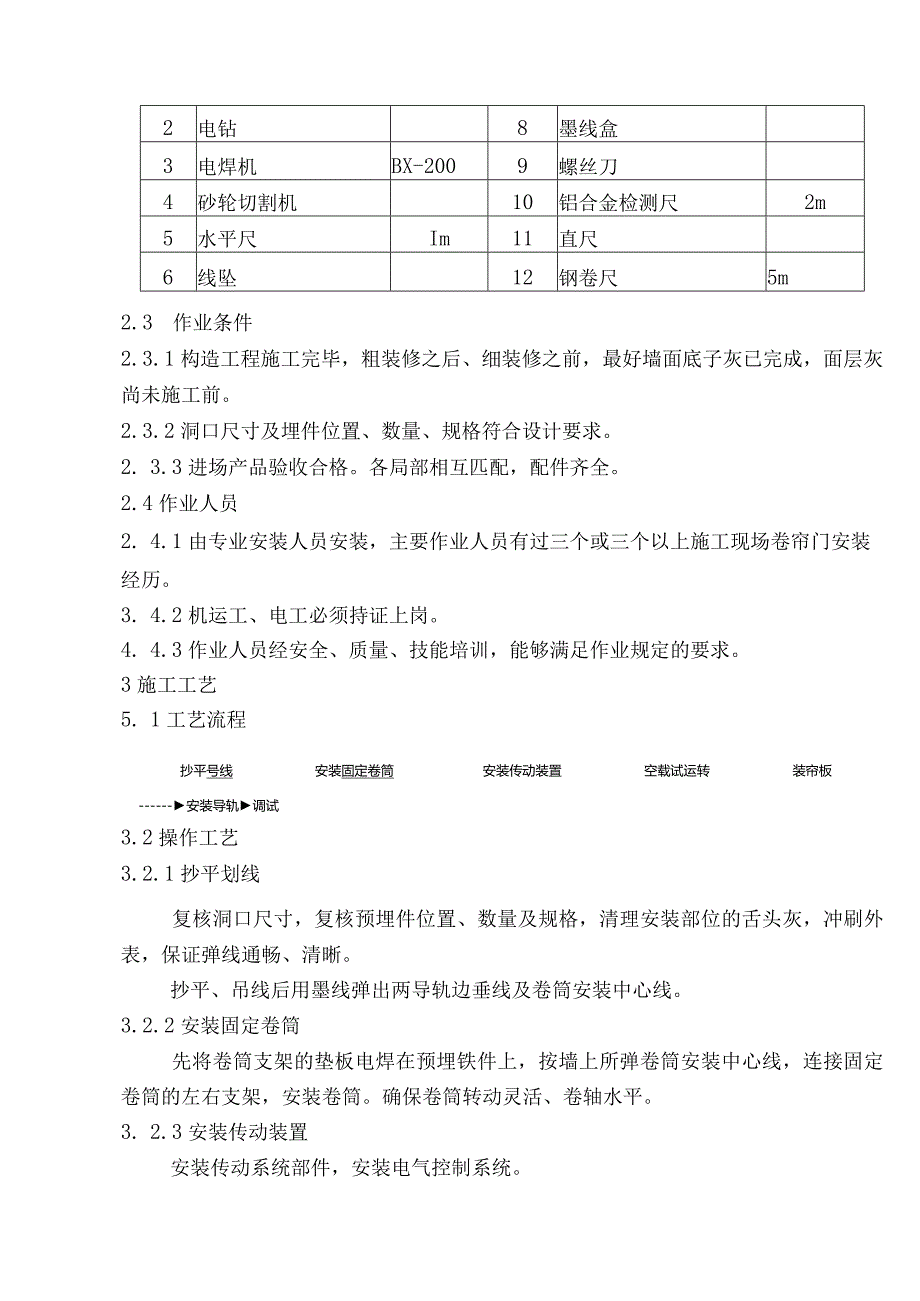

6、未施工前。2.3.2洞口尺寸及埋件位置、数量、规格符合设计要求。2. 3.3进场产品验收合格。各局部相互匹配,配件齐全。2.4作业人员2. 4.1由专业安装人员安装,主要作业人员有过三个或三个以上施工现场卷帘门安装经历。3. 4.2机运工、电工必须持证上岗。4. 4.3作业人员经安全、质量、技能培训,能够满足作业规定的要求。3施工工艺5. 1工艺流程抄平号线安装固定卷筒安装传动装置空载试运转装帘板安装导轨调试3.2操作工艺3.2.1抄平划线复核洞口尺寸,复核预埋件位置、数量及规格,清理安装部位的舌头灰,冲刷外表,保证弹线通畅、清晰。抄平、吊线后用墨线弹出两导轨边垂线及卷筒安装中心线。3.2.2

7、安装固定卷筒先将卷筒支架的垫板电焊在预埋铁件上,按墙上所弹卷筒安装中心线,连接固定卷筒的左右支架,安装卷筒。确保卷筒转动灵活、卷轴水平。3. 2.3安装传动装置安装传动系统部件,安装电气控制系统。3. 2.4空载试运转通电试运转,检查电机、卷筒的转动情况及其它传动系统部件的工作情况及转动部件周围的安全空隙和配合间隙是否满足要求。4. 2.5装帘板拼装帘板并检查帘板平整度、对角线、两侧边顺直度,符合要求后安装在卷筒上。5. 2.6安装导轨将两那么导轨按线焊牢于墙体预埋件上,施焊前注意吊垂直线检查导轨安装部位墙体垂直度,达不到垂直度要求时必须加垫铁调垂直前方可施焊。3.2.7调试首先观察检查卷筒体

8、、帘板、导轨和传动局部相互之间的吻合接触状况及活动间隙的匀称性,然后用手缓慢向下拉动关闭,再缓慢匀速向上拉提到位,反复几次,发现有阻滞、顿卡或异常噪音时仔细检查产生原因后进展调整,直至提拉顺畅,用力匀称为至。对电控卷帘门,手动调试后再用电动机启闭数次,细听有无异常声音。4质量标准4. 1主控工程4.1.1 卷帘门的质量和各项性能应符合设计要求。检验方法:检查生产许可证、产品合格证书和性能检测报告。4.1.2 卷帘门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。检验方法:观察;尺量检查;检查进场验收记录和隐蔽工程验收记录。4.1.3 卷帘门的安装必须结实。预埋件的数量、位

9、置、埋设方式、与框连接方式必须符合设计要求。检验方法:观察;手扳检查;检查隐蔽工程验收记录。6. 1.4卷帘门的配件应齐全,位置应正确,安装应结实,功能应满足使用要求和卷帘门的各项性能要求。检验方法:观察;手扳检查;检查产品合格证书;性能检测报告和进场验收记录。6.2 一般工程4. 2.1卷帘门的外表装饰应符合设计要求。检验方法:观察。5. 2.2卷帘门的外表应干净,无划痕、碰伤。检验方法:观察。6.3 关键控制点的控制表2关键控制点的控制序号关键控制点主要控制方法1材料、半成品的采购和进场验收1.定购前明确材质、规格、性能、功能、加工标准;2.进展市场调查,争取购置专业大厂生产的优质产品。2

10、卷筒支架安装固定加强施工过程控制和隐蔽验收,确保焊接结实,筒轴水平。3导轨安装加强过程控制,确保两导轨的垂直度和平面度。并注重检查导轨与墙体的连接点数量和结实程度。4各构成局部组合质量及活动间隙结合稳固,活动间隙匀称。4.4质量记录4.4.1产品合格证书、性能检测报告。4.4.2进场验收记录和复验报告。4.4.3隐蔽工程验收记录。4.4.4技术交底记录。4. 4.5检验批质量验收记录。4. 4.6分项工程质量验收记录。5应注意的质量问题5. 0.1安装前注意检查卷帘门的预埋线路是否到位。5. 0.2预埋连接铁件的数量、规格必须满足设计要求,彻底去除铁件外表碎或灰浆,使其完全暴露,施焊前须进展除

11、锈,以确保焊接质量。5. 0.3两侧导轨安装前,必须吊线坠检查洞口边垂直度,确保导轨垂直并位于同一个铅垂在上。5. 0.4注意安装顺序,逐步安装、逐步调试。5. 0.5特别注意检查帘板条型材厚度和截面尺寸,它是保证卷帘门刚度和抗变形能力的关键所在。6成品保护6. 0.1卷帘门安装过程中注意保护洞口周边装饰层。安装后洞口周边修补抹灰或装饰罩面时飞溅到卷帘门上的灰浆必须及时用湿棉砂擦净。7. 0.2防止脚手管等硬物撞击卷帘门。6. 0.3卷帘门手动开启或关闭时,必须注意左右匀称下拉或上提。第三节、全玻自由门安装施工工艺一、材料、工具质量要求1、全玻门的规格、型号应符合设计要求。2、全玻门材料要具有

12、产品的出厂合格证及质量保证书。3、计量工具应是经过法定检验合格的产品。4、施工机具使用前应进展安全性和适用性检查。5、操作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质量和生产顺利进展。6、操作之后,清点整理机具,妥善保管,以便再用。二、施工环境要求1、要确保施工范围内天面、墙面等其他装饰工程基本完毕且符合全玻门安装的客观条件。2、对已完成的墙面进展各种建筑尺寸数据的复核,并严格控制在全玻门安装施工允许的误差范围内。3、构造天、墙、地面内的电气设备管线须敷管完毕且调试完成,如果该区域内确实存在其他立体穿插施工的分项工程,那么必须以不阻碍全玻门安装施工为宜。三、施工操作要求1、玻

13、璃宽度尺寸应从安装位置的底部、中部和顶部三个部位测量,选择最小尺寸为玻璃宽度的裁割尺寸;如果上、中、下尺寸完全一致,那么按一贯方法其宽度要小于实测尺寸23mm。玻璃高度尺寸按镶入门框后的尺寸再小35mn2、厚玻璃裁割好后,要在周边玻璃口处进展倒角处理,倒角宽为211四角位的倒角要特别小心,一般应用于手握细砂轮块(片)慢慢磨角,防止崩边掉角。由于是无框玻璃门,磨后的玻璃边角手感光滑,目测如玻璃平面,边的两侧角部倒棱要一致(1L5mm)。3、对于特大厚玻璃块,应另行定尺按规格到厂家加工定货。4、固定玻璃和活动玻璃门扇组合成的装饰玻璃门,必须统一放线定位。根据设计和施工详图的要求,放出装饰门的定位线

14、,并确定门框位置,准确地测量地面标高和门框顶部标高以及中横挡标高。地面和门框顶部梁定位有问题的要进展调整。5、安装金属饰面的木底托应在原预埋木砖上钉方木,或通过膨胀螺栓钉方木,把方木固定在地面上,然后再用万能胶将金属饰面板粘在方木上。铝合金方管,可用铝角固定在框柱上,或用木螺钉固定在埋入地面中的木砖上。6、安装玻璃应用玻璃吸盘器(或玻璃吸盘机)把厚玻璃吸紧吸住,然后手握吸盘通过23人把厚玻璃板抬起并竖立起来移至安装地点准备就位。就位方法:应先把玻璃上部插入门框顶部的限位槽内,然后把玻璃的下部放到底托上对正中心线,并对好两侧门框的安装位置,使厚玻璃的两侧边部正好封住门框柱的金属饰面对缝口,要求做

15、到内外都看不见饰面接缝口。7、玻璃固定应在底托方木上的内外钉两根扁方木条把厚玻璃夹在中间,但距厚玻璃板需留出4mm左右的空隙,然后在扁方木条上涂刷万能胶将饰面金属板粘卡在方木的两根扁方木条上。8、在顶部限位槽两侧空隙内的底托玻璃槽口的两侧以及厚玻璃与门框柱的对缝处注入玻璃胶。注入顺序应从某一条缝隙的端头开场末端终止,中途不得停顿。操作要领是:握紧嵌缝枪压柄用力要均匀,同时顺着缝隙移动的速度也要均匀,即随着玻璃胶的挤出,匀速移动注胶口,使玻璃胶在缝隙处形成一条外表均匀的直线。最后用塑料片刮去多余的玻璃胶并用干净布擦去胶迹。9、安装玻璃门拉手。裁割玻璃门扇和对边口进展倒角处理时,应同时大好安装门把手的孔洞。安装拉手的连接部位在插入玻璃门拉手孔时,不能很紧,应略有松动。如果过松,可在插入部位裹上软质胶带。安装前,在拉手插入玻璃局部涂少许玻璃胶。拉手组装时,其根部与玻璃贴靠严密后再上紧固定螺钉,以保证拉手没有丝毫松动现象。四、产品质量要求1、全玻门的质

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
