《电缆安装清单计价讲解ppt.ppt》由会员分享,可在线阅读,更多相关《电缆安装清单计价讲解ppt.ppt(39页珍藏版)》请在第壹文秘上搜索。

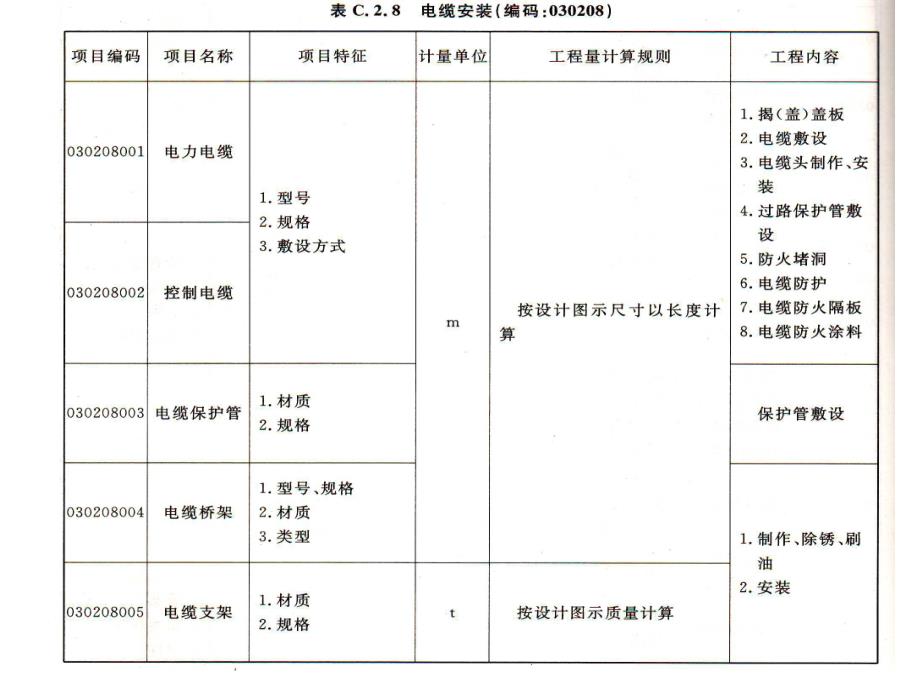

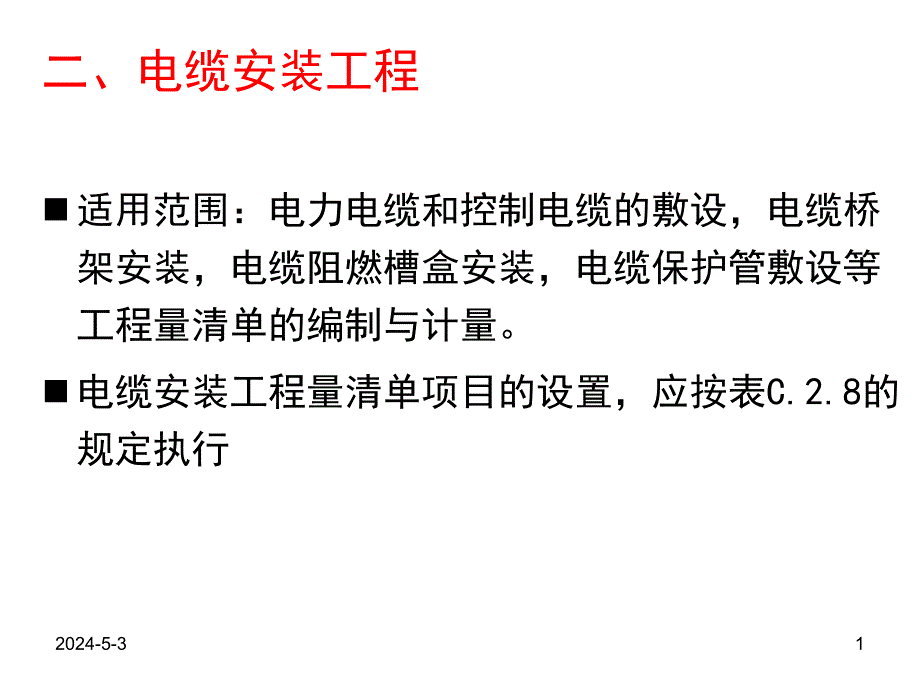

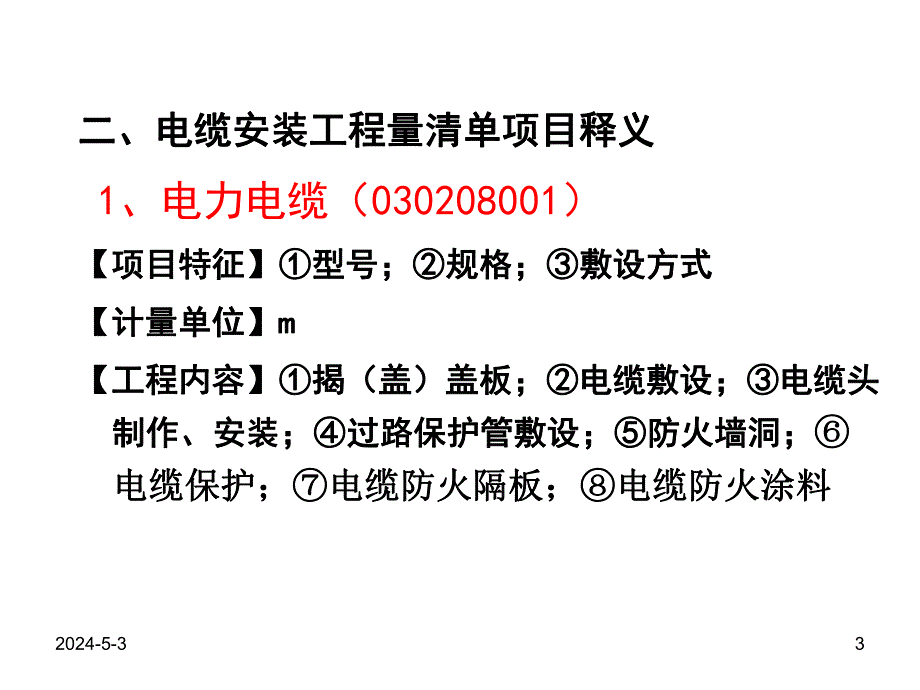

1、2024-5-31二、电缆安装工程n适用范围:电力电缆和控制电缆的敷设,电缆桥架安装,电缆阻燃槽盒安装,电缆保护管敷设等工程量清单的编制与计量。n电缆安装工程量清单项目的设置,应按表C.2.8的规定执行 2024-5-322024-5-33二、电缆安装工程量清单项目释义二、电缆安装工程量清单项目释义 1、电力电缆(030208001)【项目特征】【项目特征】型号;型号;规格;规格;敷设方式敷设方式【计量单位【计量单位】m m【工程内容】【工程内容】揭(盖)盖板;揭(盖)盖板;电缆敷设;电缆敷设;电缆头电缆头制作、安装;制作、安装;过路保护管敷设;过路保护管敷设;防火墙洞;防火墙洞;电缆保护;电
2、缆保护;电缆防火隔板;电缆防火隔板;电缆防火涂料电缆防火涂料第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-34电力电缆电力电缆是用来输送和分配大功率电能的导线电力电缆是用来输送和分配大功率电能的导线。无铠装的电缆:适用于室内、电缆沟内、电缆桥架内和穿管敷 特点:不可承受压力和拉力。钢带铠装电缆:适用于直埋敷设,特点:能承受压力和拉力 无铠装的电缆和钢带铠装电缆:主要差别在于防护层,如下图2024-5-352024-5-36 电缆是一种多芯导线,即在一个绝缘软套内裹有多根相互绝缘的线芯。(1)电缆的基本结构:是由缆芯、绝缘层、保护层三部分组成2024-5-37电缆的
3、分类:按导线材质可分为:铜芯电缆、铝芯电缆;按用途可分为:电力电缆、控制电缆、通信电缆、其他电缆;按绝缘可分为橡皮绝缘、油浸纸绝缘、塑料绝缘;按芯数可分为单芯、双芯、三芯、四芯及多芯。按电压可分为低压电缆(小于1kV)、高压电缆,工作电压等级有500V和1、6及10 kV等。2024-5-38电力电缆型号的表示和含义 3 1 例如电缆绝缘种类代号:Z油浸纸绝缘电缆 V聚氯乙烯绝缘电力电缆 YJ交联聚乙烯绝缘电缆 X橡胶绝缘电力电缆例如:VV22470125表示4根截面为70m和1根截面为25m的铜芯聚氯乙烯绝缘钢带铠装聚氯乙烯护套电力电缆2024-5-392024-5-310二、电缆安装工程量
4、清单项目释义二、电缆安装工程量清单项目释义 2、控制电缆(030208002)【项目特征】【项目特征】型号;型号;规格;规格;敷设方式敷设方式【计量单位【计量单位】m m【工程内容】【工程内容】揭(盖)盖板;揭(盖)盖板;电缆敷设;电缆敷设;电缆头制作、安装;电缆头制作、安装;过路保护管敷设;过路保护管敷设;防火墙洞;防火墙洞;电缆保护;电缆保护;电缆防火隔电缆防火隔板;板;电缆防火涂料电缆防火涂料2024-5-311二、电缆安装工程量清单项目释义二、电缆安装工程量清单项目释义 3、电缆保护管(030208003)【项目特征】【项目特征】材质;材质;规格规格【计量单位【计量单位】m m【工程内
5、容】保护管敷设【工程内容】保护管敷设第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-312二、电缆安装工程量清单项目释义二、电缆安装工程量清单项目释义 4、电缆桥架(030208004)【项目特征】【项目特征】型号、规格;型号、规格;材质;材质;类类型型【计量单位【计量单位】m m【工程内容】【工程内容】制作、除锈、刷油;制作、除锈、刷油;安装安装2024-5-313二、电缆安装工程量清单项目释义二、电缆安装工程量清单项目释义 5、电缆支架(030208005)【项目特征】【项目特征】材质;材质;规格规格【计量单位【计量单位】t t【工程内容】【工程内容】制作、除锈
6、、刷油;制作、除锈、刷油;安安装装2024-5-314n 项目特征描述中,描述应清晰 (1)电缆敷设项目的规格指电缆单芯截面和芯数;(2)电缆保护管敷设项目的规格指管径;(3)电缆桥架项目的规格指宽高的尺寸,同时要表述材质:钢 制、玻璃钢制铝合金制,还要表述类型:指槽式、梯式、托盘式、组合式等 (4)电缆阻燃盒项目的特征是型号、规格(尺寸)。2024-5-315 三、工程量清单编制 1.1.清单项目设置清单项目设置 依据设计图示的工程内容(电缆敷设的方式、位置、桥架安装的位置等)对应附录C.2.8的项目特征,列出清单项目名称,并按对应的项目编号编好后三位编码。2024-5-316三、工程量清单
7、编制 (2 2)项目特征)项目特征:各项目特征基本为型号、规格、材质,但应注意各自的表述法。(3 3)计量单位)计量单位:m 第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-317(4)清单计算规则:p 电缆均为按设计图示单根尺寸计算,桥架按图示中心线长度计算。p 工作内容:电缆敷设需要综合的项目很多,一定要描述清楚。如表C.2.8工程内容一栏所示:揭(盖)盖板;电缆敷设;电缆终端头、中间头制作、安装;过路、过基础的保护管;防火墙堵洞、防火隔板安装、电缆防火涂料;电缆防护、防腐、缠石棉绳、刷漆等。2024-5-3182024-5-319 (5 5)编制清单时的注意事
8、项)编制清单时的注意事项 由于电缆、控制电缆型号、规格繁多,敷设方式也多,设置清单编码时,一定要按型号、规格、敷设方式分别列项。电缆保护管敷设项目指埋地暗敷设或非埋地的明敷设两种;不适用于过路或过基础的保护管敷设。过路或过基础的保护管敷设已综合进电缆、控制电缆项目清单。电缆敷设中所有预留量,不作为实物量。2024-5-320 电缆直埋敷设时,要描述电缆沟的平均深度、土壤类别,电缆沟土方工程量清单按附录A设置编码。表C.2.8工作内容中没有把铺砂盖砖综合进去,对于直埋电缆必须把铺砂盖砖的要求描述清楚并综合进去。(5)编制清单时的注意事项2024-5-321【例1】某综合楼电气安装工程,需敷设铜电
9、力电缆,根据设计图纸,相关工程量如下:YJV435116 长度350m,穿钢管S80明配 300m,户内干包式电力电缆终端头10个;YJV224120170 长度150m,直接埋地敷设,其中埋地部分120m,土壤类别为普通土,沟槽深度为0.8m、底宽为0.4m,铺砂厚度为10cm,盖24011553红砖,户内干包式电力电缆终端头2个。2024-5-322 分部分项工程量清单分部分项工程量清单表表-1序号项目编码项 目 名 称工作内容计量单位工程数量1010101006001管沟土方,普通土,深管沟土方,普通土,深0.8m,0.4m挖填管沟土方,普挖填管沟土方,普通土通土m12020302080
10、01001铜芯电缆敷设铜芯电缆敷设YJV435116户内干包式电力电缆户内干包式电力电缆终端头终端头10个个电缆敷设,户内干电缆敷设,户内干包式电力电缆终端包式电力电缆终端头制作、安装头制作、安装m3503030208001002铜芯电缆敷设铜芯电缆敷设YJV22-4X120170户内干包电力电缆户内干包电力电缆终端头终端头2个电缆沟铺砂个电缆沟铺砂10cm厚、盖厚、盖240115cg红砖红砖120m长长电缆敷设,户内干电缆敷设,户内干包式电力电缆终端包式电力电缆终端头制作、安装,电头制作、安装,电缆铺砂盖砖缆铺砂盖砖m1504030208003001电缆保护管电缆保护管S80明配明配保护管砖
11、、混凝土保护管砖、混凝土结构明敷设结构明敷设m300第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-323四、工程量清单的计价 电缆敷设综合的工作内容较多,计价时应仔细仔细分析工程量清单所包括的内容分析工程量清单所包括的内容。了解工程量的清单计价规范计算规则和计价定额计算规则的差异,以下以省电缆安装工程工程量计算规则及定额为例。2024-5-324n 工程量计算规则(定额)工程量计算规则(定额)(1)直埋电缆的挖、填土(石)方量,按下表计算 直埋电缆的挖、填土直埋电缆的挖、填土(石石)方量方量 备注:两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度
12、900mm计算的常规土方量;每增加一根电缆,其宽度增加170mm;土方量按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。项项 目目 电电 缆缆 根根 数数每米沟长挖方(m)12每增一根 0.450.1532024-5-325(2)电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。(3)电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:横穿道路,按路基宽度两端各增加2m。垂直敷设时,管口距地面增加2m。穿过建筑物外墙时,按基础外缘以外增加1m。穿过排水沟时,按沟壁外缘以外增加1m2024-5-326 (4)电缆
13、保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算 (5)电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-327(6)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度,而且电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小
14、值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值2024-5-328序号项 目 预留长度(附加)说 明6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-329(7)电缆终端头及中间头均以“个”为计量单位
15、,电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。(8)桥架安装,以“10m”为计量单位。(9)吊电缆的钢索及拉紧装置,应按相应项目另行计算。2024-5-330(10)钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。(11)电缆敷设及桥架安装,应按估价表说明的综合内容范围计算。第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-331n 计算综合单价应注意事项计算综合单价应注意事项(1)电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因
16、此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。(2)电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。2024-5-332(3)定额未包括下列工作内容:隔热层、保护层的制作安装;电缆冬期施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。第四节第四节 电缆安装工程(附录电缆安装工程(附录C.2.8)2024-5-333n 电缆敷设分部分项工程量清单综合单价计算实例电缆敷设分部分项工程量清单综合单价计算实例【例-2】假设在例1中电力电缆敷设弯曲、波折等按2.5增加长度,每个电缆终端头处组价时按2m预留,未考虑盘、箱、柜中的预留量。铜芯电缆YJV435116按300.00元m计算,铜芯电缆YJV224120170按800.00元m计算。电缆保护管S80按25元m计算。2024-5-334p分部分项工程量清单综合单价计算 工程名称:某综合楼电气安装工程 计量单位:m 项目编码:030208001002 工程量:150 项目名称:铜芯电缆YJV435116直埋敷设
