室内精装修工程施工工艺及流程#多图.ppt

上传人:p** 文档编号:944232 上传时间:2024-05-07 格式:PPT 页数:22 大小:2.13MB
下载 相关 举报
室内精装修工程施工工艺及流程#多图.ppt_第1页
第1页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第2页
第2页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第3页
第3页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第4页
第4页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第5页
第5页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第6页
第6页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第7页
第7页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第8页
第8页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第9页
第9页 / 共22页
室内精装修工程施工工艺及流程#多图.ppt_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《室内精装修工程施工工艺及流程#多图.ppt》由会员分享,可在线阅读,更多相关《室内精装修工程施工工艺及流程#多图.ppt(22页珍藏版)》请在第壹文秘上搜索。

1、 室内精装修施工学习资料室内精装修施工学习资料目 录第一章:室内精装修工艺及流程概述第一章:室内精装修工艺及流程概述第二章:室内暗藏轻钢龙骨硅酸钙板、石膏板第二章:室内暗藏轻钢龙骨硅酸钙板、石膏板 覆面吊顶施工工艺。覆面吊顶施工工艺。第三章:室内墙面瓷砖、地面砖铺贴施工工艺。第三章:室内墙面瓷砖、地面砖铺贴施工工艺。第四章:石材湿贴、干挂施工工艺。第四章:石材湿贴、干挂施工工艺。第五章:室内细木制作施工工艺。第五章:室内细木制作施工工艺。第六章:室内墙面批腻子、刷乳胶漆施工工艺第六章:室内墙面批腻子、刷乳胶漆施工工艺第七章:室内木门、地板安装施工工艺第七章:室内木门、地板安装施工工艺第八章:室

2、内卫浴五金安装工艺第八章:室内卫浴五金安装工艺第九章:成品保护的利与弊第九章:成品保护的利与弊第一章:室内精装修工艺及流程概述第一章:室内精装修工艺及流程概述 室内精装修开始前,需在主体结构、砌体、抹灰、水电管室内精装修开始前,需在主体结构、砌体、抹灰、水电管线预埋、室外门窗完成并通过验收后,同步或提前由集团设计线预埋、室外门窗完成并通过验收后,同步或提前由集团设计部门出具相应的施工图纸及相关文件,并经设计方、地区工程部门出具相应的施工图纸及相关文件,并经设计方、地区工程中心、项目工程部及施工方(装修承接方)等部门参与图纸会中心、项目工程部及施工方(装修承接方)等部门参与图纸会审,经会审并加盖

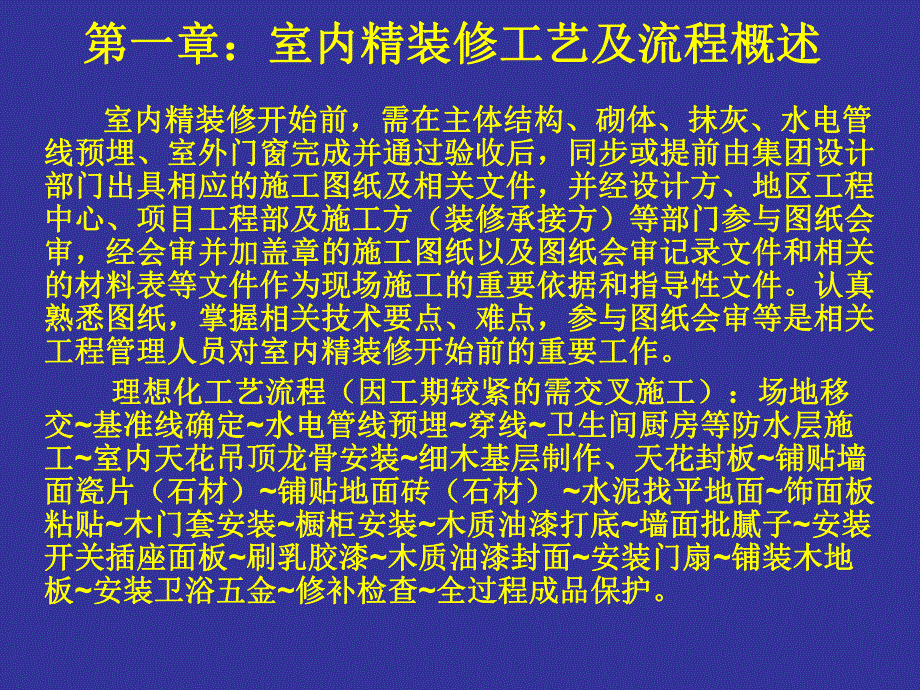

3、章的施工图纸以及图纸会审记录文件和相关审,经会审并加盖章的施工图纸以及图纸会审记录文件和相关的材料表等文件作为现场施工的重要依据和指导性文件。认真的材料表等文件作为现场施工的重要依据和指导性文件。认真熟悉图纸,掌握相关技术要点、难点,参与图纸会审等是相关熟悉图纸,掌握相关技术要点、难点,参与图纸会审等是相关工程管理人员对室内精装修开始前的重要工作。工程管理人员对室内精装修开始前的重要工作。理想化工艺流程(因工期较紧的需交叉施工):场地移理想化工艺流程(因工期较紧的需交叉施工):场地移交交基准线确定基准线确定水电管线预埋水电管线预埋穿线穿线卫生间厨房等防水层施卫生间厨房等防水层施工工室内天花吊顶

4、龙骨安装室内天花吊顶龙骨安装细木基层制作、天花封板细木基层制作、天花封板铺贴墙铺贴墙面瓷片(石材)面瓷片(石材)铺贴地面砖(石材)铺贴地面砖(石材)水泥找平地面水泥找平地面饰面板饰面板粘贴粘贴木门套安装木门套安装橱柜安装橱柜安装木质油漆打底木质油漆打底墙面批腻子墙面批腻子安装安装开关插座面板开关插座面板刷乳胶漆刷乳胶漆木质油漆封面木质油漆封面安装门扇安装门扇铺装木地铺装木地板板安装卫浴五金安装卫浴五金修补检查修补检查全过程成品保护。全过程成品保护。第二章:暗藏轻钢龙骨吊顶工艺第二章:暗藏轻钢龙骨吊顶工艺 普通室内不上人轻钢龙骨吊顶工艺流程:弹天花标高基准线普通室内不上人轻钢龙骨吊顶工艺流程:弹

5、天花标高基准线固定贴墙周边木龙骨固定贴墙周边木龙骨确定吊点位置安装吊杆确定吊点位置安装吊杆安装天花主龙骨安装天花主龙骨安装天花副龙骨及横撑龙骨安装天花副龙骨及横撑龙骨敷设天花内管线敷设天花内管线校正调平天花龙校正调平天花龙骨骨架骨骨架隐蔽报验隐蔽报验安装覆面板安装覆面板处理板缝处理板缝终饰。终饰。弹线弹线:室内吊顶工程开始前,需根据施工图纸的天花标高室内吊顶工程开始前,需根据施工图纸的天花标高尺寸,结合现场的水平线以下地面完成面的高度尺寸,在四周墙尺寸,结合现场的水平线以下地面完成面的高度尺寸,在四周墙面弹线,弹线应清晰,面弹线,弹线应清晰,弹线时应注意覆面板的厚度是否会影响天弹线时应注意覆面

6、板的厚度是否会影响天花完成面的最终标高。花完成面的最终标高。固定贴墙木龙骨固定贴墙木龙骨:检查木龙骨质量是否符合设计要求,:检查木龙骨质量是否符合设计要求,是否已做防腐防火处理,安装墙立面木龙骨时,如墙面不是剪力是否已做防腐防火处理,安装墙立面木龙骨时,如墙面不是剪力墙结构可直接用钢钉枪盯在墙面上,如是剪力墙结构的墙面,钢墙结构可直接用钢钉枪盯在墙面上,如是剪力墙结构的墙面,钢钉难以打入墙体内,需在墙体上用冲击钻打孔,用木碶打入孔中,钉难以打入墙体内,需在墙体上用冲击钻打孔,用木碶打入孔中,再用有帽铁钉固定木龙骨,或用膨胀螺栓固定更佳。再用有帽铁钉固定木龙骨,或用膨胀螺栓固定更佳。确定吊点位置

7、安装吊杆确定吊点位置安装吊杆:根据天花几何尺寸,:根据天花几何尺寸,在符合设计规定的间距前提下(间距一般为在符合设计规定的间距前提下(间距一般为800800mm),确定吊点位置,当遇到设备时,应考虑,确定吊点位置,当遇到设备时,应考虑避让或增加吊杆,吊点应成直线垂直状,在天花上打孔时,避让或增加吊杆,吊点应成直线垂直状,在天花上打孔时,应注意打孔时的角度,安装吊杆应垂直,当天花吊杆超过应注意打孔时的角度,安装吊杆应垂直,当天花吊杆超过1.5米时,应对吊杆做反向支撑,反向支撑作用是以不致米时,应对吊杆做反向支撑,反向支撑作用是以不致使天花吊杆摆动为目的而设,具体做法可用角钢连接吊杆使天花吊杆摆动

8、为目的而设,具体做法可用角钢连接吊杆或用吊杆连接并固定在原天花上或天花内墙立面。或用吊杆连接并固定在原天花上或天花内墙立面。安装天花主龙骨安装天花主龙骨:主龙骨安装时,需考虑天花内的:主龙骨安装时,需考虑天花内的照明灯具或设备的位置是否与主龙骨产生冲突,主龙骨应照明灯具或设备的位置是否与主龙骨产生冲突,主龙骨应避让灯具、设备位置,主龙骨末端与吊杆的距离不应超过避让灯具、设备位置,主龙骨末端与吊杆的距离不应超过30cm,主龙骨应平齐一端而设,以便于安装副龙骨时副,主龙骨应平齐一端而设,以便于安装副龙骨时副龙骨成直线状。当主龙骨的长度不够需要接搭时,应隔条龙骨成直线状。当主龙骨的长度不够需要接搭时

9、,应隔条错位安装,避免造成天花受力不均。错位安装,避免造成天花受力不均。安装天花副龙骨及横撑龙骨安装天花副龙骨及横撑龙骨:安装副龙骨前,:安装副龙骨前,应对主龙骨做第一次校正调平,副龙骨应正确卡入主龙骨应对主龙骨做第一次校正调平,副龙骨应正确卡入主龙骨卡槽内,副龙骨安装时,应尽量避免不与灯具、设备产生卡槽内,副龙骨安装时,应尽量避免不与灯具、设备产生冲突,当按规矩尺寸与灯具或设备产生冲突时,可适当调冲突,当按规矩尺寸与灯具或设备产生冲突时,可适当调整与灯具产生冲突位置副龙骨的安装尺寸,副龙骨的安装整与灯具产生冲突位置副龙骨的安装尺寸,副龙骨的安装间距一般为间距一般为400600mm(400为副

10、龙骨间距,为副龙骨间距,600为横为横撑龙骨间距撑龙骨间距),潮湿地带宜为,潮湿地带宜为300400,安装副龙骨应考,安装副龙骨应考虑覆面板之间的接缝位置是否与覆面板的几何尺寸相符,虑覆面板之间的接缝位置是否与覆面板的几何尺寸相符,覆面板一般尺寸为覆面板一般尺寸为12002400mm,板与板相接位置的,板与板相接位置的龙骨至少应不小于龙骨至少应不小于40mm宽,当天花长度超过副龙骨长度宽,当天花长度超过副龙骨长度需接搭时,副龙骨应隔条错位安装。需接搭时,副龙骨应隔条错位安装。天花内管线布设天花内管线布设:天花内的电线管应用卡箍固定,:天花内的电线管应用卡箍固定,不允许直接放置在天花龙骨上,引出

11、天花外的线端位置应不允许直接放置在天花龙骨上,引出天花外的线端位置应准确,管线应横平竖直布设。准确,管线应横平竖直布设。校正调平天花龙骨骨架:以上工序完成后,需拉通线对天花进行调平,校正天花龙骨时,应注意天花按空间的短项距离的1/200起拱。隐蔽验收:天花龙骨调平后,在封覆面板之前,需由施工方填写相关报验资料进行报验,经项目相关人员验收通过后,方可进行封板。安装覆面板:安装覆面板应从吊顶一端开始错缝安装,板与墙面及板与板接缝处应预留约6mm左右的间隙,安装双层覆面板时,面层板与基层版的接缝应错开,且不得在同一根龙骨上接缝。安装覆面板时,应从板的中部向板周边逐步固定,安装固定天花的自攻螺丝间距为

12、:板边宜为1517mm,板间应不超过200mm间距,安装后的螺钉应做防锈处理。板缝处理:覆面板安装完成后,在进行刮腻子前,需对板缝进行嵌缝,嵌缝处理的好与坏,直接关系到天花是否开裂的重要原因,也是至今为止,室内精装修的世界难题,根据以往成功案例,着重阐述一下嵌缝工艺:天面吊顶覆面板接口、板和墙面接口、不同材质相接处,用水中胶或108胶加石膏粘粉稀释调和后满刮在接口处,等干后用白乳胶加无纺布粘上;干燥后,用石膏粘粉满批在无纺布上,干透后,再用白乳胶粘贴一层薄的网状的确良布(类似医院用的纱布),干透后,再进行第一遍腻子的施工。此举虽然表面上多了一道贴布的工艺,增加了少许施工成本,但后续的维修费用远

13、远比这些要少的多,相关管理人员应尽量说服并建议施工方采用以上办法进行嵌缝。主龙骨与吊杆主龙骨与吊杆副龙骨副龙骨横撑龙骨横撑龙骨天花内灯孔正对主龙骨,天花内灯孔正对主龙骨,如何装灯?破坏?如何装灯?破坏?天花灯孔对准接缝处及天花灯孔对准接缝处及副龙骨?会开裂?副龙骨?会开裂?钓竿斜拉主龙骨,没有加设横撑龙骨,接缝处会开裂?主钓竿斜拉主龙骨,没有加设横撑龙骨,接缝处会开裂?主龙骨安装方向存在错误,应按照副龙骨安装方向进行安龙骨安装方向存在错误,应按照副龙骨安装方向进行安装主龙骨,副龙骨横向水平安装,避免因吊杆与主龙骨装主龙骨,副龙骨横向水平安装,避免因吊杆与主龙骨安装孔产生偏斜。安装孔产生偏斜。吊

14、杆超过吊杆超过1.5米没有做米没有做反向支撑反向支撑案例案例:施工中的别墅施工中的别墅3楼造型天花,主龙骨竖向安装,副龙楼造型天花,主龙骨竖向安装,副龙骨横向安装,避免造成主龙骨吊杆倾斜骨横向安装,避免造成主龙骨吊杆倾斜。覆面板之间没有预留伸缩缝,能不开裂覆面板之间没有预留伸缩缝,能不开裂?自攻螺钉间距过大,目测超过自攻螺钉间距过大,目测超过350mm,容易造,容易造成天花变形成天花变形第三章:室内墙面瓷砖、地面砖铺第三章:室内墙面瓷砖、地面砖铺贴施工工艺贴施工工艺墙面瓷砖墙面瓷砖铺设施工顺序:检查清理基层墙面铺设施工顺序:检查清理基层墙面找规矩预排找规矩预排刷水泥砂浆刷水泥砂浆拉垂直和水平线

15、拉垂直和水平线浸泡瓷砖浸泡瓷砖铺贴铺贴清理清理自检自检嵌缝嵌缝成品保护。成品保护。检查清理基层墙面:检查清理基层墙面:检查墙体平整度、垂直度及阴阳角检查墙体平整度、垂直度及阴阳角是否成是否成90;如墙体垂直度相差;如墙体垂直度相差2CM以上及阴阳角不成以上及阴阳角不成90,则须使用水泥砂浆将其修补,使其符合要求,检查墙,则须使用水泥砂浆将其修补,使其符合要求,检查墙面隐蔽工程施工完成并通过验收,清理墙面粉尘及杂物面隐蔽工程施工完成并通过验收,清理墙面粉尘及杂物。找规矩预排:对铺设墙面进行准确测量计算,每面墙体找规矩预排:对铺设墙面进行准确测量计算,每面墙体不宜出现两片非整砖,且非整砖宽度不宜小

16、于整砖的不宜出现两片非整砖,且非整砖宽度不宜小于整砖的1/3,裁砖须贴在不显眼位置。裁砖须贴在不显眼位置。刷素水泥砂浆:为了增强基层与瓷砖粘贴强度,避免造刷素水泥砂浆:为了增强基层与瓷砖粘贴强度,避免造成空鼓现象,对墙体刷一道水泥砂浆显得格外重要。成空鼓现象,对墙体刷一道水泥砂浆显得格外重要。拉垂直和水平线:预排完成后,须在分割线位置准确拉拉垂直和水平线:预排完成后,须在分割线位置准确拉一条水平控制线和垂直控制线,线的位置宜相隔当前铺设瓷一条水平控制线和垂直控制线,线的位置宜相隔当前铺设瓷砖边的砖边的2mm距离为宜(方便检查)。距离为宜(方便检查)。浸泡瓷砖浸泡瓷砖:铺设前,先将需铺贴瓷片在水中浸泡:铺设前,先将需铺贴瓷片在水中浸泡2小时左右,小时左右,待其阴干后方能铺贴,否则因其吸水不足容易导致瓷片龟待其阴干后方能铺贴,否则因其吸水不足容易导致瓷片龟裂,将充分湿水的瓷片进行挑选整理,对其规格不一致或裂,将充分湿水的瓷片进行挑选整理,对其规格不一致或存在变形的部分挑选出来备用或弃用。存在变形的部分挑选出来备用或弃用。铺贴铺贴:瓷砖一般采用素水泥铺设,铺设第一块瓷砖宜为距:瓷砖一般采用素

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
