[保利地产]住宅建筑毛石砌体工程施工技术交底.doc

上传人:d*** 文档编号:947583 上传时间:2024-05-13 格式:DOC 页数:3 大小:32.50KB
下载 相关 举报
[保利地产]住宅建筑毛石砌体工程施工技术交底.doc_第1页
第1页 / 共3页
[保利地产]住宅建筑毛石砌体工程施工技术交底.doc_第2页
第2页 / 共3页
[保利地产]住宅建筑毛石砌体工程施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《[保利地产]住宅建筑毛石砌体工程施工技术交底.doc》由会员分享,可在线阅读,更多相关《[保利地产]住宅建筑毛石砌体工程施工技术交底.doc(3页珍藏版)》请在第壹文秘上搜索。

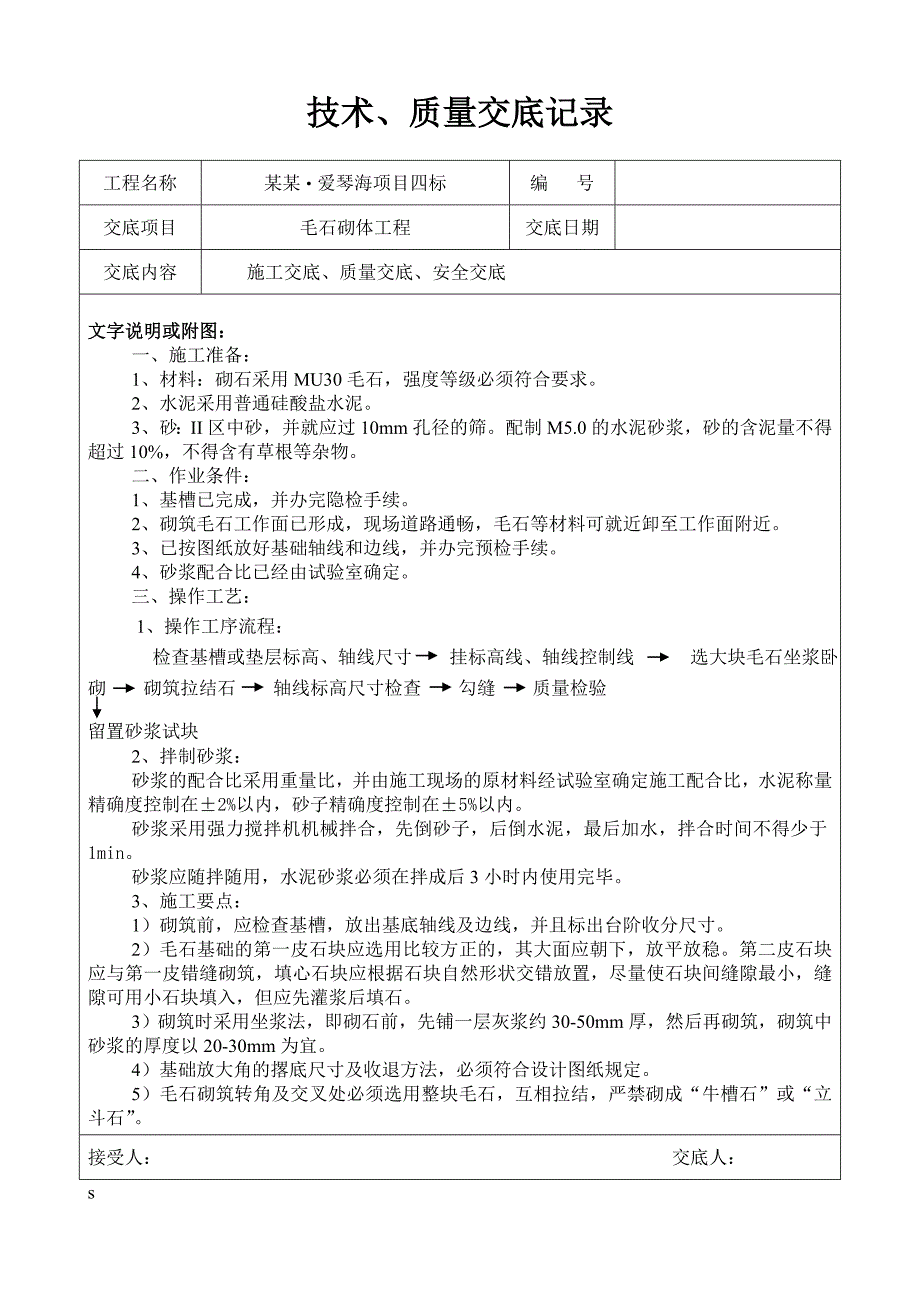

1、技术、质量交底记录工程名称某某爱琴海项目四标编 号交底项目毛石砌体工程交底日期交底内容施工交底、质量交底、安全交底文字说明或附图:一、施工准备:1、材料:砌石采用MU30毛石,强度等级必须符合要求。2、水泥采用普通硅酸盐水泥。3、砂:II区中砂,并就应过10mm孔径的筛。配制M5.0的水泥砂浆,砂的含泥量不得超过10%,不得含有草根等杂物。二、作业条件:1、基槽已完成,并办完隐检手续。2、砌筑毛石工作面已形成,现场道路通畅,毛石等材料可就近卸至工作面附近。3、已按图纸放好基础轴线和边线,并办完预检手续。4、砂浆配合比已经由试验室确定。三、操作工艺:1、操作工序流程:检查基槽或垫层标高、轴线尺寸

2、 挂标高线、轴线控制线 选大块毛石坐浆卧砌砌筑拉结石轴线标高尺寸检查勾缝质量检验留置砂浆试块2、拌制砂浆:砂浆的配合比采用重量比,并由施工现场的原材料经试验室确定施工配合比,水泥称量精确度控制在2%以内,砂子精确度控制在5%以内。砂浆采用强力搅拌机机械拌合,先倒砂子,后倒水泥,最后加水,拌合时间不得少于1min。砂浆应随拌随用,水泥砂浆必须在拌成后3小时内使用完毕。3、施工要点:1)砌筑前,应检查基槽,放出基底轴线及边线,并且标出台阶收分尺寸。2)毛石基础的第一皮石块应选用比较方正的,其大面应朝下,放平放稳。第二皮石块应与第一皮错缝砌筑,填心石块应根据石块自然形状交错放置,尽量使石块间缝隙最小

3、,缝隙可用小石块填入,但应先灌浆后填石。3)砌筑时采用坐浆法,即砌石前,先铺一层灰浆约30-50mm厚,然后再砌筑,砌筑中砂浆的厚度以20-30mm为宜。4)基础放大角的撂底尺寸及收退方法,必须符合设计图纸规定。5)毛石砌筑转角及交叉处必须选用整块毛石,互相拉结,严禁砌成“牛槽石”或“立斗石”。接受人: 交底人:s工程名称某某爱琴海项目四标编 号交底项目毛石砌体工程交底日期交底内容施工交底、质量交底、安全交底6)砌筑临时间断处时应留阶梯形斜槎,其高度不应超过1.2米。7)毛石基础上下竖缝要错开,不得有通缝现象,砌体砂浆应饱满密实。3、砌筑要求:a、基础砌筑前,瓦工班长组织班组人员熟悉图纸,了解

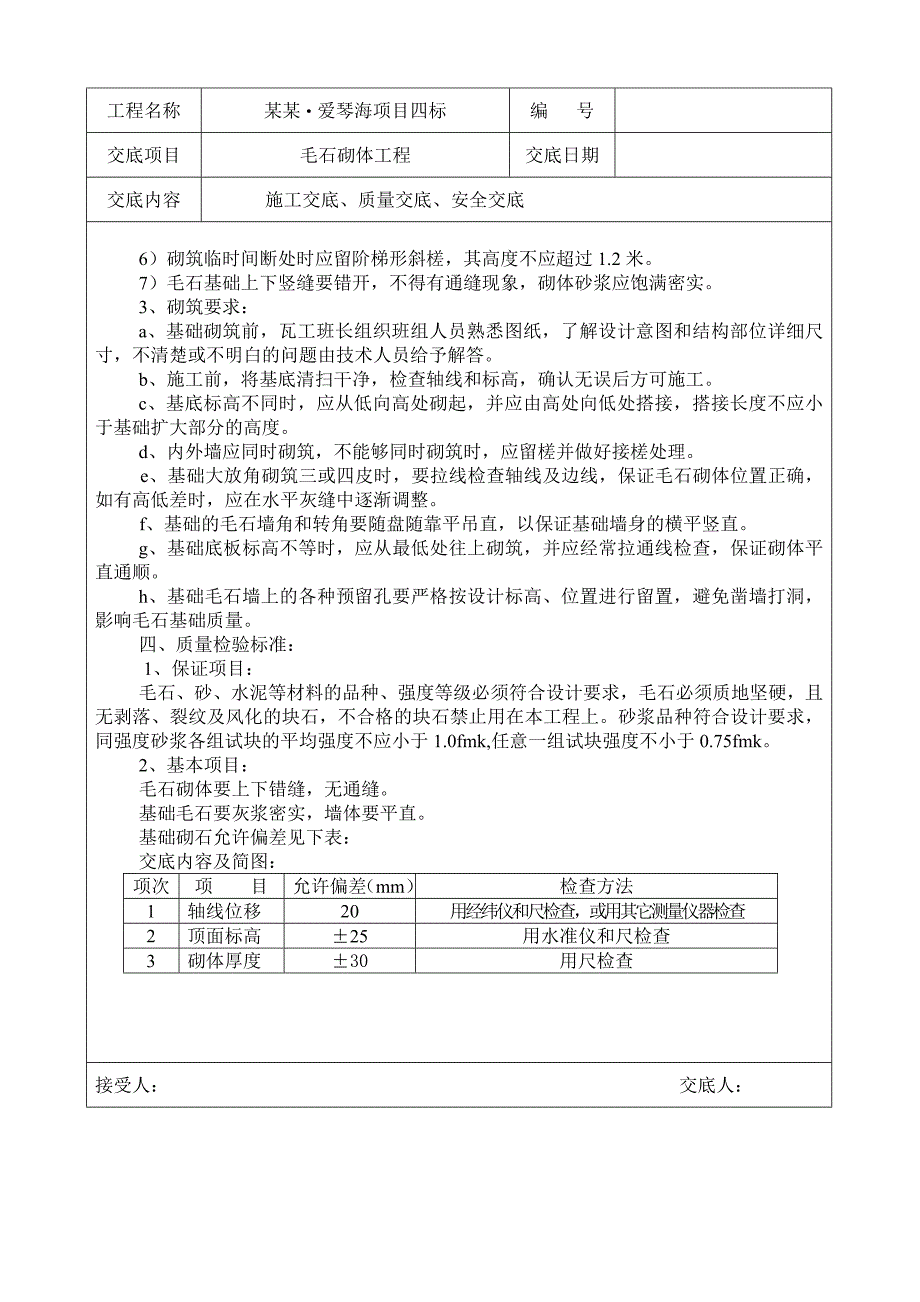

4、设计意图和结构部位详细尺寸,不清楚或不明白的问题由技术人员给予解答。b、施工前,将基底清扫干净,检查轴线和标高,确认无误后方可施工。c、基底标高不同时,应从低向高处砌起,并应由高处向低处搭接,搭接长度不应小于基础扩大部分的高度。d、内外墙应同时砌筑,不能够同时砌筑时,应留槎并做好接槎处理。e、基础大放角砌筑三或四皮时,要拉线检查轴线及边线,保证毛石砌体位置正确,如有高低差时,应在水平灰缝中逐渐调整。f、基础的毛石墙角和转角要随盘随靠平吊直,以保证基础墙身的横平竖直。g、基础底板标高不等时,应从最低处往上砌筑,并应经常拉通线检查,保证砌体平直通顺。h、基础毛石墙上的各种预留孔要严格按设计标高、位

5、置进行留置,避免凿墙打洞,影响毛石基础质量。四、质量检验标准:1、保证项目:毛石、砂、水泥等材料的品种、强度等级必须符合设计要求,毛石必须质地坚硬,且无剥落、裂纹及风化的块石,不合格的块石禁止用在本工程上。砂浆品种符合设计要求,同强度砂浆各组试块的平均强度不应小于1.0fmk,任意一组试块强度不小于0.75fmk。2、基本项目:毛石砌体要上下错缝,无通缝。基础毛石要灰浆密实,墙体要平直。基础砌石允许偏差见下表:交底内容及简图:项次项目允许偏差(mm)检查方法1轴线位移20用经纬仪和尺检查,或用其它测量仪器检查2顶面标高25用水准仪和尺检查3砌体厚度30用尺检查接受人: 交底人:工程名称新铁矿筛

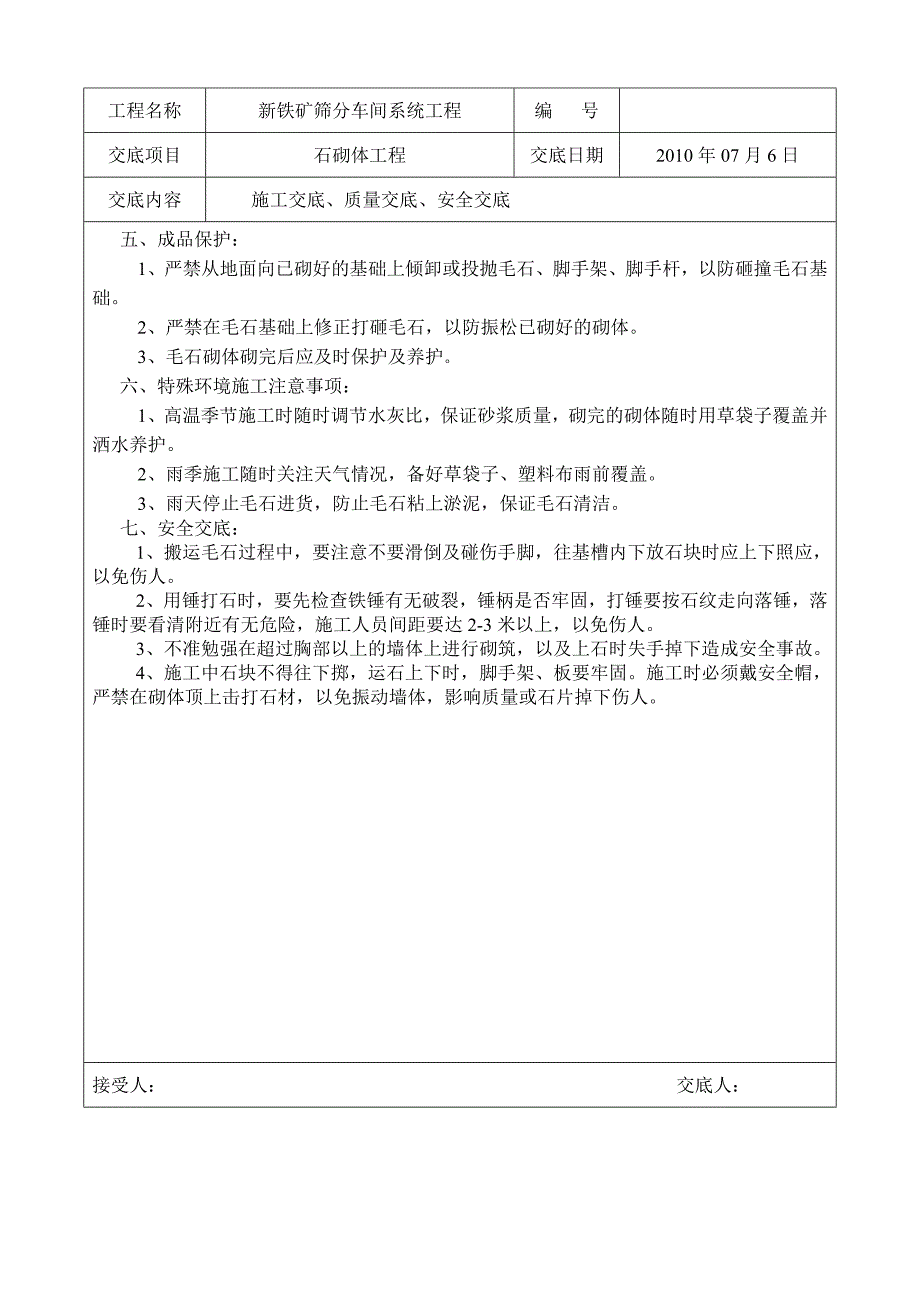

6、分车间系统工程编 号交底项目石砌体工程交底日期2010年07月6日交底内容施工交底、质量交底、安全交底 五、成品保护:1、严禁从地面向已砌好的基础上倾卸或投抛毛石、脚手架、脚手杆,以防砸撞毛石基础。2、严禁在毛石基础上修正打砸毛石,以防振松已砌好的砌体。3、毛石砌体砌完后应及时保护及养护。 六、特殊环境施工注意事项:1、高温季节施工时随时调节水灰比,保证砂浆质量,砌完的砌体随时用草袋子覆盖并洒水养护。2、雨季施工随时关注天气情况,备好草袋子、塑料布雨前覆盖。3、雨天停止毛石进货,防止毛石粘上淤泥,保证毛石清洁。 七、安全交底:1、搬运毛石过程中,要注意不要滑倒及碰伤手脚,往基槽内下放石块时应上下照应,以免伤人。2、用锤打石时,要先检查铁锤有无破裂,锤柄是否牢固,打锤要按石纹走向落锤,落锤时要看清附近有无危险,施工人员间距要达2-3米以上,以免伤人。3、不准勉强在超过胸部以上的墙体上进行砌筑,以及上石时失手掉下造成安全事故。4、施工中石块不得往下掷,运石上下时,脚手架、板要牢固。施工时必须戴安全帽,严禁在砌体顶上击打石材,以免振动墙体,影响质量或石片掉下伤人。接受人: 交底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
