某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc

上传人:p** 文档编号:948487 上传时间:2024-05-15 格式:DOC 页数:13 大小:130.93KB
下载 相关 举报
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第1页
第1页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第2页
第2页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第3页
第3页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第4页
第4页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第5页
第5页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第6页
第6页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第7页
第7页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第8页
第8页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第9页
第9页 / 共13页
某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc》由会员分享,可在线阅读,更多相关《某厂综合楼建筑工程毕业设计(单位工程施工组织设计).doc(13页珍藏版)》请在第壹文秘上搜索。

1、单位工程施工组织设计 一.工程概况本工程为某厂综合楼,位于金花路,由I部和II部组成L型转角楼。采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。(1)层高及建筑面积:I部五层,顶高21m,层高4.2m,II部为六层,顶高23.1m,1-2层层高4.8m,3、4、5层层高为3.3m,6层层高为3.6m。总建筑面积7834m2。(2)绝对标高,0.00相当于绝对标高425.044。(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层。墙体为非承重墙,外墙为240

2、m厚普通粘土砖墙,内墙为大孔空心砖墙。施工时横向预制梁吊装后再现浇纵向框架梁和次梁。(4)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等。水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土。(5)顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸。其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。(6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。(7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。 (一)建筑设计概况本工程由某建筑公司承担,该公司分派一个施工队负责。施工队有瓦工和抹灰工80人,木工24人,钢

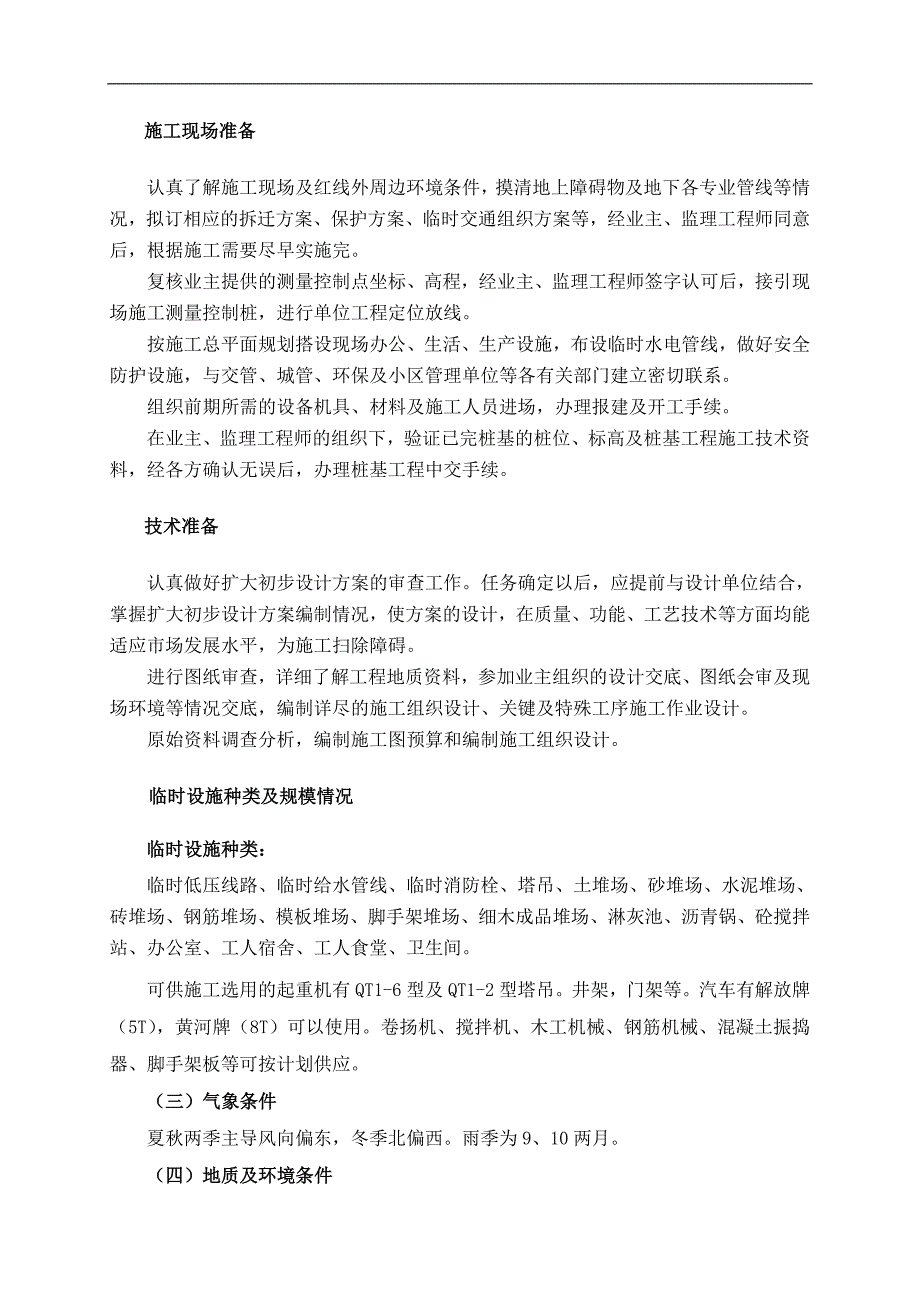

3、筋工15人,混凝土工40人,机械工8人,安装工12人,油漆工15人,共194人。根据需要可招收部分民工协助工作。施工用的水、电均从厂区取得。建筑材料及构件均可用汽车运入工地,多孔板及迭合梁均由市建工局半坡村预制厂制作。临建工程中除搅拌棚,木工硼,材料库等需设置外,办公及其它生活用房均可利用已建成的宿舍楼。(二)施工准备情况 施工现场准备认真了解施工现场及红线外周边环境条件,摸清地上障碍物及地下各专业管线等情况,拟订相应的拆迁方案、保护方案、临时交通组织方案等,经业主、监理工程师同意后,根据施工需要尽早实施完。复核业主提供的测量控制点坐标、高程,经业主、监理工程师签字认可后,接引现场施工测量控制

4、桩,进行单位工程定位放线。按施工总平面规划搭设现场办公、生活、生产设施,布设临时水电管线,做好安全防护设施,与交管、城管、环保及小区管理单位等各有关部门建立密切联系。组织前期所需的设备机具、材料及施工人员进场,办理报建及开工手续。在业主、监理工程师的组织下,验证已完桩基的桩位、标高及桩基工程施工技术资料,经各方确认无误后,办理桩基工程中交手续。 技术准备认真做好扩大初步设计方案的审查工作。任务确定以后,应提前与设计单位结合,掌握扩大初步设计方案编制情况,使方案的设计,在质量、功能、工艺技术等方面均能适应市场发展水平,为施工扫除障碍。进行图纸审查,详细了解工程地质资料,参加业主组织的设计交底、图

5、纸会审及现场环境等情况交底,编制详尽的施工组织设计、关键及特殊工序施工作业设计。原始资料调查分析,编制施工图预算和编制施工组织设计。 临时设施种类及规模情况 临时设施种类: 临时低压线路、临时给水管线、临时消防栓、塔吊、土堆场、砂堆场、水泥堆场、砖堆场、钢筋堆场、模板堆场、脚手架堆场、细木成品堆场、淋灰池、沥青锅、砼搅拌站、办公室、工人宿舍、工人食堂、卫生间。可供施工选用的起重机有QT1-6型及QT1-2型塔吊。井架,门架等。汽车有解放牌(5T),黄河牌(8T)可以使用。卷扬机、搅拌机、木工机械、钢筋机械、混凝土振捣器、脚手架板等可按计划供应。(三)气象条件夏秋两季主导风向偏东,冬季北偏西。雨

6、季为9、10两月。(四)地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m。建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路。二施工方案(一)施工流向本工程是由主体工程、装饰工程组成的整体装配式钢筋混凝土框架结构。应根据先主体、先结构后装饰、先土建后安装的一般原则。综合工程具体特点,合理的组织流水施工。为保证工程质量且按时竣工,除保证各项材料、构件按计划供应外,应在施工中做好各项施工项目的交叉配合。划分施工段:施工段数为四段,每一层为一段,流水方向:柱支模板柱绑扎钢筋柱浇混凝土,梁板支模板梁板绑扎钢筋梁板浇混凝土,楼梯支模板楼梯绑扎

7、钢筋楼梯浇混凝土,其具体进度见附表横道图。主体工程结束后,然后装饰工程,其工程量见附表。施工机械:选择QT1-6型塔吊两台,其高度为30米,半径20米,待建建筑物层高23.1米,符合施工条件,其安排位置见施工平面图。(二)施工顺序主体施工平面施工流向为:1段2段3段,空间上按楼层依次逐层施工:1层2层3层4层屋面结构;安装工程的预埋预留等工程均附属于上述结构和装饰工程,其所有施工均按照相应的分段划分和流向要求穿插配合组织实施。1.主体工程主体工程的施工顺序:柱绑扎钢筋柱支模板柱混凝土梁板支模板梁板混凝土砌墙2.装饰工程装饰工程的施工流向:室外装饰自上而下,室内装饰自上水平向下。施工顺序:先室外

8、、后室内;室内装饰为:楼地面门窗安装粉刷外墙贴面(三)施工方法及技术措施1.主体工程(1)安装柱的模板之前,先绑扎好钢筋,然后立柱模板,用临时斜撑固定,校正垂直度和标高后,最后用斜撑卡牢固定,并且四面设支撑。并且保证质量要求和尺寸要求,并且不漏浆,连接件牢固可靠。应该保证混凝土先达到规定强度时在拆除模板。(2)安装梁模板:量模板应在梁底标高轴线位置校正无误后进行安装固定,当梁的跨度大于四米时,如无设计要求时,应按全垮长的千分之一到千分之三起拱。支柱应保证其基础有足够的面积和承载力,支柱间距满足设计要求,有要求时设置剪刀撑和拉杆,连成一个整体并且保证质量要求和尺寸要求,并且不漏浆,连接件牢固可靠

9、。应该保证混凝土先达到规定强度时在拆除模板(3)安装板模板:安装板的模板时,用组合钢模板,先搭设模板支架,符合板底标高后,用阴角模板从四周与墙和量模板连接在向中央铺设。并且保证质量要求和尺寸要求,并且不漏浆,连接件牢固可靠。应该保证混凝土先达到规定强度时在拆除模板。(4)楼梯模板:安装前:先按实际尺寸放样,先安装平台梁及基础模板,在安装楼梯斜梁或楼梯地模板,然后安装楼梯外邦模板。在外帮模板的内侧弹出楼梯地板的厚度线,在套板画出踏步侧板的位置线,订好固定踏步侧板的位置线,在订好挡木。楼板的装饰厚度后每级踏步应高度宽度均匀一致。并且保证质量要求和尺寸要求,并且不漏浆,连接件牢固可靠。拆除模板时,应

10、该保证混凝土先达到规定强度时在拆除模板。钢筋连接产用电弧焊接,并且保证规定的搭接长度(5)浇筑混凝土时,混凝度的自由坍落度:对于柱结构,混凝土的高度不超过3米,浇筑前,底部应该先浇筑50到100mm厚与混凝土成分相同的水泥砂浆,避免产生蜂窝麻面的现象。为保证混凝土的整体性,应该连续浇筑。当必须间歇时,其间歇尽可能缩短,有要求时应留施工缝。其位置应在便于施工且建立较小的位置。施工缝处继续浇筑前应该进行表面处理,以解决新旧混凝土结合的问题。使用插入式振动器振捣时要点是:“直上和直下,快插和慢拔,插点要均匀,不要漏点,上下插动,层层要扣搭。”(6)脚手架:产用扣件式脚手架。脚手架使用材料和加工质量必

11、须符合规定要求,选材用料经济合理,不得使用不合格产品。脚手架应坚固、稳定有足够的强度、刚度和稳定性。搭拆简单,搬运方便能够多次周转使用,宽度和步高满足要求。认真处理好地基,确认其有足够大的承载力;严格控制使用荷载,保证较大的安全储备。要有可靠的安全措施。在下面位置不得设置脚手架:半砖厚墙,料石清水墙和独立柱。宽度小于1000mm的窗间墙。门窗洞口两侧200mm和墙体交接处过梁上部与过梁成60度角的三角形范围内以及过量净跨二分之一高度范围内。梁或梁垫下部以及其左右各500MM范围内。其布置要求符合相关规范规定。砌筑砖墙:砌筑砖墙前应提前12天浇水湿润,以免砖过多的吸收砂浆中的水分而影响其粘结力,

12、同时也可以除去砖上的粉末。砖墙砌筑流程应满足“抄平、放线、摆砖、立皮数杆、立墙角,挂线砌筑”。并产用一铲灰,一块砖,一挤柔的砌筑方法。质量要求:横屏竖直,砂浆饱满,组砌得当,接插可靠的要求。2、装饰工程(1)外墙水刷石:水刷石装饰墙面,外观稳重,立体感强,无新旧之分,能使墙面达到天然美观的艺术效果。技术措施:施工时,先将1:3水泥砂浆地面润湿,再刮厚为1mm水泥浆一层,随即用厚为812mm、稠度为5070mm、配合比为1:2.5的水泥石碴抹平压实,待其达到一定强度时,用刷子蘸水刷掉面层水泥浆,使石子表面全部外露,然后用水冲洗干净。(2)木门窗的安装安装门窗扇时,先量出樘口净尺寸,考虑风缝的大小

13、,再在扇上确定所需的高度和宽度,进行修刨。为了开关方便平开扇上、下冒头最好刨成斜面,倾角为35。安装时将扇试装于樘口中,在扇及樘上画出铰链位置线,取下门窗扇,装配五金,进行装扇。(3)顶棚抹灰混凝土顶棚抹灰工艺流程:基层处理弹线湿润抹底层灰抹中层灰抹罩面灰。(4)水泥砂浆地面水泥砂浆地面面层厚1520mm,一般用强度等级不低于42.5级的硅酸盐水泥与中砂或粗砂配制,配合比1:21:2.5(体积比)水泥砂浆应是干硬性的,当砂浆终凝后(一般12h)覆盖草袋或锯末,浇水养护不少于7d。(5)水磨石地面水磨石地面工艺流程:基层处理浇水冲洗湿润设置标筋做水泥砂浆找平层养护镶嵌玻璃条(金属条)铺抹水泥石子

14、浆面层养护、初试磨第一遍磨平浆面并养护第二遍磨光浆面并养护第三遍磨光并养护酸洗打蜡。(6)脚手架工程每次脚手架的搭接高度一般以1.2米较为合适,称为“一步高”,也叫砖墙的可砌高度。脚手架搭设施工顺序:定位放线摆放扫地杆安放立杆底座坚硬支撑板竖立杆并同时扣紧扫地杆搭设水平杆连接与墙拉接点搭设剪刀撑脚手架验收。(7)井架的安装井架是砌体工程中常见的垂直运输机械,它可以采用型钢或钢管加工成定型产品,也可以采用脚手架部件搭设。当井架高度在15m以下时,设缆风绳一道,当井架高度在15m以上时,每增加10m增设一道。缆风绳设置在四角,每角一根,采用直径9mm的钢丝绳,与地面夹角为45。三、施工进度计划 保

15、证工程进度的主要措施 保证工程进度的组织措施 建立强有力的项目经理部根据投标文件组建强有力的项目经理部,对资金物资、设备劳动力、技术配合和质量管理作全面统筹按排,围绕项目总目标分解制定各分项保证目标,建立各工种专人负责,既分工又协作的有机管理网络。 落实责任制,确保合同目标实现分项保证目标分解明确,要落实责任制度,对各工种,各部门有明确的工作目标和质量要求。加强动态管理,掌握随时对工程进度计划、质量的要求、安全生产进行全过程控制,并进行考核,并与经济挂钩,积极调动所有管理人员和作业人员的工作积极。建立工程协调会制度,掌握施工动态,协调内部各专业工种之间的工作,注意后续工序的准备,布置工序之间的交接,及时解决施工中出现的各类问题。经常和定期检查计划实施情况,包括工程形象进度、资源供应和管理工作进展。 强化现场管理,落实责、权、利对各道工序严格把关,避免返工。项目经理部内部实行部位考核制度,针对各施工工序的实际进度,结合各岗位人员的工作实绩进行奖罚;同样,对各作业班组实行工程进度部位考核,保质并按期完成计划进度部位的给予奖励,反之进行罚款。通过奖优罚劣,充分调动管理人员和作业班组的生产积极性,以确保工程进度的严肃性。 科学

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
