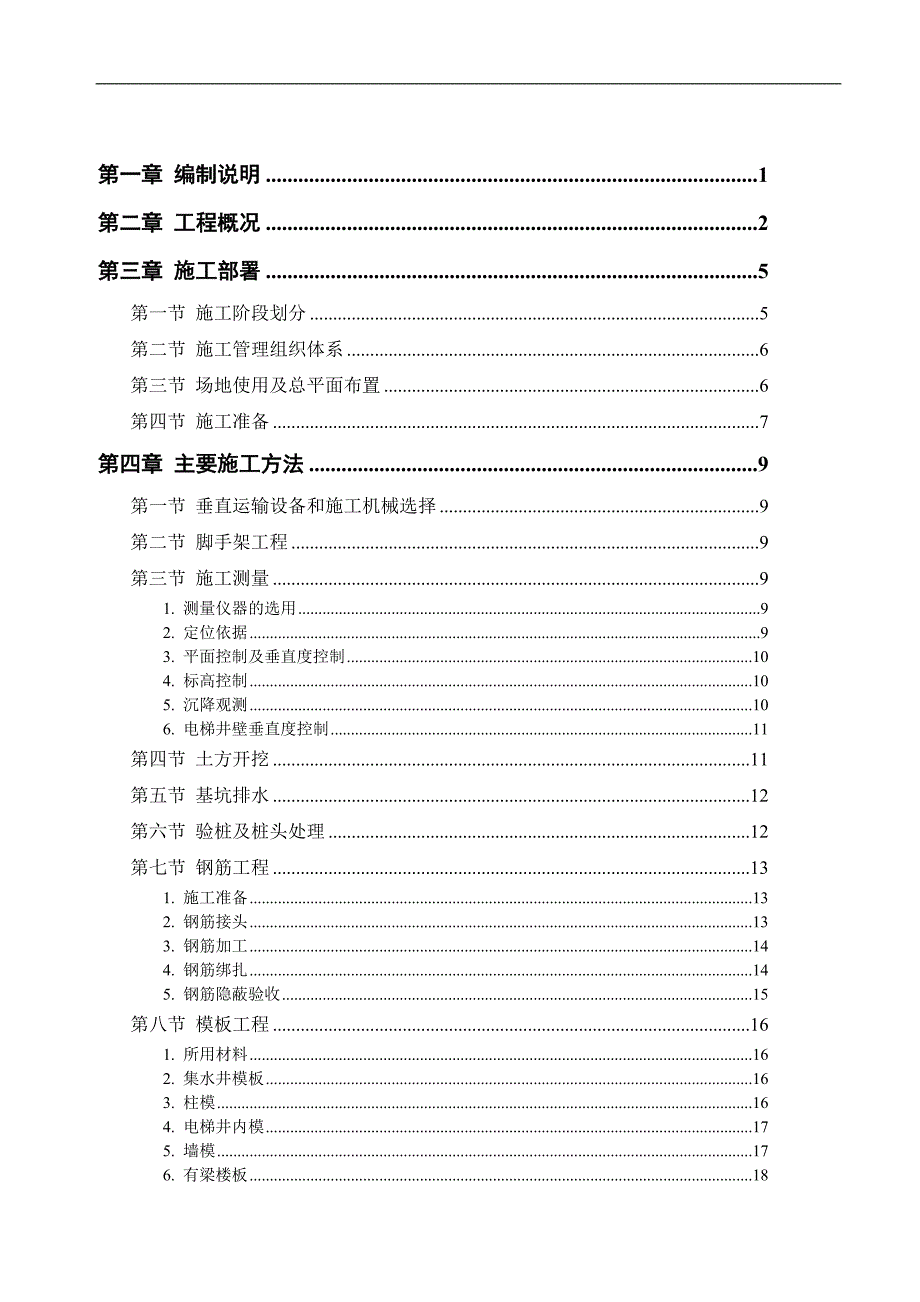

1、某某学校学生宿舍扩建工程施工组织设计某某建筑工程有限公司第一章 编制说明1第二章 工程概况2第三章 施工部署5第一节 施工阶段划分5第二节 施工管理组织体系6第三节 场地使用及总平面布置6第四节 施工准备7第四章 主要施工方法9第一节 垂直运输设备和施工机械选择9第二节 脚手架工程9第三节 施工测量91. 测量仪器的选用92. 定位依据93. 平面控制及垂直度控制104. 标高控制105. 沉降观测106. 电梯井壁垂直度控制11第四节 土方开挖11第五节 基坑排水12第六节 验桩及桩头处理12第七节 钢筋工程131. 施工准备132. 钢筋接头133. 钢筋加工144. 钢筋绑扎145. 钢
2、筋隐蔽验收15第八节 模板工程161. 所用材料162. 集水井模板163. 柱模164. 电梯井内模175. 墙模176. 有梁楼板187. 模板施工注意事项18第九节 砼工程18第十节 底板大体识砼施工201. 浇捣前的准备工作202. 砼浇注213. 砼的泌水处理214. 砼表面处理225. 砼养护226. 楼板施工缝的处理227. 节点砼浇筑228. 楼层、主次梁板、柱、不同标号砼的施工22第十一节 粗装修工程23第十二节 安装工程231. 消防工程232. 电气工程243. 给排水工程254. 设备安装工程255.26第五章 工程目标及各项保证措施27第一节 工期目标及各施工段工期安
3、排27第二节 施工进度、工期保证措施27第三节 质量目标28第四节 工程技术、质量保证措施28第五节 安全生产保证措施29第六章 主要结构部位施工方案及其验算30第一节 地下室降水、排水施工方案30第二节 后浇带施工方案30第三节 地下室外墙抗渗施工方案31第四节 商品混凝土施工方案311. 概述312. 混凝土的技术要求与措施323. 混凝土原材料投料方式324. 混凝土配合比监测335. 基础工程混凝土拆模时间的控制336. 混凝土的养护337. 混凝土的强度控制34第五节 基础大体积混凝土温差控制34第六节 建筑物沉降观测方案361. 基准点的设置362. 基准点和观测点的保护363.
4、观测成果管理364. 沉降观测的具体步骤37第七节 人群密集区的安全设施方案371. 0.00下安全设施方案372. 安全设施方案38第八节 现场标准化、文明施工管理方案391. 现场标准化、文明施工管理目标392. 现场标化管理措施40第一章 工程概况:本工程为某某学校学生宿舍扩建工程项目。本工程扩建部分总建筑面积646.1平方米,建筑层数为五层,建筑高度为17.40米,结构形式为砖混结构,建筑结构的别为类,建筑设计使用年限为50年,抗震设防烈度为7度,耐火等级为地上二级。采用钢筋混凝土墙体承重,非承重的外围护墙和内隔墙均采用粘土空心砖(多孔砖)用M7.5砂浆砌筑。基础形式为浅基础。外墙装修
5、采用贴灰蓝色外墙色面砖;屋面防水等级为级,防水层合理使用年限为15年;外门窗外为铝合金普通玻璃。第二章 编制依据1、本工程的建设审批单位对初步设计或方案设计的批复;2、城市建设规划管理部门对本工程初步设计或方案设计的审批意见;3、消防、人防、园林等有关主管部门对本工程初步设计或方案设计的审批意见;4、经批准的本工程初步设计或方案设计文件,建设方意见;5、建筑结构可靠度设计统一标准(GB50068-2001)6、建筑结构载荷规范(GB50009-2001 2006版)7、混凝土结构设计规范(GB50010-2002)8、建筑抗震设计规范(GB50011-2001 2008版)9、建筑地基基础设计
6、规范(GB50007-2002)10、砌体结构设计规范(GB50003-2001)11、建筑抗震设防分类标准(GB50223-2008)12、混凝土结构耐久性设计规范(GBT50476-2008)第三章 施工部署施工部署原则:实行项目法管理,积极开发、引进、采用新技术、新工艺、新材料,精心组织,精心施工,优质、高速、安全、低耗地完成工程建设任务。一、施工管理目标质量目标:积极推行质量体系标准化管理,工程质量等级确保优良。工期目标:确保56天(日历天)竣工交付使用。安全生产目标:杜绝重大伤亡、设备、火灾事故,一般事故年频率控制在8以内,达到建设部安全评分标准优良以上。文明施工目标:创安全、文明示
7、范工地。服务目标:严格按建设工程质量管理条例规定实行保修,定期回访,超出保修期后合理收费,确保服务质量。二、施工组织机构迅速组建工程项目经理部,聘任有丰富经验的同志担任项目经理、技术负责人,项目经理部下设工程技术组、质量安全组、材料设备组、生产经营组、劳资保卫组、后勤及财务组和办公室。项目经理部定期召开工作会议,确保各项管理目标的顺利实现。施工质量管理组织机构图项目经理吴硕技术负责人熊德兴施工员:张树森材料员:杨新林质检员:李海青材料供应各施工班组进行全面检查监督三、施工进度安排根据业主要求及工程实际情况,我公司确定投标工期为56天。施工时通过合理的流水作业、工序搭接与穿插,确保工程进度,施工
8、进度采取网络计划。四、主要周转材料供应为确保本工程各项管理目标的实现,在公司内部对人、财、物进行统一调配,确保供应及时。模板支撑及外架采用普通钢管、扣件搭设,支模架配早拆体系,由公司负责调集,优先保证。模板采用14mm厚竹胶合板模板,木枋主要采用5070mm杉枋,脚手板为竹脚手板,所有周转材料由项目经理部按计划在各施工阶段分批购置、调入。五、主要施工机械设备投入脚手架、垂直运输方案根据工程结构特点,结合现场实际情况,我公司决定安装一台门吊进行垂直运输,安装位置详见施工平面布置图。施工现场采用封闭式,为保证施工人员的安全,做好文明施工,外脚手架采用双排钢管、扣件式脚手架,实行全封闭,并挂好安全网
9、和安全防笆,内脚手架采用钢管满堂红架,顶棚装修搭设活动支架,内架随搭随拆,周转使用,外架随主体上随外装饰下,脚手架搭设必须整齐,架板满铺,安全设施齐全。脚手架搭设严格按施工规范规定和建筑安全检查标准(JGJ59-99)的要求搭设,搭设前制定详细的搭设方案,对立杆、间距、架体与结构的拉结进行设计与验算,并按规定设好剪刀撑,脚手架搭设好后由质量检查员进行验收,验收合格后方准投入使用。砂浆搅拌及砼浇捣机械施工现场安装JDY500砼搅拌机一台与UJ200和灰机一台,以保证砼、砂浆的制备供应。砼浇灌配置插入式振动器2台,平板式振动器1台。钢筋、木工加工机械在施工现场搭设钢筋加工棚与木工加工棚各一座,布置
10、钢筋加工、木工加工机械各一套。测量仪器与通讯、办公设备测量仪器配备经纬仪一台及水准仪一台,选用经校验的50m钢卷尺二条,5m塔尺二根,其他钢卷尺二十把。通讯设备配备四台对讲机,供门吊司机与指挥施工用,办公室安装两台IC智能插卡电话,主要管理人员配备手机,以供内外联系用;另根据办公人员数量配置相应的办公设施,在项目经理办公室购置电脑一台,以便对工程进行现代化信息管理。安装工程机械设备投入根据工程需要,安装施工队伍配备电焊机、切割机、手电钻、电动试压泵、套丝机、绝缘摇表、万能表等设备和仪表。六、施工各阶段准备工作施工现场准备项目经理部根据现场地形,分析比较,抓紧完成施工平面布置,在对建设方提供的轴
11、线点复核合格后,测量人员立即展开引测工作,并根据图纸尺寸、位置关系建立好轴线、标高控制网。根据业主提供的场地,并按施工需要,组织施工班组搭设临建设施,水、电人员按指定点,将施工用水、用电引入施工现场并敷设至各施工点,及时完成施工现场临时道路与排水设施。预算部门及时提交预算书与工料分析表,施工人员按施工图及进度计划编制各阶段材料用量计划,材料部门按计划需要分批采购进场,材料边进边用,现场保持一定的储备量,堆放整齐。机械设备进场后,迅速安装好并作试运转检查,项目经理部及时组织上级有关部门对门吊等大型设备进行验收,特种作业人员经培训考核合格后持证上岗。试验人员按要求进行材料现场见证取样送检,及时做好
12、砼、砂浆配合比的试配试验工作。技术准备组织技术人员抓紧熟悉施工图及施工规范,认真学习监理条文细则及有关单位(如设计、质监)对工程的施工要求。项目经理部认真抓好进场人员的技术培训及安全教育工作,技术负责人对主要施工人员做出层层技术交底。技术负责人组织技术施工部门及时完成图纸会审工作,编制好项目质量计划与地下室工程施工方案,尤其是地下室底板施工应作为重点来抓,方案编制时要严谨、务实、内容详尽,针对性强,可操作性高。项目经理部认真落实大型机械设备的进场,技术人员根据施工工期编制详尽的施工进度计划(包括网络计划),严肃工程技术纪律,建立并完善技术管理制度,认真贯彻实施;资料员加强技术资料的收集与领发放
13、手续,通过不断强化内部管理,确保工程技术工作的严谨性与科学性。七、施工检测在各阶段施工过程中,根据工程结构特点,对分部分项工程做好工程质量检测工作,重点项目如下:(1)轴线检查;(2)材料进场,材质检测;(3)钢筋接头检测;(4)“两强”试块检测;(5)平整度、垂直度检测;(6)阴阳角方正的检测;(7)防水工程检测;(8)沉降观测等。八、施工用水、用电施工用水取自来水,施工用电根据建设单位指定点接入,施工用水、用电严格按施工平面布置图敷设,确保供应及时,架设美观,场容清洁。九、施工流程安排轴线复核、定位放线基础施工土方回填主体结构施工装饰工程施工水电安装工程穿插施工收尾调试竣工验收。第四章 主
14、要分部工程施工方案一、基础结构施工基础施工条件本工程基础为浅基础。施工流程轴线坐标控制网交接轴线复核、定位放线凿桩头、承台、地梁施工基础结构施工回填土。轴线复核、定位放线施工队伍进场后,立即组织施工、测量人员按业主提供的轴线、标高点及施工平面图尺寸重新放线,采用J2级经纬仪直接定出纵横主轴线,并按二级导线网精度要求闭合无误后,再引测出其它各细部轴线。标高控制网采用S3水准仪复核并闭合,再配合利用经检校合格的钢尺进行引测。土方开挖本工程基坑不深开槽时应根据勘察报告提供的参数进行放坡,对基坑距道路、市政、有建筑物较近处应进行边坡支护,以确保道路、市政管线和现有管线及现有建筑物的安全和施工的顺利进行。承台及基础梁模板、钢筋、砼施工在砼浇灌前应先进行验槽,轴线、基坑尺寸和土质应符合设计规定。坑内浮土、积水、淤泥、杂物应清除干净。局部软弱土层应挖去,用C15级砼作换土垫层。在基坑验槽后应立即浇灌C15垫层砼,以保护地基,垫层厚100mm,每边伸出基础边100mm。砼宜用表面振动器进行振捣,要求表面平整。当垫层达到一定强度后,在其上弹线、支模、铺设钢筋网片,底部用与砼保护层同厚
