某屋面工程施工方案3.doc

上传人:p** 文档编号:948814 上传时间:2024-05-15 格式:DOC 页数:11 大小:1.72MB
下载 相关 举报
某屋面工程施工方案3.doc_第1页
第1页 / 共11页
某屋面工程施工方案3.doc_第2页
第2页 / 共11页
某屋面工程施工方案3.doc_第3页
第3页 / 共11页
某屋面工程施工方案3.doc_第4页
第4页 / 共11页
某屋面工程施工方案3.doc_第5页
第5页 / 共11页
某屋面工程施工方案3.doc_第6页
第6页 / 共11页
某屋面工程施工方案3.doc_第7页
第7页 / 共11页
某屋面工程施工方案3.doc_第8页
第8页 / 共11页
某屋面工程施工方案3.doc_第9页
第9页 / 共11页
某屋面工程施工方案3.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

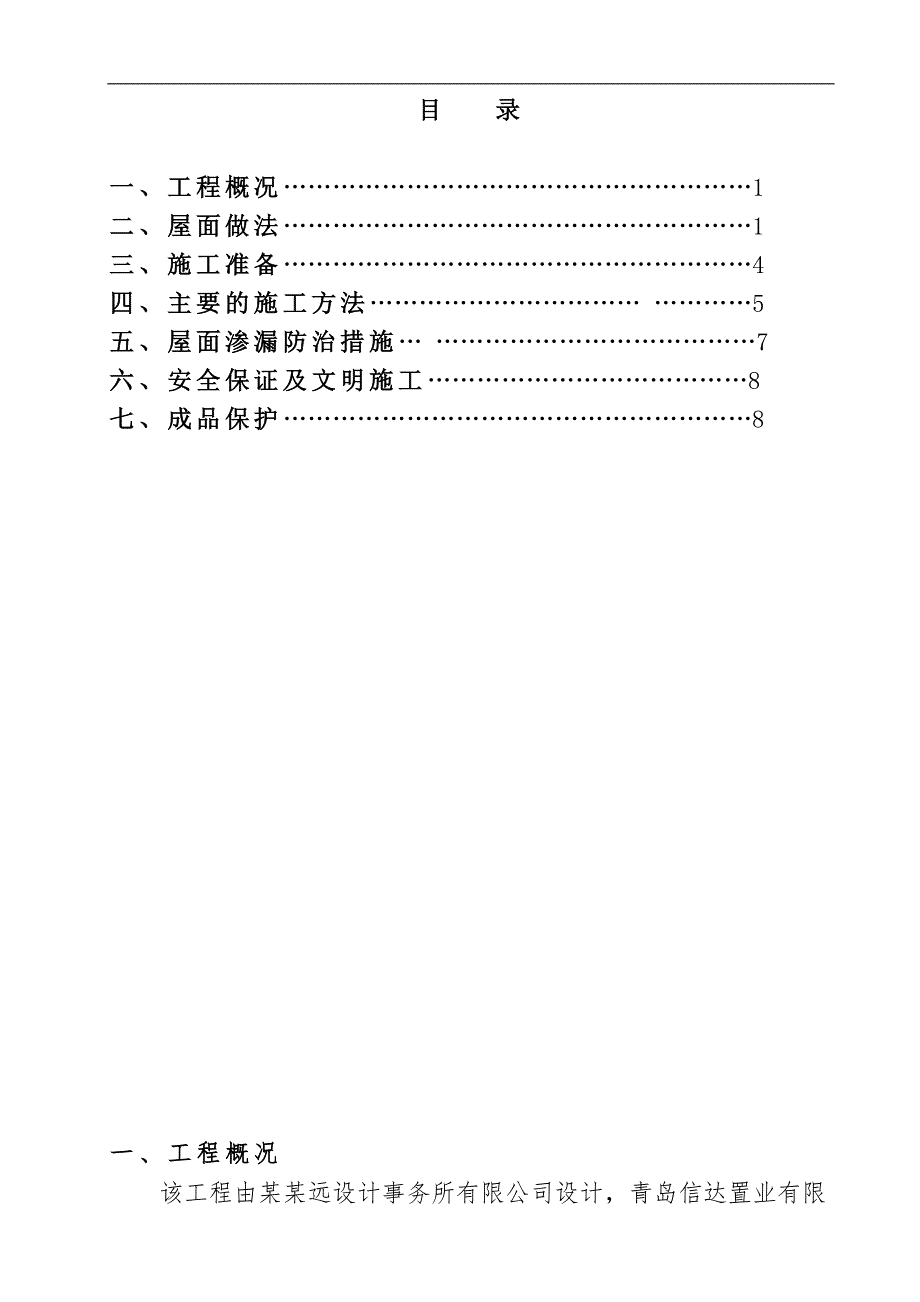

《某屋面工程施工方案3.doc》由会员分享,可在线阅读,更多相关《某屋面工程施工方案3.doc(11页珍藏版)》请在第壹文秘上搜索。

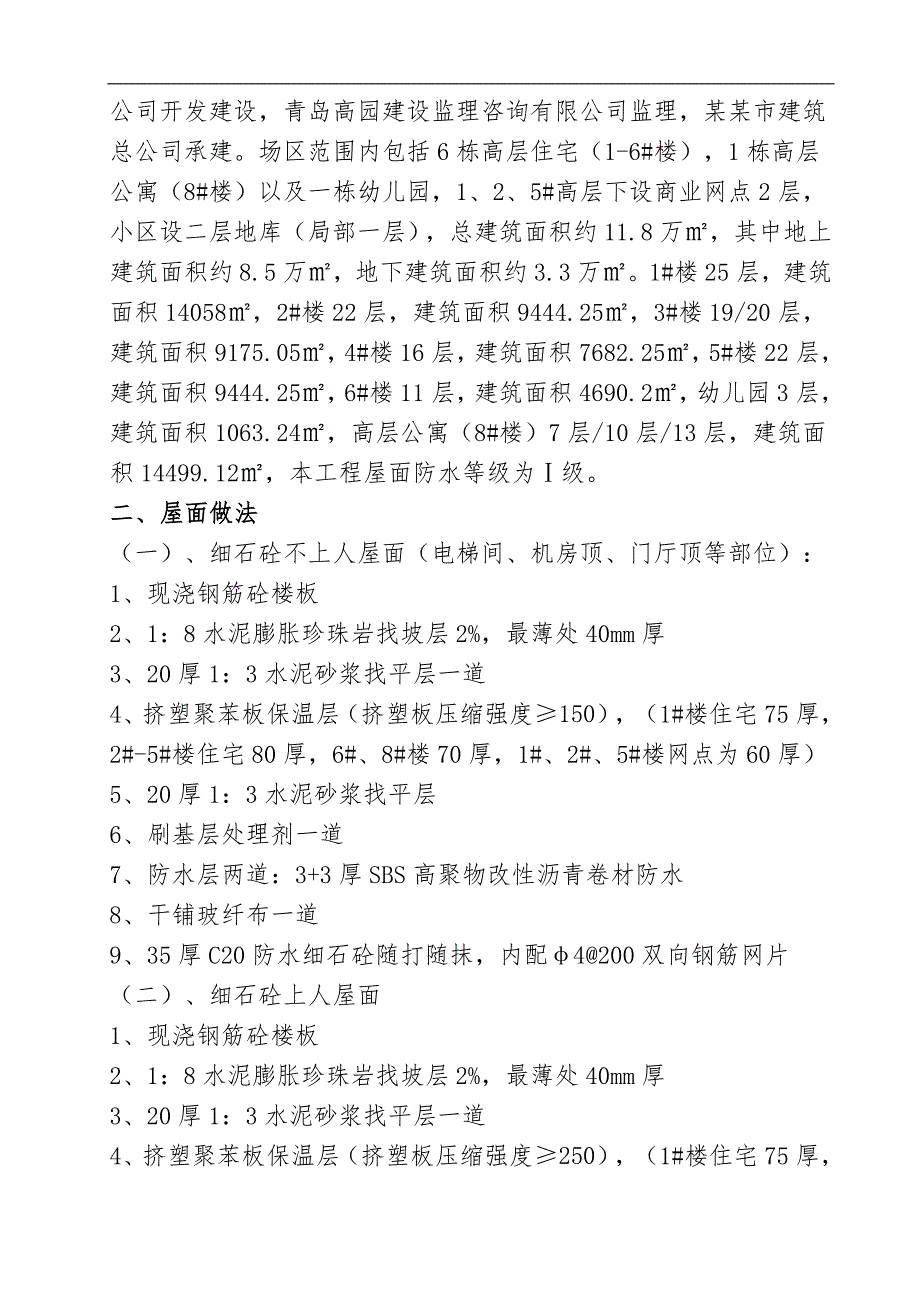

1、某某路33号项目屋面工程施58工方案编制单位:某某市建筑总公司第十五项目部目 录一、工程概况1二、屋面做法1三、施工准备4四、主要的施工方法 5五、屋面渗漏防治措施 7六、安全保证及文明施工8七、成品保护8一、工程概况该工程由某某远设计事务所有限公司设计,青岛信达置业有限公司开发建设,青岛高园建设监理咨询有限公司监理,某某市建筑总公司承建。场区范围内包括6栋高层住宅(1-6#楼),1栋高层公寓(8#楼)以及一栋幼儿园,1、2、5#高层下设商业网点2层,小区设二层地库(局部一层),总建筑面积约11.8万,其中地上建筑面积约8.5万,地下建筑面积约3.3万。1#楼25层,建筑面积14058,2#楼

2、22层,建筑面积9444.25,3#楼19/20层,建筑面积9175.05,4#楼16层,建筑面积7682.25,5#楼22层,建筑面积9444.25,6#楼11层,建筑面积4690.2,幼儿园3层,建筑面积1063.24,高层公寓(8#楼)7层/10层/13层,建筑面积14499.12,本工程屋面防水等级为级。二、 屋面做法(一) 、细石砼不上人屋面(电梯间、机房顶、门厅顶等部位):1、 现浇钢筋砼楼板2、 1:8水泥膨胀珍珠岩找坡层2%,最薄处40mm厚3、 20厚1:3水泥砂浆找平层一道4、 挤塑聚苯板保温层(挤塑板压缩强度150),(1#楼住宅75厚,2#-5#楼住宅80厚,6#、8#

3、楼70厚,1#、2#、5#楼网点为60厚)5、 20厚1:3水泥砂浆找平层6、 刷基层处理剂一道7、 防水层两道:3+3厚SBS高聚物改性沥青卷材防水8、 干铺玻纤布一道9、 35厚C20防水细石砼随打随抹,内配4200双向钢筋网片(二) 、细石砼上人屋面1、现浇钢筋砼楼板2、1:8水泥膨胀珍珠岩找坡层2%,最薄处40mm厚3、20厚1:3水泥砂浆找平层一道4、挤塑聚苯板保温层(挤塑板压缩强度250),(1#楼住宅75厚,2#-5#楼住宅80厚,6#、8#楼70厚,1#、2#、5#楼网点为60厚)5、20厚1:3水泥砂浆找平层6、刷基层处理剂一道7、防水层两道:3+3厚SBS高聚物改性沥青卷材

4、防水8、干铺玻纤布一道9、35厚C20防水细石砼随打随抹,内配4200双向钢筋网片(三)、细部节点做法1、屋面找坡层排气做法:1.1水泥珍珠岩找坡层施工完毕后,确定排汽道位置,宽度为15cm范围内,将珍珠岩找坡层清除(清到结构层),沟槽内沿排汽道长度在找坡层高度范围内填塞加气混凝土块碎料,碎料粒径不大于30mm,填充宽度为150mm,深度同珍珠岩厚度。1.2屋面的排汽道应纵横贯通,不得堵塞,并同与大气连通的排汽管相通,在排汽道内填塞加气混凝土碎料的同时在排汽道的纵横交叉处埋设75mmPVC排汽管,排汽管应设置在结构层上,穿过保温层的排气管壁上应沿管底部周围钻6mm孔,钻孔间距10mm,钻孔部位

5、高度同铺设的珍珠岩厚度,以保证排汽管的畅通。1.3排汽管高出屋面250mm并且上端接两个向下的75mmPVC弯头以防进水,排汽管根部周围防水卷材高出屋面混凝土防水保护层250mm,排汽管的混凝土底座上底为120mm120mm、下底为150mm150mm、高度为250mm的细石混凝土底座,混凝土底座用新竹胶板做模板,浇注一次成活,表面不抹灰,底座顶面与排汽管交接处预留宽10mm10mm防水槽,槽内用耐候硅酮密封胶嵌缝;防水卷材与PVC排汽管交接处应粘贴严密并且用防水油膏密封。2、女儿墙泛水、压顶防水处理应符合下列要求:卷材收头直接铺压在墙上留有的凹槽内,嵌填密封材料封闭,凹槽距屋面完成面的高度不

6、应小于250mm。3、伸出屋面管道根部的防水构造应符合下列要求:(1)、管道根部500mm范围内,砂浆找平层高出30mm坡向周围的圆锥台。(2)、管道根部周围做附加层,宽度和高度不小于250mm。(3)、防水层贴在管道上的高度不小于250mm(距离完成面)。(4)、附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封口。(5)、高屋面落水管出水口处在底屋面上设置细石砼水簸箕,平面尺寸为300*300mm,外底内高(外侧高度为10cm,内侧高度为15cm),上表面镶贴统一的地板砖。落水管底部统一距地板砖面15cm。(四)、其他细部1、 屋面水落口周围500mm范围内加大坡度,坡度不小于5

7、%。2、 防水保护层应设置分格缝,水泥砂浆保护层分格面积应为1,细石混凝土保护层分格面积不大于36(具体分格缝划分详见屋面施工图)。3、靠近女儿墙的分格缝距离女儿墙为30CM,缝宽3CM;其他分格缝宽度为2CM,深度同保护层厚度,缝内填嵌油膏防水密封材料。分格缝采用等厚的挤塑板,在保护层施工前进行放置和固定,在工程交付前将挤塑板剔除,在缝两侧粘贴胶带,进行油膏灌缝。三、施工准备1、屋面工程施工前,应认真图纸会审,掌握施工图中细部构造及有关技术要求。2、施工负责人应向班组进行技术交底,内容包括:施工部位,施工顺序,施工工艺,构造层次,节点设防方法,增强部位及做法。工程质量标准,保证质量的技术措施

8、,成品保护措施和安全注意事项。3、防水材料及保温材料均有材料质量证明文件,并经复试合格。4、检查找平层所有原材料及配合比应符合设计要求。5、挤塑聚苯板等板材搬运时应轻拿轻放,防止损伤断裂、缺棱掉角。6、水泥膨胀珍珠岩中的水泥采用32.5复合硅酸盐水泥;珍珠岩内不得含有有机杂质。7、水泥砂浆找平层中的水泥选用32.5复合硅酸盐水泥;砂为中粗砂,含泥量不大于3%;1:3为水泥与砂的体积比。8、伸出屋面的烟风道、预埋件、水落斗已施工完毕。水落斗安装必须考虑高度和出墙宽度,落水斗底部为找坡层和找坡层的顶部,出墙距离考虑外墙抹灰和保温完成后(距完成面5cm)。四、主要的施工方法(一)水泥膨胀珍珠岩找坡层

9、:1、水泥膨胀珍珠岩施工前,在四周女儿墙上放设1米线,对整个屋面按照坡度要求进行打点,保证最薄处为4CM,且保证设计坡度要求。(详屋面施工图)2、水泥膨胀珍珠岩拌合料采用1:8体积配比,拌和必须均匀,颜色一致,加水量要严格控制,在铺设时不至于出现泌水现象,以用手紧握成团不散、并稍有水泥浆滴下时为好。3、水泥膨胀珍珠岩铺设时进行压实,且高低平缓变化,压完后注意养护,避免受水浸湿,常温条件下养护不应少于2天,待其凝固后方可进行砂浆找平层施工。(二)水泥砂浆找平层:1、检查雨落管与楼板处的节点是否严密,若发现问题应及时用水泥砂浆将四周堵严,进行密封处理。2、找平层采用1:3水泥砂浆,铺设厚度为25m

10、m,表面抹平后二次压光,充分养护,不得有酥松、起砂、起皮现象。3、转角处应抹成圆弧形,其半径为50mm。(三)SBS改性沥青防水卷材防水层施工:1、冷底子油的涂刷:涂刷冷底子油前要首先检查找平层的质量和干燥程度并加以清扫,符合要求后方可进行,在大面积涂刷前,应用毛刷对屋面节点周边拐角部位先进行处理。冷底子油作为基层处理剂用于热粘贴铺设沥青卷材,涂刷要薄而均匀,不得有空白、麻点、气泡。如果基层表面过于粗糙,先刷一遍慢挥发性冷底子油,待其表面干后,再刷一遍快挥发性冷底子油。涂刷时间在SBS施工前1天进行,使油层干燥后而又不沾染灰尘。2、卷材防水层施工工艺流程:基层表面清理修补 喷涂冷底子油 节点附

11、加增强处理 定位、弹线、试铺 铺贴卷材 收头处理节点密封 清理检查修整 蓄水试验 铺贴保温板(1)在铺贴时,先对缝、洞、沟、墙、管、角这些形状复杂、应力集中、容易造成渗漏的节点部位要进行增强层施工处理。(2)采用热熔法铺贴,火焰喷具均匀烘烤卷材的底面,当卷材底面烘烤到有光泽发黑时冷油已融化,然后将卷材用力向前滚推,随后一人用小压滚将搭接边压实,使其粘牢。(3)防水层施工完毕,要进行检查,不得有鼓泡、皱折、脱落和大的起壳现象,做到面层平整、美观、实用才能起到好的防水效果,保证工程应有的防水寿命。3、卷材防水施工注意事项:(1)雨天严禁进行卷材施工,五级风以上不得施工。(2)卷材防水层的找平层应符

12、合质量要求,达到规定干燥程度。(3)在屋面拐角、天沟、水落口、屋脊、卷材搭接、收头等节点部位,必须仔细铺平、贴紧、压实、收头牢靠,符合设计要求和屋面工程技术规范等有关规定,在屋面拐角、天沟、水落口等部位,加铺卷材附加层,水落口加雨水罩后,必须是天沟的最低部分,避免水落口周围存水。(4)卷材铺贴时避免过分拉紧和皱折,基层与卷材之间排气要充分,要向横向两侧排气后方可用辊子压平粘实,不允许有翘边、脱层现象。(5)施工完毕后,必须经检验合格后,立刻进行保护层施工(四)挤塑聚苯板保温层:1、挤塑聚苯板铺设前应将屋面上的建筑垃圾和杂物清理干净,并扫干积水。2、挤塑聚苯板铺设时,遇有缺棱掉角、破碎不齐的,应

13、锯平拼接使用。3、挤塑聚苯板紧靠基层表面,铺平、垫稳,接缝保证严密,不得超过5mm。4、挤塑聚苯板采用水泥添加801胶拌合物进行粘贴,粘贴面积保证50%。(五)细石砼保护层施工1、屋面保护层采用C20细石砼(商品砼),严格做好材料进场验收及试块留置工作。2、在细石砼保护层施工前,必须保证分格缝处的挤塑板界格条固定完毕,要求横竖顺直,坡度顺畅,且界格条固定牢靠。3、细石砼保护层施工前,要求将钢筋网片铺设完毕,进行有效搭接,且在界格缝处必须断开,在砼面层浇筑过程中,将钢筋网片上提,居中放置,以保证其有效保护层厚度。4、细石砼浇筑完成后,要求随打随抹,表面压光处理。终凝后要求及时洒水养护。五、屋面渗

14、漏防治措施1、不得擅自改变屋面防水等级和防水材料,确需变更的,应经原审图机构审核批准,图纸设计中应明确节点细部做法。2、屋面防水必须由有相应资质的专业防水队伍施工,施工前应进行图纸会审,掌握细部构造及有关技术要求。3、防水工程应严格按施工图施工。施工前应进行图纸会审,掌握细部构造及有关技术要求;编制切实可行的防水工程施工方案或确定技术措施,经审批通过后方可展开施工。4、防水材料进场后,建设单位应委托检测机构抽检合格后方可使用。5、卷材防水屋面基层与女儿墙、山墙、天窗壁、变形缝、烟道等突出屋面结构的交接处和基层转角处,找平层均应做成圆弧形,圆弧半径应符合规范要求。6、卷材防水在天沟、檐沟与屋面交

15、接处、泛水、阴阳角等部位,应做防水附加层;附加层经验合格后,方可进行下一步的施工。7、天沟、檐沟、檐口、泛水和立面卷材收头的端部应裁齐,塞入预留凹槽内,用金属压条钉压固定,最大钉距不应大于450mm,并用密封材料嵌填封严。8、伸出屋面的管道、井道、设备底座及高出屋面的结构处应用柔性材料做泛水,其高度不小于250mm;管道底部应做防水台,防水层收头处应用金属箍紧,并用密封材料封口。9、屋面水落口周围直径500mm范围内应设不小于5%的坡度坡向水落口,水落口处防水层应伸入水落口内部不应小于50mm,并用防水材料密封。10、刚性防水层与基层、刚性保护层与柔性防水层之间应做隔离层。屋面细石砼保护层分隔缝间距不宜大于4.0m。11、屋面太阳能、消防等设施、设备、管道安装时,应采取有郊措施,避

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
