《某某花园商住小区基坑支护施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《某某花园商住小区基坑支护施工组织设计方案.doc(6页珍藏版)》请在第壹文秘上搜索。

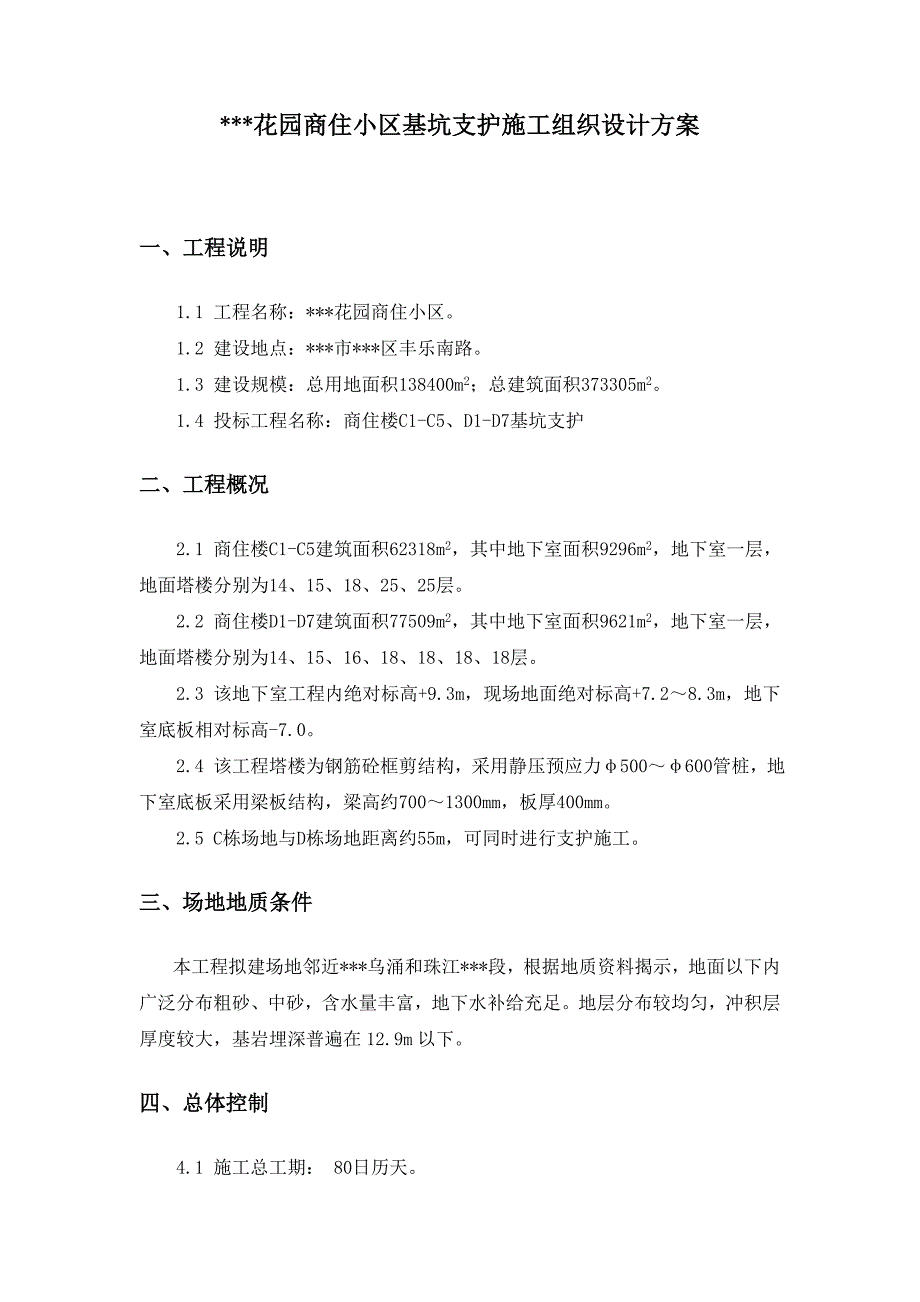

1、*花园商住小区基坑支护施工组织设计方案一、工程说明1.1 工程名称:*花园商住小区。1.2 建设地点:*市*区丰乐南路。1.3 建设规模:总用地面积138400m2;总建筑面积373305m2。1.4 投标工程名称:商住楼C1-C5、D1-D7基坑支护二、工程概况2.1 商住楼C1-C5建筑面积62318m2,其中地下室面积9296m2,地下室一层,地面塔楼分别为14、15、18、25、25层。2.2 商住楼D1-D7建筑面积77509m2,其中地下室面积9621m2,地下室一层,地面塔楼分别为14、15、16、18、18、18、18层。2.3 该地下室工程内绝对标高+9.3m,现场地面绝对标
2、高+7.28.3m,地下室底板相对标高-7.0。2.4 该工程塔楼为钢筋砼框剪结构,采用静压预应力500600管桩,地下室底板采用梁板结构,梁高约7001300mm,板厚400mm。2.5 C栋场地与D栋场地距离约55m,可同时进行支护施工。三、场地地质条件本工程拟建场地邻近*乌涌和珠江*段,根据地质资料揭示,地面以下内广泛分布粗砂、中砂,含水量丰富,地下水补给充足。地层分布较均匀,冲积层厚度较大,基岩埋深普遍在12.9m以下。四、总体控制4.1 施工总工期: 80日历天。4.2 主要工作量: 600搅拌桩:9.4万延米。48注浆花管:6.6万延米。130钢管桩:2.0万延米。喷射混凝土面积:

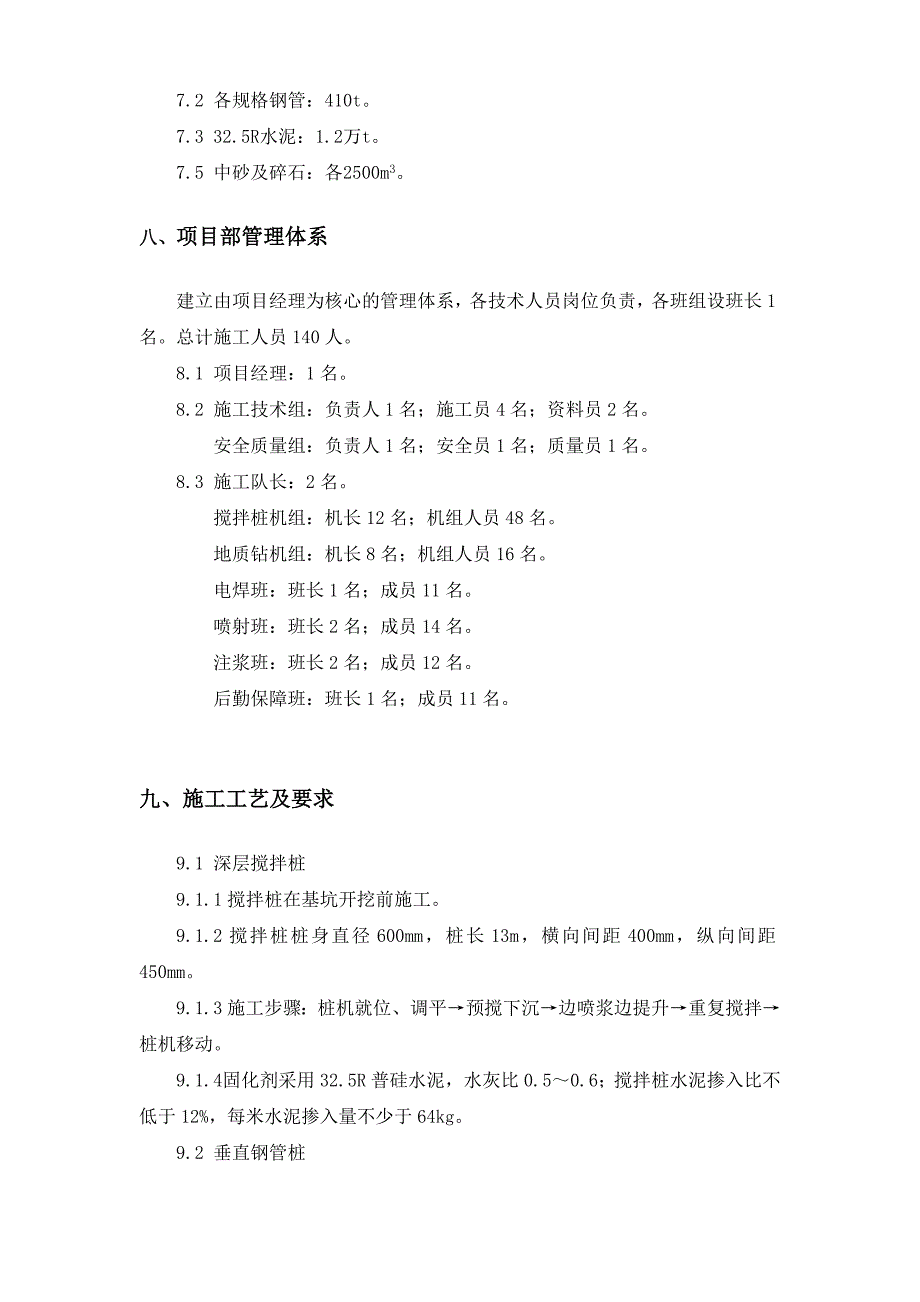

3、7871m2。五、施工准备5.1 由建设单位提供在施工现场的施工用水、用电接驳点,两个地块应各自提供至少4个排污口。层。5.2 铺设施工用各类水电管线。5.3 按图纸堆放各类材料、设备,对使用材料按规范要求进行质量检验。5.4 成立施工项目部,明确各人职责,建立施工管理、质量管理及安全生产管理体系。六、施工机械设备 均按两地块同时施工考虑6.1 深层搅拌桩机12台6.2 地质钻机 8台6.3 12m3空气压缩机4台6.4 混凝土喷射机4台6.5 污水泵16台6.6 电焊机10台6.7 气动冲击锤2台6.8 水泥搅拌机4台6.9 高压注浆泵2台6.10 其他工具若干七、主要施工材料7.1 各规格
4、钢筋:70t。7.2 各规格钢管:410t。7.3 32.5R水泥:1.2万t。7.5 中砂及碎石:各2500m3。八、项目部管理体系建立由项目经理为核心的管理体系,各技术人员岗位负责,各班组设班长1名。总计施工人员140人。8.1 项目经理:1名。8.2 施工技术组:负责人1名;施工员4名;资料员2名。安全质量组:负责人1名;安全员1名;质量员1名。8.3 施工队长:2名。搅拌桩机组:机长12名;机组人员48名。 地质钻机组:机长8名;机组人员16名。 电焊班:班长1名;成员11名。 喷射班:班长2名;成员14名。 注浆班:班长2名;成员12名。 后勤保障班:班长1名;成员11名。 九、施工
5、工艺及要求9.1 深层搅拌桩9.1.1搅拌桩在基坑开挖前施工。9.1.2搅拌桩桩身直径600mm,桩长13m,横向间距400mm,纵向间距450mm。9.1.3施工步骤:桩机就位、调平预搅下沉边喷浆边提升重复搅拌桩机移动。9.1.4 固化剂采用32.5R普硅水泥,水灰比0.50.6;搅拌桩水泥掺入比不低于12%,每米水泥掺入量不少于64kg。9.2 垂直钢管桩9.2.1 在搅拌桩施工完毕后进行钢管桩施工。9.2.2 钢管桩成桩直径130mm,桩长13m,横向间距1300mm,全长置入108钢管。9.2.3采用XY100型钻机,成孔采用泥浆护壁,泥浆浓度根据孔内情况调整;钻遇易坍塌土层时,应采用
6、套管护壁。按一定比例,终孔提取土、岩芯,判定桩底土、岩性。9.2.4 钢管制作采用套焊,钢管底部制作成尖头,端部焊短钢筋用于吊装。9.2.5 钢管桩垂直度要求偏差小于5%。9.2.6 注浆:采用底部灌浆,固化剂采用32.5R普硅水泥,水灰比0.50.6注浆压力不小于1MPa,宜加入适量早强剂。9.2.7 补浆:配置注浆用浆体,在水泥浆凝固收缩后重新将钢管桩桩体灌满。9.3 开挖9.3.1 分层分段跳挖,按2025m分若干个开挖段,根据支护施工要求开挖。9.3.2 不得超挖抢挖:开挖深度不大于锚杆开孔深度0.3m,不提前开挖未列入计划的区段,不增加开挖段长度。9.3.3 覆土回填:在处理出道口时
7、,应合理安排开挖及覆土,保障整体工期。9.4水平注浆花管9.4.1 使用气动锤在指定位置打入钢管。钢管杆体采用48钢管,前端打制成尖头,管身前段开5mm的出浆孔。9.4.2 在混凝土喷射作业完成48小时后进行注浆。9.4.3 注浆材料采用32.5R普硅水泥配制,加入适量早强剂,水灰比0.40.5。9.4.4 水泥浆应拌和均匀,随拌随用,一次拌和的水泥浆应在初凝前用完。注浆前将孔内残留或松动的杂土清除干净。注浆时注浆管应插至离孔底250500mm处,孔口部位设置止浆塞及排气管。9.4.5 注浆压力不低于1.0MPa。9.5 喷射混凝土9.5.1 开挖工作面后,修整喷射面,布置厚度控制点。9.5.
8、2 现场按配比配制混凝土料,具体配比按实验室数据为准。根据现场湿度调整速凝剂添加量。十、工程施工技术及质量保证措施10.1 技术交底:开工前召开全体会议,对各项各班组进行具体的书面的技术交底,明确班组负责制。10.2 特殊工种全部使用具相应资格的人员进行操作。10.3 不使用不合格材料,对材料按规范要求进行抽检,待检验合格后方能使用。10.4 定期检查机械器材运转情况,对不能保证按技术要求运作的机械停工检修。10.5 对各工种各工序进行记录,及时整理资料。10.6 流程安排紧凑,各班组密切配合,不得出现怠工现象。10.7 严格按施工设计图纸施工,如需调整设计,应及时上报甲方、监理业主现场负责人
9、,征得同意后方可进行施工。十一、安全、文明施工保证措施11.1 安全技术保证措施11.1.1建立以项目经理为组长的安全生产领导小组,建立专职安全员,建立安全生产责任制。11.1.2 开工前进行安全交底,开工时定期进行安全再教育。定期进行安全生产检讨,及时排除安全隐患。11.1.3施工用电必须符合规范要求,所有设备用电均采用四相五线制,支线架设在过道处要采用一定的保证措施。手持照明灯及危险场所使用安全电压,严禁电线随地走。11.1.4所有机电设备用电均采用一机一闸一漏电开关一箱制,电箱要求用统一制作的铁制电箱,要求有门一锁,有防雨措施,电线应离地面2.5m铺设。11.1.5进入施工现场的施工人员
10、必须戴好安全帽,禁止穿拖鞋进入施工现场。11.1.6 严禁电线、电缆浸水和浸油。11.1.7 严禁在油料堆放处动火、吸烟。定期检查施工现场、宿舍防火设施。11.2 文明施工保证措施11.2.1 材料按规格、按图分类堆放。11.2.2 作好材料的防水防潮措施,保证材料不受损。11.2.3 工业废料、生活垃圾集中处理,及时清理,保持环境清洁卫生。11.2.4 不留积水,及时排走施工用水、雨水等。11.2.5 作业后清理施工机械,及时保养维护。11.2.6 作业人员穿着统一,不使用破旧防护衣物、鞋子等。11.2.7 出入工地佩戴工作证。十二、应急措施12.1 对出现边坡变形超出控制范围后,应先进行及时补救措施,待情况得到控制后再根据具体情况制订下一步施工方案。12.2现场准备足够的短注浆花管、木桩、砂包,对出现开裂情况不太严重的情况下,可以进行及时的加固。12.3 基坑开裂严重,应马上撤离作业人员,回填土方。12.4 基坑周边沉降过大,应停止施工,找出原因后进行处理。
