《某桥梁大体积混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《某桥梁大体积混凝土施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

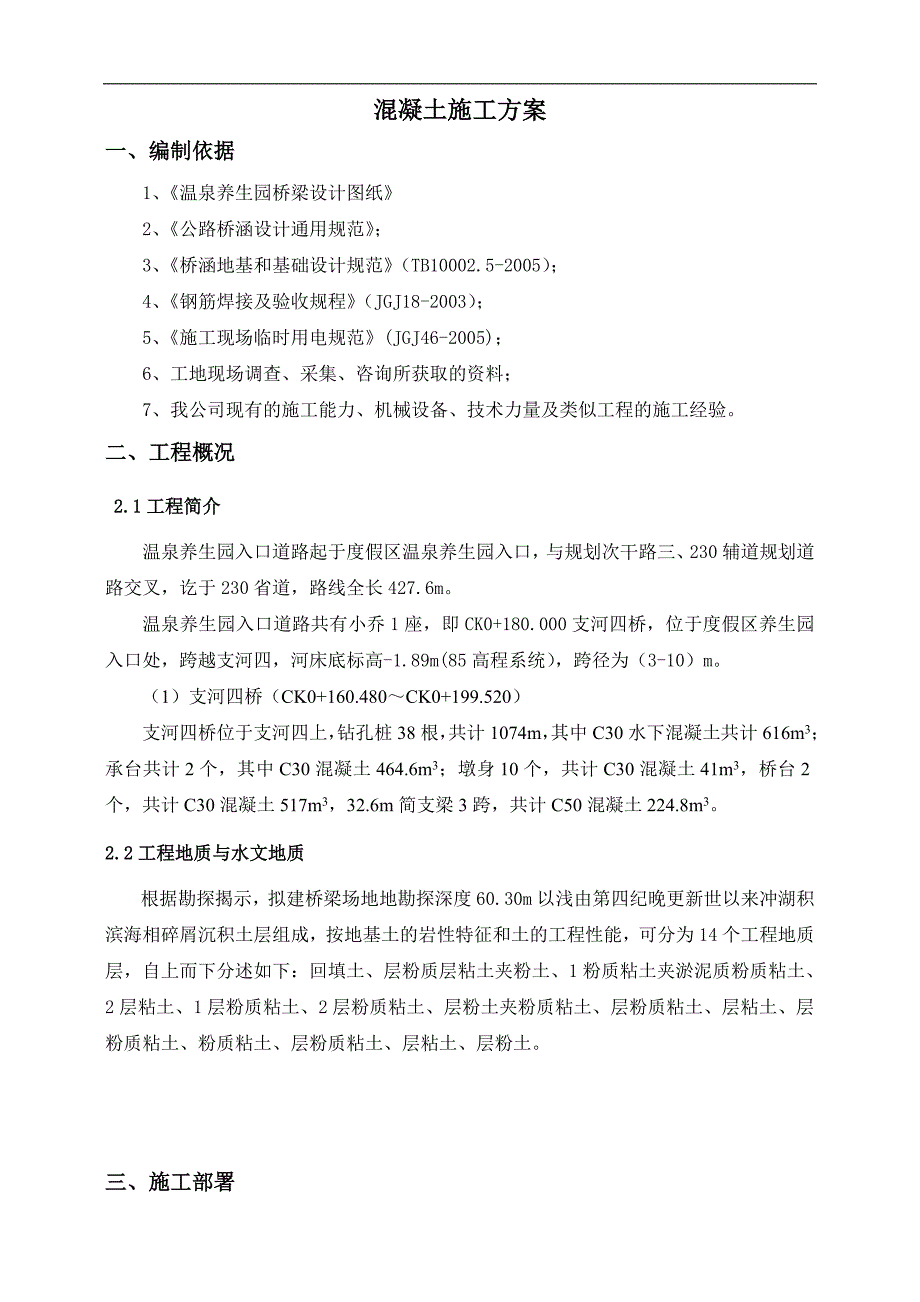

1、温泉养生园入口道路工程 支河四桥混凝土专项施工方案编制: 复核: 审批: 某某市政工程有限公司混凝土施工方案一、 编制依据1、温泉养生园桥梁设计图纸2、公路桥涵设计通用规范;3、桥涵地基和基础设计规范(TB10002.5-2005);4、钢筋焊接及验收规程(JGJ18-2003);5、施工现场临时用电规范(JGJ46-2005);6、工地现场调查、采集、咨询所获取的资料;7、我公司现有的施工能力、机械设备、技术力量及类似工程的施工经验。二、工程概况2.1工程简介温泉养生园入口道路起于度假区温泉养生园入口,与规划次干路三、230辅道规划道路交叉,讫于230省道,路线全长427.6m。温泉养生园入
2、口道路共有小乔1座,即CK0+180.000支河四桥,位于度假区养生园入口处,跨越支河四,河床底标高-1.89m(85高程系统),跨径为(3-10)m。(1)支河四桥(CK0+160.480CK0+199.520)支河四桥位于支河四上,钻孔桩38根,共计1074m,其中C30水下混凝土共计616m3;承台共计2个,其中C30混凝土464.6m3;墩身10个,共计C30混凝土41m3,桥台2个,共计C30混凝土517m3,32.6m简支梁3跨,共计C50混凝土224.8m3。2.2工程地质与水文地质根据勘探揭示,拟建桥梁场地地勘探深度60.30m以浅由第四纪晚更新世以来冲湖积滨海相碎屑沉积土层组

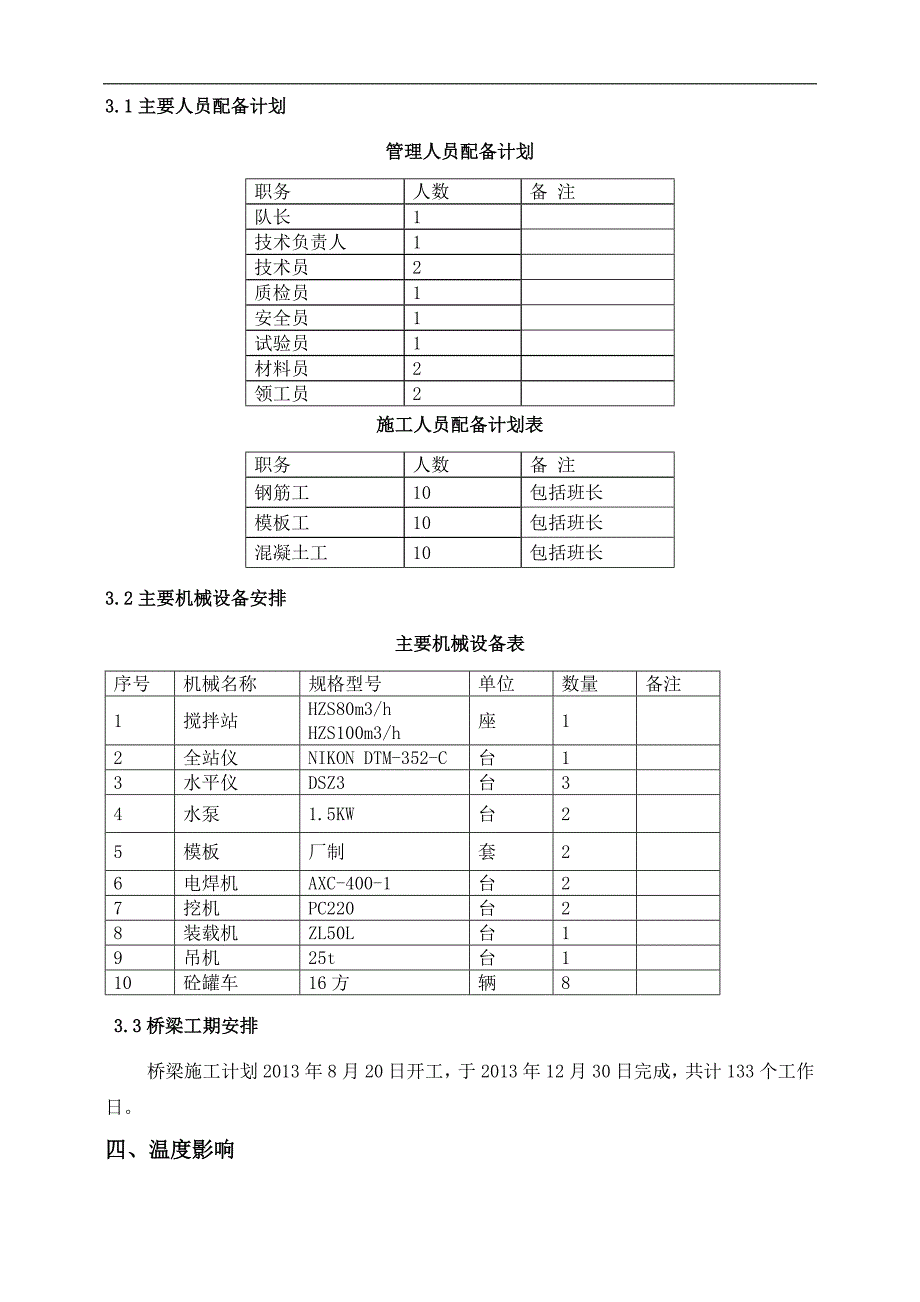

3、成,按地基土的岩性特征和土的工程性能,可分为14个工程地质层,自上而下分述如下:回填土、层粉质层粘土夹粉土、1粉质粘土夹淤泥质粉质粘土、2层粘土、1层粉质粘土、2层粉质粘土、层粉土夹粉质粘土、层粉质粘土、层粘土、层粉质粘土、粉质粘土、层粉质粘土、层粘土、层粉土。三、施工部署3.1主要人员配备计划管理人员配备计划职务人数备 注队长1技术负责人1技术员2质检员1安全员1试验员1材料员2领工员2施工人员配备计划表职务人数备 注钢筋工10包括班长模板工10包括班长混凝土工10包括班长3.2主要机械设备安排 主要机械设备表序号机械名称规格型号单位数量备注1搅拌站HZS80m3/hHZS100m3/h座1
4、2全站仪NIKON DTM-352-C台13水平仪DSZ3台34水泵1.5KW台25模板厂制套26电焊机AXC-400-1台27挖机PC220台28装载机ZL50L台19吊机25t台110砼罐车16方辆83.3桥梁工期安排桥梁施工计划2013年8月20日开工,于2013年12月30日完成,共计133个工作日。四、温度影响4.1温度控制原因混凝土是由多种材料组成的非均质材料,它具有较高的抗压强度,良好的耐久性及抗拉强度低,抗变形能力差,易开裂的特性。大体积混凝土由于结构截面大,水泥用量大,水泥水化时释放的水化热会产生较大的温度变化,这种温度变化会使混凝土内部温度显著提高,而混凝土表面由于散热较快
5、,温度较低,这样砼结构会形成较大的内外温差,使混凝土内部产生压应力,表面产生拉应力,当这个拉应力超过混凝土抗拉强度时,混凝土表面就会产生裂缝。同时,混凝土表面降温时,由于降温产生的温差,加上混凝土多余水分蒸发产生的干缩,受到地基和结构边界条件的约束时,会产生很大的收缩应力(拉应力),当该拉应力超过混凝土抗拉强度时,混凝土整个截面会产生贯穿裂缝,带来很大危害。4.2温度控制标准4.2.1混凝土浇筑体在入模温度基础上的温升值不宜大于50;4.2.2混凝土浇筑体的里表温差(不含混凝土收缩的当量温度)不宜大于25;4.2.3混凝土浇筑体的降温速率不宜大于2.O/d;4.2.4确保大体积混凝土内部最高温
6、度不超过65,混凝土内部温度与表面温度温差、表面温度与环境温度之差不宜大于20,养护用水温度表面温度之差不得大于15,防止混凝土出现裂纹。4.2.5承台混凝土不允许出现内部温度裂缝,表面最大裂缝宽度0.2。五、工艺流程施工工艺流程:施工准备承台开挖破桩头施工底模模板制安钢筋制安冷却管及测温元件的安装混凝土灌注温度监控及通水冷却混凝土养护。六、温度控制措施6.1总体方针为了降低砼的温度应力,要求控制其温度的变化。从防止出现温度变形裂缝的前提出发,温度控制的主要任务是:降低混凝土内部最高温升,减小总降温差;提高混凝土表面温度,降低混凝土内部温差,减小温度梯度;延缓混凝土的降温速率,充分发挥混凝土徐
7、变特性。6.2混凝土降温具体措施选用中低热矿渣水泥;通过优化砼级配,尽量减少大体积混凝土水泥用量,减少水化热的产生;掺加缓凝剂,延缓砼水化热的峰值出现时间;混凝土采用蓄热保温,严格控制砼内外温差;加强砼搅拌,确保拌和均匀,使筏板内部温度均匀;砼振捣需在浇筑后初凝前作二次复振,排除砼因秘水形成的水分和空隙,提高握裹力,增强砼抗裂性;加强砼的保温养护,达到砼表面保温保湿作用。以蓄热法进行大体积混凝土的养护方法,用帆布搭设棚架包裹承台,内部加温养护,承台表面覆盖塑料薄膜与麻袋作为保温材料,其中塑料薄膜除了保温作用外,对砼还具有明显的保湿效果,只要覆盖时幅与幅间搭接严密,薄膜与砼表面可以长时间的保持湿
8、润状态,这对砼的养护极为有利。在整个底板砼保温养护期间,不用花费人工及自来水每天浇水。而依靠砼的泌水足以保持砼表面处的湿润,既减少了砼表面干缩裂缝,又避免了因浇冷水而降低砼表面的温度,而使砼内外温差的增加。为了防止混凝土开裂,提高混凝土本身的抗拉性能也是极其重要的一个方面。提高混凝土抗裂性能应着重从提高混凝土抗拉强度入手,在优化配合比的情况下改善施工工艺提高施工质量、加强养护,为了制定合理的温度控制方案,对混凝土的温度变化进行科学预测必不可少;为了及时掌握混凝土温度变化的实际状况并随时加以必要的控制,同步进行混凝土温度监测是关键。科学的预测与准确的监控相结合,使整个温度控制取得成功的切实保证。
9、6.3监测信息反馈及时反馈监测信息,根据温度监测情况,及时根据多点监测结果对不同部位随时调整保温层厚度,使温差控制在规范规定的25之内。6.4通水冷却根据混凝土内部的温度分布规律,在承台高度方向1.2m/层设置冷却水管,冷却管采用直径40mm的HPB235钢管,水平间距为1.2m。在通水前进行压水检查,通水流量达到25L/min,接头采用钢接头,拐角处采用钢接头,拐角处采用弯头。先将钢管按冷却管安装图下料及车丝并运至现场,钢筋绑扎完毕后,按设计位置安装,接头处先涂上油漆再拧紧,可防止混凝土浇筑过程中漏浆堵管及通水过程中漏水。安装完毕后,进行试通水,检查管咱通水正常方进行下一道工序。混凝土浇筑至
10、冷却管标高后开始通水,以降低混凝土的水化热;到混凝土的峰值后停水,减缓混凝土的降温速度。在混凝土养生过程中,根据天气、水化热及进出水口的温差情况,及时进行水温和水压的调整工作,控制冷却水管进出水口的温度不超过15。6.5保证连续浇筑砼为保证砼能够连续浇筑,不出现施工缝或冷缝。施工机械不仅要准备充分,而且要考虑发生故障时的修理时间,现场备用九台砼罐车和振动棒若干,此外还要备用一台发电机,其功率最小保证现场混凝土浇筑全过程和部分照明用电。在浇筑砼两天前应把所需的材料、施工机械运到现场。备好足够的水泥、砂、石、保证水电供应、机械配备,必须做到连续施工。6.6砼分层浇筑方法(斜面分层法)依据砼输送能力
11、、大承台的面积、砼浇筑量,对大承台浇筑砼进行分层,使砼以同一坡度薄层浇筑,循序推进,一次到顶,每次分层厚度按300500mm分层浇筑,并要保证砼覆盖已浇筑砼的时间不得超过砼初凝时间。这样避免混凝土输送管道经常拆除、冲洗和接长,提高了泵送效率,简化了混凝土的泌水处理,保证了上下混凝土不超过初凝时间。对大承台进行分层后,砼浇筑时各层间应有适宜的间歇时间,使得在不产生冷缝的前提下,上层混凝土覆盖到下层的混凝土上时,下层混凝土水化热已进行了一段时间,热量已散发一部分,这样可以降低混凝土内部的一部分水化热。6.7混凝土振捣根据混凝土滑动时自然形成一个坡度的实际情况,在每个浇筑带的前、中、后布置三道振捣棒
12、,在下料完成后开始振捣。第一道布置在混凝土卸料点,主要解决上部混凝土的捣实,第二道布置在混凝土坡脚处,确保下部混凝土的密实,第三道在坡度的中部保证砼的坡度和密实性。随着混凝土浇筑工作的向前推进,振捣棒也相应跟上,以确保整个高度混凝土的质量。斜面长度增加后,振动棒也要相应增加个数。施工管理人员在现场监督工人认真捣实混凝土,提高混凝土的密实度,减少砼骨料之间的空隙。6.8混凝土的泌水处理大流动性混凝土在浇筑、震捣过程中,上涌的泌水和浮浆顺混凝土坡面下流到坑底。泌水会因振捣而改变混凝土中水的含量及冲洗掉混凝土面的水泥浆,对混凝土具有较大的危害因此施工中应及时处理泌水问题。混凝土浇筑时使大部分泌水随着
13、混凝土浇筑向前推进被赶至下坡段,并由人工将泌水清除出承台。当混凝土大坡面的坡脚接近另一侧模板时,改变混凝土浇筑方向,即从顶端往回浇筑。 6.9动态控制施工现场严格监控预拌混凝土的各项指标,随时向现场施工的负责人进行通报,并及时对现场出现的混凝土品质问题进行处理。试验人员随时抽查砼的坍落度,目测砼的和易性,如发现砼有离析或初凝现象把砼清退出场。6.10混凝土面层搓平承台砼浇筑完成后,初步用铝合金大杠刮平砼后,及时用木抹子将砼表面抹平,待砼收水后,用木抹子搓平两次,以闭合砼面层的收缩裂缝。大体积混凝土浇筑,其表面水泥浆较厚,在混凝土浇筑结束后要认真处理。经45小时左右,初步按标高用长尺刮平,在初凝
14、前(因混凝土内掺加减水剂,初凝时间较长)用铁滚筒碾压,再用木蟹打磨压实,以闭合收水裂缝,约12小时后覆盖塑料膜并蓄水养护。七、混凝土养护大体积混凝土应及时进行保温保湿养护,在每次混凝土浇筑完毕12小时后,对砼加以覆盖和浇水以减少升温阶段内外温差,防止产生温度裂缝,并可防止混凝土表面脱水产生干缩裂缝,使水泥顺利进行水化,提高混凝土的抗裂缝能力。混凝土浇筑体的里表温差和降温速率进行现场监测,当实测结果不满足温控指标的要求时,应及时调整保温养护措施。大体积混凝土拆模后,应及时回填土,不宜长期暴露在自然环境中。养护注意事项(1)应专人负责保温养护工作,并应按本规范的有关规定操作,同时应做好测试记录;(2)保湿养护的持续时间不得少于14d,并应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润;(3)保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20时,可全部拆除。八、温控施工的监测8.1混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不应少于4次;入模温度的测量,每台班不应少于2次。8.2混凝土浇筑体内监测点的布置,分别按照承台内最高温升、里表温差、降温速率及环境温度,第1天第7天 每4小时测温一次;第8天第14天
