某消防工程现场临时用电施工方案.doc

上传人:p** 文档编号:949270 上传时间:2024-05-16 格式:DOC 页数:6 大小:73.50KB
下载 相关 举报
某消防工程现场临时用电施工方案.doc_第1页
第1页 / 共6页
某消防工程现场临时用电施工方案.doc_第2页
第2页 / 共6页
某消防工程现场临时用电施工方案.doc_第3页
第3页 / 共6页
某消防工程现场临时用电施工方案.doc_第4页
第4页 / 共6页
某消防工程现场临时用电施工方案.doc_第5页
第5页 / 共6页
某消防工程现场临时用电施工方案.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《某消防工程现场临时用电施工方案.doc》由会员分享,可在线阅读,更多相关《某消防工程现场临时用电施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

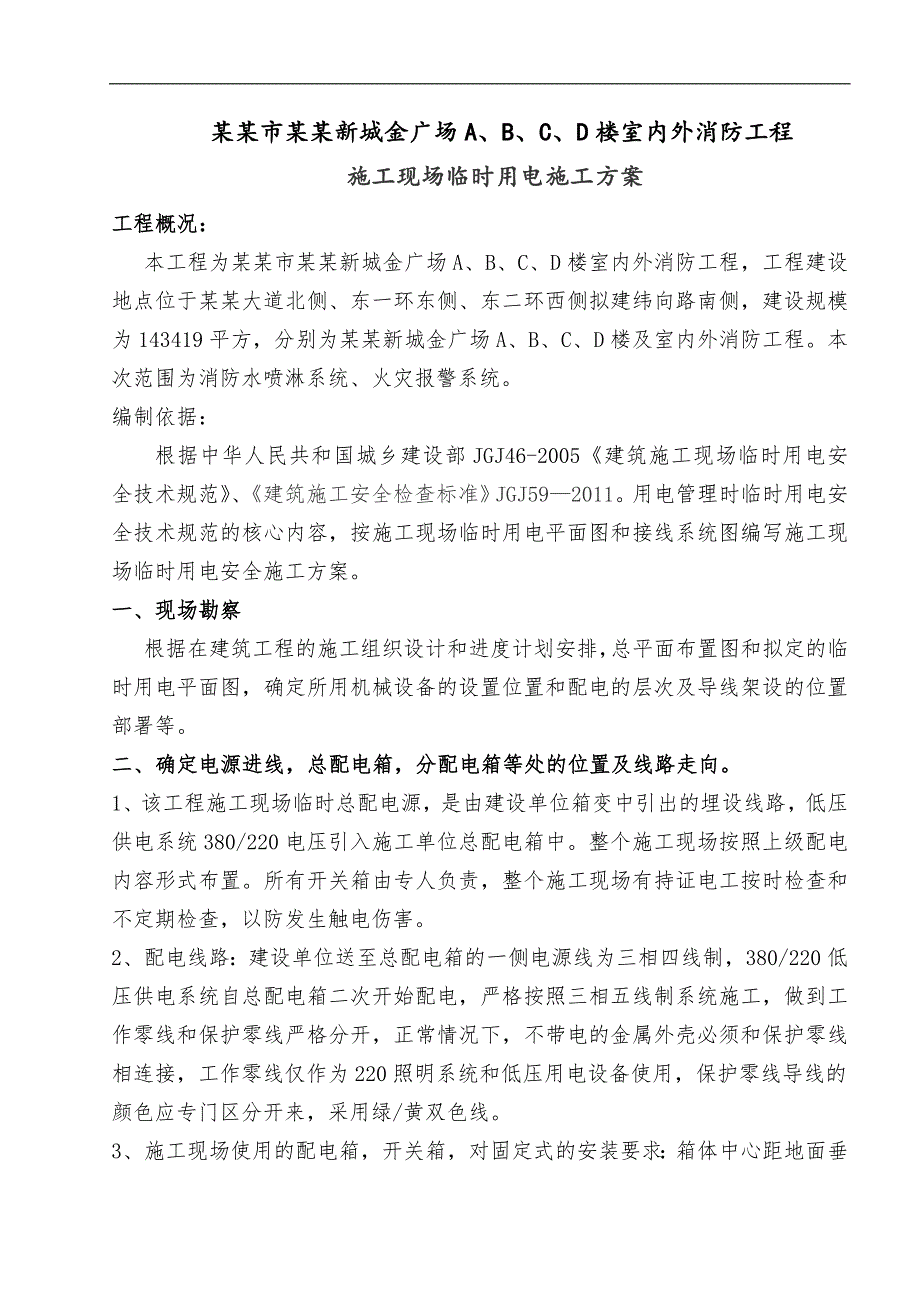

1、 某某市某某新城金广场A、B、C、D楼室内外消防工程 施工现场临时用电施工方案工程概况: 本工程为某某市某某新城金广场A、B、C、D楼室内外消防工程,工程建设地点位于某某大道北侧、东一环东侧、东二环西侧拟建纬向路南侧,建设规模为143419平方,分别为某某新城金广场A、B、C、D楼及室内外消防工程。本次范围为消防水喷淋系统、火灾报警系统。编制依据:根据中华人民共和国城乡建设部JGJ46-2005建筑施工现场临时用电安全技术规范、建筑施工安全检查标准JGJ592011。用电管理时临时用电安全技术规范的核心内容,按施工现场临时用电平面图和接线系统图编写施工现场临时用电安全施工方案。一、现场勘察根据

2、在建筑工程的施工组织设计和进度计划安排,总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和配电的层次及导线架设的位置部署等。二、确定电源进线,总配电箱,分配电箱等处的位置及线路走向。1、该工程施工现场临时总配电源,是由建设单位箱变中引出的埋设线路,低压供电系统380/220电压引入施工单位总配电箱中。整个施工现场按照上级配电内容形式布置。所有开关箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电伤害。2、配电线路:建设单位送至总配电箱的一侧电源线为三相四线制,380/220低压供电系统自总配电箱二次开始配电,严格按照三相五线制系统施工,做到工作零线和保护零线严

3、格分开,正常情况下,不带电的金属外壳必须和保护零线相连接,工作零线仅作为220照明系统和低压用电设备使用,保护零线导线的颜色应专门区分开来,采用绿/黄双色线。3、施工现场使用的配电箱,开关箱,对固定式的安装要求:箱体中心距地面垂直距离为1.4-1.6m,手持式电动工具应采用移动式开关箱,内装漏电保护器,配电箱,开关箱,进出线口一律设在箱体的下部,并且要有防绝缘,损坏措施,整个施工现场采用耳机漏电保护措施,在总配电箱,开关线内装有漏电保护器,使之具有分级分段保护功能,有门有锁有防雨措施,箱内无杂物,购置漏电保护器及安装运行及维修均应按规范规定。4、从总配电箱至分配电箱的导线均为暗设,从分配电箱联

4、系各开关箱的导线一律暗设。5、施工现场架空导线不得低于4米,机动车道与架空线路交叉高度不低于6米。1、确定计算负荷按照下列临电系统图程序进行计算2、每只电箱的主要用电设备2台电焊机、2台电动套丝机、2台压槽机、1台型钢切割机、1台钻、1台管道切割机、办公室及现场照明。1px分配电箱用电设备楼层活动箱 一个2px分配电箱用电设备楼层活动箱一个照明用电箱一个 工地照明用电18kw3、工地用电较大,导线截面的选择主要以导线的机械强度和容许电流两个方面考虑,但应注意电压质量,电压控制在要求允许的5%范围之内。4、计算导线截面计算程序按控制用电设备的末端环节开关箱开始,一次分配电箱至总配电箱处(环境温度

5、25以下)电焊机容量为每台为21kvA(一次测电源单相380v)按“单相380电流两安半”212.5=53A,一次测额定工作电流,又按25、35、四三界和考虑导线有保护层需要打八折即2540.8=80A53A,满足要求,故选用vv416+110电缆。计算配电箱一次所需电源导线截面,计算各分配电箱一次所需电源导线截面。1px分配电箱用电设备50kw计算,2px分配电箱按85kw计算,取最大功率计算及按照电力加倍852=170A,选择导线截面为1602=320A170A,满足要求,故选用vv416+110电缆。四、安装要求1、 各开关箱要搭接牢固,各箱内电器排列整齐,箱内不许放置杂物,周围不能堆放

6、物品;2、各开关箱按规范要求距地1.3米安装;3、各开关箱要加好塑管,接线不得松动;4、各开关箱不得露天安装,应有防雨罩;5、各开关必须按照TNS系统做好接零保护和重复接地。五、配电箱的保护:1、配电箱的放置要合理并按照本设计的要求安装;2、配电箱设置时,分配电箱与本开关箱的距离不得超过30米,并且要固定牢固,箱底距地要按规范的要求设置。3、总配电箱(箱)处及线路的末端按照TNS系统做好接零保护和重复接地;4、配电箱按照设计要求必须有防雨、防尘措施,非电工人员不得乱动或乱接乱挂。5、配电箱前后要有不少于1米的安全通道,不得堆放杂物。6、配电箱要按时维护、测试漏电保护器,合理选取保险熔体,并做好

7、维修值班记录。7、配电箱必须使用安检站准用的配电箱,严禁无准用整的配电箱进入施工现场。8、配电箱内不得放置杂物并保持清洁。六、安全用电措施:1、技术措施a、抓好施工现场用电安全管理,严格按照JGJ46-2005建筑施工现场临时用电安全技术规范、建筑施工安全检查标准JGJ592011及其他有关规定,并着重做好如下几点;b、本工程现场采用三级配电,两级保护,使用铁制标准配电箱,施工现场内架设导线以及由配电箱至各级电器设备的导线根据负荷容量的大小选择相应规格的导线,采用三相伍心电缆。不得随意拉、接。导线截面凡大于10mm的,必须使用相应规格的接线端子压接,不得直接压接.每天有现场电工负责试验按时检验

8、,每周使用仪表检测一次,并填写电保护器,检测记录表,以备存档。c、总电盘处及线路末端的专用保护零线JGJ46-2005施工现场临时用电安全技术规范TNS系统做好重复接地,并定期对接地电阻进行测试,并且填写绝缘电阻测试记录表,以备存档。d、凡进入本工地的电器设备,必须是符合国家有关规定的合格产品,严禁使用未经推荐认证的劣质产品。e、现场各种电器设备接地接零,打夯机等电动和手持电动工具设漏电保护装置。另外应用绝缘好的保护用品。f、施工现场内配电箱,开关箱内的工作零线应通过接线端子连接,并应与保护零线接线端子板分设。箱内必须在设备负荷首端处设置漏电保护装置,布线正确、整齐。配电箱、开关箱加锁,箱内无

9、杂物。g、现场各种电器设备接零。电动和手持电动工具设漏电保护装置。现场内各用电设备实行“一机一闸,一箱一漏”。严禁“一闸两机”或“一闸多机”。现场内各种用电设备不得超负荷运转,不得带病运转,不准在运行中维修保养。h、现场的闸刀开头须保护闸盒完好,各空气开关必须设有保护罩,开关扳手完好。RD丝严禁用铜丝等代换,且必须与额定电流匹配,严禁以大代小。现场内导线接头处须绝缘良好,导线完好无损,脱皮、老化导线不得使用。i、现场内各用电设备如发生故障,应由电工或专业技术人员负责维修。其他人员不得擅自动手操作和维修。j、严禁私拉电线,乱接电源,坚决禁止使用电炉等。2、安全用电组织措施a、建立临时施工组织设计

10、和安全用电技术措施的编制审批制度,并建立相应的技术档案。b、建立技术交底制度:向专业电工、各用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图,技术内容和注意事项,并应在技术交底资料上履行交底签字手续,载明交底日期。c、建立电器维修制度,日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记录维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。d、建立安全检测制度,从开工开始,定期对临时用电式程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器的作参数等,以监视临时用电工程是否安全可靠,并做好检测纪录。e、建立工程拆除制度,建筑工程竣工后,临时

11、用电工程的拆出应有统一的组织和指挥,并须规定拆除时间、人员程序、方法、注意和防护措施等。f、建立安全检查和评估制度,项目部和企业要按照JGJ592011建筑施工安全检查标准,定期对现场用电安全情况进行检查评估。g、建立用电安全责任制,对临时用电工程各部门的操作监护、维修分片、分块、分机落实到人,并辅以必要的奖罚。h、建立安全教育培训制度,定期对电工和各类用电人员进行用电安全教育和培训,经过考核合格者持证上岗,禁止无证上岗或随意串岗。i、强化安全用电领导体制,改善电气技术队伍素质。七、电气防火措施1、电气防火技术措施a、合理配置,整定更换各种漏电保护器,已达到对电路和设备过载、断路故障等进行可靠的保护。b、在电气装置和线路周围不堆放易燃、易爆和强腐蚀介质,不使用火源。c、加强电器设备相对之间的绝缘,防止短路、闪烁。d、合理设置防雷装置,杜绝雷击伤人、毁物事故发生。2、电气防火组织措施a、建立易燃物和强腐蚀介质管理制度。b、建立电气防火责任制,加强电气防火重点场所烟火管制,并设置禁止焰火标志。c、建立电气防火教育制度,经常进行电气防火知识教育和宣传,提高各类用电防火自觉性。d、建立电气防火检查制度,发现问题及时处置。e、强化电气防火领导体制,建立电气防火队伍。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
