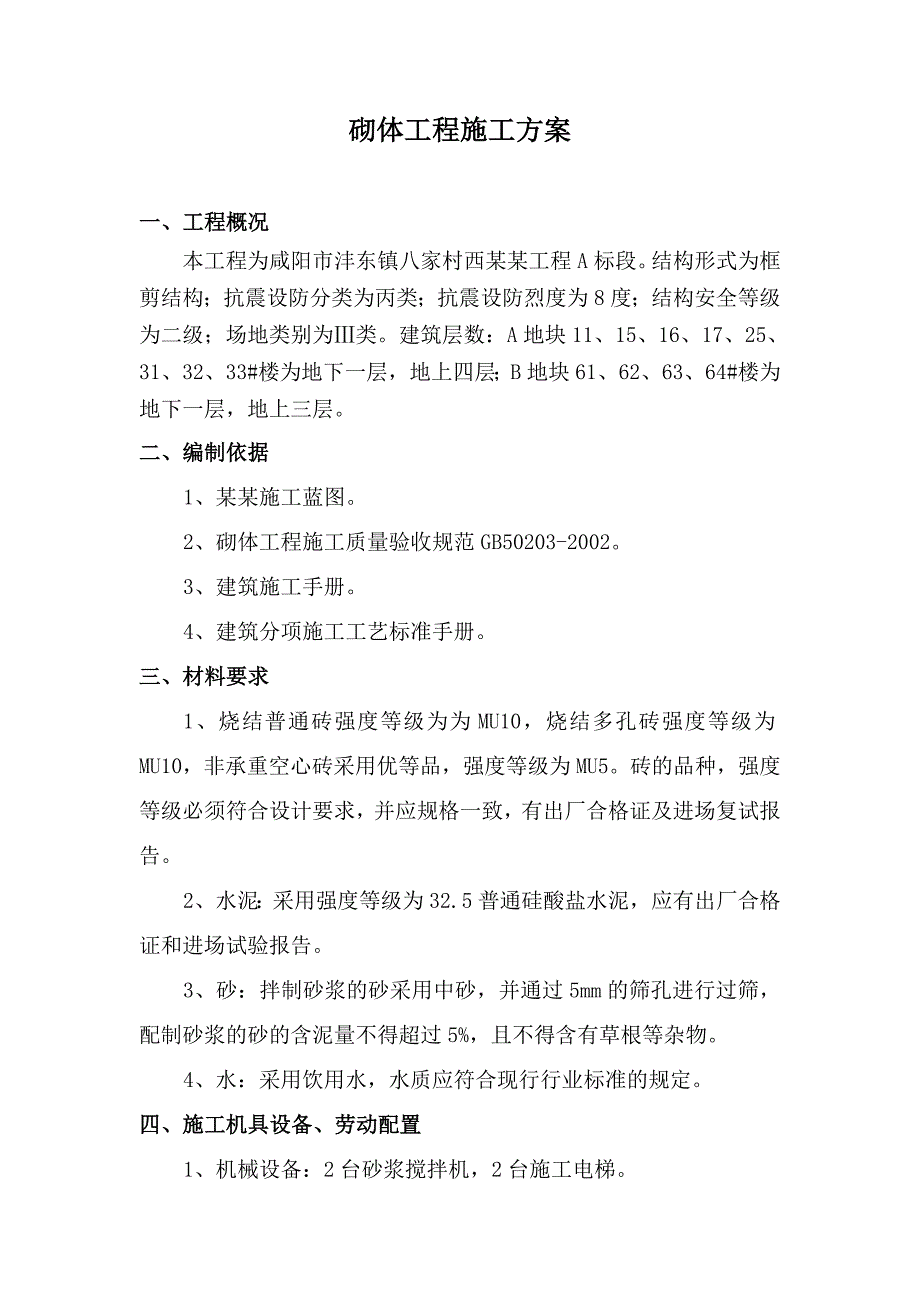

1、砌体工程施工方案编制: 审核: 审批: 某某集团有限公司某某项目部砌体工程施工方案一、工程概况本工程为咸阳市沣东镇八家村西某某工程A标段。结构形式为框剪结构;抗震设防分类为丙类;抗震设防烈度为8度;结构安全等级为二级;场地类别为类。建筑层数:A地块11、15、16、17、25、31、32、33#楼为地下一层,地上四层;B地块61、62、63、64#楼为地下一层,地上三层。二、编制依据1、某某施工蓝图。2、砌体工程施工质量验收规范GB50203-2002。3、建筑施工手册。4、建筑分项施工工艺标准手册。三、材料要求1、烧结普通砖强度等级为为MU10,烧结多孔砖强度等级为MU10,非承重空心砖采用

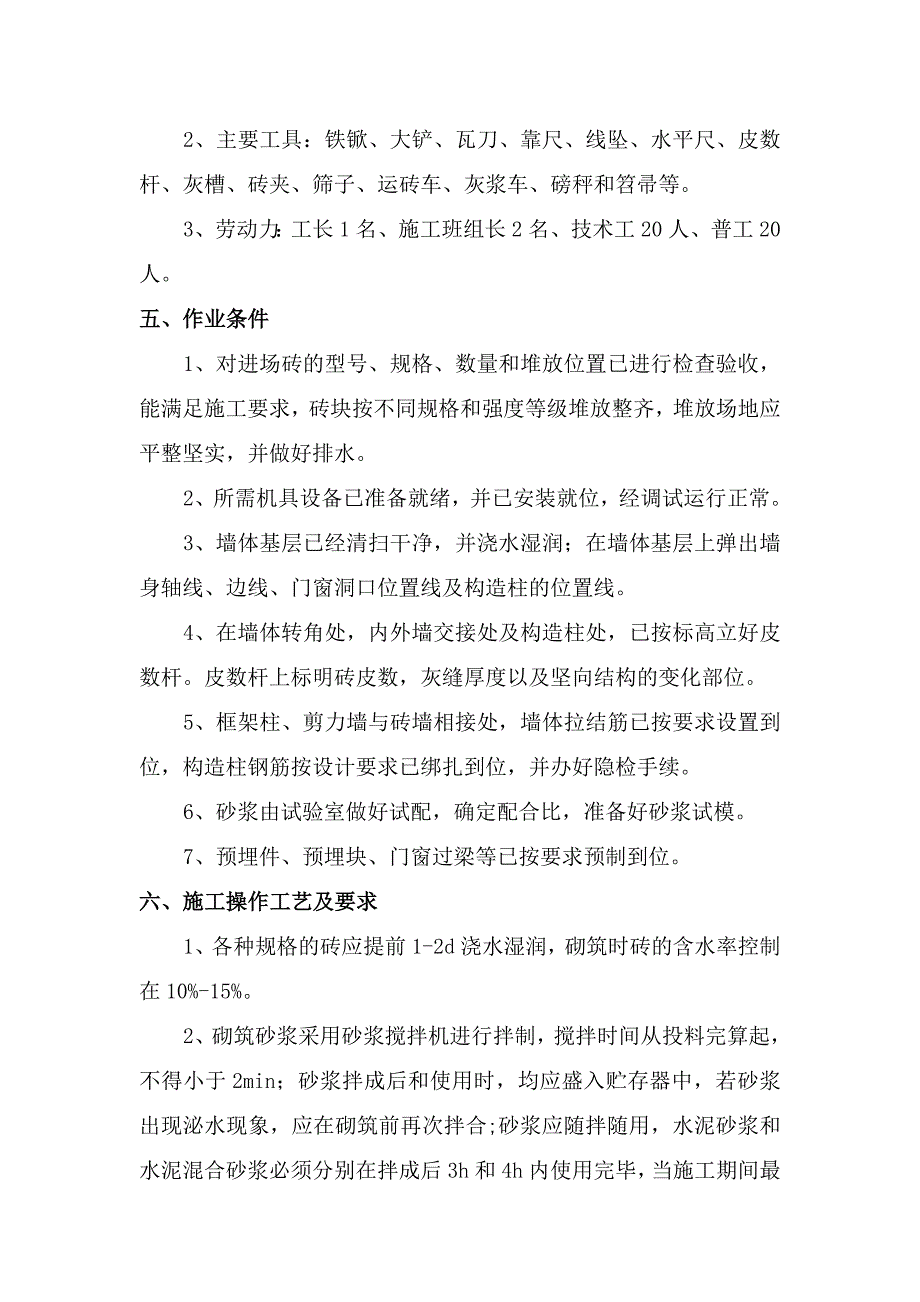

2、优等品,强度等级为MU5。砖的品种,强度等级必须符合设计要求,并应规格一致,有出厂合格证及进场复试报告。2、水泥:采用强度等级为32.5普通硅酸盐水泥,应有出厂合格证和进场试验报告。 3、砂:拌制砂浆的砂采用中砂,并通过5mm的筛孔进行过筛,配制砂浆的砂的含泥量不得超过5%,且不得含有草根等杂物。4、水:采用饮用水,水质应符合现行行业标准的规定。四、施工机具设备、劳动配置1、机械设备:2台砂浆搅拌机,2台施工电梯。2、主要工具:铁锨、大铲、瓦刀、靠尺、线坠、水平尺、皮数杆、灰槽、砖夹、筛子、运砖车、灰浆车、磅秤和笤帚等。3、劳动力:工长1名、施工班组长2名、技术工20人、普工20人。五、作业条
3、件1、对进场砖的型号、规格、数量和堆放位置已进行检查验收,能满足施工要求,砖块按不同规格和强度等级堆放整齐,堆放场地应平整坚实,并做好排水。2、所需机具设备已准备就绪,并已安装就位,经调试运行正常。3、墙体基层已经清扫干净,并浇水湿润;在墙体基层上弹出墙身轴线、边线、门窗洞口位置线及构造柱的位置线。4、在墙体转角处,内外墙交接处及构造柱处,已按标高立好皮数杆。皮数杆上标明砖皮数,灰缝厚度以及坚向结构的变化部位。5、框架柱、剪力墙与砖墙相接处,墙体拉结筋已按要求设置到位,构造柱钢筋按设计要求已绑扎到位,并办好隐检手续。6、砂浆由试验室做好试配,确定配合比,准备好砂浆试模。7、预埋件、预埋块、门窗
4、过梁等已按要求预制到位。六、施工操作工艺及要求1、各种规格的砖应提前1-2d浇水湿润,砌筑时砖的含水率控制在10%-15%。2、砌筑砂浆采用砂浆搅拌机进行拌制,搅拌时间从投料完算起,不得小于2min;砂浆拌成后和使用时,均应盛入贮存器中,若砂浆出现泌水现象,应在砌筑前再次拌合;砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕,当施工期间最高气温超过30度时,必须分别在拌成后2h和3h内使用完毕。砌筑时随砌随将舌头灰刮净,及时清理落地灰,重新拌制使用。3、砌筑方法:标准砖和多孔砖采用“一顺一丁”或“梅花丁”方式排砖砌筑,上下皮垂直灰缝相互错开1/4砖长,空心砖块及半砖墙
5、采用竖缝压砖中部排砖砌筑;砌筑均采用“三一”砌法(即一铲灰,一块砖,一挤揉)。4、砌墙采用双面挂线,或外手挂线,当线长时,中间应设支线点,砌首层或楼层第一皮砖时要查对皮数杆标高,水平灰缝要均匀一致,平直通顺。砌筑每块砌块要放平,上跟线,下跟棱,左右相邻要对平,立缝采用加浆或挤浆方法,使砂浆饱落,不允许用水冲浆灌缝。5、凡设有构造柱的部位,在砌筑前,先根据设计图纸将构造柱位置进行吊线,并将构造柱钢筋调整顺直,墙与构造柱联结处砌成马牙槎,每个马牙槎的高度不宜超过300mm,马牙槎应先退后进,保证构造柱砼与砖紧密结合,当两构造柱间的砖墙长度小于等于370mm时,可不留设马牙槎。6、砌筑前,先在楼地面
6、上放出砖墙边线,并在相接的柱剪力墙上同时放出砖墙的垂边线,然后依边线位置,根据墙体类别和部位选砖砌筑,第一皮砌筑时应试摆,对于非承重空心砖墙,在楼面上用烧结普通砖先平砌三皮,再后按边线逐皮砌筑;每道墙体砌筑应先砌两头的砖,再拉准线砌中间部分,在砌筑过程中,应做到三皮一吊,五皮一靠的要求,以确保墙体的垂直度、平整度符合标准要求。7、灰缝应横平竖直,水平灰缝和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。水平灰缝的砂浆饱满度不得低于80%,竖向灰缝砂浆应饱满,不得出现透明缝、瞎缝,竖向缝应先挂灰后再砌筑。8、空心砖墙砌筑时,孔洞呈水平方向,采用全顺砌筑,上下皮竖向灰缝相互错开,搭
7、砌长度宜为空心砖长的1/2,但不应小于空心砖长的1/3。9、空心砖墙的转角处及丁字交接处,应用烧结普通砖砌成实体,门窗洞口两侧及窗台也应用烧结普通砖砌成实体,其宽度不小于240mm。10、空心砖墙不够整砖部分,可用无齿锯加工制作非整块砖,不得用砍凿的方法将砖打断。11、砖墙每日砌筑高度不得超过1.8m,砖砌体的转角处和交接处应同时砌筑,对于空心砖墙不得留槎,对于标准砖及多孔砖当需留置临时间断处时,可留置斜槎,斜槎水平投影长度不应小于高度的2/3,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,留直槎处应加设拉结钢筋,拉结钢筋的数量为每层放置26,间距沿墙高不应超过500mm,埋入长度
8、从留槎处算起每边均不应小于1000mm,未端应有90度弯钩。12、在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口顶部设置钢筋砼过梁。13、设计要求的洞口,管道应于砌筑时正确留出或预埋,管槽留置时,采用弹线定位后凿槽或开槽,不得采用砍砖预留槽。14、砖墙砌至接近梁板底时,应留一定空隙,待砖砌筑完并应至少间隔7d后,再将其补砌挤紧,衬砌时应砌斜砖,在两端头三角和中间三角部位用预制砼块座浆填实。15、当砌体填充墙长度大于层高2倍时,在墙体端部或中部设置钢筋砼构造柱,当砌体填充墙高度大于4m时应设钢筋砼圈梁,内墙在门洞上设一道,外墙在窗顶处设一道,对于外窗窗台下应做40厚C25砼。
9、七、砌体冬季施工l、冬季施工时,砌块应保持干净,派专人及时清除砌块和砂中冰块和冻结的团块,不能使用浸泡后受冻的砌块,砌筑砂浆温度应保持在0以上,而且,砂浆同石材表面温差不能超过20。 2、冬季施工由于前后温差较大,首先要对拌和砂浆的材料进行加热,水温最高温度不超过80,砂子最高温度不超过40,这样,使得拌和好的砂浆温度不低于20。砂浆要随拌随用,搅拌时间比常温时要增加1倍时间。砌筑好的砌体先用薄膜覆盖,再覆盖两层草帘,气温低于5时,不得洒水养护。同时,还可以在混凝土中加入早强剂,加快砂浆硬化速度,缩短保温时间。 3、砌体冬季施工,应注意进行下列检查并记入施工记录。 派专人对室外气温、覆盖草帘内
10、气温及砂浆气温进行检查,每昼夜定时检查4次。 砌体冬季施工时,砂浆强度以在标准养护条件下养护28d的试件试验为准,试件制取组数不少于常温下施工的试件组数,每一单元砌体,应同时制取与砌体同条件养护试件,以检查砂浆实际增长情况,并做好强度评定工作。八、质量控制与检验标准(一)主控项目1、砖和砂浆的强度等级必须符合设计要求。2、砌体水平灰缝的砂浆饱满度不得小于80%。3、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度2/3。4、外墙转角处严禁留直槎,其他临时间断处,留槎做法必须符合施工质量验收规范的规定,
11、要求留槎正确,拉结钢筋设置数量,直径正确,竖向间距偏差不超过一皮高度,留置长度符合规定。(二)一般项目1、砖砌体组砌方法应正确,上下错缝,内外搭砌。2、砖砌体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。(三)砖砌体的位置、垂直度及一般尺寸允许偏差项次项目允许偏差(mmm)检查方法1轴线位置偏移10用尺检查2垂直度5用2m靠尺检查3表面平整度6用2m靠尺和楔形塞尺检查4门窗洞口高、宽5用尺检查5外墙上下窗口偏移20用经纬仪或吊线检查九、砖砌体质量通病防治措施1、砂浆和易性差,沉底结硬的防治措施:a、水泥混合砂浆中的塑化材料,应符合试验室试配时的质量
12、要求,现场的石灰膏,应在池中妥善保管,防止暴晒、风干结硬,并经常浇水保持湿润。b、砂浆拌制时应严格执行施工配合比,并保证搅拌时间。c、灰槽中的砂浆,使用中应经常用铲翻拌、清底,并将灰槽内边角处的砂浆刮净,堆于一侧,继续使用或与新拌砂浆混在一起使用。d、拌制砂浆应有计划性,拌制量应根据砌筑需要来确定,尽量做到随拌随用,少量储存,使灰槽中经常有新拌的砂浆。2、砖砌体组砌混乱的防治措施:a、加强对操作人员的技能培训和考核,达不到技能要求者,不能上岗操作。b、统一组砌方式,烧结普通砖和多孔砖采用“一顺一丁”或“梅花丁”砌筑方法,空心砖及半砖墙采用全顺砌筑。c、应尽量使用同一砖厂的砖,以避免因砖的规格尺
13、寸误差而经常变动组砌方法。d、在砌筑时,第一皮砖进行试摆排砖。3、砖缝砂浆不饱满,砂浆与砖粘结不良的防治措施:a、改善砂浆和易性。b、砖墙砌筑时,采用“三一砌砖法”即使用大铲,一块砖,一铲灰,一挤揉的砌筑方法。c、砌筑前1-2d应将砖浇湿,使砌筑时砖的含水率控制在10%-15%。4、墙体留槎形式不符合规定,接槎不严的防治措施:a、砖砌体的转角处和交接处应同时砌筑,对于空心砖墙严禁留槎,对于烧结普通砖和多孔砖,当需留置临时间断处时,可留置斜槎,斜槎水平投影长度不应小于高度的2/3,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,留直槎处应加设拉结筋。b、接槎质量,首先将接槎处清理干净,
14、然后浇水湿润,接槎时,槎面要填实砂浆,并保持灰缝平直。十、成品保护1、施工过程中,用竹胶板遮挡墙、柱表面,以防止砂浆污染墙、柱表面;在临时出入洞口或料架周围,用竹胶板覆盖围挡。2、墙体拉结筋,构造柱钢筋,各种预埋件,安装管线,均应注意防护,不得随意碰撞、拆除或损坏,安装管线时,采用弹线定位后凿槽或开槽,不得随意拆打剔凿墙体。3、安装或拆除脚手架时,应认真操作,防止碰撞砌好的砖墙。4、雨天施工下班时,应用塑料覆盖外围及露天的墙体表面,以防雨水冲刷。十一、安全文明施工1、砌体工程施工前,施工员和安全员对作业班组进行详细的技术安全交底,生产过程中操作人员要严格按照安全操作规程和安全防护措施作业。2、在操作之前,必须检查操作环境是否符合安全要求,道路是否通畅,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。3、墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。4、脚手架上堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过二人。5、在楼层内施工时,堆放的砖块等物品不得超过使用荷载
