某项目屋面工程施工方案(含示意图) .doc

上传人:p** 文档编号:949585 上传时间:2024-05-17 格式:DOC 页数:13 大小:1.05MB
下载 相关 举报
某项目屋面工程施工方案(含示意图) .doc_第1页
第1页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第2页
第2页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第3页
第3页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第4页
第4页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第5页
第5页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第6页
第6页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第7页
第7页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第8页
第8页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第9页
第9页 / 共13页
某项目屋面工程施工方案(含示意图) .doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某项目屋面工程施工方案(含示意图) .doc》由会员分享,可在线阅读,更多相关《某项目屋面工程施工方案(含示意图) .doc(13页珍藏版)》请在第壹文秘上搜索。

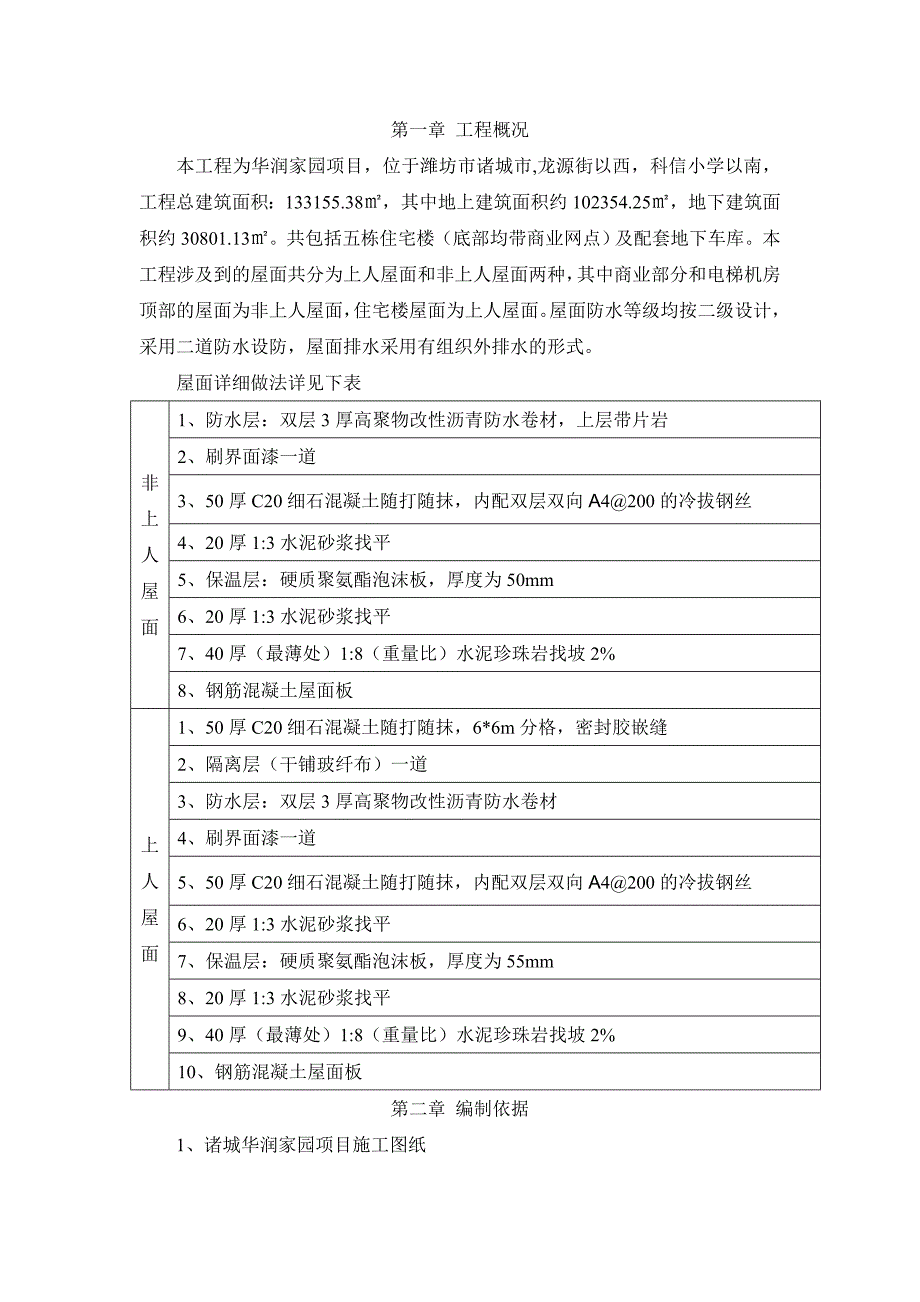

1、 目 录第一章 工程概况2第二章 编制依据2第三章 施工准备3第四章 施工流程及施工要点控制3第五章 施工质量控制11第六章 安全文明施工控制及措施12第一章 工程概况本工程为华润家园项目,位于潍坊市诸城市,龙源街以西,科信小学以南,工程总建筑面积:133155.38,其中地上建筑面积约102354.25,地下建筑面积约30801.13。共包括五栋住宅楼(底部均带商业网点)及配套地下车库。本工程涉及到的屋面共分为上人屋面和非上人屋面两种,其中商业部分和电梯机房顶部的屋面为非上人屋面,住宅楼屋面为上人屋面。屋面防水等级均按二级设计,采用二道防水设防,屋面排水采用有组织外排水的形式。屋面详细做法详

2、见下表非上人屋面1、防水层:双层3厚高聚物改性沥青防水卷材,上层带片岩2、刷界面漆一道3、50厚C20细石混凝土随打随抹,内配双层双向A4200的冷拔钢丝4、20厚1:3水泥砂浆找平5、保温层:硬质聚氨酯泡沫板,厚度为50mm6、20厚1:3水泥砂浆找平7、40厚(最薄处)1:8(重量比)水泥珍珠岩找坡2%8、钢筋混凝土屋面板上人屋面1、50厚C20细石混凝土随打随抹,6*6m分格,密封胶嵌缝2、隔离层(干铺玻纤布)一道3、防水层:双层3厚高聚物改性沥青防水卷材4、刷界面漆一道5、50厚C20细石混凝土随打随抹,内配双层双向A4200的冷拔钢丝6、20厚1:3水泥砂浆找平7、保温层:硬质聚氨酯

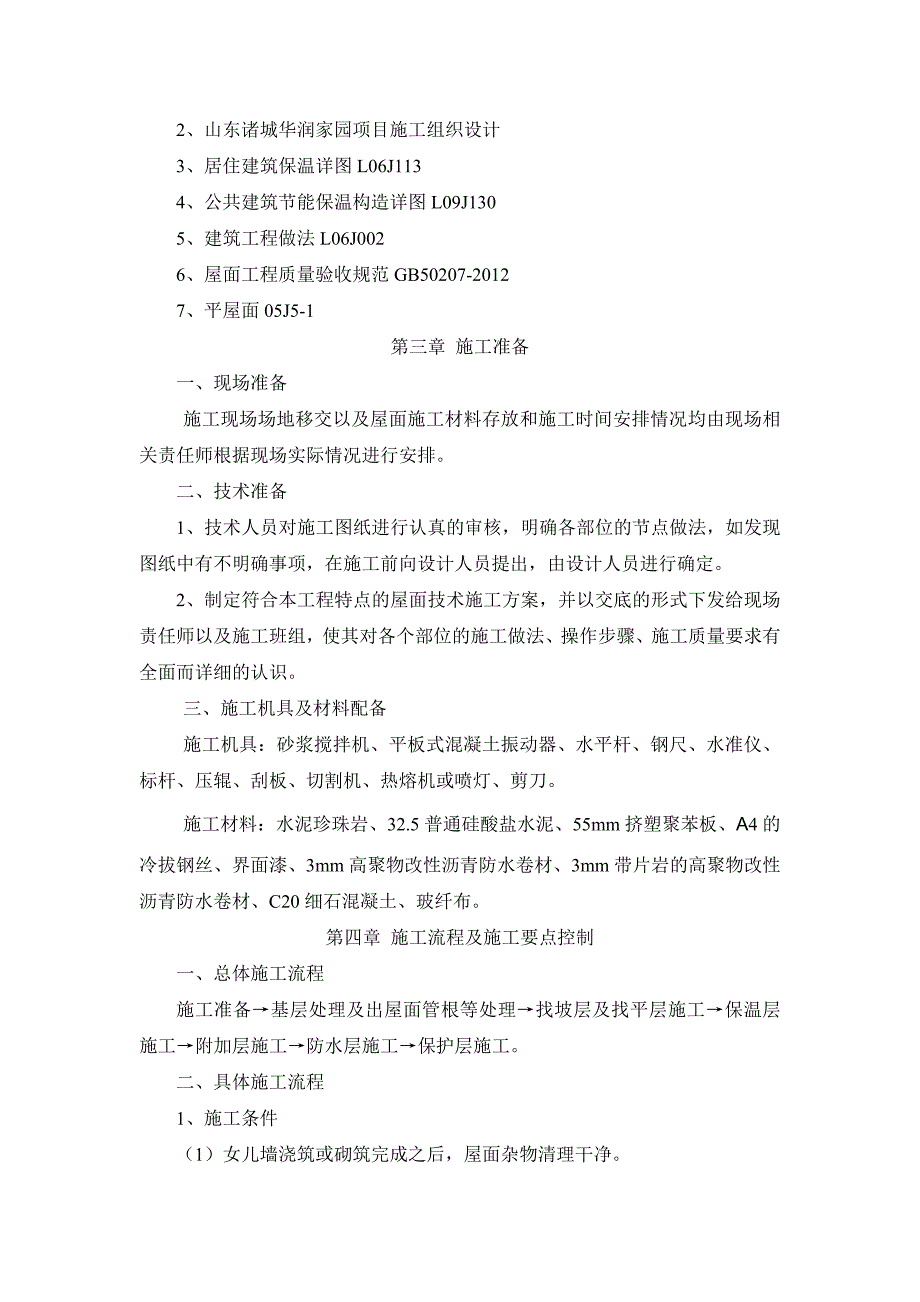

3、泡沫板,厚度为55mm8、20厚1:3水泥砂浆找平9、40厚(最薄处)1:8(重量比)水泥珍珠岩找坡2%10、钢筋混凝土屋面板第二章 编制依据1、诸城华润家园项目施工图纸2、山东诸城华润家园项目施工组织设计3、居住建筑保温详图L06J1134、公共建筑节能保温构造详图L09J1305、建筑工程做法L06J0026、屋面工程质量验收规范GB50207-20127、平屋面05J5-1第三章 施工准备一、现场准备施工现场场地移交以及屋面施工材料存放和施工时间安排情况均由现场相关责任师根据现场实际情况进行安排。二、技术准备1、技术人员对施工图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确

4、事项,在施工前向设计人员提出,由设计人员进行确定。2、制定符合本工程特点的屋面技术施工方案,并以交底的形式下发给现场责任师以及施工班组,使其对各个部位的施工做法、操作步骤、施工质量要求有全面而详细的认识。三、施工机具及材料配备施工机具:砂浆搅拌机、平板式混凝土振动器、水平杆、钢尺、水准仪、标杆、压辊、刮板、切割机、热熔机或喷灯、剪刀。施工材料:水泥珍珠岩、32.5普通硅酸盐水泥、55mm挤塑聚苯板、A4的冷拔钢丝、界面漆、3mm高聚物改性沥青防水卷材、3mm带片岩的高聚物改性沥青防水卷材、C20细石混凝土、玻纤布。第四章 施工流程及施工要点控制一、总体施工流程施工准备基层处理及出屋面管根等处理

5、找坡层及找平层施工保温层施工附加层施工防水层施工保护层施工。二、具体施工流程1、施工条件(1)女儿墙浇筑或砌筑完成之后,屋面杂物清理干净。(2)烟气道、出屋面风井等细部施工完毕,机电管线及落水管安装完毕,按照图纸要求堵缝完毕。(3)屋面施工所需材料进行复检及见证取样完毕。2、基层处理(1)屋面施工前严格检查屋面,当发现屋面上有松散的材料时,应及时进行修补,修补完成之后确保无误的情况先组织进行下道工序。(2)屋面具备施工条件后,按照图纸进行找坡放线;(3)按照施工图纸设计的标高做纵横间距为1.5m的水泥珍珠岩灰饼;(4)铺设1:8(重量比)水泥珍珠岩混凝土40mm(最薄处),按照事先做好的灰饼找

6、坡。(5)施工过程中铺设水泥珍珠岩的高度要略高于放线高度,然后用刮杆刮平之后用平板振动器振捣至少两遍以达到密实;对于局部存在落水口等预埋件的部位的振捣可由人工代替。(6)振捣完成之后放线人员拉线进行复检,对于标高不准确的部位及时修复正确,保证表面平整。3、找平层(1)检查水泥珍珠岩面层无松动现象且达到找平层施工要求时,浇水湿润面层,用1:3水泥砂浆进行找平20mm。(2)同样按照图纸标高进行放线,用1:3水泥砂浆贴灰饼用以控制找平层的标高。(3)找平层在施工过程中需纵横每隔6m留置宽度为20mm高度为20mm的分隔缝(可用小木条或聚苯泡沫条嵌缝留设,也可在找平层硬化后用切割机锯缝)。(4)找平

7、层应在初凝前完成抹平,在终凝前取出木条完成压光。施工过程中先用大刮杠沿着灰饼将表面刮平,然后再用木抹子搓平,铁抹子压第一遍,待表面没有浮水,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可。(5)找平层施工完成12小时后,视现场具体情况进行选择洒水养护或者喷冷底子油养护。(6)找平层硬化后,用密封材料填充分隔缝。4、保温层铺设(1)找平层处理完成之后,采用干铺法铺设55mm的硬质聚氨酯泡沫板。(2)硬质聚氨酯泡沫板要紧靠在基层表面上,铺平垫稳,板间缝隙采用硬质聚氨酯泡沫板的碎屑嵌填密实。5、找平层(1)同第3找平层中进行施工。6、按照图纸标高放线,铺设双层双向A4200冷拔钢丝,做灰饼控制浇

8、筑标高,验收合格后浇筑50厚C20细石混凝土;遇到出屋面的结构时转角处要做成圆弧形,并应保证整齐平顺。7、卷材防水铺设施工(1)铺设高聚物改性沥青防水卷材前应保证基层必须干净、干燥; (2)涂刷冷底子油,涂刷要薄而均匀,不得有空白、麻点、气泡,也可以选用机械喷涂,涂刷工作在卷材铺设前一到两个小时即可。(3)卷材宜平行与屋脊方向铺设,平行屋脊的卷材接缝应顺流水方向,上下层卷材不得相互垂直铺设;(4)铺设卷材时上下层及相邻两幅卷材的搭接缝应错开:相邻两幅卷材短边搭接接缝应错开不得小于50cm;上下层卷材长边搭接接缝应错开不得小于幅宽的1/3;卷材的搭接宽度为100mm。(5)细部节点构造施工要求1

9、5#楼住宅部分女儿墙泛水做法详图15#楼商业部分女儿墙泛水做法详图屋面出入口处防水做法详图烟气道出口及出屋面电气井位置防水做法落水管口处的预留洞及做法详见L01J202图集第34页1节点(女儿墙上的落水口)和2节点(板面上的落水口)。图集见附页共4页。屋面变形缝做法分为女儿墙与女儿墙相邻和女儿墙与住宅外墙相邻两种情况,变形缝详细处理方法见L05JT06第45页和第46页。图集见附页共2页。8、屋面排气道、分格缝及排气孔的做法。A、对需要铺设排气管道的屋面,根据屋面的情况布置排气管道,排气管道要纵横贯通,形成有效的排气网,排气管道设置在保温层中,管径为16mm,在穿过保温层的管道上打排气孔,排气

10、孔呈梅花状不均匀分布,排气管打孔孔径控制在3mm-4mm之间,间距100mm;B、在保温层安放好排气管道后,为防止排气孔被堵塞,宜在排汽道上粘贴一层隔离纸或塑料薄膜,宽约200mm,在排汽道上对中贴好,完成后才可进行下一道工序,施工时不得刺破隔离纸,以免造成排气管道堵塞或排汽不畅;C、排气管道的立管采用直径50mm、壁厚3mm的PVC管拼接而成,立管位于保温层的一段应开孔,与下层管道用防水油膏相连接;D、在排气管道上设置排气出口,排气出口与大气相通,在屋面面积每36平方米的范围内设置一个出气口,在排气管出口处要做防水处理,防水层高度不低于建筑完成面300mm;E、分格缝宽度20mm40mm、平

11、面位置与排气道一致,与排气道相互居中;F、设置好的排气孔方向应该一致,顶部高度距建筑完成面350mm;管根做直径130mm,高度100mm的混凝土墩。如下图为各楼屋面排气道和排气孔平面布置:其中为排气口1#住宅平面布置图1#商业平面布置图2、3#住宅平面布置图2#商业平面布置图3#商业平面布置图4、5#住宅平面布置图4#商业平面布置图5#商业平面布置图排气道示意图:9、针对上人屋面做50mmC20细石混凝土防水保护层,分格缝6*6m设置,防水保护层施工前先铺一道玻纤布,防水保护层施工前应做好玻纤布的防偏位措施。防水保护层分隔缝待防水保护层硬化后用密封材料填充。第五章 施工质量控制一、施工过程中

12、的质量控制1、找坡层与找平层质量控制(1)找坡层表面平整度允许偏差为7mm,找平层表面平允许偏差为5mm;(2)铺第一道水泥砂浆(水泥珍珠岩上一层)时,基层清扫干净之后洒水;铺第二道水泥砂浆(硬质聚苯板上一层)时,不得洒水。2、硬质聚氨酯泡沫板的质量控制(1)硬质聚氨酯泡沫板的板厚正偏差不限,负偏差为5%,且不得大于4mm;(2)硬质聚氨酯泡沫板应紧贴基层,铺平垫稳,拼缝严密。(3)保温层表面平整度允许偏差为5mm,接缝处高低差允许偏差为2mm。(4)保温板进场后分类堆放,且需要采取防雨防潮防火措施,搬运过程中注意轻拿轻放,防止损伤断裂、缺棱掉角现象。(5)不得在已铺完的保温层上存放重物。3、

13、卷材铺设过程中的质量控制(1)防水卷材施工时火焰加热器加热卷材应均匀,不得加热不足或烧穿卷材;(2)卷材表面热熔后立即滚铺,卷材下面的空气应排尽,并应棍压粘贴牢固;(3)卷材接缝部位应溢出热熔的改性沥青胶,溢出的改性沥青胶宽度宜为8mm;(4)铺贴改性沥青卷材时,卷材应保证平整顺直,搭接尺寸应准确,不得扭曲、皱折;(5)如若出现上述现象,则应及时进行修补或者返工处理,严禁私自不作处理或者不按照规范处理。4、蓄水试验检查屋面有无渗漏应做屋面蓄水试验,待屋面防水层施工完成验收合格后,在完成面上进行蓄水试验,蓄水试验时间不应少于24h,蓄水高度应高出最高点处5cm,蓄水试验应由监理工程师签字验收记录

14、。二、成品保护中的质量控制1、找坡层、找平层的成品保护(1)抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层;(2)雨水口、内排水口等部位应采取临时措施保护好,防止堵塞和杂物进入。2、保温层的成品保护(1)在已铺好的松散、板状或整体保温层上不得直接行走、运输小车,行走路线应铺垫脚手板;(2)保温层施工完成后,应及时铺抹细石砼找平层,减少受潮和进水。3、防水层的成品保护(1)刚涂刷好的防水底胶层,应及时采取保护措施,严禁上人;(2)突出地面管根、地漏、排水口,阴阳角等处和周边防水层不得碰损,部件不得变位;(3)防水施工过程中,未固化前不得上人走动,以免破坏防水层,造成渗漏的隐患;(4

15、)防水施工过程中,应注意保护有关门口、墙面等部位,防止污染成品。第六章 安全文明施工控制及措施一、安全施工措施1、屋面施工中所用到的防水卷材和硬质聚苯板材料均属易燃物,贮存、运输过程必须严禁烟火,在现场施工时,设专人看护,发现火情,立即报警。现场喷灯,专人使用,不能随意点火。现场必须配备相应的消防器材。2、防水施工人员必须穿软底鞋,不得穿硬底鞋或带钉子的鞋进入施工现场,并应配备相应的保护用品,带好安全帽,非特殊工种不得从事卷材防水施工。3、所有洞口临边防护按安全交底执行。4、施工人员必须戴好安全带及安全帽,严禁在防水层、保温层上进行电气焊工作和吸烟。5、施工机械安全管理:施工电梯的地基安装和使用要符合使用规定,并有验收手续,经检验合格后,方可使用,使用中,定期进行检测。电梯安全装置必须齐全、灵敏、可靠,执行额定重量人员。6、临时用电安全防护管理:临时用电必须按规范的要求,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
