《绿篱围墙施工方案厂区绿篱围墙施工方案.doc》由会员分享,可在线阅读,更多相关《绿篱围墙施工方案厂区绿篱围墙施工方案.doc(4页珍藏版)》请在第壹文秘上搜索。

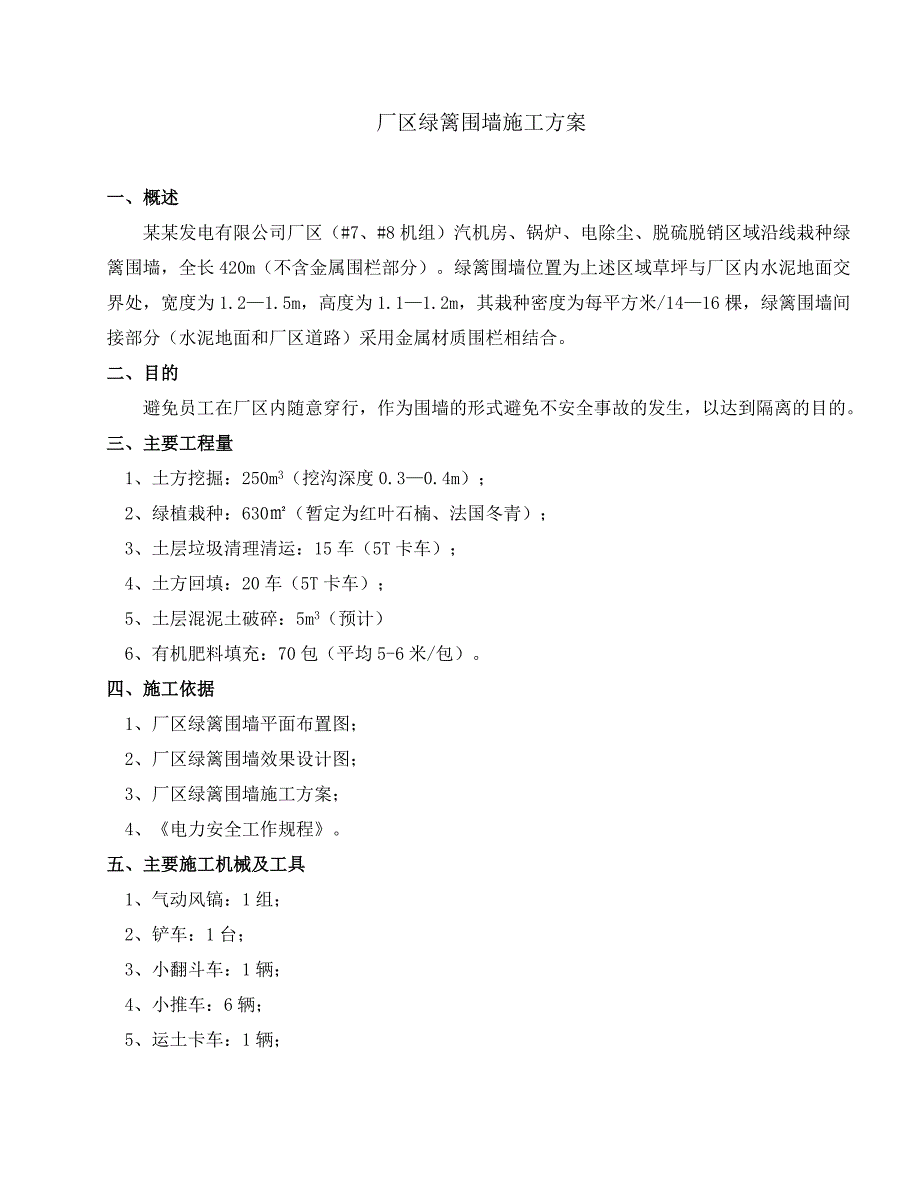

1、厂区绿篱围墙施工方案批准: 审核: 编制: 物业管理部厂区绿篱围墙施工方案一、概述某某发电有限公司厂区(#7、#8机组)汽机房、锅炉、电除尘、脱硫脱销区域沿线栽种绿篱围墙,全长420m(不含金属围栏部分)。绿篱围墙位置为上述区域草坪与厂区内水泥地面交界处,宽度为1.21.5m,高度为1.11.2m,其栽种密度为每平方米/1416棵,绿篱围墙间接部分(水泥地面和厂区道路)采用金属材质围栏相结合。二、目的避免员工在厂区内随意穿行,作为围墙的形式避免不安全事故的发生,以达到隔离的目的。三、主要工程量1、土方挖掘:250m3(挖沟深度0.30.4m);2、绿植栽种:630(暂定为红叶石楠、法国冬青);

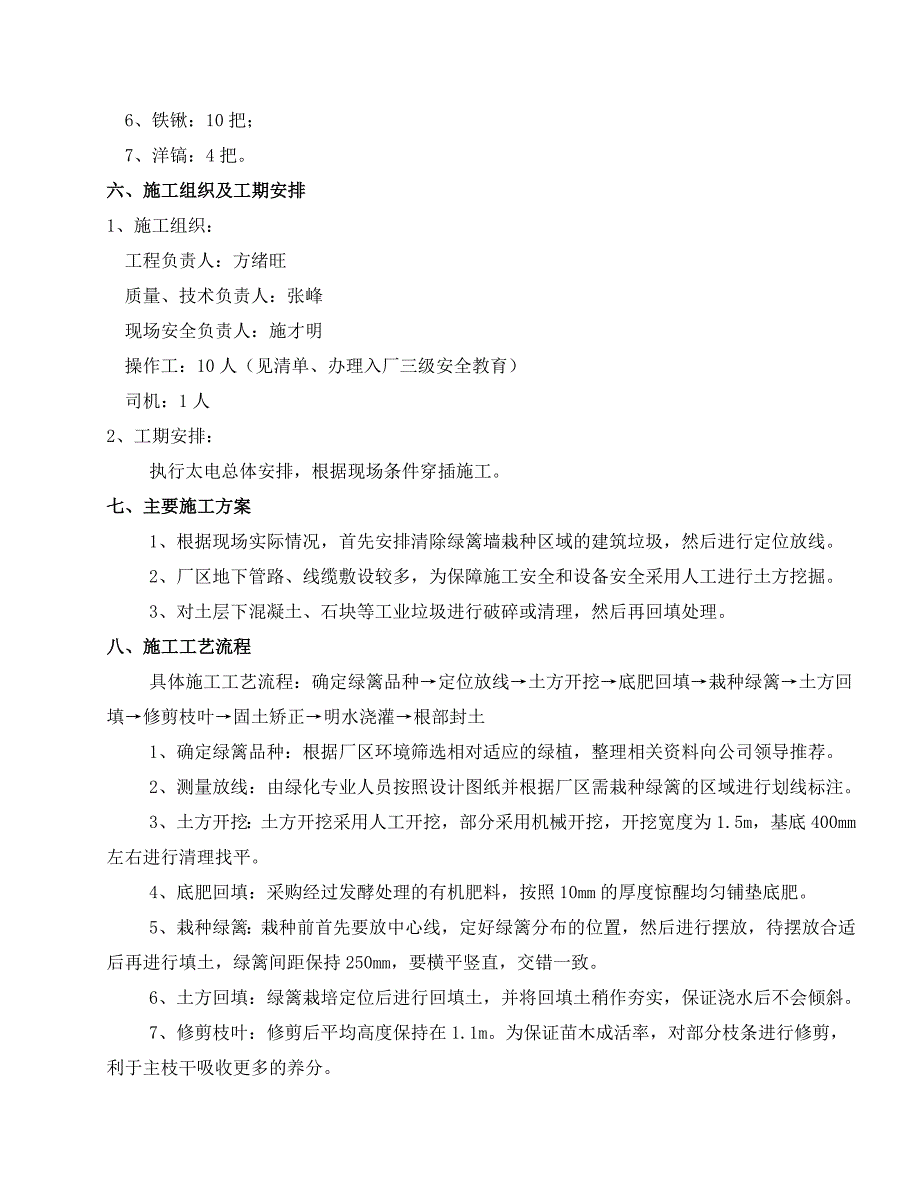

2、3、土层垃圾清理清运:15车(5T卡车);4、土方回填:20车(5T卡车);5、土层混泥土破碎:5m3(预计)6、有机肥料填充:70包(平均5-6米/包)。四、施工依据1、厂区绿篱围墙平面布置图;2、厂区绿篱围墙效果设计图;3、厂区绿篱围墙施工方案;4、电力安全工作规程。五、主要施工机械及工具1、气动风镐:1组;2、铲车:1台;3、小翻斗车:1辆;4、小推车:6辆;5、运土卡车:1辆;6、铁锹:10把;7、洋镐:4把。六、施工组织及工期安排1、施工组织:工程负责人:方绪旺质量、技术负责人:张峰现场安全负责人:施才明操作工:10人(见清单、办理入厂三级安全教育)司机:1人2、工期安排:执行太电总
3、体安排,根据现场条件穿插施工。七、主要施工方案1、根据现场实际情况,首先安排清除绿篱墙栽种区域的建筑垃圾,然后进行定位放线。2、厂区地下管路、线缆敷设较多,为保障施工安全和设备安全采用人工进行土方挖掘。3、对土层下混凝土、石块等工业垃圾进行破碎或清理,然后再回填处理。八、施工工艺流程具体施工工艺流程:确定绿篱品种定位放线土方开挖底肥回填栽种绿篱土方回填修剪枝叶固土矫正明水浇灌根部封土1、确定绿篱品种:根据厂区环境筛选相对适应的绿植,整理相关资料向公司领导推荐。2、测量放线:由绿化专业人员按照设计图纸并根据厂区需栽种绿篱的区域进行划线标注。3、土方开挖:土方开挖采用人工开挖,部分采用机械开挖,开
4、挖宽度为1.5m,基底400mm左右进行清理找平。4、底肥回填:采购经过发酵处理的有机肥料,按照10mm的厚度惊醒均匀铺垫底肥。5、栽种绿篱:栽种前首先要放中心线,定好绿篱分布的位置,然后进行摆放,待摆放合适后再进行填土,绿篱间距保持250mm,要横平竖直,交错一致。6、土方回填:绿篱栽培定位后进行回填土,并将回填土稍作夯实,保证浇水后不会倾斜。7、修剪枝叶:修剪后平均高度保持在1.1m。为保证苗木成活率,对部分枝条进行修剪,利于主枝干吸收更多的养分。8、固土矫正:按照分布间距将苗木进行扶正、调整,然后将根部泥土夯实。9、明水浇灌:按照绿篱墙栽种宽度的两侧边缘用土堆积挡水坝,采用明水阴灌的方式
5、进行浇水,要一次性浇透。10、根部封土:浇水后待表面没有水迹,其土层表面出现微干状态时,要在表面铺洒一层土,避免水分快速风干。九、安全注意事项1、防触电事故:配电箱开关箱闸刀的外壳应完整无损,露天的应带有雨罩,并且应设警告牌,非电工严禁从事电工作业。2、凡参加作业的人必须进行入厂安全教育和培训,进入施工现场严格按要求正确戴好安全帽和防噪音耳塞。3、施工前,组织所有施工作业人员进行安全交底,明确工作区域存在安全风险和安全注意事项,规定在厂区施工时行走的路线,避免对运行设备误碰误撞发生不安全事件。4、进入施工现场前,落实防高空坠物措施,现场负责人、安全员要对施工区域进行安全排查,特别是高空坠物风险
6、,因施工人员长时间在零米作业,高空坠物风险系数较高,要全面排查、排除并采取有效措施。5、土方挖掘前,要明确地下管网、线缆的位置,以免造不安全事件。6、非施工人员严禁进入施工现场,并设警告标志,施工人员严禁酒后作业、严禁吸烟。7、施工负责人应坚持站班会制度,对施工人员加强班前班后安全教育及总结,使每一位施工人员都养成安全施工的习惯。8、所有参与施工的人员必须参与技术交底并签证,未参与交底的人员不得参与施工。9、未尽事宜,参照安规执行。十、环保措施施工人员应根据措施严格按照安健环管理的要求,保护环境免受污染,节约能源和材料的消耗,创造良好的施工环境,提高经济效益。1、现场固体废弃物集中堆放,集中处理。2、上方开挖及运输时,应注意道路扬尘的控制,行车道路应经常洒水,控制行车速度。3、土方开挖及回填土作业时,严禁远距离抛掷碎土。4、施工期间对周围绿化草坪、地面造成的损坏要及时恢复和修复。
