《广东某家具展览中心顶层单层钢架结构施工组织设计.doc》由会员分享,可在线阅读,更多相关《广东某家具展览中心顶层单层钢架结构施工组织设计.doc(41页珍藏版)》请在第壹文秘上搜索。

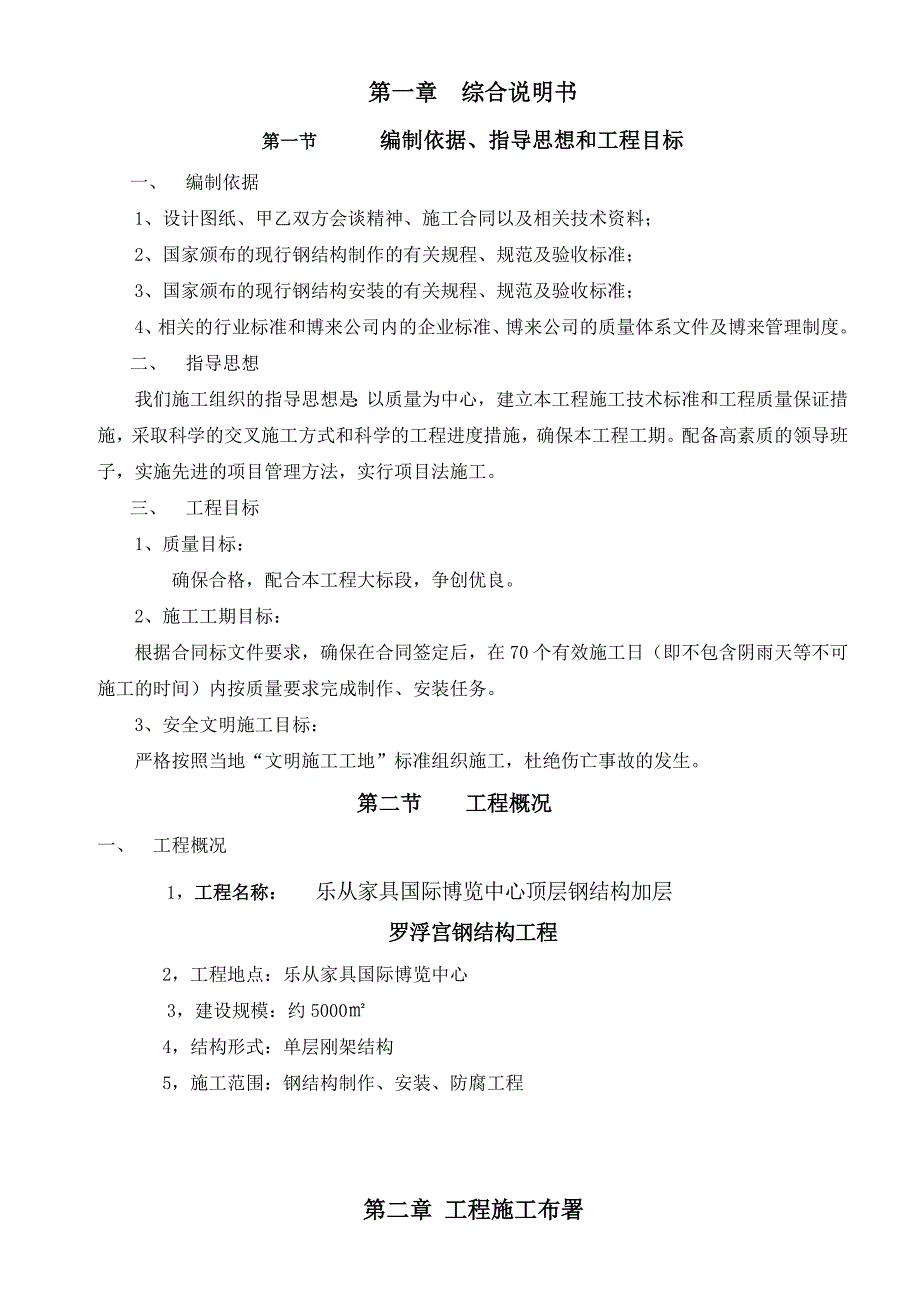

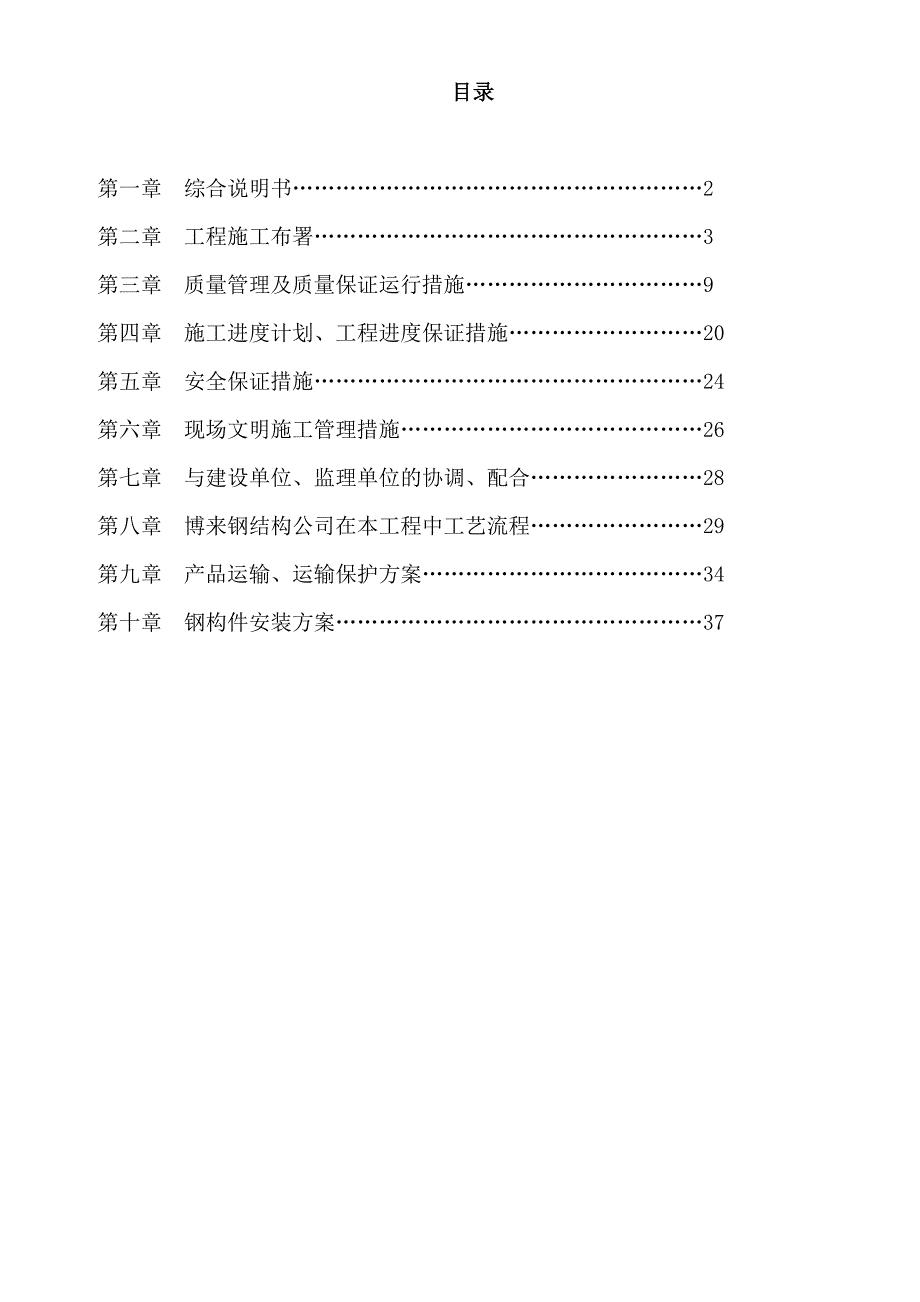

1、目录第一章 综合说明书2 第二章 工程施工布署3第三章 质量管理及质量保证运行措施9第四章 施工进度计划、工程进度保证措施20第五章 安全保证措施24第六章 现场文明施工管理措施26第七章 与建设单位、监理单位的协调、配合28第八章 博来钢结构公司在本工程中工艺流程29第九章 产品运输、运输保护方案34 第十章 钢构件安装方案37第一章 综合说明书第一节 编制依据、指导思想和工程目标一、 编制依据1、设计图纸、甲乙双方会谈精神、施工合同以及相关技术资料;2、国家颁布的现行钢结构制作的有关规程、规范及验收标准;3、国家颁布的现行钢结构安装的有关规程、规范及验收标准;4、相关的行业标准和博来公司内
2、的企业标准、博来公司的质量体系文件及博来管理制度。二、 指导思想我们施工组织的指导思想是:以质量为中心,建立本工程施工技术标准和工程质量保证措施,采取科学的交叉施工方式和科学的工程进度措施,确保本工程工期。配备高素质的领导班子,实施先进的项目管理方法,实行项目法施工。三、 工程目标1、质量目标:确保合格,配合本工程大标段,争创优良。2、施工工期目标:根据合同标文件要求,确保在合同签定后,在70个有效施工日(即不包含阴雨天等不可施工的时间)内按质量要求完成制作、安装任务。3、安全文明施工目标:严格按照当地“文明施工工地”标准组织施工,杜绝伤亡事故的发生。第二节 工程概况一、 工程概况1,工程名称
3、: 乐从家具国际博览中心顶层钢结构加层罗浮宫钢结构工程2, 工程地点:乐从家具国际博览中心3,建设规模:约5000 4,结构形式:单层刚架结构5,施工范围:钢结构制作、安装、防腐工程第二章 工程施工布署第一节 人员和机具安排一、 组织机构1 我公司针对本工程规模较大、施工难度较大、工期紧等特点,公司将该工程定为5、6月重点工程,由公司总经理挂帅,工程部经理任技术主管,下设副经理、技术负责人、质检员、施工员、安全员、保管员等管理人员。2在工程中实行经理负责制,使施工过程中始终进行统一指挥,协调平衡。工程的人、财、物均实行独立核算,工程施工的每个阶段对存在的问题都要及时解决,并接受建设单位和监理公

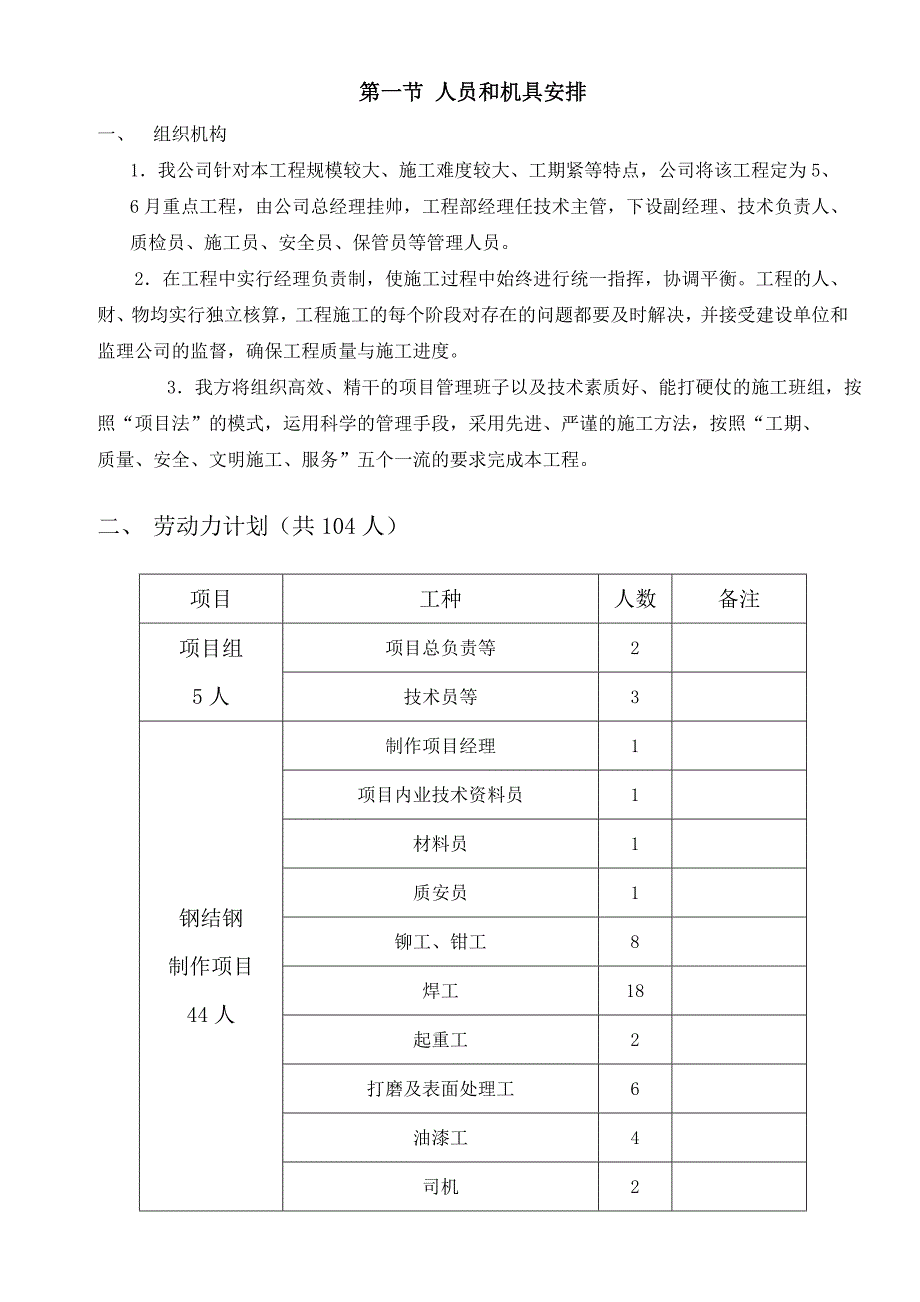

4、司的监督,确保工程质量与施工进度。 3我方将组织高效、精干的项目管理班子以及技术素质好、能打硬仗的施工班组,按照“项目法”的模式,运用科学的管理手段,采用先进、严谨的施工方法,按照“工期、质量、安全、文明施工、服务”五个一流的要求完成本工程。二、 劳动力计划(共104人)项目工种人数备注项目组5人项目总负责等2技术员等3钢结钢制作项目44人制作项目经理1项目内业技术资料员1材料员1质安员1铆工、钳工8焊工18起重工2打磨及表面处理工6油漆工4司机2钢桔构安装项目32人钢桔构安装项目经理1结构施工员2结构安装15电焊工8起重工2电工2杂工2三、 投入本工程的机具设备主要制作设备一览表 序号名称型
5、号单位数量序号名称型号单位数量1CNC切割机DP6000台47半自动埋弧焊机台42自动埋弧焊机门式台38CO2直流焊机台163喷砂除锈机RJW-2A台19交流电焊机台44组立台110焊材烘箱台35喷漆泵台16校正机主要安装机具一览表序号名称型号单位数量序号名称型号单位数量1吊车32t台2(1)4电焊机NB450套82运输车辆30t辆45角磨机台83冲击钻220V把46钢丝绳16、18把104气割套4第二节 施工前的准备工作一、 施工总体构思根据本工程的施工特点及质量要求,我方拟将钢结构构件在本公司下属钢结构构件加工工厂进行制作加工,汽车运至现场进行安装。钢结构采取最有效形式交叉施工,与土建等单
6、位配合好交叉施工,尽量不因为交叉施工占用总体工期。二、 技术准备1、开工前由总工程师组织技术、生产、安装等方面人员组成工作小组认真熟悉图纸,制订施工组织设计,编制施工预算,进行工、料分析,落实劳动力调配、机械、材料周转等工作。配合业主进行图纸会审,并根据图纸会审记录,组织专业技术人员进行施工图的深化分析,审核无误后,组织施工。2、确定钢结构各节点、构件分段细节,搞好施工详图、制作详图的审核工作;联系符合图纸、设计文件要求的材料生产厂家和材料供应商,提前做好订货工作,尽早开始构件加工的准备工作及各种材料的采购,根据施工图纸和技术交底等技术文件编制各分项工程实施阶段的作业指导书。3、复查所有原材料
7、合格证,作好钢材主材复试等试验等工作。4、根据GB/T1900-ISO9001系列标准要求,编制本工程质量计划书、各工序的作业指导书,与班组进行技术交底工作和各工序作业指导书的熟悉,交底书签字存档。技术交底主要包括设计意图、施工图的要求、构造特点、施工工艺、施工方法、技术安全措施、执行的规范、规程和标准、质量标准和材料要求等。交底范围覆盖到每一位施工人员。5、根据施工进度计划编制材料、构件进场计划。三、 施工现场准备施工场地要做到三通一平,以保证施工顺利进行。施工区道路要平整坚实,以便于材料的运输、堆放及大型吊车现场作业的需要。联系甲方将现场阻碍吊装的围墙、杂物、淤泥等清除,以免影响车辆进入。
8、 施工现场根据该项工程现场制作、安装的特点,应科学、合理布置,材料半成品堆放区,现场电源专用配电柜(并装接好安全装置)、进排水临时管道、电焊机棚(沿施工方便区均布若干)、工地办公房(便于管理)、工地生活区(配好生活设施便于施工休息)。施工现场保卫措施:每日安排现场保安人员3名进行全天候巡逻检查。施工现场消防措施:进行施工现场消防安全交底,在施工现场周围每隔50米安放一台泡沫型灭火器,预防突发性火灾事故。四、原材料的准备钢结构制作在生产车间进行,须最先准备材料,并组织质检人员验收。在供应商品钢锭、钢坯时,生产厂保证化学成分规定,但为保证轧制钢材各项性能符号规定。(一)原材料的进厂验收原材料种类材
9、料型号执行标准备注钢板H型钢钢管Q235BGB1591941、采购的原材料到厂后,核查物证是否相符,分类、平整堆放在钢材库房,标记入库。标记内容为:工程名称、材质、厚度、受检状态、入库时间、规格、数量、炉号等。2、购钢材时,对供货商要求有一定资质,并要求其出具质量保证书、批号、炉号、化学成分和机械性能等各项清单。3、我方质检工程师接到钢材材质证明书等资料后,组织人员对进厂材料按批次取样,并进行复检。4、合格材料由器材部标识后单独码放整齐,备用。5、备料后做好标记移植,实施追逆性材料管理。6、为了减少对接接头,保证结构质量,钢材尽量采购定尺钢材。钢材的发放以工程管理部门下达的加工配料单为准,不得
10、擅自串用。7、根据设计提供的焊材要求采购焊材,验收并入库。首次使用的焊接材料必须经过焊接工艺评定、试验合格后才允许批量使用。8、本工程以不使用代替材料为准则,当确须使用代用材料时,材料代用必须设计单位、建设单位、公司技术负责人同意后,方可实施。(二)钢材的检验钢材检验制度是保证钢结构工程质量的重要环节,应该遵照执行。钢材检验的主要内容是:(1)钢材的数量和品种是否与订货单符合。( 2)钢材的质量保证书是否与钢材上打印的记号符合。每批钢材必须具备生产厂提供的材质证明书,写明钢材的炉号、钢号、化学成分和机构性能。对钢材的各项指标可根据国标的规定进行核验。( 3)核对钢材的规格尺寸。各类钢材尺寸的容
11、许偏差,可参照有关国标或冶标中的规定进行核对。( 4)钢材表面质量检验。不论扁钢、钢板和型钢,表面均不允许有结疤、裂纹、折叠和分层等缺陷。钢材表面的锈蚀深度,不得超过其厚度公差。(四)焊材的选用及管理焊才型号执行标准备注焊条E4303GB5117-95Q235B钢互焊埋弧用焊丝H08A相应焊剂HJ431GB/T14957-94Q235B钢构件自动埋弧焊CO2气体保护焊焊丝ER49-1GB8110-1995Q235B钢构件CO2气体保护焊3、焊材的烘焙。(1)由焊材库对低氢型焊条进行烘焙处理,烘焙要点如下:焊条牌号烘焙温度烘焙时间E4303350501小时HJ431焊剂150-3501小时五、施
12、工队伍的准备组织精干的施工队伍,由项目部统一管理,配备高效、精干的项目管理班子以及技术素质好,能打硬仗的工人班组,并建立相应的管理机制。(详见劳动力安排表)六、后勤准备后勤备炊事、医务人员、保安人员、生活专用车,以保证现场后勤供应,切实服务于现场施工需要。七、制作详图设计、施工及验收执行标准及规范GB50205-2001 钢结构工程施工验收规范GB50221-2001 钢结构工程质量检验评定标准JG91-91 建筑钢结构焊接规程GB/T8923 涂装前钢材表面锈蚀等级和除锈等级GB700-88 碳素结构钢GB5117-85 碳钢焊条GB/T14957-95 熔化焊用钢丝GB50166-92 气体保护电弧焊用碳钢、低合金钢焊丝其它国家现行法规所规定的规范、标准及强制性标准条文。第三章 质量管理及保证措施第一节 质量管理体系运行措施结合本工程实际情况,建立如下图所示的质量管理组织,执行质量管理体系,确保按质量管理体系确定的方针、政策运行: 工程监理质量保证总监质检站物资部质检部技术部工程部自检施工作业班组国家规范企业标准质检合格工程进场材料质量质量保证组织机构图如下:器材部机械设备质量项目总工优化作业设计制作、安装质量控制制作、安装质量监控抽检材料各工段工程部项目制作副经理项目安装副经理项目经理售后服务保证体系如下:
