《江苏某小区高层住宅楼临时用水施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某小区高层住宅楼临时用水施工方案.doc(7页珍藏版)》请在第壹文秘上搜索。

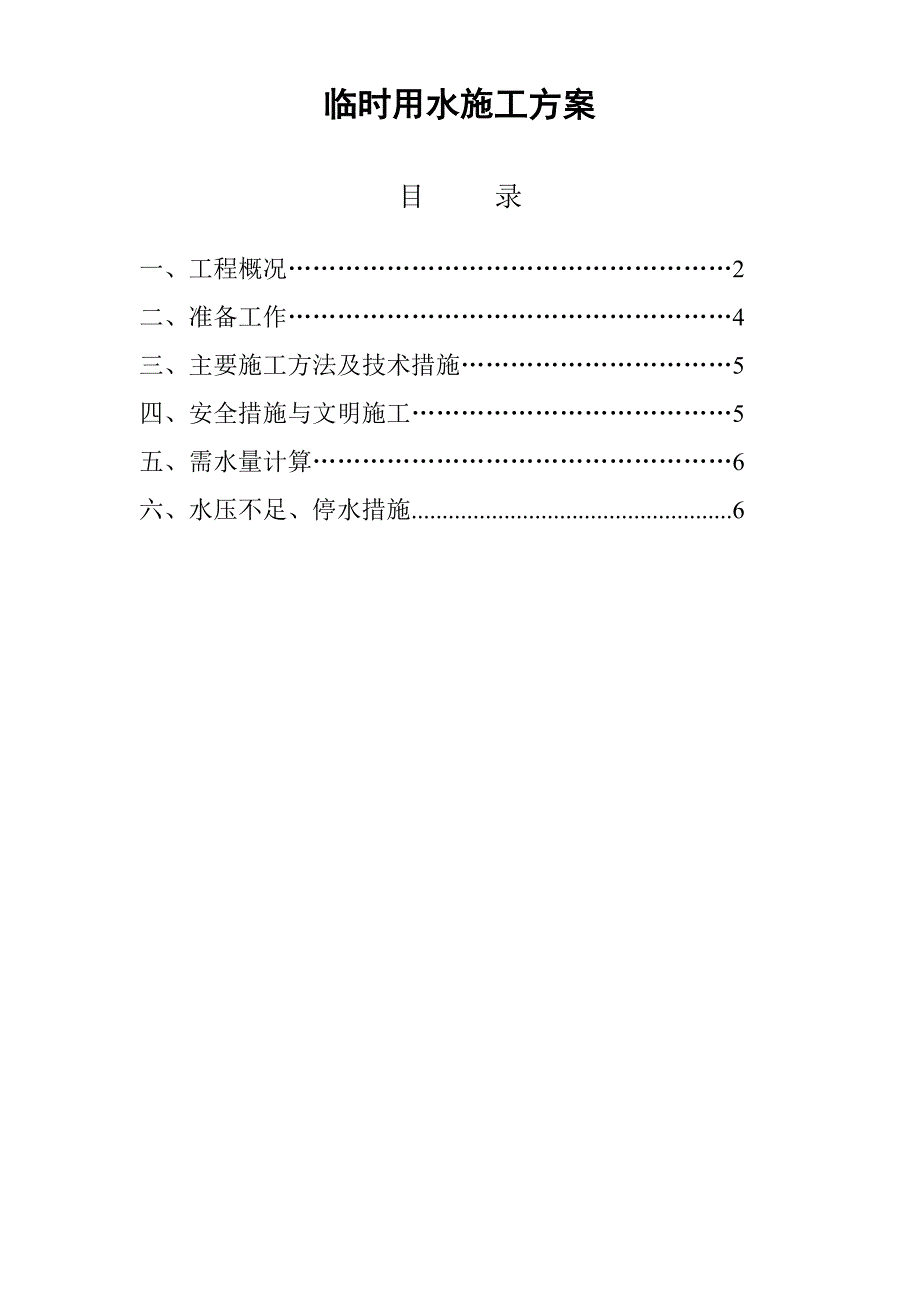

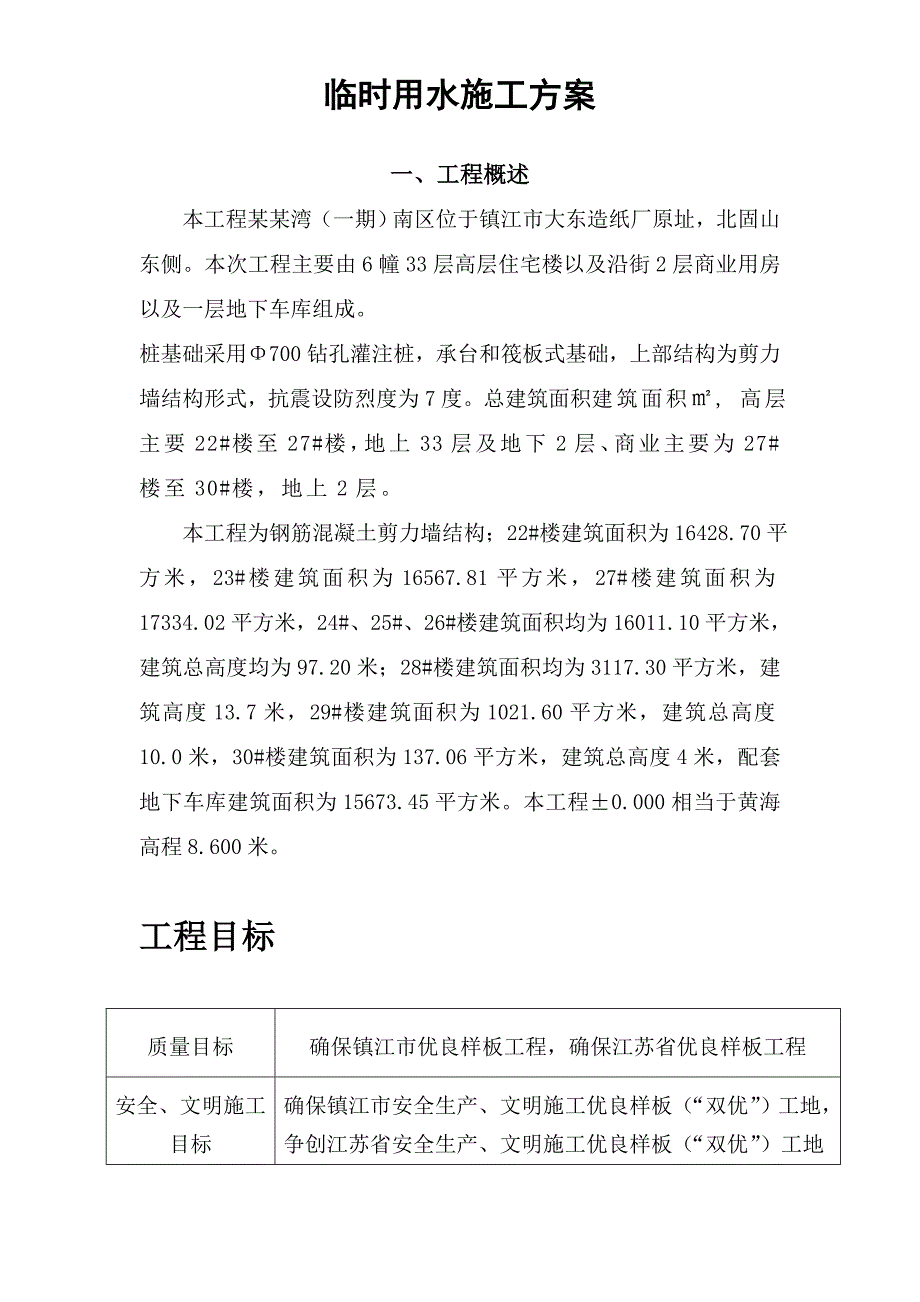

1、临时用水施工方案目 录一、工程概况2二、准备工作4三、主要施工方法及技术措施5四、安全措施与文明施工5五、需水量计算6六、水压不足、停水措施.6临时用水施工方案一、工程概述本工程某某湾(一期)南区位于镇江市大东造纸厂原址,北固山东侧。本次工程主要由6幢33层高层住宅楼以及沿街2层商业用房以及一层地下车库组成。桩基础采用700钻孔灌注桩,承台和筏板式基础,上部结构为剪力墙结构形式,抗震设防烈度为7度。总建筑面积建筑面积, 高层主要22#楼至27#楼,地上33层及地下2层、商业主要为27#楼至30#楼,地上2层。 本工程为钢筋混凝土剪力墙结构;22#楼建筑面积为16428.70平方米,23#楼建筑

2、面积为16567.81平方米,27#楼建筑面积为17334.02平方米,24#、25#、26#楼建筑面积均为16011.10平方米,建筑总高度均为97.20米;28#楼建筑面积均为3117.30平方米,建筑高度13.7米,29#楼建筑面积为1021.60平方米,建筑总高度10.0米,30#楼建筑面积为137.06平方米,建筑总高度4米,配套地下车库建筑面积为15673.45平方米。本工程0.000相当于黄海高程8.600米。工程目标质量目标确保镇江市优良样板工程,确保江苏省优良样板工程安全、文明施工目标确保镇江市安全生产、文明施工优良样板(“双优”)工地,争创江苏省安全生产、文明施工优良样板(

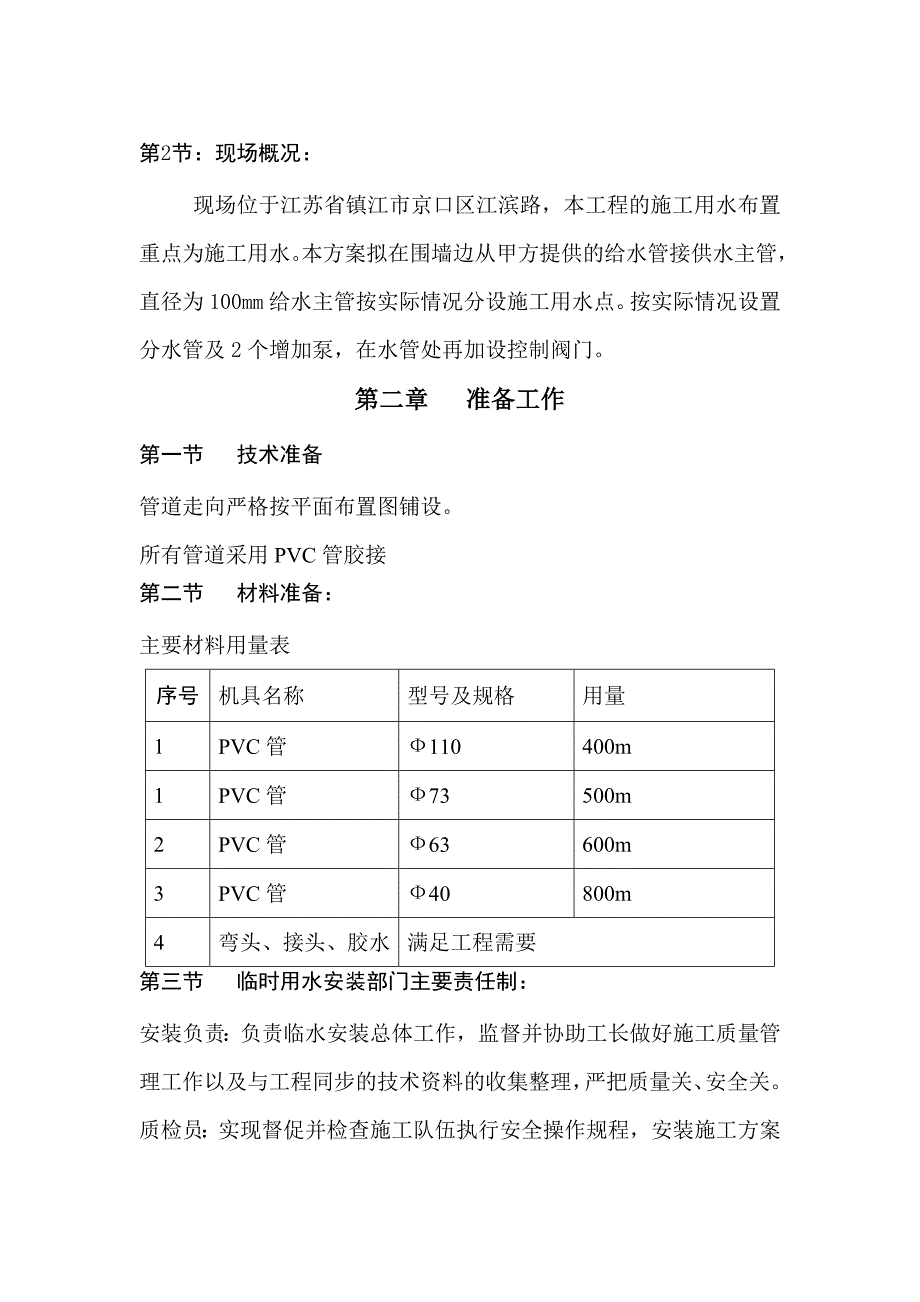

3、“双优”)工地第2节:现场概况:现场位于江苏省镇江市京口区江滨路,本工程的施工用水布置重点为施工用水。本方案拟在围墙边从甲方提供的给水管接供水主管,直径为100mm给水主管按实际情况分设施工用水点。按实际情况设置分水管及2个增加泵,在水管处再加设控制阀门。第二章 准备工作第一节 技术准备管道走向严格按平面布置图铺设。所有管道采用PVC管胶接第二节 材料准备:主要材料用量表序号机具名称型号及规格用量1PVC管110400m1PVC管73500m2PVC管63600m3PVC管40800m4弯头、接头、胶水满足工程需要第三节 临时用水安装部门主要责任制:安装负责:负责临水安装总体工作,监督并协助工

4、长做好施工质量管理工作以及与工程同步的技术资料的收集整理,严把质量关、安全关。质检员:实现督促并检查施工队伍执行安全操作规程,安装施工方案和施工技术组织;具体负责作业进度、计划,提前做好所需材料表及规格。 第四节 构件预制加工计划。班组长:班组长领导全班按图施工,督促并检查班组人员遵守工艺标准和操作规程,组织班组的自检、互检工作。其它职能部门依公司程序文件规定及业主、项目经理部要求,作好各自职责,作好为项目的服务工作,保证施工的顺利进行。第三章 主要施工方法及技术措施第一节 临时用水设施管道安装的基本工艺流程施工准备 主管道暗敷设(或立管支架制作及附件安装) 通水试验 楼层支管随进度走第二节

5、主要施工方法本工程临时用水管道施工时,按平面布置图走向在施工现场放好灰线,主管拟采用暗敷设,在实际安装的分线或转角位置做好标记,按标记记分段测量出实际安装的准确尺寸,然后按草图测得尺寸对管道及附件进行预制加工。所有管道采用连接头胶接,安装完毕后,经过通水试压后,方可投入使用。第四章 安全措施与文明施工第一节 安全措施施工人员应熟悉本工种的安全技术操作规程,正确使用个人防护用品,采取安全防护措施,进入施工现场必须戴安全帽,禁止穿拖鞋或光脚,在无防护设施的高空施工时必须系安全带,严禁酒后操作。第二节 文明施工严格按施工组织设计所布置的方案进行施工,不得随意乱占道路、乱占场地。注意环境保护,尽量减少

6、施工噪音,避免扰民事件发生。随时注意清运施工垃圾,不得随意堆放。第三节 临时用水的维护与管理临时用水竖管在上层楼板浇注前应及时接高,并按每施工两层时按高两层进行。场地应及时清扫,保证干净整洁、无积水。第五章 需水量计算2.1施工工程用水量q1=k1(Q1N1/T1b) (k2/83600)=2.03L/sK1-未预见的施工用水系数(取1.05)Q1-季度工程量(取10000m3)N1-施工用水定额(取700L/m3)K2-用水不均衡系数(取1.5)T1-季度有效作业日(取90天)b-每天工作班数(取2班)2.2施工机械用水q2=K1Q2N2(K3/83600)=0.29L/SK1-同上(取1.

7、5)Q2-同一种机械台数N2-施工机械台班用水定额K3-不均衡系数(取1.05)2.3施工现场生活用水q3=P1N3K4/b83600=0.21L/SP1-施工现场高峰人数(取800人)N3-施工现场生活用水定额(取10公升/人班)K4-不均衡系数(取1.50)b-每天工作班数(2班)2.4生活区生活用水q4=P2N4K5/243600=2.36 L/SP2-生活区居民人数(850人)N4-生活区生活用水定额(取120人)K5-不均衡系数(取2.0)2.5消防用水因为施工现场在25公颂以内 q5=10L/s2.6总用水量q1+q2+q3+q4=5.02q5Q=q5+(q1+q2+q3+q4)/2=13.9L/s2.7管径选择D= 4Q1000/V=108mm(V取1.5m/s)应采用直径大于或等于110mm的供水管,可满足施工用水需要。第六章 水压不足、停水措施为防止停水时无水可用,拟设置一个50立方的水池(或使用22#楼北侧消防水池)供停水时备用。当水压不足,无法供应上楼层,特在主水管处设置3台7.5KW的增压泵,供水上楼层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
