黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc

上传人:p** 文档编号:953209 上传时间:2024-05-27 格式:DOC 页数:14 大小:101.50KB
下载 相关 举报
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第1页
第1页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第2页
第2页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第3页
第3页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第4页
第4页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第5页
第5页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第6页
第6页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第7页
第7页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第8页
第8页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第9页
第9页 / 共14页
黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《黑龙江某高层框架结构住宅楼基础土方开挖施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

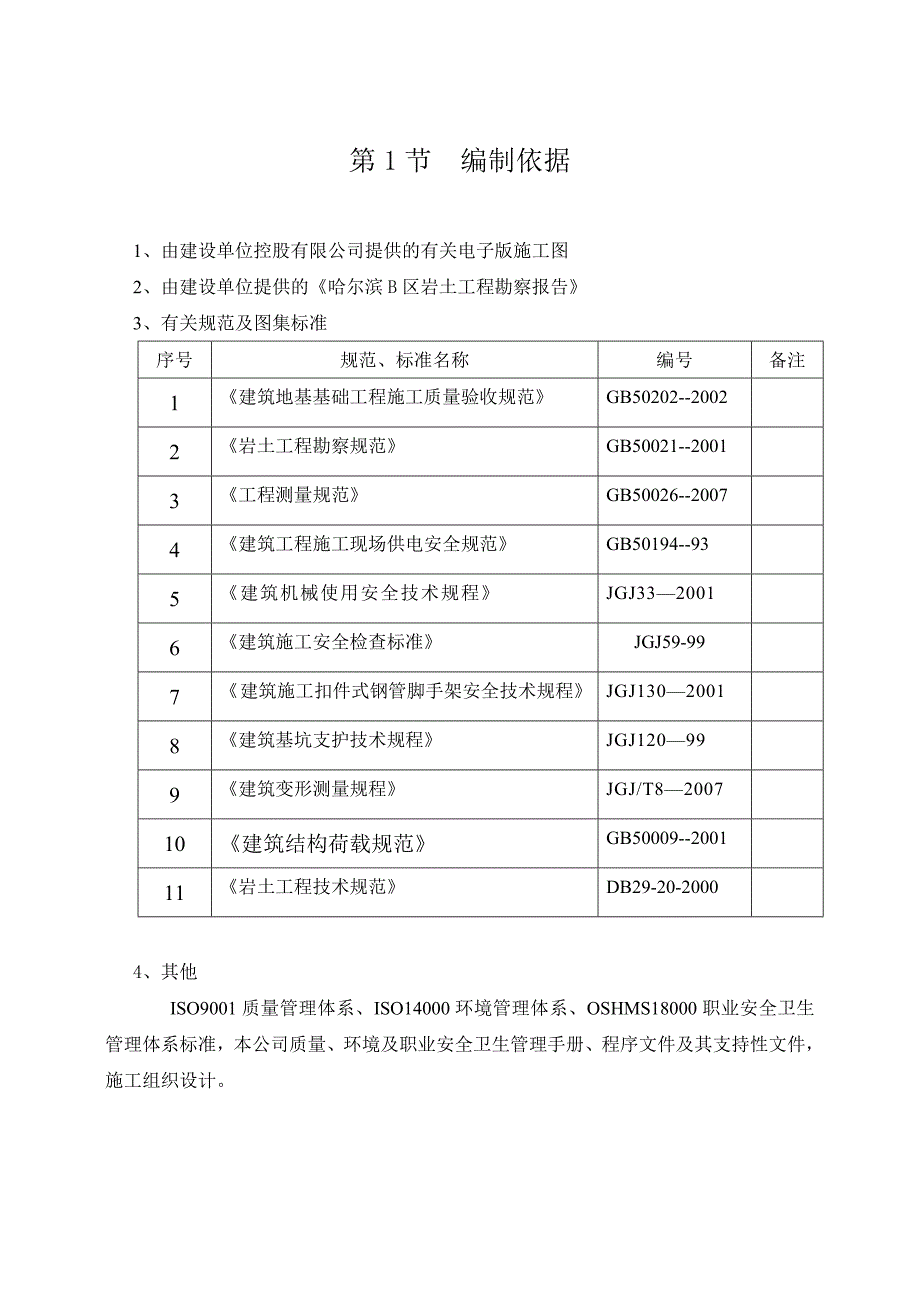

1、第1节 编制依据1、由建设单位控股有限公司提供的有关电子版施工图2、由建设单位提供的哈尔滨B区岩土工程勘察报告3、有关规范及图集标准序号规范、标准名称编号备注1建筑地基基础工程施工质量验收规范GB50202-20022岩土工程勘察规范GB50021-20013工程测量规范GB50026-20074建筑工程施工现场供电安全规范GB50194-935建筑机械使用安全技术规程JGJ3320016建筑施工安全检查标准JGJ59-997建筑施工扣件式钢管脚手架安全技术规程JGJ13020018建筑基坑支护技术规程JGJ120999建筑变形测量规程JGJ/T8200710建筑结构荷载规范GB50009-2

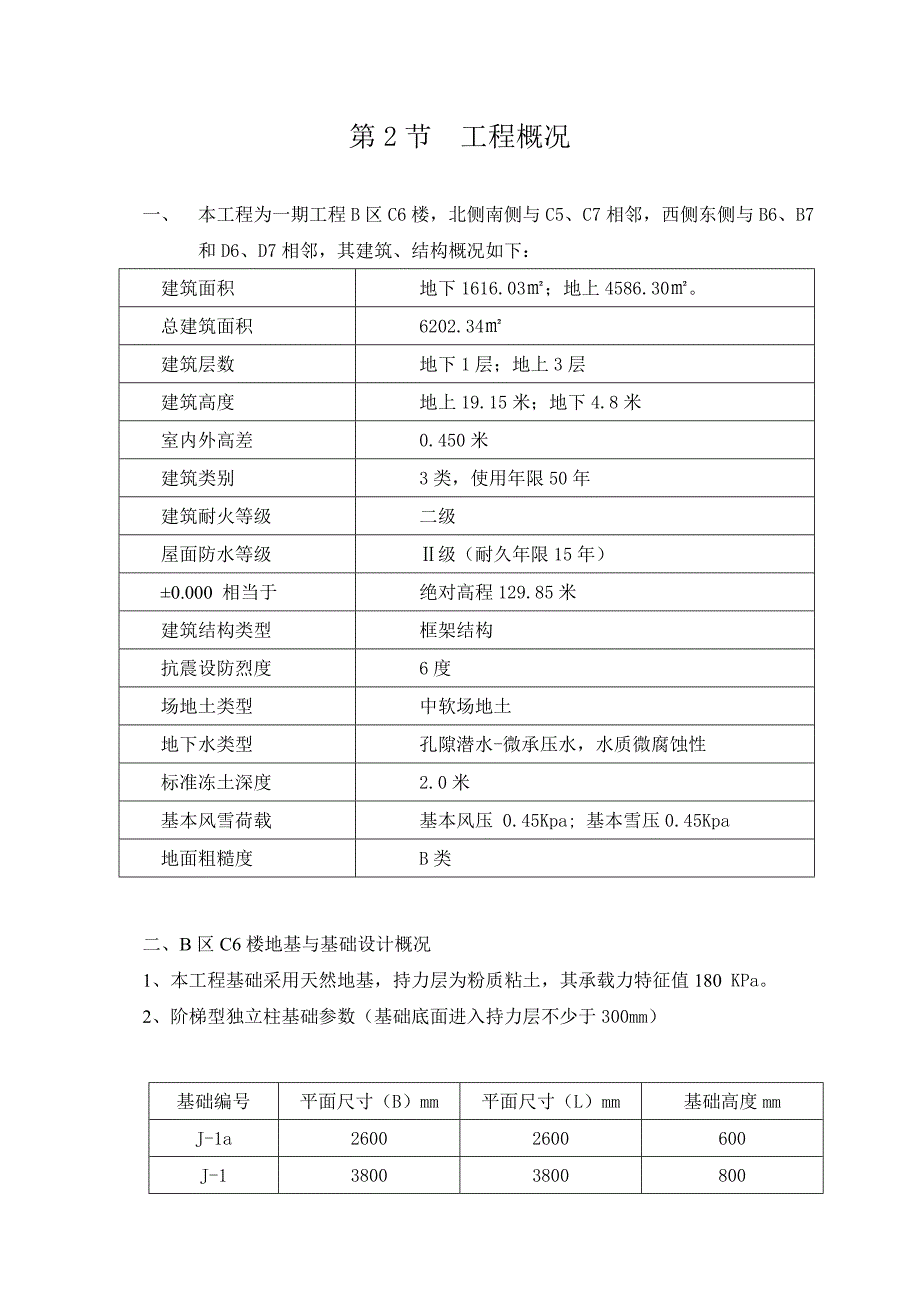

2、00111岩土工程技术规范DB29-20-20004、其他 ISO9001质量管理体系、ISO14000环境管理体系、OSHMS18000职业安全卫生管理体系标准,本公司质量、环境及职业安全卫生管理手册、程序文件及其支持性文件,施工组织设计。第2节 工程概况一、 本工程为一期工程B区C6楼,北侧南侧与C5、C7相邻,西侧东侧与B6、B7和D6、D7相邻,其建筑、结构概况如下:建筑面积地下1616.03;地上4586.30。总建筑面积6202.34建筑层数地下1层;地上3层建筑高度地上19.15米;地下4.8米室内外高差0.450米建筑类别3类,使用年限50年建筑耐火等级二级屋面防水等级级(耐久

3、年限15年)0.000 相当于绝对高程129.85米建筑结构类型框架结构抗震设防烈度6度 场地土类型中软场地土地下水类型孔隙潜水-微承压水,水质微腐蚀性标准冻土深度2.0米基本风雪荷载基本风压 0.45Kpa; 基本雪压0.45Kpa地面粗糙度B类二、B区C6楼地基与基础设计概况1、本工程基础采用天然地基,持力层为粉质粘土,其承载力特征值180 KPa。2、阶梯型独立柱基础参数(基础底面进入持力层不少于300mm)基础编号平面尺寸(B)mm平面尺寸(L)mm基础高度mmJ-1a26002600600J-138003800800J-242004200900J-3460046001000J-450

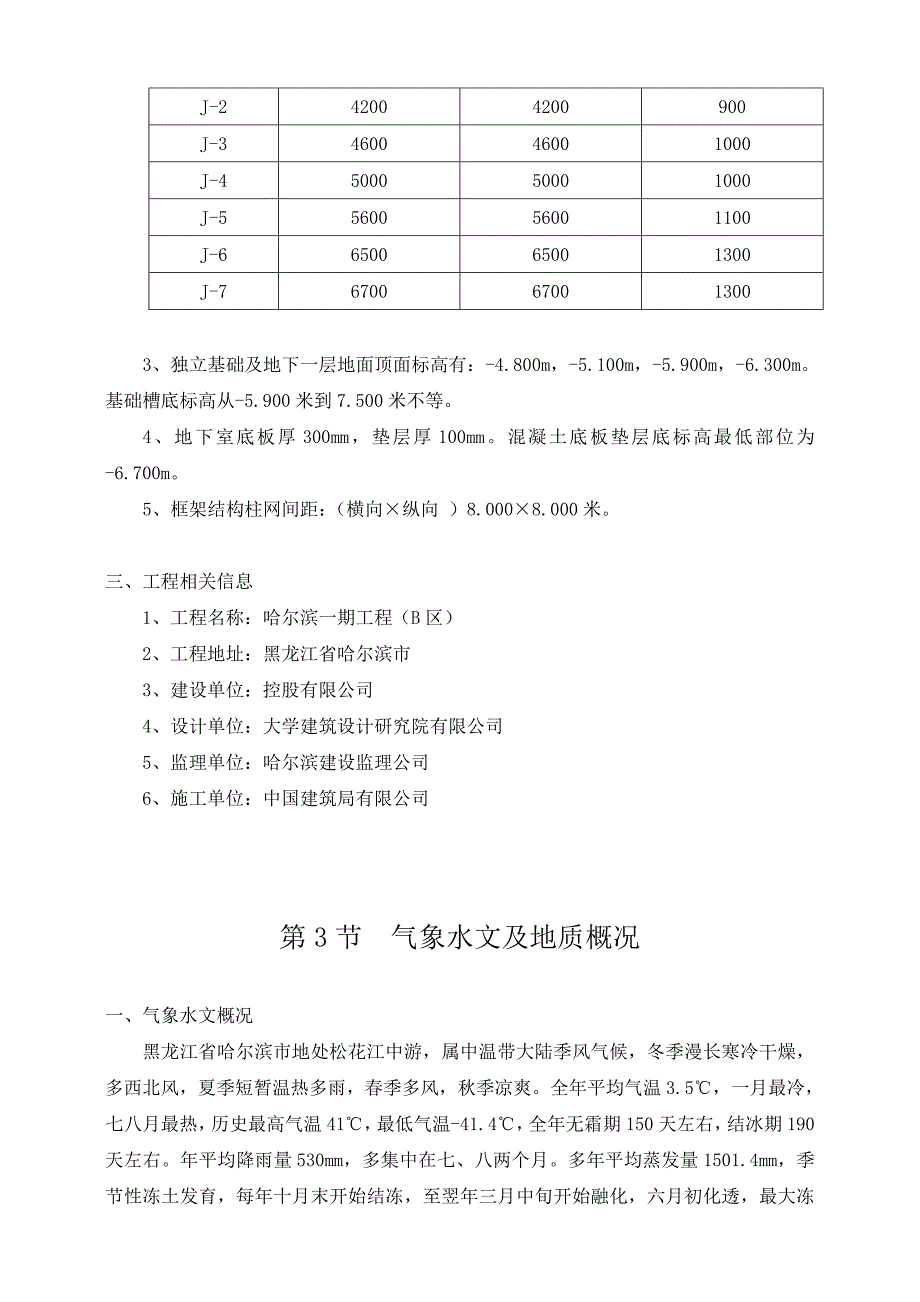

4、0050001000J-5560056001100J-6650065001300J-76700670013003、独立基础及地下一层地面顶面标高有:-4.800m,-5.100m,-5.900m,-6.300m。基础槽底标高从-5.900米到7.500米不等。4、地下室底板厚300mm,垫层厚100mm。混凝土底板垫层底标高最低部位为-6.700m。5、框架结构柱网间距:(横向纵向 )8.0008.000米。三、工程相关信息1、工程名称:哈尔滨一期工程(B区)2、工程地址:黑龙江省哈尔滨市3、建设单位:控股有限公司4、设计单位:大学建筑设计研究院有限公司5、监理单位:哈尔滨建设监理公司6、施工

5、单位:中国建筑局有限公司第3节 气象水文及地质概况一、气象水文概况黑龙江省哈尔滨市地处松花江中游,属中温带大陆季风气候,冬季漫长寒冷干燥,多西北风,夏季短暂温热多雨,春季多风,秋季凉爽。全年平均气温3.5,一月最冷,七八月最热,历史最高气温41,最低气温-41.4,全年无霜期150天左右,结冰期190天左右。年平均降雨量530mm,多集中在七、八两个月。多年平均蒸发量1501.4mm,季节性冻土发育,每年十月末开始结冻,至翌年三月中旬开始融化,六月初化透,最大冻结深度2.0m。松花江是哈尔滨市区内主干河流,自西南向东北流经市区北部,河道蜿蜒曲折,边滩及江心洲发育。河床宽293-1000米,水深

6、3.806.00米,历史最高水位120.89米。25年一遇洪水位119.50米。年迳流量153755.5亿立方米,输砂量1521150万吨。 最大流量 12200m/s。最大冰厚1.25米,每年12月至第二年三月可通汽车,其支流何家沟、马家沟、阿什河自西向东一字排开,南源北流。其中阿什河是主要支流,河道曲折,河床宽50100m ,水位115.303118.952m。二、土层分布规律及土质特征根据地质勘察报告,对勘察深度内所揭露的地层按岩土成因、结构、性质综合划分为主层6层、亚层7层。其地层结构及特征描述如下:层号土层名称层底埋深(m)层厚(m)土层描述1耕土0.40.70.50黑色,含大量植物

7、根系,结构松散1-1新近沉积粉质粘土1.501.901.16黄褐色-灰褐色,含树根,沉积时间短,欠压密2粉质粘土4.508.502.41黄褐色-灰色,软塑,含流塑土,中-高压缩性,包含氧化铁,干强度中等,稍光滑,韧性中等,摇振反应无,层状结构2-1粉质粘土2.508.301.75黄褐色,可塑,中压缩性,包含氧化铁,干强度中等,稍光滑,韧性中等,摇振反应无,层状结构2-2淤泥质粉质粘土2.606.701.78灰色,流塑,高压缩性,含有机质,干强度低,稍光滑,韧性低,有摇振反应3粗砂9.5012.603.19灰色,饱和,中密,含大量砾砂,部分勘探孔含中砂夹层,矿物成分以长石、石英为主,颗粒级配一般

8、,颗粒形状为次棱角状,粘粒含量低。3-1砾砂5.0012.503.04灰色,饱和,中密,含大量角砾和卵石,矿物成分以长石、石英为主,颗粒级配一般,颗粒形状为次棱角状,粘粒含量低3-2中砂4.7012.302.07灰色,饱和,中密,局部含粘性土夹层,矿物成分以长石、石英为主,颗粒级配一般,颗粒形状为亚圆形,粘粒含量低4黏土17.4023.204.91灰绿色-棕红色,硬塑,中压缩性,具残积土和全风化泥岩特征,含碎块状风化物和少量卵石,部分地段偶见漂石,褐红色黏土块长时间暴露在空气中强度下降较快4-1黏土9.5019.002.72灰绿色-棕红色,硬塑,中压缩性,具残积土和全风化泥岩特征,含碎块状风化

9、物和少量卵石,部分地段偶见漂石,褐红色黏土块长时间暴露在空气中强度下降较快5强风化泥岩20.5026.702.81青灰色-棕红色,泥质结构,结构大部分破坏,风化裂隙发育,岩芯呈碎块状,岩块遇水软化,主要矿物成分为云母、高岭石、少量石英、长石。5-1全风化泥岩15.2024.002.21棕红色,泥质结构,结构基本破坏,风化物包含大量泥岩碎屑,有残余强度,泥岩碎屑主要矿物成分为云母、高岭石、少量石英、长石。6中风化泥岩26.0030.004.90青灰色-棕红色,泥质结构,结构部分破坏,风化裂隙发育,岩芯呈短柱状,岩块遇水崩解软化,主要矿物成分为云母、高岭石、少量石英、长石。此次钻探未穿透此层第4节

10、 施工部署一、施工前降水及监测工作安排根据本工程施工组织设计要求,施工场区要提前进行地下水降水施工,并保证降水全过程有效实施和运行。降水施工要认真组织,合理安排,使分层土体有效固结,确保水位降至基槽500mm以下,满足土方开挖施工所需的条件。加强周边环境监测,实施信息化施工,与土方施工紧密结合,最大限度减小基坑“流变”是确保基坑施工安全、保护周边环境的有效措施。二、总体施工安排按照“分层、分块、对称、平衡”的原则组织土方挖运,合理组织人力、机械,与挖土能力相匹配,提高工作效率。由于工期较紧,土方工程应尽快为后续工程施工创造良好的工作面。因今年频繁雨雪天气影响,施工场区内长时间积水渗透,所挖土方

11、已为淤泥质土。根据施工现场场地条件、地下地质情况及开挖深度要求,经综合考虑,本工程土方采用满堂大开挖型式,以保证工程质量和进度要求。其考虑因素主要有:(1) 依据结构施工图,基槽深度按照底板计算最深为6.700米;按独立基础计算最深为7.500米。故该基坑为深基坑工程,必须考虑边坡稳定和施工安全。(2) 土方开挖拟采用自然放坡,要求在挖除淤泥冻土层(约2.0米厚)后,设置1.0米宽二步台,再按1:1放坡挖土(见开挖图)。基坑南侧受现况塔吊基础影响,放坡坡度为1:0.29,并对基坑坡面进行局部加固处理。(3) 根据实际施工情况,基槽底部四周设置宽25cm排水沟和集水坑,以及时排走雨水、雪水及槽内

12、局部渗透水。(4) 在施工过程中,加强基坑监测,发现险情及时排除。三、土方开挖有关要求1、挖出的土方不得堆置在基坑附近,应外弃于业主指定位置。2、开工前先要绘制图表,对原始地面高程进行测量并记录,作为土方开挖和淤泥冻土施工工程量计算的依据。该记录由相关各单位签字认可。3、为了保证土方开挖的顺利进行,防止泡槽、塌方等不利现象的发生,制定具体流程如下:施工测量 撒出土方开挖线(白灰线) 机械破碎冻土、开挖 边坡修整及人工跟槽 局部基坑加固 人工清槽 根据现况设排水沟、积水坑。4、施工中加强标高测量,严禁超挖;避免扰动持力层,基坑一般预留300mm厚,待垫层施工前一次开挖完成。5、基槽开挖完成后,严

13、禁长时间晾槽,应及时进行垫层混凝土施工。6、如果开挖到达坑底后发现基底土层与地勘资料不一致,应立即通知业主、监理、设计以及地质勘察部门,以便及时采取措施。四、主要机械设备计划序号机械、设备名称型号/规格单位数量备注1全站仪BTS-812CA台1测量使用2水准仪DS32台4测量使用3经纬仪TDJ2E台1测量使用4挖掘机EX300台2土方使用5小型挖掘机-台6土方使用6自卸汽车T815-2台6土方使用7运土车-辆20土方使用8抽水泵80WQ台6抽水备用9软管D=100米200抽水备用五、人员投入序号工 种数 量(人)备注1挖掘机司机42运土汽车司机123力 工504测量人员45机修工46电 工2第5节 施工准备一、技术准备1、测量人员做好技术准备,提前画好外围控制线,并随时跟踪挖土标高、加强标高控制,严禁超挖;2、技术部门应对现场施工人员做出明确交底,画出独立基础等位置局部详图,确保位置准确;3、施工前,工长向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数;4、了解施工机械设备的技术参数与性能;5、做好施工场地局部平整工作;6、根据业主提供的地下管线分布情况,查明现场具体分布位置及埋藏深度;7、按施工图及测量人员提供的基坑周边控制轴线,准确测出基坑外包线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护。二、组织机

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
