《中国石油尕斯库勒联合站水质处理改造工程储罐、溶药池防腐工程(玻璃钢内衬防腐)施工组织设计.doc》由会员分享,可在线阅读,更多相关《中国石油尕斯库勒联合站水质处理改造工程储罐、溶药池防腐工程(玻璃钢内衬防腐)施工组织设计.doc(27页珍藏版)》请在第壹文秘上搜索。

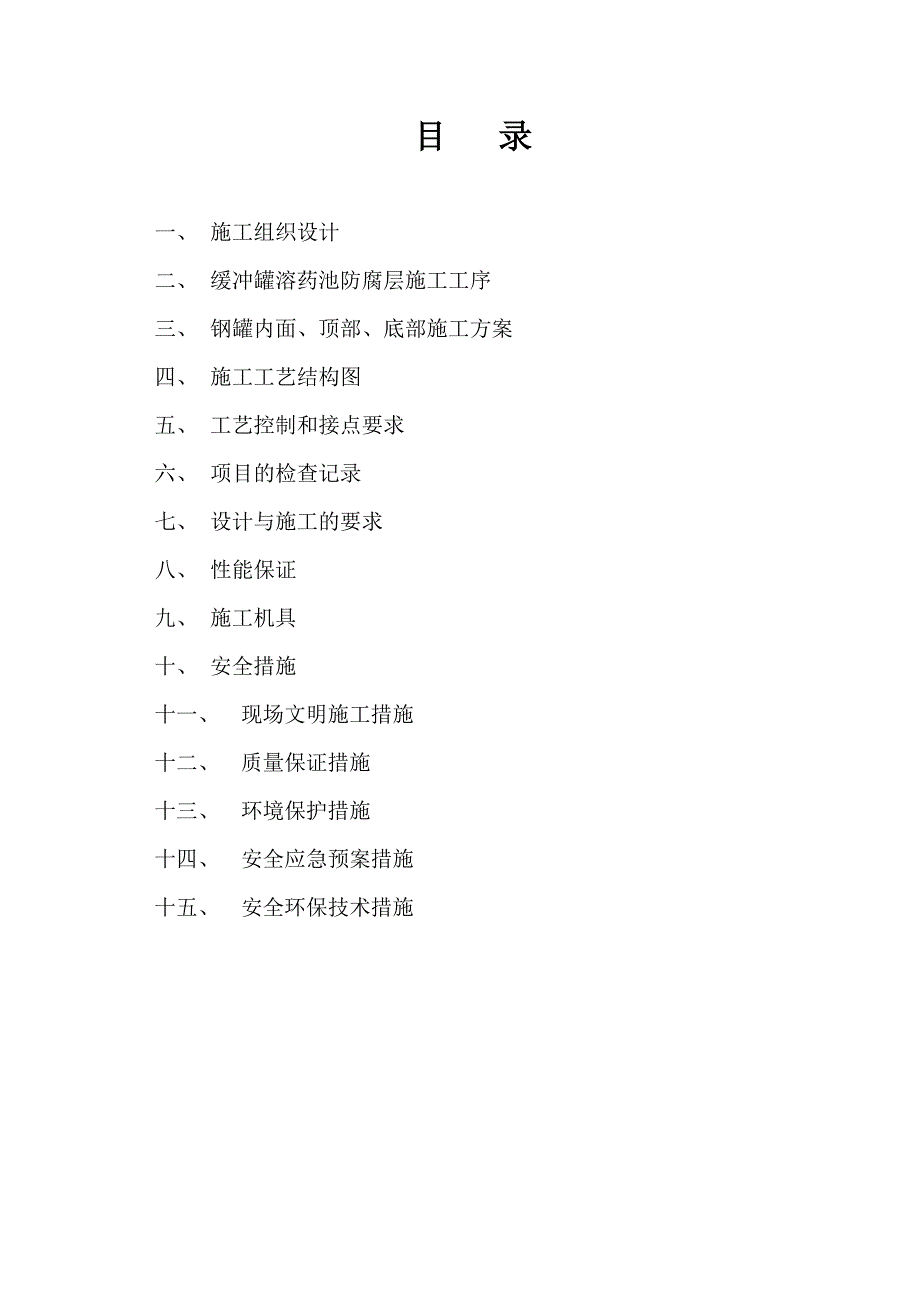

1、某某联合站水质处理改造工程储罐、溶药池防腐工程(玻璃钢内衬防腐)施工组织设计某某公司年10月目 录一、 施工组织设计二、 缓冲罐溶药池防腐层施工工序三、 钢罐内面、顶部、底部施工方案四、 施工工艺结构图五、 工艺控制和接点要求六、 项目的检查记录七、 设计与施工的要求八、 性能保证九、 施工机具十、 安全措施十一、 现场文明施工措施十二、 质量保证措施十三、 环境保护措施十四、 安全应急预案措施 十五、 安全环保技术措施一、编制依据本项目工程施工组织设计编制是以某某联合站水质处理改造工程储罐工程根据议标文件和现场勘查所获得的有关资料为依据而进行编制。1、根据设计说明的标准、规范根据国家及行业相

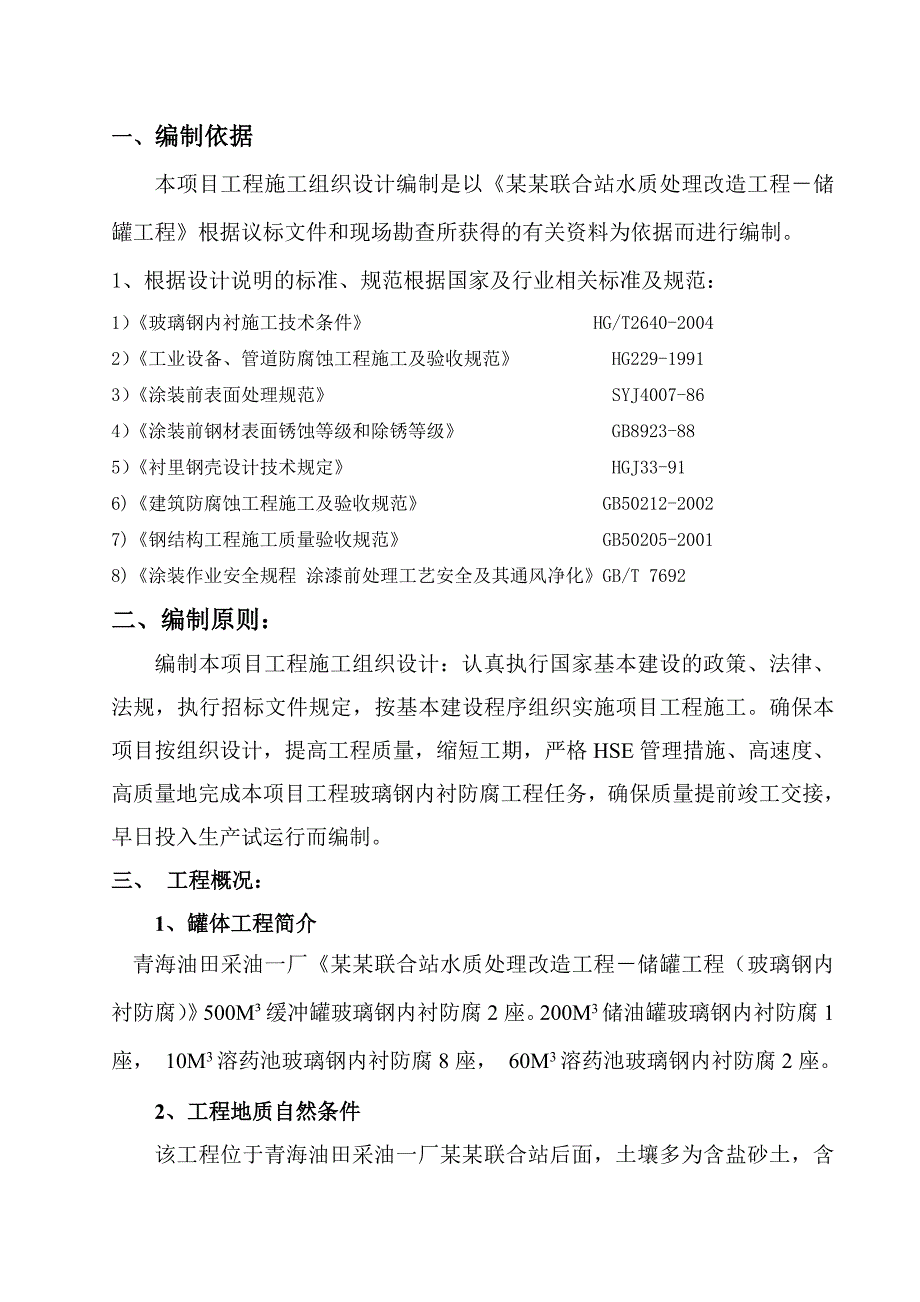

2、关标准及规范:1)玻璃钢内衬施工技术条件 HG/T2640-2004 2)工业设备、管道防腐蚀工程施工及验收规范 HG229-1991 3)涂装前表面处理规范 SYJ4007-86 4)涂装前钢材表面锈蚀等级和除锈等级 GB8923-88 5)衬里钢壳设计技术规定 HGJ33-916)建筑防腐蚀工程施工及验收规范 GB50212-20027)钢结构工程施工质量验收规范 GB50205-20018)涂装作业安全规程 涂漆前处理工艺安全及其通风净化GB/T 7692二、编制原则:编制本项目工程施工组织设计:认真执行国家基本建设的政策、法律、法规,执行招标文件规定,按基本建设程序组织实施项目工程施工
3、。确保本项目按组织设计,提高工程质量,缩短工期,严格HSE管理措施、高速度、高质量地完成本项目工程玻璃钢内衬防腐工程任务,确保质量提前竣工交接,早日投入生产试运行而编制。三、 工程概况:1、罐体工程简介青海油田采油一厂某某联合站水质处理改造工程储罐工程(玻璃钢内衬防腐)500M缓冲罐玻璃钢内衬防腐2座。200M3储油罐玻璃钢内衬防腐1座, 10M3溶药池玻璃钢内衬防腐8座, 60M3溶药池玻璃钢内衬防腐2座。2、工程地质自然条件该工程位于青海油田采油一厂某某联合站后面,土壤多为含盐砂土,含水量较少。工地沿线附近500m内基本无工矿企业,无大型地下金属构筑物以及其它杂散电流源。3、工程交通情况采
4、油一厂某某联合站水质处理改造工程储罐工程(玻璃钢内衬防腐)地处青海油田采油一厂某某联合站,沿线井场公路和乡村公路较少,但基本满足施工要求。4、施工准备工作1)施工材料的准备,编制各项材料进场计划表,对各种材料的检测入库、保管、出库制定完善的管理办法,同时作好放火、防水、防污、防盗的管理。2)施工机械设备的准备,做好施工 机械设备的进场准备,使所以机械设备处于正常状态,并能满足此工程的施工需求,不影响施工进度和质量。3)劳动力准备,组织好专业队伍进场,并办理用工等有关手续。做好劳动力培训,实现工人岗前培训的持证上岗。5、技术准备1)技术培训工作计划,制定开工前及施工过程中对参加施工的工程技术人员
5、、管理人员、施工人员进行各种培训。我方负责提供相应的技术培训。培训内容应与工程进度相一致。我方负责提供所有的培训相关资料。培训计划表序号培训内容计划人培训教师构成地点备注职称人数1现场安全培训刘丙顺工程师1现场2质量控制培训杨谦增工程师1现场2)技术交底工作,各分项工程施工前均要进行技术交底,技术交底采用“分层三级”制,即技术负责人组织技术人员向班组长和质检员交底,班组长和质检员交底后认真学习,在组织工人进行反复学习。3)编制施工预算,提供材料、机械、劳动力、资金使用计划。4)场地临时水电布置,按施工组织设计临时用水、电方案布置水电管线。6、施工管理组织机构1)机构图7、工程质量保证措施1)施
6、工能力和资质现场施工主要人员资质表序号名 称姓名职务职称备注1项目经理罗晓刚项目经理经济师2施工经理杨谦增现场经理工程师3设备、安全经理刘丙顺设备经理工程师4技术负责人宋宪文技术经理工程师5库管员刘梦林库管员工程师2)质量保障体系某某有限公司依据全面质量管理的理念,建立了完善的质量保障体系,按照ISO9001标准的全面要素组织施工,对工程质量进行全过程、全方位及全员的控制,以确保工程质量达到预定的质量目标。本工程质量管理严格按照我公司ISO质量管理体系进行,具体参照我公司质量管理体系文件,下面只叙述在本工程具体运行中的注意事项和深化事宜。3)原材料质量控制施工前,由项目经理和项目质检员组织对供
7、货方提供的树脂、稀释剂和固化剂等主材的品种型号、性能和外观质量进行检验,产品应随批提供质量证明书和检测报告。玻璃纤维短切毡、表面毡、乙烯基树脂胶泥、耐酸等产品的型号、规格和技术性能须符合设计要求,必要时可委托国家检测机构进行检测。凡达不到上述标准以及超过有效保质期的涂料或其他主材不得使用并应及时通知供货方。4)保修期及售后服务5)在规定的质量保修期内,若发生因供方材料及施工造成的工程质量问题,我方在接到需方通知后48小时内派人到现场进行无偿修复。6) 我方对所施工的设备质量及设备开车情况不定期进行回访并定期调查存档并将资料反到供方工程部和质量技术部,以便更好地为需方服务。7) 需方的其它防腐设
8、备如发生问题,我方可在力所能及的范围协助需方分析原因并找出解决的办法。8、为确保某某联合站水质处理改造工程储罐工程(玻璃钢内衬防腐)工程的质量和工期,我公司组织人力2535人,分为三个班组同时施工。确保在11月18日前完工。工期排列表10月21号10m3除锈10月22号10m3除锈10月23号10m3除锈10月24号10m3除锈10月25号10m3 60m3除锈10月26号10m3 60m3 500m3除锈、刷玻璃钢树脂10月27号500m3 60m3 10m3除锈、刷玻璃钢树脂10月28号500m3 60m3 10m3除锈、刷玻璃钢树脂10月29号500m3 60m3 10m3除锈、刷玻璃钢
9、树脂10月30号500m3 200m3 除锈、60m3 10m3刷玻璃钢树脂10月31号500m3 200m3 除锈、60m3 10m3刷玻璃钢树脂11月1号500m3 200m3 除锈、60m3 10m3刷玻璃钢树脂11月2号500m3 200m3 除锈、500m3 60m3 10m3刷玻璃钢树脂11月3号500m3 200m3 除锈、刷玻璃钢树脂11月4号500m3 200m3 除锈、刷玻璃钢树脂11月5号刷玻璃钢树脂11月6号刷玻璃钢树脂11月7号刷玻璃钢树脂11月8号刷玻璃钢树脂11月9号刷玻璃钢树脂11月10号刷玻璃钢树脂、10m3溶药池基本完成 11月11号刷玻璃钢树脂11月12号
10、刷玻璃钢树脂、60m3基本完成11月13号刷玻璃钢树脂、隔氧浮层装置完成11月14号刷玻璃钢树脂、隔氧浮层支架完成11月15号刷玻璃钢树脂、500m3 1座完成11月16号刷玻璃钢树脂、200m3完成11月17号刷玻璃钢树脂11月18号以上工程全部完成8、质量体系图9、安全生产保证措施1)施工安保体系施工现场全体人员必须严格执行公司工程部施工现场安全管理规定、施工现场消防安全管理制度,做到“有法可依、执法必严”。施工现场及库房要有显著的安全标识且配备相应的安全、消防设备、器具。由项目部对工人进行安全宣传及教育,认真贯彻、执行公司工程部相关的安全条例,落实到具体责任人。由班组自查,项目专职安保检
11、查,项目经理检查,公司抽查组成本项目安保监察体系。项目安保监查体系2)施工安保措施3)施工安保作业指导书公司针对每一工程项目均编有专门的项目施工安保作业指导书,具体规定了工程施工全过程中在施工操作、设备及工具使用、临设搭拆、动力连接、材料保管及运输、特种工艺过程等各阶段的人员、设备、材料等方面的安全保障措施及其实施方法和安全管理规定 ,作为在施工过程中进行安保措施操作的执行文件和进行安全监督检查的主要依据。4)施工人员人身安全保障5)施工人员进入施工现场必须遵守指挥部各项安全制度之规定。6)施工时必须穿戴好工作服(棉质)、安全帽、平底胶鞋,严禁酒后作业,在施工现场严禁吸烟,并注意防火。水池内外
12、配灭火器。7)高空作业必须佩戴安全带,并配置双安全绳,在作业面上应设置安全主缆,安全主缆应固定牢固并定期检查。作业时须将安全绳固定在牢固点(含安全主缆,下同)上,所用施工工具也必须系在安全带或其它固定点上,以防高空坠落。在高空移动应用两根安全绳交替固定在牢固点上进行移动,随时保持有一根安全绳固定在牢固点上。8)施工时必须配备相应的防护用品:如口罩、手套等。9)每天对电气设备、电动工具、电缆进行安全检查,消除安全隐患,确保不发生因电器故障引发的人员安全事故。10)对脚手架等设施需定期检查,保持其牢固、稳定。11)严格作息制度,各项安全措施均达标后方能进行施工。12)班前由班组自检,各项安全措施均
13、达标后方能进行施工。13)由项目经理召开安全例会,总结当日及一周的安全情况,提高施工人员的安全意识。14)交叉施工中的调度协调每天一次,应明确交叉施工的安全区域。15)设备仪器的安保1.6.2.3.1保全员须持证上岗,对施工设备进行安全检查、维修,使施工设备保持良好的运行状态。16)施工人员必须严格执行各种电动工具,电气设备的操作规程,严禁违章使用。17)临时配电箱的制作,电缆的搭接须由保全员完成。18)电动工具、电气设备处于无工作状态时,必须切断主电源。19)项目部定期对设备安保工作进行检查,如有违章照章处罚。20)物资安保21)库房应有明显的防火标识,且配备足够的灭火器,同时注意通风防潮并
14、设置在方便消防车辆通行的地方。22)库管员对库房所有物资进行分类管理,建立明细台帐,严格收发手续。23)项目部不定期对物资的安保工作进行检查,库管员应每周盘存。24)特殊工艺安保方案25)高空操作脚手架(平台)一般安全规则(A) 在使用前要检查全部设备,决不要采用受各种损伤或破坏的,特别是锈蚀的设备。(B) 经常检查已装好的脚手架,以确保其处于安全状态。有问题时要向脚手架供方提出咨询。(C) 提供适当的脚手架支柱所用的平板,以用作基板。(D)安装时要测量和调平脚手架。采用可调螺杆,而不要采用垫木块的方法。以调整不平稳的情况。不要硬行支撑,一直调平到脚手架能适当稳合为度。(E) 紧所有的支撑,不得爬越支撑。(F)当脚手架部份或全部封闭时,要采取特殊措施保证把脚手架与建筑物拉紧的次数和准确度。否则,风
