乡村道路建设项目水泥混凝土路面工程施工组织设计.doc

上传人:p** 文档编号:953610 上传时间:2024-05-27 格式:DOC 页数:29 大小:157.50KB
下载 相关 举报
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第1页
第1页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第2页
第2页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第3页
第3页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第4页
第4页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第5页
第5页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第6页
第6页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第7页
第7页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第8页
第8页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第9页
第9页 / 共29页
乡村道路建设项目水泥混凝土路面工程施工组织设计.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《乡村道路建设项目水泥混凝土路面工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《乡村道路建设项目水泥混凝土路面工程施工组织设计.doc(29页珍藏版)》请在第壹文秘上搜索。

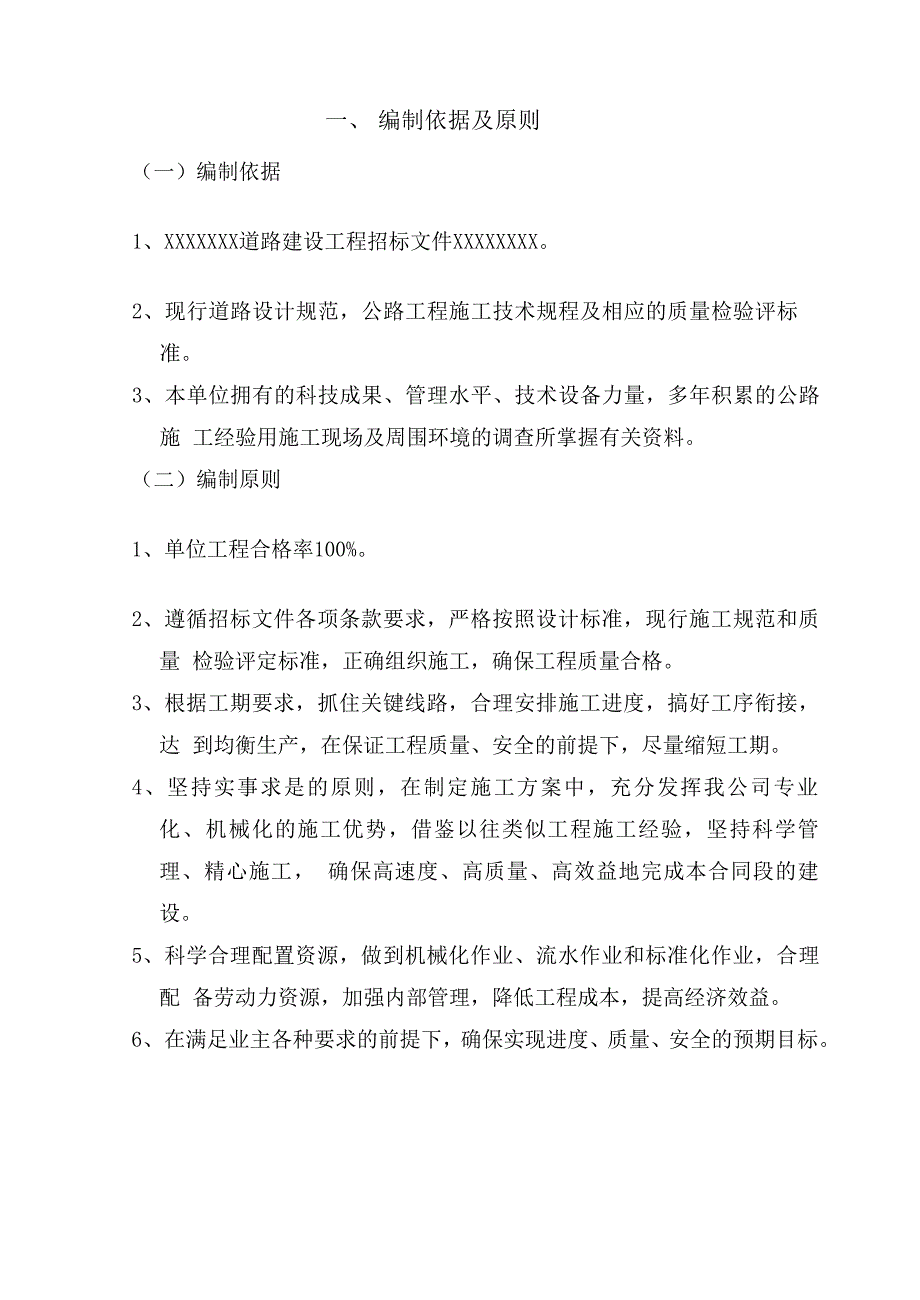

1、XXXXXXX道路建设工程施 工 组 织 设 计 一、 编制依据及原则(一)编制依据1、XXXXXXX道路建设工程招标文件XXXXXXXX。2、现行道路设计规范,公路工程施工技术规程及相应的质量检验评标准。3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施 工经验用施工现场及周围环境的调查所掌握有关资料。(二)编制原则1、单位工程合格率 100%。2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量 检验评定标准,正确组织施工,确保工程质量合格。3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达 到均衡生产,在保证工程质量、安全的前提下,尽量缩短工

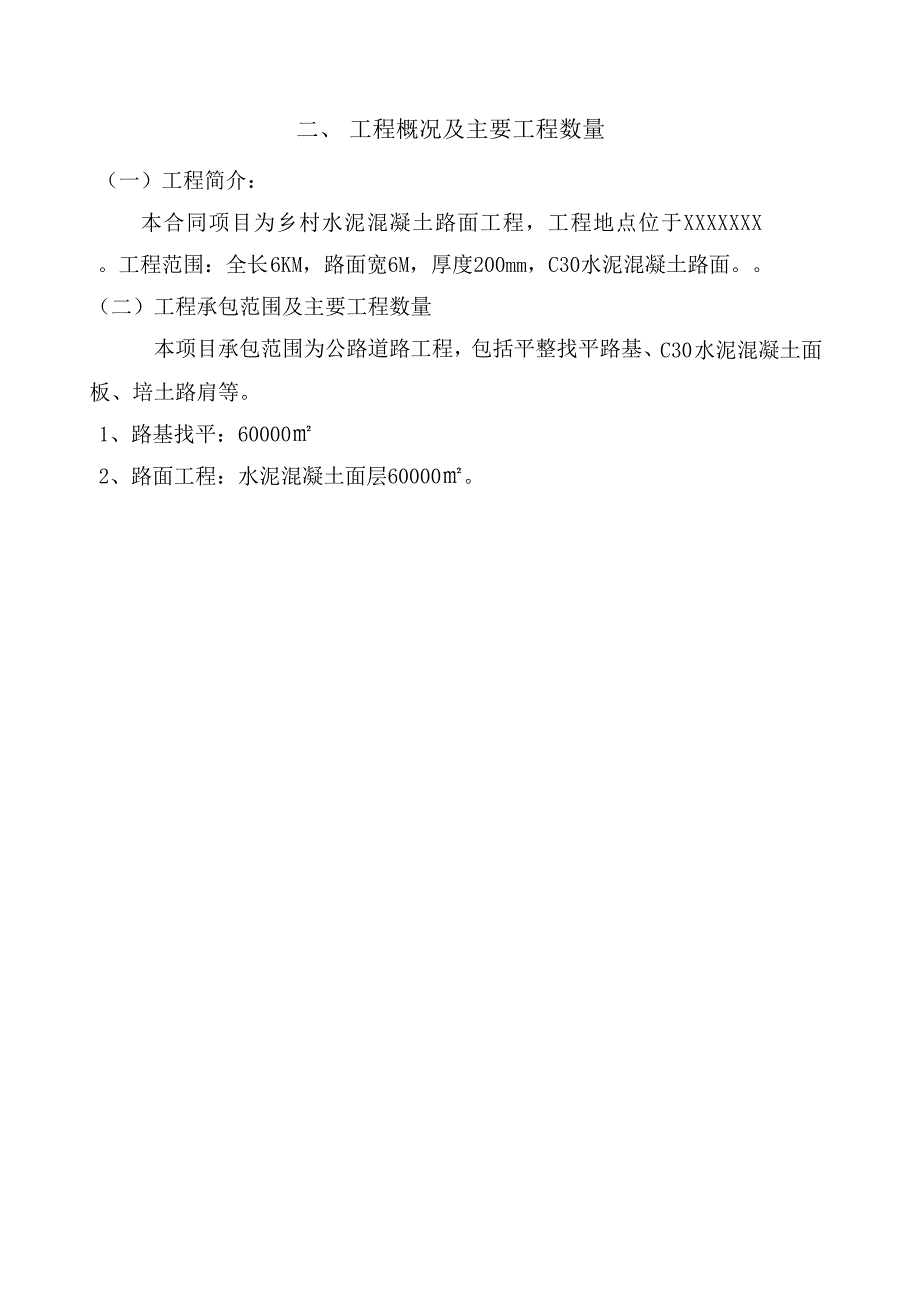

2、期。4、坚持实事求是的原则,在制定施工方案中,充分发挥我公司专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工, 确保高速度、高质量、高效益地完成本合同段的建设。5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配 备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。二、 工程概况及主要工程数量(一)工程简介:本合同项目为乡村水泥混凝土路面工程,工程地点位于XXXXXXX。工程范围:全长 6KM,路面宽 6M,厚度200mm,C30水泥混凝土路面。(二)工程承包范围及主要工程数量 本项

3、目承包范围为公路道路工程,包括平整找平路基、C30 水泥混凝土面板、培土路肩等。1、路基找平:600002、路面工程:水泥混凝土面层60000。三、 施工管理力量及劳动力安排(一)项目管理机构 根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理。(二)施工区段划分及人员配备1、施工区段划分 根据本合同段任务分布状况和工期要求,我公司安排为两个施工段:把本工程平均分为两个施工段,根据分项工程情况划分路基施工队、路面施工队。2、劳动力组织和人员配备 根据本合同段分项工程施工强度和施工方法,通过计算分析汇总平衡,工种分为技术工和一般普工两种:技术工程主要有施工机械

4、、运输车辆司机、模板工、电工、瓦工、维修工,依据施工进度计划及工程数量,投 入本工程施工的劳动力按以下几点安排:(1) 路基工程以机械施工为主,人工配合;劳动力投入主要以机械 工、普工为主。(2) 路面工程以机械施工为主,主要为机械工、运输工、瓦工、电工、 模板工、普工。 劳动力数量表种 类数 量机械工10木工、模板工10电工1瓦工20普工35四、 施工机械设备配置根据本合同段工程项目和主要工程数量,主要施工设备大体可为以下几类:(1)路基挖方开挖机械;(2)路基填方机械;(3)路面工程施工机械;() 安全设施施工机械。五、 施工组织方案(一)施工准备 为确保优质高效完成本合同段的各项工程,自

5、进场的第一天起,我部将统筹安排,科学调度,全面展开开工前的各项准备工作。1、行政准备 为了能使各项工程的施工顺利进行,进场后,积极同业主及土建施工队伍等相关部门取得联系,主动征求各部门的意见和建议,在业主的帮助下,取得各方面的更多支持,使得本合同段各项工程的施工能够在一个和谐、友好的氛围中顺利展开。2、技术准备(1)测量准备 开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现 场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线 测量,主动处理好同相邻标段的衔接。视各项工程的实际情况,增设复测成 果的护

6、桩图,并书面上报监理和业主审核,并对前期开工的分项工程及路线 边桩测量放样,为各分项工程的开工打下良好基础。(2)技术资料准备 在项目总工的主持下,召集全体技术人员认真仔细地阅读、审核图纸,深入细致地领会设计意图,争取设计、监理单位对工程项目作更深一层的技 术交底,编制分项工程的作业指导书;全面分析,统筹安排,科学分解工序, 合理确定作业循环时间,制定严格的技术交底、技术管理和质检制度,准备 好工程日志等各种记录簿和工程检查表格。(3)现场准备 在现有的“三通一平”前提下,修建临时设施的同时,安排人员、机械进行本合同段内临时道路修筑,地表清理,为正式开工做好准备。(4)物资准备 物资部门在项目

7、经理统一安排下,根据工程的轻重缓急,在业主等有关 部门的监督下对急需物资进行采购。在试验监理工程师认可后,部分物资可分期、分批进场,以满足工程需要。(5)机械准备 路面铺筑机械; 碾压机械; 运输设备; 拌种设备; 常规试验设备;其它机具。(具体详见机械设备表)拟投入的主要施工机械设备表序号设备名称型号规格数量国别或产地制造年份定额功率(kw)生产能力1推土机CATD6H1美国2002160KW2挖掘机PC-2002日本20021M33光轮压路机1徐州200112T4振动压路机YZJ181徐州200312T6装载机ZL50F-II2福工200262M37混凝土路面 施工成套设备18混凝土拌和站

8、J8002福州20021220M3/H9混凝土运输车8龙岩1999510翻斗车T81510东风20018T根据本标段的实际情况,各种机械按照计划准时进场。设备到位后,由机材部人员负责对所有设备进行全面检修调试。 拟投入材料试验、测量、质检仪器设备序号仪器设备名称规格型号单位数量备注1经纬仪J2台12水准仪江光 DS3台13混凝土试模150150550套84三米直尺3 米把15磅秤500KG台16集料方孔筛套17砂石标准筛套18五米塔尺5 米把29灌砂桶150mm200mm台210皮尺50m把2(二)、临时设施工程经认真阅读图纸和现场考察,综合分析本工程的分布、工期及交通 环境条件后,从节约用地

9、和方便施工的原则出发,对临时工程进行规划,具 体如下:1、临时驻地:设XXXXXX委附近村民出租房内。2、临时便道: 利用现有的施工便道,现场与便道根据实际需要适时修筑。3、混凝土拌和站及预制场布置拌和站设 1 台,集中搅拌,与预制场一起。设在 43K500 处位置。4、施工用水及供电 施工现场按照建设单位提供的三通一平,我方只需在施工现场架设临时输电输水线路并搭建备用发电机房即可保证施工用电用水的需要。 具体见平面图(三)、施工总体进度计划1、总体计划安排的原则 本合同的施工总体计划,以招标文件和本承包人计划投入的资源(劳动力、机械设备、材料)为依据,以合同工期为前提,科学安排,保证重点、

10、统筹兼顾,在确保工程质量、施工安全的大前提下,优化资源配置,挖掘人 员和设备潜力,充分发挥本队综合优势,确保在合同工期内完成施工任务。 在工程施工中,以组织均衡施工为基本方法,抓住少雨季节,采用平行、流 水、交叉等作业方法超前动作。2、总工期本合同计划总工期为46 天,计划开工日期为2009年 6月15日,完工日期为2009年 7月 30 日。3、施工进度计划1)、施工准备: 2009年6 月 15 2009年6月 18日2)、路基土石方工程: 2009年6月 18 日2009年6 月 28 日3)、路面面层工程: 2009年6 月 30 日2009年7月25日9)、收尾工程: 2009年 7

11、月 26 日2009年7月 30日(四)、主要工程项目施工方案及施工工艺1、总体施工方案 先进行路基整形,然后进行路面结构层施工。2、路基工程(1)施工准备1)施工测量 首先要对路基高程,中线、边线进行检测,清理场地,要求表面清洁无杂物,并对清理后留下的坑沟进行回填整实等处理,压实度应同路基要求。设临时排水沟,疏干路基范围内积水,保持基底干燥。2)场地清理及拆除A、 凡路基填筑地段,均将路堤基底上的所有树根、腐植土等挖除干净, 并堆放在指定弃土场内。场地清理完成后,全面进行填前碾压。B、 所有清除物均放置在路基范围以外,并做妥善处理。C、 所有清除工作,均由监理工程师检查合格后才进入下一工序的

12、施工。3)防水、排水 施工前做好各种防水、排水设施,并保持其处于良好的排水状态。(2)、路基挖土平整找平1)、路基挖土 按部颁四级公路标准,采用机械化施工作业,严格按规定控制标高。2)、路基施工工艺 工艺流程分为“三阶段、四区段、八流程” “三阶段”为:准备阶段施工阶段竣工阶段“四区段”为:填筑区段平整区段碾压区段检验区段“八流程“为:施工准备基底处理分层填筑摊铺平整洒水或晾 晒碾压夯实检测签证路槽整修路基找平施工方法如下:1) 基底处理A、 做好基底排水,在基底边线范围外开挖排水沟,将雨水引入周围排水系统,确保基底不受水泡。B、 划分作业区,每一作业段以每条路为宜。C、 清除基底表层植物,挖

13、除树根,做好搭接平台,然后平整,用重型振 动压路机进行碾压。D、 基底处理完毕,及时报请驻地监理人员检查,检查合格且签证后方可 进行分层填筑。2) 碾压夯实 碾压前对填筑层的分层厚度,平整程度和填砂和含水量进行检验,确 认符合设计和规范要求才能进行碾压。碾压完成规定作业遍数后,按填料种类采用灌砂法、环刀法、对压实土砂的含水量和压实系数、地基系数进行检查,检验合格,经监理工 程师签证方可进行上层填筑。3) 路面整修 路堤按设计标高填筑完成后,恢复中线,水平及路基边桩。按设计修 筑路拱并用振动压路机进行压实,压实完毕后,检查路基面宽度、横 坡、平整度。4) 5)特殊路基处理无论是填方还是挖方,路基

14、以下 80cm 范围均不得有软土淤泥存在,否则需经监理、业主、设计单位等确认下进行换填砂,并予以夯实。3、路面面层(1)、施工工序准备基层施工放样立模混凝土的拌和混凝土运输摊铺振捣、整平真空吸水磨光压纹切缝养生拆模。(2)、施工内容及重点1)、材料和选择A、 水泥选用强度高,收缩性小,而磨性强的普 通硅酸盐水泥。注意事项:水泥的物理性能和化学成分应符合国家有关标准的规定。不同标号、厂牌、品种、出厂日期的水泥,不得混合堆放, 严禁混合使用。B、 砂选择质地坚硬、耐磨、洁净,符合规定级配要求,细度模数宜在 2.5 以上。C、 碎石选择质地坚硬、耐磨、洁净,符合规定级配要求,且最大粒径不得 超过 40mm。D、 水、电由业主提供使用,宜在拌和场设蓄水池,以防水量不足时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
