资源描述

《仓库扩建土建施工方案.doc》由会员分享,可在线阅读,更多相关《仓库扩建土建施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

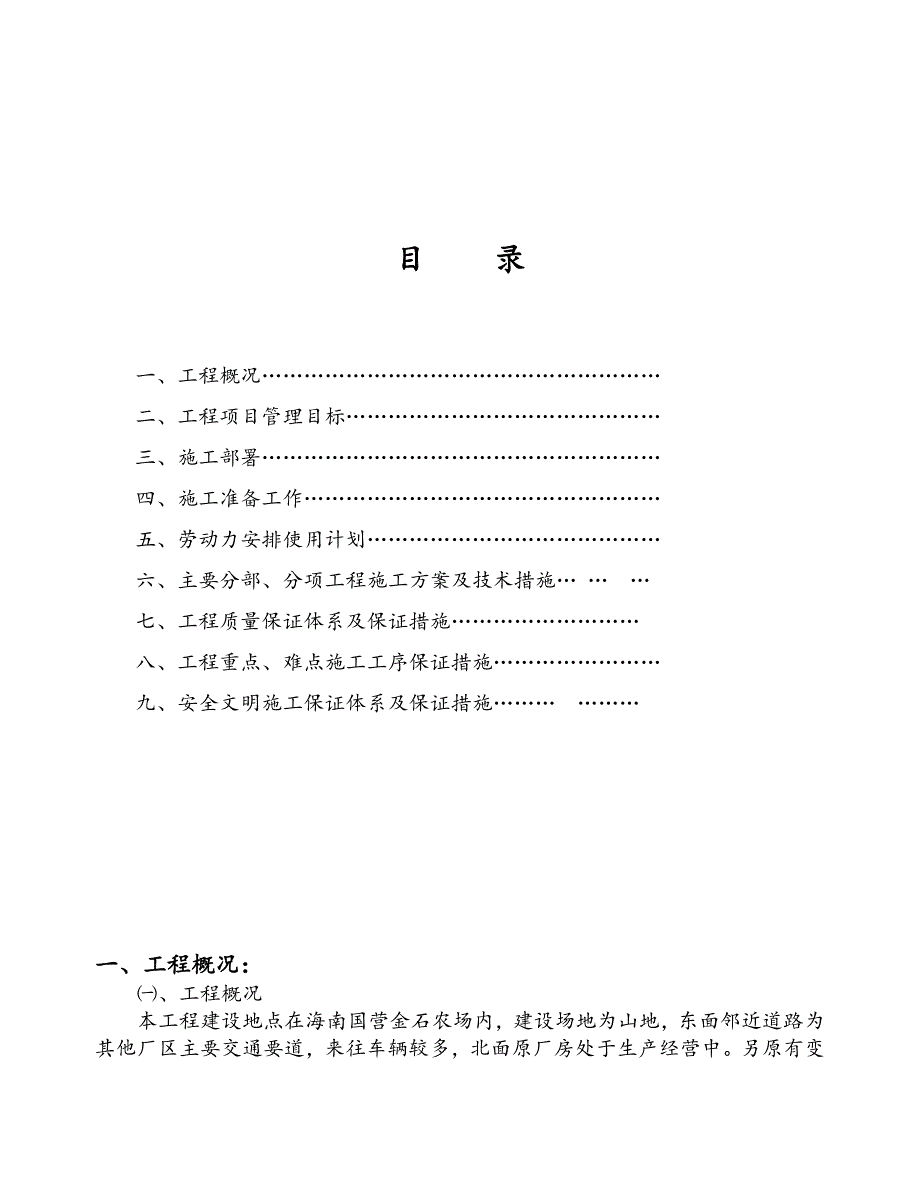

1、施 工 组 织 设 计工程名称:仓库扩建建设单位:施工单位:编制: 职称:审核: 职称:批准: 职称:日期: 年 月 日目 录一、工程概况二、工程项目管理目标 三、施工部署 四、施工准备工作 五、劳动力安排使用计划六、主要分部、分项工程施工方案及技术措施 七、工程质量保证体系及保证措施八、工程重点、难点施工工序保证措施九、安全文明施工保证体系及保证措施 一、工程概况:、工程概况本工程建设地点在海南国营金石农场内,建设场地为山地,东面邻近道路为其他厂区主要交通要道,来往车辆较多,北面原厂房处于生产经营中。另原有变压器影响施工,应协调迁移。上部为轻钢厂房,由业主另委托专业施工单位施工。、工程特点与

2、难点1、施工工期要求:工程总工期为 d,工期比较紧张。因此,各工序节点内资源投入大,对施工过程中的管理、协调、组织能力要求很高。2、场地高差较大,材料放置困难及施工企业面较小,安全管理严竣。3、冬期及雨期施工的影响:施工总工期恰逢冬期、雨期因此合理的安排和组织是项目管理中的重中之重。4、基础大体积砌体与原挡土墙交接,要严格按规范施工,否则影响厂房壁体防渗及罐体安全。5、罐体施工是本项目重点控制环节。二、工程项目管理目标、工程质量目标:工程质量目标:合格。、工程工期目标:本工程计划开工日期2008年 月 日,完工日期 年 月 日。总工期日历天数: 天。、安全目标杜绝死亡和重伤事故,减少轻伤事故。

3、、文明施工目标达到文明施工工地标准。、竣工保修承诺竣工保修按工程质量保修书规定执行,保证用户满意率95%以上。三、施工部署、施工准备1、施工前做好场区内的三通一平工作,同建设单位核定坐标点、高程控制点,做好图纸会审工作,按施工平面图搭设临建设施,确定好拟投入本工程的人工、材料、机械设备、检测设备等各种资源,并陆续进场,及时填写开工报告。2、本工程的施工依据流水作业原理和网络计划技术安排施工进度,并按部位分成基础、主体、装修三大分部,基础、主体完工后必须经质监站验收合格后,方可进行下步工序。3、施工时投入两套作业班组,按轴线将各部分工程分为两个施工段,组织流水施工。4、装修阶段的施工自上而下组织

4、穿插流水作业,要求工序搭接合理,避免返工浪费和成品损伤。5、本工程工期较紧张,为加快进度,确保工期,施工布置尽量安排穿插进行,各施工阶段尽可能相互连接、保持流水作业。、施工流向主厂房施工工艺流程:基槽开挖基槽清理地基钎探垫层施工厂房柱基础施工基础验收、回填土混凝土平台及排水沟施工罐体钢筋混凝土施工装饰工程、人员安排、机构设置、二标段工程平面面积较大、施工难点较多,工期短,为保证该工程的工期、质量、效益,加强该项目的组织管理,经总公司批准,决定派 同志担任本工程项目经理,并选聘有专业管理素质的管理人员组成项目经理部,项目经理部组织机构(附后)2、拟选择的专业施工班组:本工程作业层拟选用的各专业班

5、组都是我公司内部劳动力市场中具有同类工程施工经验的专业班组、施工顺序的确定、二标段工程基础、主体的施工工期很短,将本工程按轴线划分为轴为第一施工段,为第二施工段,轴间为本场地最大空间,且施工量最大,是主要工作面,在其延伸段安置搅拌机,可减少材料的第二搬运,降低施工成本。、本场地高差为14MM,各轴段应错开施工,防止石块坠落,造成安全事故。、主要机械设备的部署:、垂直运输设备:基础、主体施工阶段设两台升降机,负责施工过程中物料的垂直运输。、砼、砂浆搅拌设备:本工程基础、主体所用砼现场设4 台JZC350 型搅拌机负责搅拌。3、其它小型设备按需配置。四、施工准备工作(一)技术准备:1、熟悉施工图、

6、组织图纸预审会审,搞好技术交底,进一步完善施工组织设计。2、组织本工程采用的新材料试验工作和新技术的调研工作。3、做好砼砂浆等的实验室配比。4、编制好用电施工方案。(二)现场准备:1、按照建筑总平面图的要求,做好工程轴线及标高的测量。2、修建施工现场隔离围墙及临时道路和临时设施等。3、敷设施工临时用水、用电系统,并注意保护好永久性红线坐标桩。4、及时办理和解决施工手续、证件、环保、卫生、治安消防、防扰民等事宜。五、劳动力安排使用计划、劳动力安排使用说明:本工程任用的管理人员及专业施工队伍已在施工部署中做了安排,由于本工程工期很紧,进入主体阶段施工后,作业面较大,因此在施工过程中,各专业班组根据

7、工程量及所给工期调整技工和壮工的人数,以保证工程均衡、快速的施工,为保证各专业施工队伍的安全施工和工程进度,各班组新进场的工人都要及时由安全员及技术员进行三级安全教育和技术交底,质检员及时检查监督。六、主要分部、分项工程施工方案及技术措施(一)、地基与基础分部工程1、土方开挖A、开挖深度及放坡坡度:土方施工依据建筑地基基础工程施工质量验收规范GB50202-2002)的规定施工。根据基础底标高及现场自然地坪标高确定基础开挖深度,根距开挖土质及挖深拟定放坡坡度,按基础纵轴排列方向,采用机械大开挖由一端倒退挖土。因现场可堆土方量很小,因此开挖土方除少量堆于现场外,其余均全部外运。独立基础、设备基础

8、及水管廊等在基槽开挖过程中基底如遇地下水,采取设置明沟集水法,由基槽两侧沿纵向每间隔15 米设一处集水坑,并于每处集水坑设一台100 泥浆泵将汇入集水坑内的地下水抽出,为保证基底干燥,基础施工阶段应保证所有泥浆泵不停抽水,设专人昼夜值班看泵,直至基础施工完毕。在开挖过程中,坑底应留300MM厚土方用人工清除。防止机械超挖及雨季施工中雨水浸泡地基土,基坑四周设土堤防止地面雨水倒灌,保证地基土干燥。B、工艺流程:确定开挖顺序和坡度分段分层平均下挖修边和清底1.在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土方运到机械挖到的地方,以便及时挖走。修帮和清底:在距槽底设计标高50cm 槽帮

9、处,找出水平线,钉上小木橛,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准。以此修整槽边,最后清除槽底土方。槽底修理铲平后进行质量检查验收。2.由于厂房独立基础同设备基础埋深不同,设备基础部分位于厂房基础基槽边坡内,为防止厂房基础回填土沉降影响设备基础稳定性,采取设置填充混凝土防止各设备基础处回填土沉降。C、质量标准(1)保证项目基槽的基土土质必须符合设计要求,并严禁扰动。(2)允许偏差项目:检验方法1 表面标高:0、50 用水准仪检查2 长度、宽度:0由设计中心线向两边量,用经纬仪、拉线或尺量检查3 边坡偏陡不允许坡度尺检查D、成品

10、保护(1)对定位标准桩、轴线引桩、标准水准点等,挖运土时不得碰撞,并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点应定期复测和检查是否正确。(2)土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商采取防护措施,并在施工中进行沉降或位移观测。E应注意的质量问题(1)基底超挖:开挖基槽不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位的同意。(2)基底未保护:基槽开挖后应尽量减少对基土的扰动。(3)施工顺序不合理:应严格按施工方案规定的施工顺序进行开挖,应注意宜先从低处开挖,分层、分段依次进行,形

11、成一定坡度,以利排水。2、厂房柱基础、设备基础施工.模板支设A厂房柱基础支摸:柱基础及填充素混凝土基础在模板支设过程中严格按建筑地基基础工程施工质量验收规范(GB50202-2002)规定执行,柱基础支模应按垫层位置线支设,采用竹胶模板,板缝隙采用薄泡沫板夹缝,防止砼中水泥浆外漏。模内应用隔离剂满刷,同时要防止污染基础钢筋,模板采用60100方楞及8#铅丝加固,斜支撑应牢固的顶住模板外横方楞及基坑底斜桩。为保证独立基础及填充砼基础模板长宽尺寸,于模板内予埋14 止水拉杆,止水片规格100*100MM,厚度3MM。沿基础长、宽及高度300MM 布置,保证拉杆同模板连接牢固。B基础柱支摸:工艺流程

12、:弹柱位置线安装柱模板安拉杆安柱箍办预检1)按照放线位置,在柱四边离地58处的主筋上焊接支杆,从四面顶住模板以防止位移。2)安装柱模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。模板按柱子大小,预拼成一面一片,就位后先用铅丝与主筋绑扎临时固定,用U 型卡将两侧模板连接卡紧,安装完两面再安另外两面模板。3) 安装柱模的拉杆。为保证基础柱截面尺寸,基础柱沿柱截面尺寸300MM 及柱高400MM 设置12 止水拉杆,拉杆长度按照基础柱截面尺寸每边伸出225MM,止水片规格100*100MM,厚度3MM 同拉杆焊接牢固。4) 安装柱箍;柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制

13、作钢木箍,柱箍应根据柱模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距。5)将柱模内清理干净,封闭清理口,办理柱模预检。B厂房设备基础支摸施工技术措施由于本工程厂房设备基础砼构件单体尺寸较大,同时要求采用竹胶模板支设,为保证模板的刚度、强度和支架的稳定性,基础支撑架外侧采取双钢管支架支撑。(1)模板配制的基本要求:模板及其支架必须符合以下规定:1)保证工程结构和构件各部分形状尺寸和相互位置的正确;2)具有足够的强度、刚度和稳定性,能可靠地承受所浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载。3)构造要求装卸方便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养护等工艺要求。4)模板接缝应严密,

14、不得漏浆。(2)模板配制:1)设备基础侧模板采用竹面胶合板,支撑系统采用60100 方木和钢管共用。模板拼缝处用塑料胶带粘贴,支撑模板的方木,其间距不得大于30cm,且在模板拼缝处应有方木支撑。钢管支撑系统为:水平撑从墙底部开始向上每隔1m一道,斜撑和水平撑间距不大于1m,斜撑和水平撑应顶在可靠的支撑部位。模板就位后,增加钢管斜撑数量对模板进行加强固定。.钢筋绑扎:、钢筋应有出厂合格证,并已按公司ISO9000:2000 标准质量体系的要求做好各项检验与试验,各项资料均已合格后方可使用;、钢筋加工的形状、尺寸应按设计图的要求下料制做,钢筋表面上的油漆、锈在加工前应予以清除。、独立基础钢筋网采用绑扎,因是双向受力筋,应把每个交叉点用十字扣绑起来,钢筋网保护层用砂浆垫块固定好,框架柱插筋焊于钢筋网上,并拉线校正其位置。、基础柱钢筋绑扎:工艺流程:套柱箍筋搭接绑扎竖向受力筋画箍筋间距线绑箍筋1)按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于三个,绑扣要向柱内,便于箍筋向上移动。2)绑扎接头的搭接长度应符合设计要求:3)柱箍筋绑扎:a在立好的柱子竖向钢筋上,用粉笔画出箍筋间距,然后将已套好的箍筋

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
