资源描述

《会展中心大楼防水施工专项方案.doc》由会员分享,可在线阅读,更多相关《会展中心大楼防水施工专项方案.doc(4页珍藏版)》请在第壹文秘上搜索。

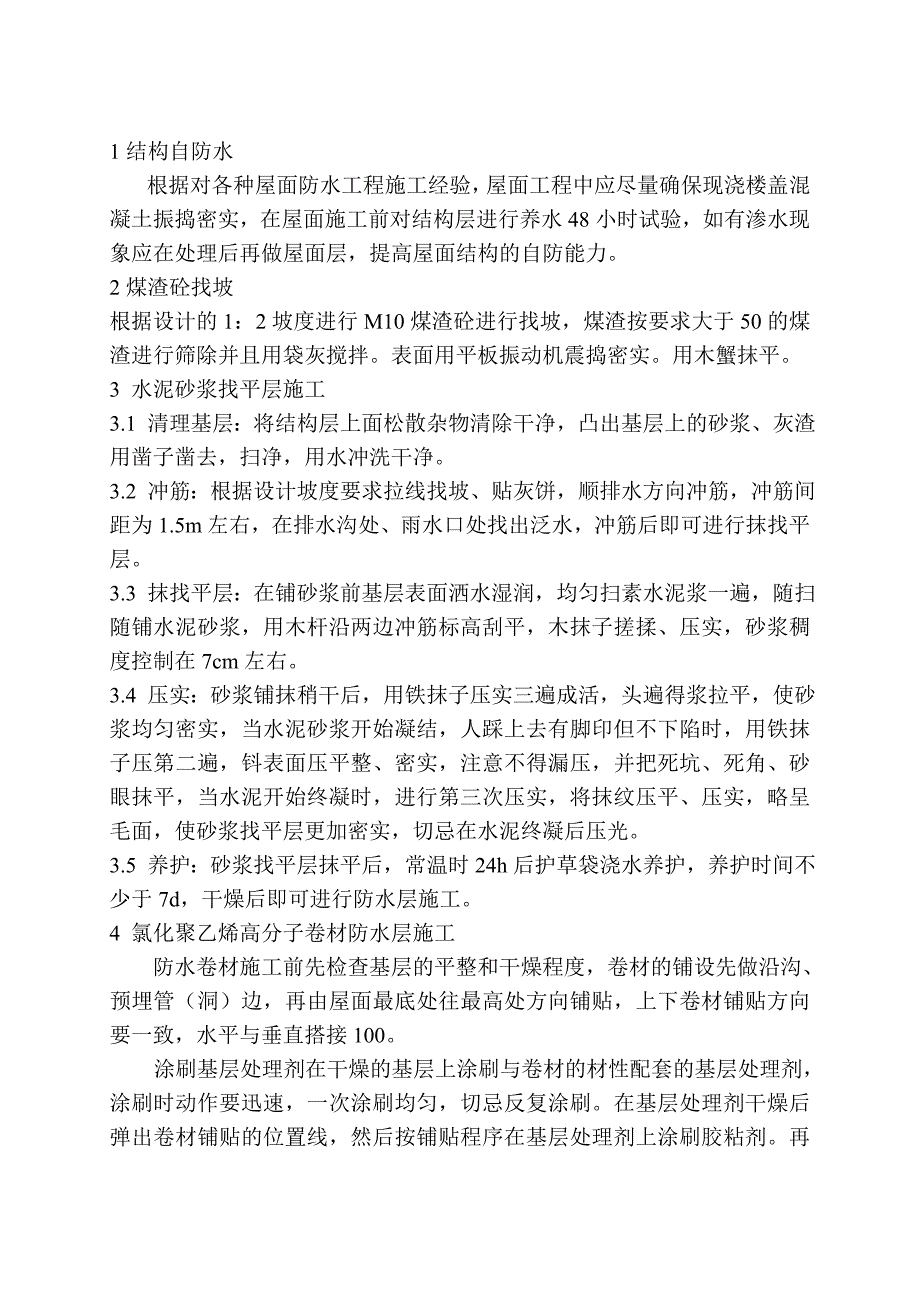

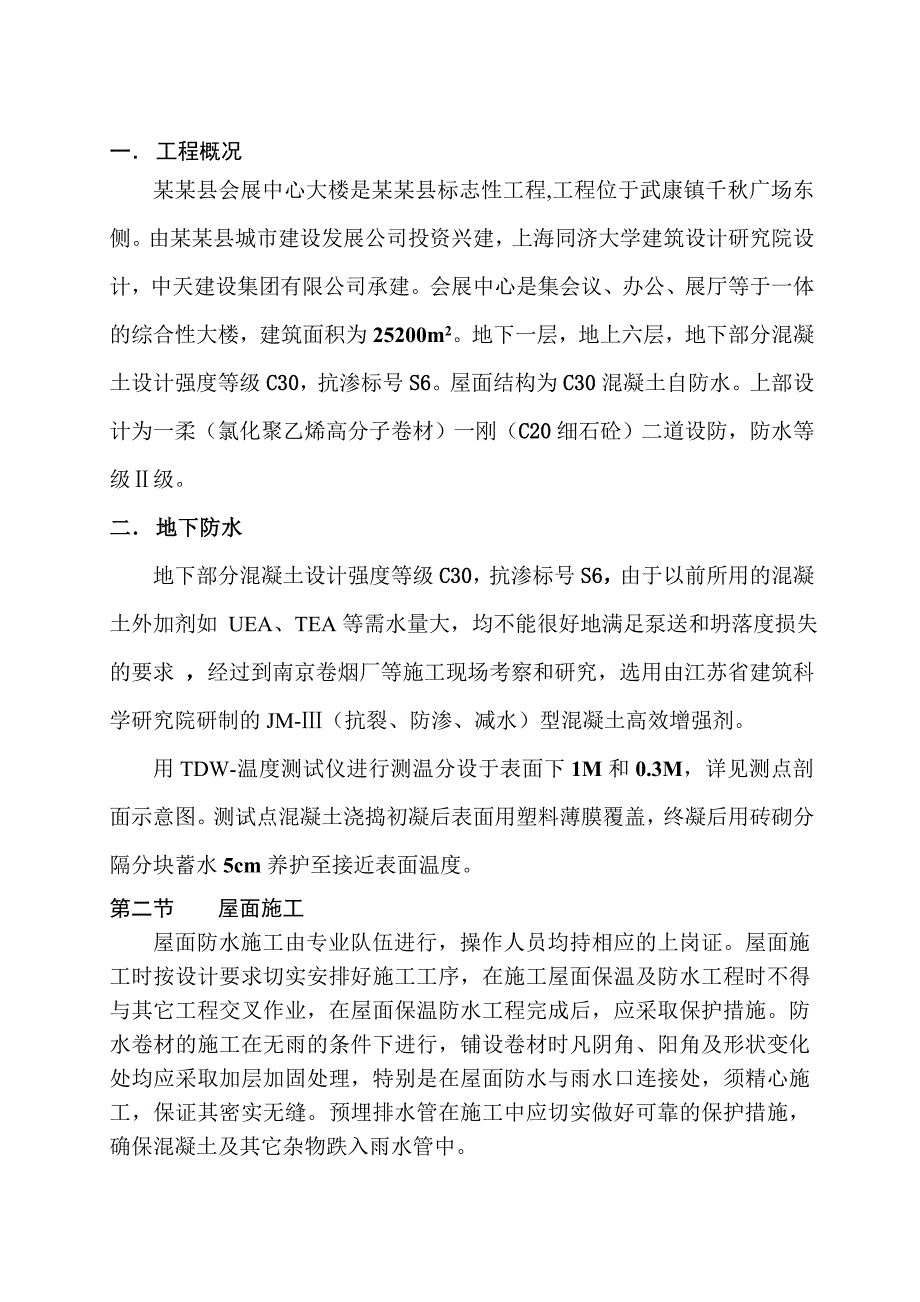

1、一 工程概况 某某县会展中心大楼是某某县标志性工程,工程位于武康镇千秋广场东侧。由某某县城市建设发展公司投资兴建,上海同济大学建筑设计研究院设计,中天建设集团有限公司承建。会展中心是集会议、办公、展厅等于一体的综合性大楼,建筑面积为25200m2。地下一层,地上六层,地下部分混凝土设计强度等级C30,抗渗标号S6。屋面结构为C30混凝土自防水。上部设计为一柔(氯化聚乙烯高分子卷材)一刚(C20细石砼)二道设防,防水等级级。二 地下防水地下部分混凝土设计强度等级C30,抗渗标号S6,由于以前所用的混凝土外加剂如 UEA、TEA等需水量大,均不能很好地满足泵送和坍落度损失的要求 ,经过到南京卷烟厂

2、等施工现场考察和研究,选用由江苏省建筑科学研究院研制的JM-(抗裂、防渗、减水)型混凝土高效增强剂。用TDW-温度测试仪进行测温分设于表面下1M和0.3M,详见测点剖面示意图。测试点混凝土浇捣初凝后表面用塑料薄膜覆盖,终凝后用砖砌分隔分块蓄水5cm养护至接近表面温度。第二节 屋面施工屋面防水施工由专业队伍进行,操作人员均持相应的上岗证。屋面施工时按设计要求切实安排好施工工序,在施工屋面保温及防水工程时不得与其它工程交叉作业,在屋面保温防水工程完成后,应采取保护措施。防水卷材的施工在无雨的条件下进行,铺设卷材时凡阴角、阳角及形状变化处均应采取加层加固处理,特别是在屋面防水与雨水口连接处,须精心施

3、工,保证其密实无缝。预埋排水管在施工中应切实做好可靠的保护措施,确保混凝土及其它杂物跌入雨水管中。1结构自防水根据对各种屋面防水工程施工经验,屋面工程中应尽量确保现浇楼盖混凝土振捣密实,在屋面施工前对结构层进行养水48小时试验,如有渗水现象应在处理后再做屋面层,提高屋面结构的自防能力。2煤渣砼找坡根据设计的1:2坡度进行M10煤渣砼进行找坡,煤渣按要求大于50的煤渣进行筛除并且用袋灰搅拌。表面用平板振动机震捣密实。用木蟹抹平。3 水泥砂浆找平层施工3.1 清理基层:将结构层上面松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。3.2 冲筋:根据设计坡度要求拉线找坡、贴灰饼

4、,顺排水方向冲筋,冲筋间距为1.5m左右,在排水沟处、雨水口处找出泛水,冲筋后即可进行抹找平层。3.3 抹找平层:在铺砂浆前基层表面洒水湿润,均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杆沿两边冲筋标高刮平,木抹子搓揉、压实,砂浆稠度控制在7cm左右。3.4 压实:砂浆铺抹稍干后,用铁抹子压实三遍成活,头遍得浆拉平,使砂浆均匀密实,当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,钭表面压平整、密实,注意不得漏压,并把死坑、死角、砂眼抹平,当水泥开始终凝时,进行第三次压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。3.5 养护:砂浆找平层抹平后,常温时

5、24h后护草袋浇水养护,养护时间不少于7d,干燥后即可进行防水层施工。4 氯化聚乙烯高分子卷材防水层施工 防水卷材施工前先检查基层的平整和干燥程度,卷材的铺设先做沿沟、预埋管(洞)边,再由屋面最底处往最高处方向铺贴,上下卷材铺贴方向要一致,水平与垂直搭接100。 涂刷基层处理剂在干燥的基层上涂刷与卷材的材性配套的基层处理剂,涂刷时动作要迅速,一次涂刷均匀,切忌反复涂刷。在基层处理剂干燥后弹出卷材铺贴的位置线,然后按铺贴程序在基层处理剂上涂刷胶粘剂。再用卷材铺贴在基层上,用压辊均匀滚压,排除空气,压实卷材。防水层施工时先做好节点部位的处理,然后由屋面最低标高处向上施工。铺贴天沟、檐沟卷材时宜顺天

6、沟、檐沟方向,减少搭接。 铺贴卷材用搭接法,上下层及相邻两幅卷材搭接缝应错开,搭接宽度应满足设计和验收规范要求。卷材屋面节点部位的施工十分重要,施工中要在设计允许条件下参考常规做法,既要保证质量,又要方便施工。先高后低的原则进行。5 保温层采用挤塑泡沫保温隔热材料5.1 清理基层:基层表面泥土、杂物应清理干净。5.2 干铺保温层,应找拉线铺设。铺前先将接触面清扫干净,板块应紧密铺设、铺平、垫稳。5.3 分层铺设的板块,其上下两层应错开,各层板块间的缝隙,应用同类材料的碎屑嵌填密实,表面应与相连两板高度一致。5.4 保温板缺棱掉角,可用同类材料的碎块嵌补,用同类材料的粉屑加适量水泥填缝隙。5.5

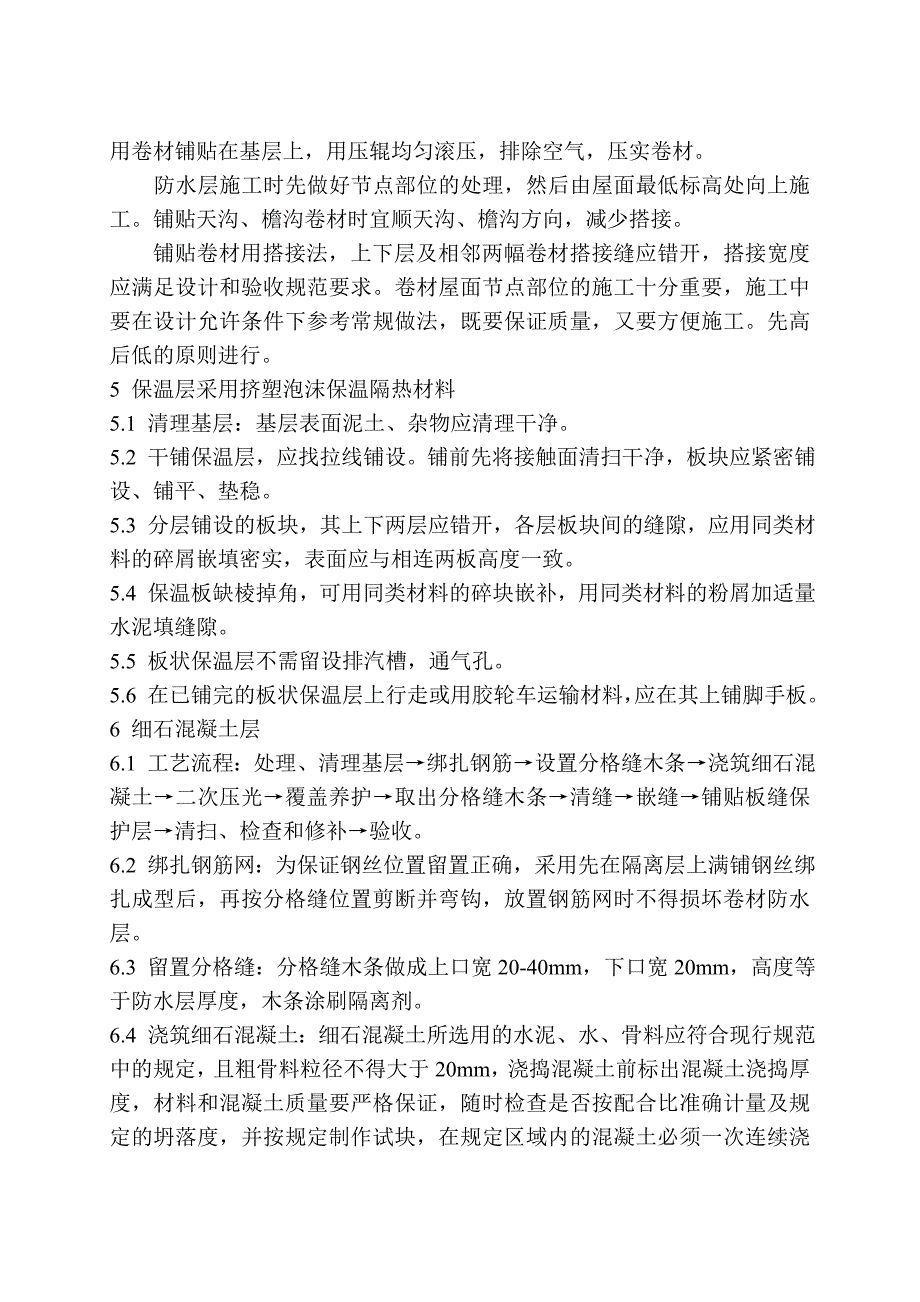

7、 板状保温层不需留设排汽槽,通气孔。5.6 在已铺完的板状保温层上行走或用胶轮车运输材料,应在其上铺脚手板。6 细石混凝土层6.1 工艺流程:处理、清理基层绑扎钢筋设置分格缝木条浇筑细石混凝土二次压光覆盖养护取出分格缝木条清缝嵌缝铺贴板缝保护层清扫、检查和修补验收。6.2 绑扎钢筋网:为保证钢丝位置留置正确,采用先在隔离层上满铺钢丝绑扎成型后,再按分格缝位置剪断并弯钩,放置钢筋网时不得损坏卷材防水层。6.3 留置分格缝:分格缝木条做成上口宽20-40mm,下口宽20mm,高度等于防水层厚度,木条涂刷隔离剂。6.4 浇筑细石混凝土:细石混凝土所选用的水泥、水、骨料应符合现行规范中的规定,且粗骨料粒径不得大于20mm,浇捣混凝土前标出混凝土浇捣厚度,材料和混凝土质量要严格保证,随时检查是否按配合比准确计量及规定的坍落度,并按规定制作试块,在规定区域内的混凝土必须一次连续浇捣完成,不得中断,混凝土应保持连续供应。混凝土的浇筑先远后近,先高后低的原则进行。6.5 养护:混凝土浇筑12-24h后,及时用草袋覆盖浇水养护,不少于14d。7伸缩逢伸缩缝宽度20采用橡胶油膏嵌缝,伸缩缝从结构屋面板以上开始断开,位置以结构梁为主,最大间距不大于6M。嵌缝时要求基底干燥,宽窄深浅一致。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
